模板工程施工技术交底.doc

上传人:p** 文档编号:949898 上传时间:2024-05-17 格式:DOC 页数:3 大小:27KB
下载 相关 举报
模板工程施工技术交底.doc_第1页
第1页 / 共3页
模板工程施工技术交底.doc_第2页
第2页 / 共3页
模板工程施工技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《模板工程施工技术交底.doc》由会员分享,可在线阅读,更多相关《模板工程施工技术交底.doc(3页珍藏版)》请在第壹文秘上搜索。

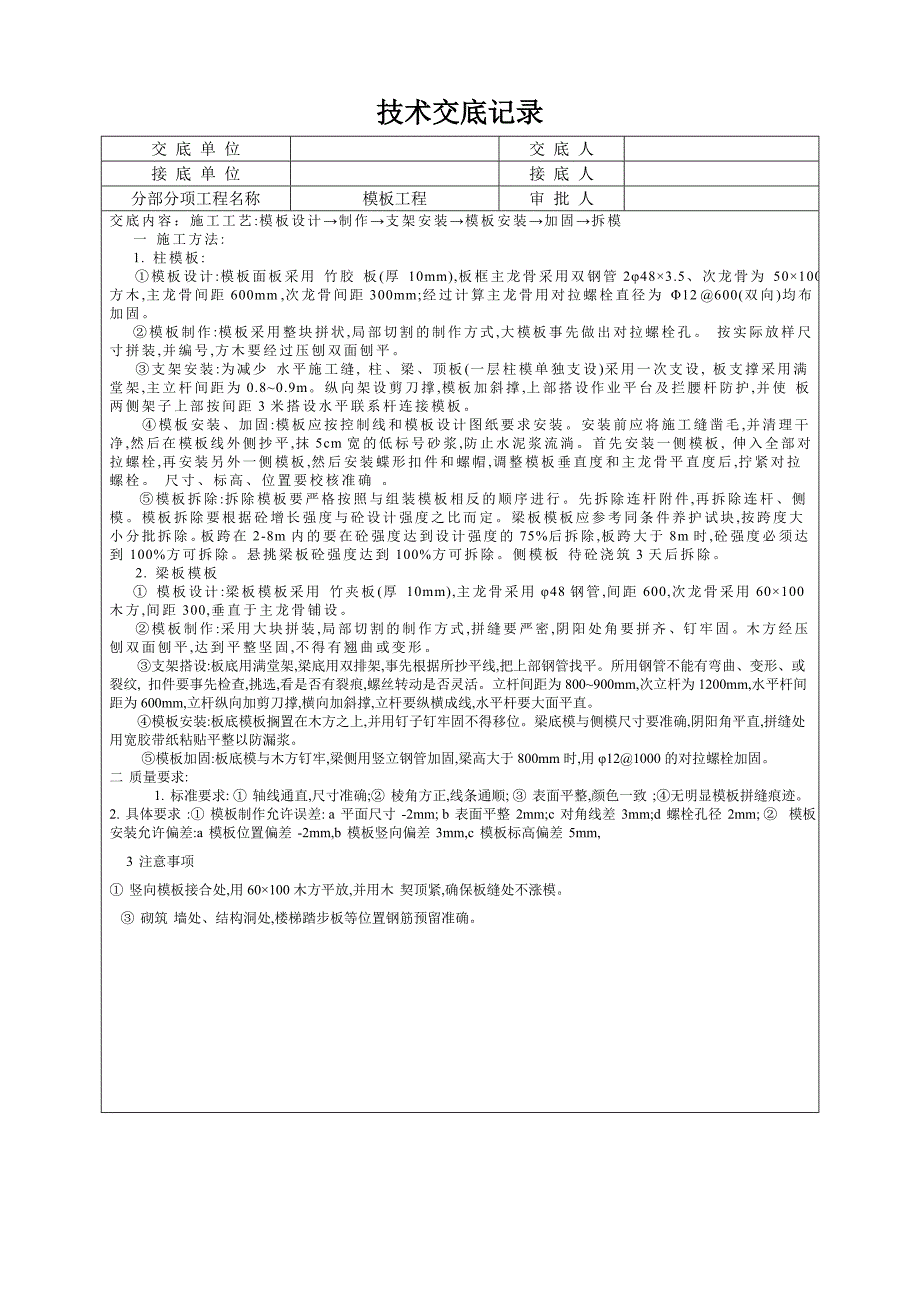

1、技术交底记录交 底 单 位交 底 人接 底 单 位接 底 人分部分项工程名称模板工程审 批 人交底内容:施工工艺:模板设计制作支架安装模板安装加固拆模 一 施工方法: 1. 柱模板: 模板设计:模板面板采用 竹胶 板(厚 10mm),板框主龙骨采用双钢管2483.5、次龙骨为 50100方木,主龙骨间距600mm ,次龙骨间距300mm;经过计算主龙骨用对拉螺栓直径为 12 600(双向)均布加固。 模板制作:模板采用整块拼状,局部切割的制作方式,大模板事先做出对拉螺栓孔。 按实际放样尺寸拼装,并编号,方木要经过压刨双面刨平。支架安装:为减少 水平施工缝, 柱、梁、顶板(一层柱模单独支设)采用

2、一次支设, 板支撑采用满堂架,主立杆间距为0.80.9m。纵向架设剪刀撑,模板加斜撑,上部搭设作业平台及拦腰杆防护,并使 板两侧架子上部按间距3米搭设水平联系杆连接模板。 模板安装、加固:模板应按控制线和模板设计图纸要求安装。安装前应将施工缝凿毛,并清理干净,然后在模板线外侧抄平,抹5cm宽的低标号砂浆,防止水泥浆流淌。首先安装一侧模板, 伸入全部对拉螺栓,再安装另外一侧模板,然后安装蝶形扣件和螺帽,调整模板垂直度和主龙骨平直度后,拧紧对拉螺栓。 尺寸、标高、位置要校核准确 。模板拆除:拆除模板要严格按照与组装模板相反的顺序进行。先拆除连杆附件,再拆除连杆、侧模。模板拆除要根据砼增长强度与砼设

3、计强度之比而定。梁板模板应参考同条件养护试块,按跨度大小分批拆除。板跨在2-8m内的要在砼强度达到设计强度的75%后拆除,板跨大于8m时,砼强度必须达到100%方可拆除。悬挑梁板砼强度达到100%方可拆除。侧模板 待砼浇筑3天后拆除。2. 梁板模板 模板设计:梁板模板采用 竹夹板(厚 10mm),主龙骨采用48钢管,间距600,次龙骨采用60100木方,间距300,垂直于主龙骨铺设。 模板制作:采用大块拼装,局部切割的制作方式,拼缝要严密,阴阳处角要拼齐、钉牢固。木方经压刨双面刨平,达到平整坚固,不得有翘曲或变形。支架搭设:板底用满堂架,梁底用双排架,事先根据所抄平线,把上部钢管找平。所用钢管

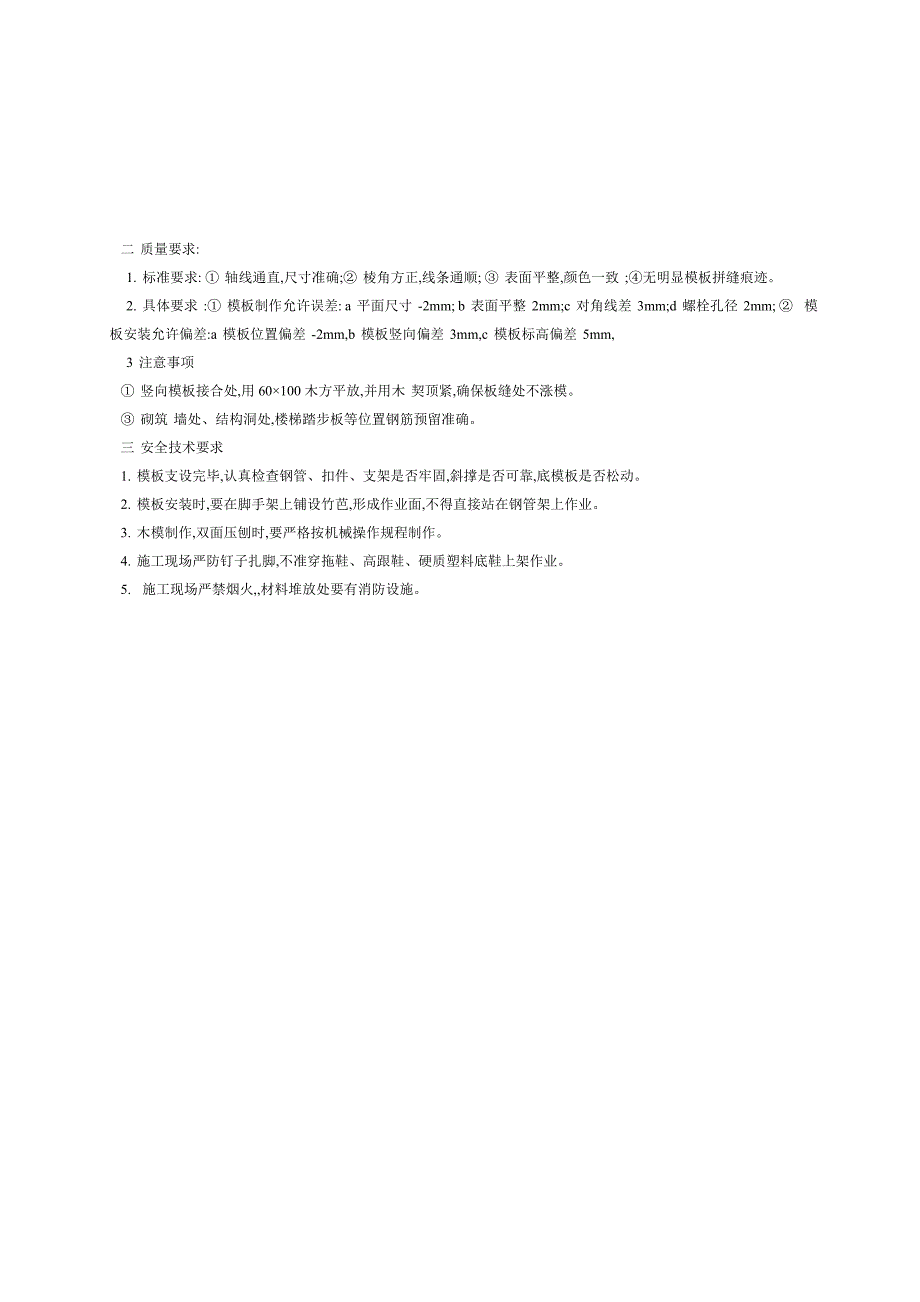

4、不能有弯曲、变形、或裂纹, 扣件要事先检查,挑选,看是否有裂痕,螺丝转动是否灵活。立杆间距为800900mm,次立杆为1200mm,水平杆间距为600mm,立杆纵向加剪刀撑,横向加斜撑,立杆要纵横成线,水平杆要大面平直。模板安装:板底模板搁置在木方之上,并用钉子钉牢固不得移位。梁底模与侧模尺寸要准确,阴阳角平直,拼缝处用宽胶带纸粘贴平整以防漏浆。 模板加固:板底模与木方钉牢,梁侧用竖立钢管加固,梁高大于800mm时,用121000的对拉螺栓加固。二 质量要求: 1. 标准要求: 轴线通直,尺寸准确; 棱角方正,线条通顺; 表面平整,颜色一致 ;无明显模板拼缝痕迹。2. 具体要求 : 模板制作允

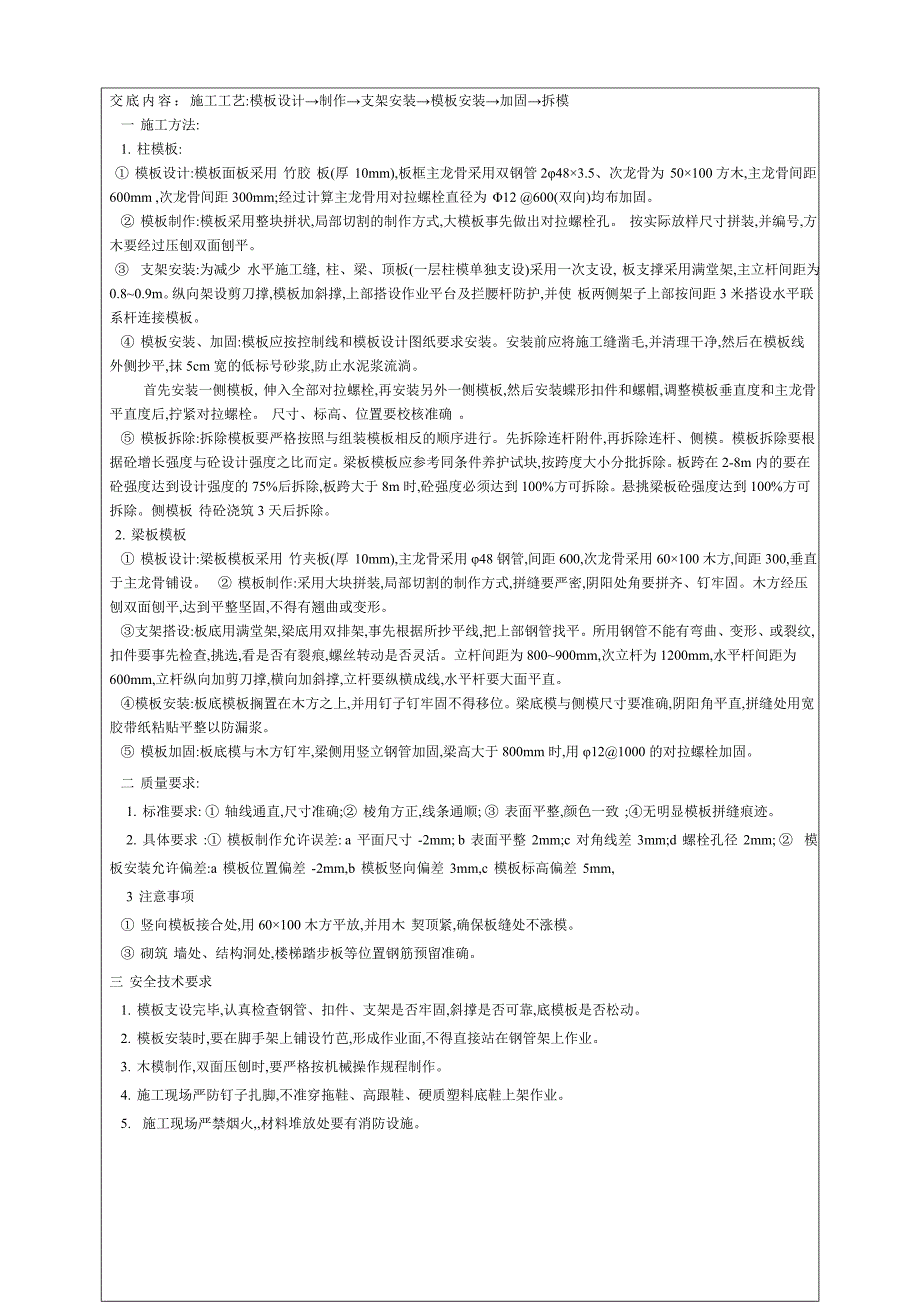

5、许误差: a 平面尺寸 -2mm; b 表面平整 2mm;c 对角线差 3mm;d 螺栓孔径 2mm; 模板安装允许偏差:a 模板位置偏差 -2mm,b 模板竖向偏差 3mm,c 模板标高偏差 5mm, 3 注意事项 竖向模板接合处,用60100木方平放,并用木 契顶紧,确保板缝处不涨模。 砌筑 墙处、结构洞处,楼梯踏步板等位置钢筋预留准确。交底内容:施工工艺:模板设计制作支架安装模板安装加固拆模 一 施工方法: 1. 柱模板: 模板设计:模板面板采用 竹胶 板(厚 10mm),板框主龙骨采用双钢管2483.5、次龙骨为 50100方木,主龙骨间距600mm ,次龙骨间距300mm;经过计算主

6、龙骨用对拉螺栓直径为 12 600(双向)均布加固。 模板制作:模板采用整块拼状,局部切割的制作方式,大模板事先做出对拉螺栓孔。 按实际放样尺寸拼装,并编号,方木要经过压刨双面刨平。 支架安装:为减少 水平施工缝, 柱、梁、顶板(一层柱模单独支设)采用一次支设, 板支撑采用满堂架,主立杆间距为0.80.9m。纵向架设剪刀撑,模板加斜撑,上部搭设作业平台及拦腰杆防护,并使 板两侧架子上部按间距3米搭设水平联系杆连接模板。 模板安装、加固:模板应按控制线和模板设计图纸要求安装。安装前应将施工缝凿毛,并清理干净,然后在模板线外侧抄平,抹5cm宽的低标号砂浆,防止水泥浆流淌。 首先安装一侧模板, 伸入

7、全部对拉螺栓,再安装另外一侧模板,然后安装蝶形扣件和螺帽,调整模板垂直度和主龙骨平直度后,拧紧对拉螺栓。 尺寸、标高、位置要校核准确 。 模板拆除:拆除模板要严格按照与组装模板相反的顺序进行。先拆除连杆附件,再拆除连杆、侧模。模板拆除要根据砼增长强度与砼设计强度之比而定。梁板模板应参考同条件养护试块,按跨度大小分批拆除。板跨在2-8m内的要在砼强度达到设计强度的75%后拆除,板跨大于8m时,砼强度必须达到100%方可拆除。悬挑梁板砼强度达到100%方可拆除。侧模板 待砼浇筑3天后拆除。 2. 梁板模板 模板设计:梁板模板采用 竹夹板(厚 10mm),主龙骨采用48钢管,间距600,次龙骨采用6

8、0100木方,间距300,垂直于主龙骨铺设。 模板制作:采用大块拼装,局部切割的制作方式,拼缝要严密,阴阳处角要拼齐、钉牢固。木方经压刨双面刨平,达到平整坚固,不得有翘曲或变形。 支架搭设:板底用满堂架,梁底用双排架,事先根据所抄平线,把上部钢管找平。所用钢管不能有弯曲、变形、或裂纹,扣件要事先检查,挑选,看是否有裂痕,螺丝转动是否灵活。立杆间距为800900mm,次立杆为1200mm,水平杆间距为600mm,立杆纵向加剪刀撑,横向加斜撑,立杆要纵横成线,水平杆要大面平直。 模板安装:板底模板搁置在木方之上,并用钉子钉牢固不得移位。梁底模与侧模尺寸要准确,阴阳角平直,拼缝处用宽胶带纸粘贴平整以

9、防漏浆。 模板加固:板底模与木方钉牢,梁侧用竖立钢管加固,梁高大于800mm时,用121000的对拉螺栓加固。 二 质量要求: 1. 标准要求: 轴线通直,尺寸准确; 棱角方正,线条通顺; 表面平整,颜色一致 ;无明显模板拼缝痕迹。 2. 具体要求 : 模板制作允许误差: a 平面尺寸 -2mm; b 表面平整 2mm;c 对角线差 3mm;d 螺栓孔径 2mm; 模板安装允许偏差:a 模板位置偏差 -2mm,b 模板竖向偏差 3mm,c 模板标高偏差 5mm, 3 注意事项 竖向模板接合处,用60100木方平放,并用木 契顶紧,确保板缝处不涨模。 砌筑 墙处、结构洞处,楼梯踏步板等位置钢筋预

10、留准确。三 安全技术要求 1. 模板支设完毕,认真检查钢管、扣件、支架是否牢固,斜撑是否可靠,底模板是否松动。 2. 模板安装时,要在脚手架上铺设竹芭,形成作业面,不得直接站在钢管架上作业。 3. 木模制作,双面压刨时,要严格按机械操作规程制作。 4. 施工现场严防钉子扎脚,不准穿拖鞋、高跟鞋、硬质塑料底鞋上架作业。 5. 施工现场严禁烟火,材料堆放处要有消防设施。 二 质量要求: 1. 标准要求: 轴线通直,尺寸准确; 棱角方正,线条通顺; 表面平整,颜色一致 ;无明显模板拼缝痕迹。 2. 具体要求 : 模板制作允许误差: a 平面尺寸 -2mm; b 表面平整 2mm;c 对角线差 3mm

11、;d 螺栓孔径 2mm; 模板安装允许偏差:a 模板位置偏差 -2mm,b 模板竖向偏差 3mm,c 模板标高偏差 5mm, 3 注意事项 竖向模板接合处,用60100木方平放,并用木 契顶紧,确保板缝处不涨模。 砌筑 墙处、结构洞处,楼梯踏步板等位置钢筋预留准确。 三 安全技术要求 1. 模板支设完毕,认真检查钢管、扣件、支架是否牢固,斜撑是否可靠,底模板是否松动。 2. 模板安装时,要在脚手架上铺设竹芭,形成作业面,不得直接站在钢管架上作业。 3. 木模制作,双面压刨时,要严格按机械操作规程制作。 4. 施工现场严防钉子扎脚,不准穿拖鞋、高跟鞋、硬质塑料底鞋上架作业。 5. 施工现场严禁烟火,材料堆放处要有消防设施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
