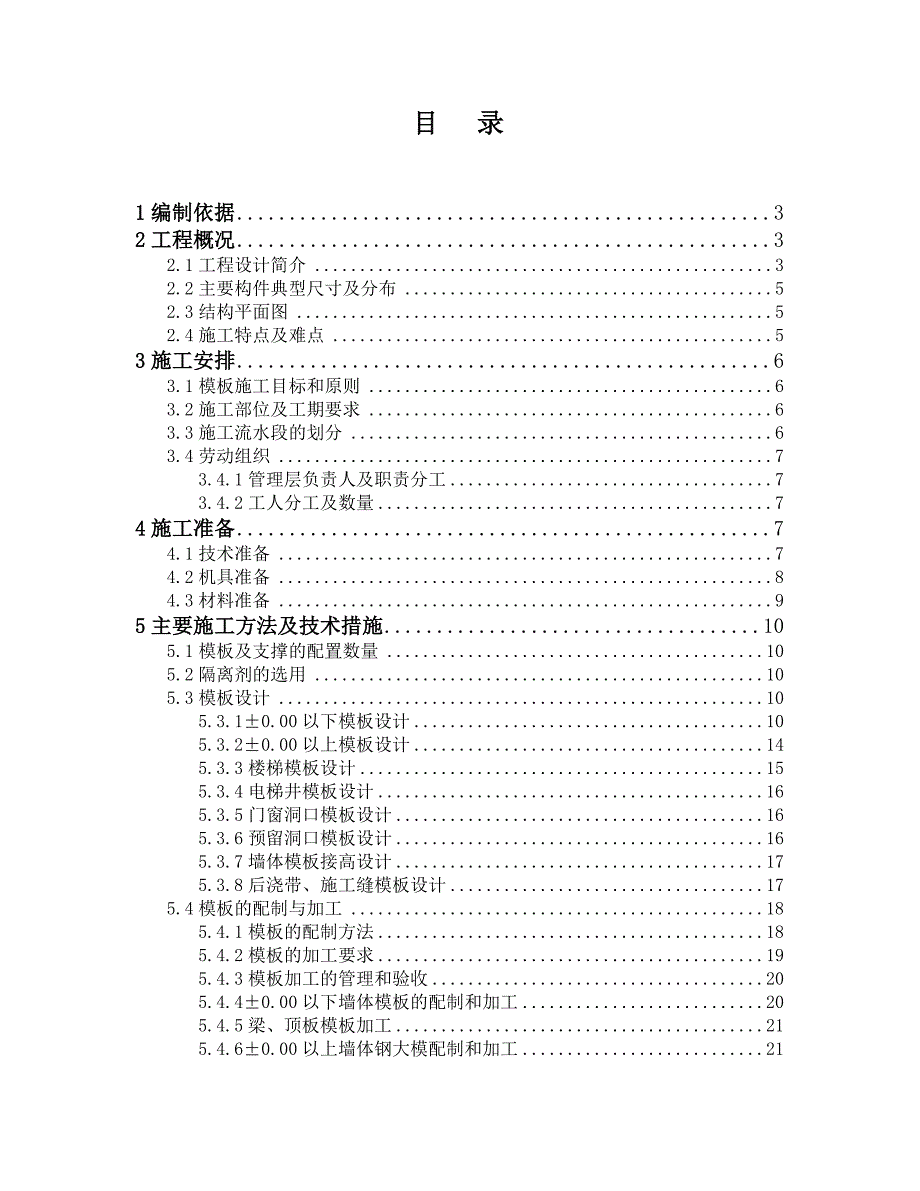

1、目 录1编制依据32工程概况32.1工程设计简介32.2主要构件典型尺寸及分布52.3结构平面图52.4施工特点及难点53施工安排63.1模板施工目标和原则63.2施工部位及工期要求63.3施工流水段的划分63.4劳动组织73.4.1管理层负责人及职责分工73.4.2工人分工及数量74施工准备74.1技术准备74.2机具准备84.3材料准备95主要施工方法及技术措施105.1模板及支撑的配置数量105.2隔离剂的选用105.3模板设计105.3.10.00以下模板设计105.3.20.00以上模板设计145.3.3楼梯模板设计155.3.4电梯井模板设计165.3.5门窗洞口模板设计165.3
2、.6预留洞口模板设计165.3.7墙体模板接高设计175.3.8后浇带、施工缝模板设计175.4模板的配制与加工185.4.1模板的配制方法185.4.2模板的加工要求195.4.3模板加工的管理和验收205.4.40.00以下墙体模板的配制和加工205.4.5梁、顶板模板加工215.4.60.00以上墙体钢大模配制和加工215.5模板安装215.5.1模板安装的一般要求215.5.2底板模板安装顺序及技术要点215.5.30.00以下墙体模板安装顺序及技术要点225.5.40.000以下梁、顶板模板安装顺序及技术要点235.5.50.000以上墙体大钢模安装顺序及技术要点255.5.60.0
3、00以上梁、顶板模板安装顺序及技术要点265.5.7电梯井筒模板安装技术要点265.5.8楼梯模板安装技术要点265.5.9阳台模板安装技术要点265.6 模板的拆除275.6.1模板拆除的规范要求275.6.2模板的拆除顺序及技术要求275.7模板的维修保养285.7.1木模板的日常维护285.7.2.钢大模的日常维护295.7.3多层胶合板的维修295.7.4钢大模的维修296模板安装的质量标准296.1主控项目306.2一般项目307技术质量保证措施317.1技术保证措施317.2质量保证措施327.3关鍵部位模板的质量控制措施337.3.1墙体根部、顶板与墙体的接缝防漏浆处理337.3

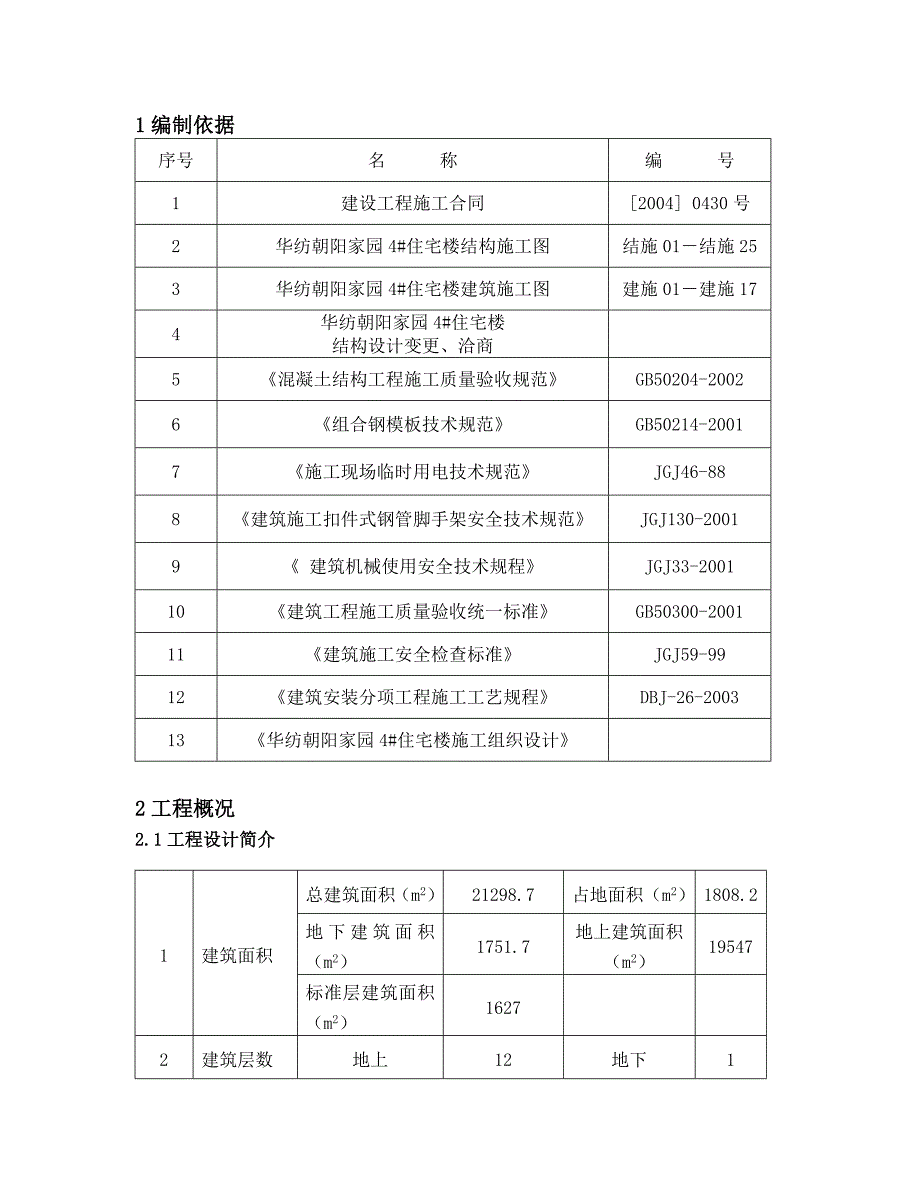

4、.2地下室导墙上口接搓防漏浆、防错台处理337.3.3外墙上下层间接缝处防漏浆、防错台构造处理347.3.4大模板角模与平模拼缝处防错台措施347.3.5楼板模板的标高和板面平整度的控制347.3.6墙体模板接高措施348成品保护措施349安全注意事项359.1一般要求359.2大模板堆放要求3510文明施工、消防环保措施3611附录36附录1 模板设计计算书361编制依据序号名称编号1建设工程施工合同2004 0430号2华纺朝阳家园4#住宅楼结构施工图结施01结施253华纺朝阳家园4#住宅楼建筑施工图建施01建施174华纺朝阳家园4#住宅楼结构设计变更、洽商5混凝土结构工程施工质量验收规范
5、GB50204-20026组合钢模板技术规范GB50214-20017施工现场临时用电技术规范JGJ46-888建筑施工扣件式钢管脚手架安全技术规范JGJ130-20019 建筑机械使用安全技术规程JGJ33-200110建筑工程施工质量验收统一标准GB50300-200111建筑施工安全检查标准JGJ59-9912建筑安装分项工程施工工艺规程DBJ-26-200313华纺朝阳家园4#住宅楼施工组织设计2工程概况2.1工程设计简介1建筑面积总建筑面积(m2)21298.7占地面积(m2)1808.2地下建筑面积(m2)1751.7地上建筑面积(m2)19547标准层建筑面积(m2)16272建
6、筑层数地上12地下13建筑层高地下部分层高(m)地下1层3.9地上部分层高(m)首层、标准层2.9机房、水箱间4.954建筑高度0.00绝对标高(m)34.8室内外高差(m)0.6基底标高(m)4.51最大基坑深度(m)-6.6檐口高度(m)36.9建筑总高(m)40.955结构形式基础形式钢筋混凝土筏板式基础结构形式剪力墙结构体系6地下防水结构自防水掺UEA S8级混凝土自防水材料防水SBS+型构造防水BW橡胶止水带、止水钢板7结构断面尺寸基础底板厚度700mm外墙厚度550mm 、300mm、250mm、200mm内墙厚度250mm、200mm柱断面尺寸-梁断面尺寸200mm410mm、2
7、50mm410mm200mm710mm、250mm410mm楼板厚度130mm、140mm、150mm、200mm8楼梯结构形式板式坡道结构形式剪力墙9钢筋类型非预应力钢筋10混凝土来源预拌混凝土,泵送11后浇带设置设计两条800 mm宽后浇带,其中一条从底板至地下室顶板,另一条从底板至十二层顶板12变形缝设置0.000以上设计伸缩缝两条,伸缩缝宽150mm13施工缝设置 水平施工缝于基础导墙350高处、每层楼板底及每层楼板上表面位置;楼梯施工缝设在楼梯中间休息平台宽度的1 /3范围内和楼层平台上跑楼梯踏步及临侧墙宽度范围之内,;垂直施工缝详见施工流水段划分图2.2主要构件典型尺寸及分布部 位
8、结构层高(mm)墙厚(mm)柱断面(mm)梁断面梯(mm)板厚(mm)阳台悬挑长度自行车库设备层(B1)3860外墙:300、350内墙:250250 *410250 *710200首层2900200、250250 *410250 *710100、120140、1501500标准层2900180、200、250250 *410250 *710100、120140、1501500屋顶层4650200200 *17501102.3结构平面图2.3.1地下部分结构平面图:图2-12.3.2地上部分结构平面图:图2-22.4施工特点及难点2.4.1施工场地狭小。应考虑在施工过程中大模板要落地进行临时堆
9、放及修理的情况,规划好大模板堆放区域。2.4.2建筑物东西长115m,设计后浇带和伸缩缝,结构特殊,且工期紧。因此,首先是考虑施工的流水段划分应当合理,模板的配置数量应满足施工流水要求;其次是模板的设计应当合理,尽可能采用整装整拆大模板施工,发挥塔吊的机械性能,提高工作效率,缩短工期。2.4.3本工程质量目标为结构长城杯,质量要求高。为达到清水混凝土效果,本工程采用的模板必须是新品,且必须对进场模板进行检查验收,验收重点是板的表面平整度、刚度。2.4.4本工程施工现场管理目标是创“北京市安全文明工地”。因此在工程施工中必须保证安全和文明施工。3施工安排3.1模板施工目标和原则目标:结构施工达到
10、清水混凝土的标准。原则:优选模板体系,以最少的投入满足施工要求。3.2施工部位及工期要求部 位工 期 要 求基础底板2004.4.1-2004.4.300.0002004.6.1非标准层及标准层2004.6.2-2004.8.25结构封顶2004.8.25-2004.8.303.3施工流水段的划分根据施工组织设计要求,本工程施工流水段划分如下:3.3.10.000以下基础底板不划分流水段;地下室结构分三个流水段。见图3-1 A段: 4-684-47/4-E4-1/WB段: 4-254-46/4-C4-1/UC段: 4-244-1/4-A4-1/U各流水段间按施工图纸明确的0.8米后浇带相连。3
11、.3.20.000以上段: 4-684-58/4-C4-W 段: 4-584-48/4-C4-T段: 4-474-36/4-C4-T 段: 4-364-25/4-C4-T段: 4-254-14/4-C4-T 段:4-134-1/4-A4-P3.3.3施工流程:地下结构:A段-B段-C段地上主体结构:段-段-段-段-段-段地上主体结构流水段划分图见图3-2。3.4劳动组织3.4.1管理层负责人及职责分工序号姓 名职 务责 职1秦建松现场经理生产协调2张荣技术员技术协调3朱凤祥质检员质量监督4徐新康安全员安全监督5晏远模板工长竖向模板进度、质量负责6许学明模板工长水平模板进度、质量负责3.4.2工
12、人分工及数量根据施工进度计划及施工流水段划分,进行劳动力安排:3.4.2.1楼板支模组设组长一名,具体负责楼板、梁、阳台和楼梯等水平构件模板施工,需配备模板工30人,普工15人可满足工程需要 ;3.4.2.2大模组设组长一名,具体负责墙、柱等竖向构件的模板施工,需配备模板工60人,普工10人,可满足工程需要;3.4.2.3辅助用工为电气焊工配备8人,电工配备4人。4施工准备4.1技术准备4.1.1熟悉、审查图纸根据公司贯标程序文件图纸审查管理办法,由项目总工组织,技术、质量、模板工长及模板翻样参加,进行内部图纸初审、会审。对审查出来的疑点交设计办理洽商,对图纸中的难点进行认真分析讨论,提出解决
13、问题的最佳办法。熟悉各部位截面尺寸、标高。为模板设计提供基本资料。4.1.2拟采用新型模板体系的资料收集 根据施工组织设计中对模板的选型,具体确定如下:4.1.2.1钢大模考察了奥宇、联东等几家厂家,通过经济技术指标比较和分析,确定0.000以上墙体模板选用奥宇模板厂86型横背楞钢大模板体系。4.1.2.2本工程为筏板式基础,地下室剪力墙较多,为保证工程质量和达到节省成本(与木模板比较)的效果,墙体模板采用60系列组合钢模板体系。4.1.2.3根据公司以往的木模板体系施工经验及综合分析了木模板体系的经济技术指标,确定梁、楼板、楼梯模板选用18mm厚覆面多层胶合板加调节支撑的模板体系。4.1.3模板翻样根据施工图纸和施工方案进行模板翻样,在模板加工之前,由技术部门对大模板设计方案进行审核和对现场加工的模板翻样单进行审核。 4.1.4技术交底4.1.4.1模板工程施工前,工长必须按照施工方案和工艺规程对技术工人进行书面和口头的技术交底和安全技术交底;4.1.4.2技术交底应包括模板加工和安装两部分。(1)对大模板厂应提供施工图纸和相关技术资料,并以书面形式对厂方进行模板设计加工
