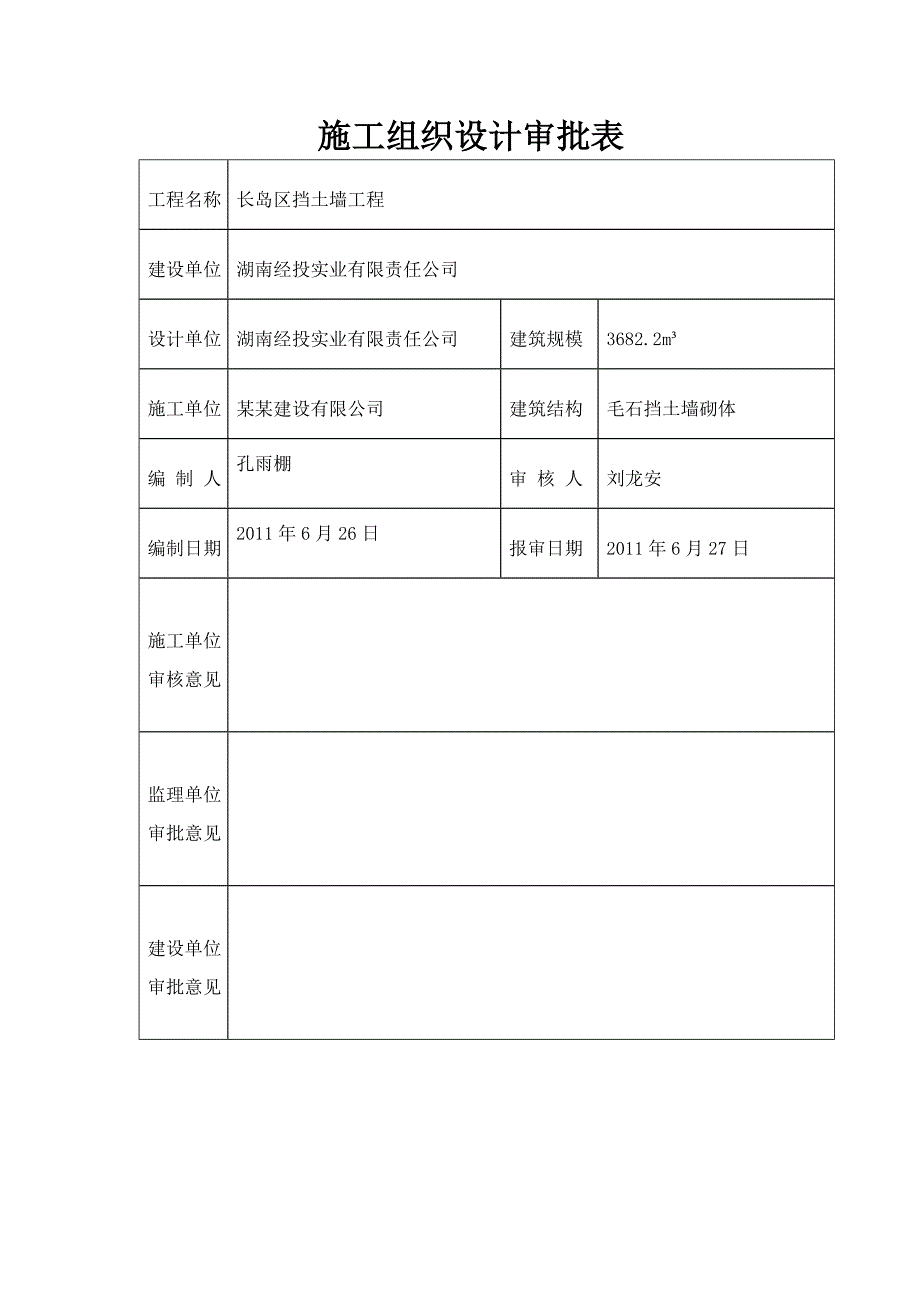

1、某某学城院士专家村长岛区二标、三标毛石挡土墙工程专项施工方案某某建设有限公司编制:审核: 批准: 施工组织设计审批表工程名称长岛区挡土墙工程建设单位湖南经投实业有限责任公司设计单位湖南经投实业有限责任公司建筑规模3682.2m施工单位某某建设有限公司建筑结构毛石挡土墙砌体编 制 人孔雨棚审 核 人刘龙安编制日期2011年6月26日报审日期2011年6月27日施工单位审核意见监理单位审批意见建设单位审批意见目 录一、工程概况4二、工程规模4三、管理人员及用工配置4四、投入施工机械4五、所需材料用量概算5六、计划工期及工期安排6七、施工布置6八、施工方案7九、进度计划保证措施9十、施工质量保证措施
2、10十一、安全文明施工措施12十二、文明施工保证措施13一、工程概况本工程共分三个分项工程:1、长岛区挡土墙工程;2、长岛区场地平整工程;3、长岛区排水工程。二、工程规模1、基槽开挖土石方(清基地)概算量:2020m3;毛石砌体概算量:3682.2m3;(墙高2.9m-6.5m之间)2、场地平整开挖土方15757m;回填土方14843;余土917m。3、排水工程:拆除管道约70m、化粪池2座;建40m化粪池3座,管道埋设约226m,检查井10座(不包含化粪池检查井9座)。三、管理人员及用工配置1、项目经理: 刘龙安2、技术负责人:孔雨棚3、测量负责人:孔雨棚4、施工(兼)质检负责人:贝远俗5、
3、现场及安全负责人:赖传武6、资料(兼)试验负责人:赵成7、机、电维修工:1人8、混凝土工:45人(3个班组)9、模工、架子工:人四、投入施工机械1、挖掘机一台(加藤82),基槽土石方清挖及场地平整用;2、和灰机3台,供混泥土搅拌及砂浆拌合用;3、振捣器2台,振捣混泥土用;4、小型潜水泵3台,基坑排水(管道120m);5、运输车4辆(30吨),土石方运输和材料运输使用;6、压路机:1台,场地平整及台背压实用;7、打夯机:2台,台背夯实用;8、220推土机:1台,场地平整用五、所需材料用量概算(一)主材概算量1、普通硅酸盐水泥:约375吨2、河砂:2774吨3、卵石:180m34、毛石:6800吨
4、5、施工用水:砼791吨、养护及洗毛石300吨6、钢筋:14.2吨;(含损耗1.5吨)7、1000砼管:65米,1200砼管:6米,500砼管:5米8、400双壁波纹管:72米,315双壁波纹管:102米9、轻型铸铁井盖:19套(二)辅助材料概算量1、木模板:310m22、钢管脚手架:6吨3、扣件:1500个4、蝴蝶扣:4000套5、对拉螺杆:1200套6、木方:1240(含损耗80m)7、100PVC管:400m8、沉降缝泡沫塑料板:320m29、铁丝:500kg10、爬梯:165套(检查井用)六、计划工期及工期安排(进度横道图见附件1)计划总工期历时60天,施工时间段为2011年6月3日至
5、2011年8月29日;1、6月30日前:找齐施工图纸(有签字、盖章、确保有效)核对工程量,备齐相关图集(GB04J008、DB43/009-1999、02S515、04S901)、衔接资料表格;设备进场,接通水电,开辟临时施工便道,工具材料棚搭设;联系材料供应商、确定劳务施工合同;准备工作完毕申请开工令。2、基槽清挖时间:计划18天,2011年6月30日至201年6月7日;3、毛石挡土墙砌筑筑时间:计划0天,20年6月30日至20年7月19日;4、挡土墙背回填时间:计划25天,该工期不占主施工工期,随挡土墙浇筑成型后穿插作业;5、排水工程工期:计划30天,2011年7月5日至2011年8月4日
6、;6、场地平整:计划10天,2011年6月30日至2011年7月5日;2011年8月24日至2011年8月29日;7、以上总工期0天是含各工序之间的平行或交叉作业时间;七、施工布置(布置图见附件2)1、临时用水、电:沿临时道路距道路1.5m,立3m高临时电杆保证工作面临时用电,临时用水利用废弃老井潜水泵取水(17段处);2、场地布置:3台和灰机安装在17段、14段、11段之间位置距挡土墙台背5-7m;砂卵材料就和灰机堆放;水泥(材料、工具)棚在13段中间位置,距临时道路1m布置;挡墙台背4-7场平堆放片石材料;3、辅助材料堆放在工棚一侧;4、本工程现场不设生活服务区或生活用房,只设看守点或工具
7、房即可;生活服务用房、项目部在周边小区就近租用民房;八、施工方案本挡墙采用平行流水、分段、分层施工法;按此法在施工过程中及调整施工时间,使其与进度相稳合。(一)施工工艺流程 挡土墙 :准备工作(场地粗平)(分段)测量放样基槽开挖基槽(清理完毕)报验垫层浇筑挡土墙砌筑台背分层压实(300厚砂卵回填、)台背隐蔽挡土墙养护中间交工验收墙背回填沥青浇缝竣工验收。化粪池:材料报验场地粗平测量放样基槽开挖基槽(清理完毕)报验垫层浇筑测量放样(复检)装模、钢筋绑扎验模、验筋C30砼浇筑养护验收。排水管道:材料报验场地粗平测量放样基槽开挖基槽(清理完毕)报验垫层浇筑安管定位、浇带装模、护管浇砼验收(闭水试验)
8、管顶500mm内回填夯实二次回填平整至场地标高。场地平整:略。(二)主要技术指标1、挡土墙设计为重力式、衡重式毛石挡土墙,毛石强度不小于MU30、砌筑砂浆为M7.5。2、设计高度在5.3-7.5m之间;墙顶宽度在0.6m、基础宽度为080、2370、2640、2930-.m之间。3、基础为天然地基,基础持力层为粉质粘土层,承载力特征值200-220Kpa之间,基底摩擦系数=0.30;综合内摩擦角不小于304、墙体应设置泄水孔,间距为22m设一个,外斜坡度为%,采用直径为100mmPVC管成梅花型布置;最下层排水管安装应高于地面不小于200mm其反滤层设置为40cm厚粗粒层。5、基底承载力800
9、-1000Kpa;基础嵌岩(中风化)不小于1m深。6、墙体15m左右设置一沉降缝,缝宽2cm,自地基到墙顶断开,用泡沫塑料板隔开,缝口用沥青麻丝填塞,深度不小于30cm。7、墙背回填要分层施工,压实要求不小于95%,回填时不要损坏墙背反滤层,保证泄水孔的通畅。8、排水管道的埋设:沟槽清基必须到位、确保基底夯实无沉降、无坚土、块石后用中粗砂找平、通线、双壁波纹排水安管、管道周边护管砂埋填到位、压管、通球实验;双壁波纹管的连接必须按要求:9、本分项技术指标中未提及到的技术措施等以相关规范及设计文件为依据。(三)测量控制1、为了达到测量精度要求,为本项目配置了:全站仪一台(自业主借用)、水准仪2台、
10、50m钢卷尺2把、5m小卷尺3把、垂球两个。2、设专人测量,及复测。3、基础施工前进行基础几何尺寸测量定位放样。4、挡土墙墙身施工前对墙身几何尺寸进行计算、测量定位放样、挂线控制调整。5、墙体施工过程中随时检查和校核模板支撑几何断面尺寸和坡比度,同时对高度进行控制,严格检查模板牢固性。(四)主要施工方法1、挡墙施工前应进行施工测量放样,施工放样时应严格按照设计图计算出每段挡墙的坐标及高程放样于实地,基槽线按实地土质和岩层进行放坡,以便挡墙施工后在满足设计断面几何尺寸的前提下也能满足施工作业面。2、基础施工基坑清挖:在施工放样完毕后,用人工在所放开挖线内进行清挖,清挖时严格按施工放样的控制线进行
11、挖掘。基底倒坡按设计要求不小于1:0.1-0.15。基槽清理完后报请监理工程师及业主代表到现场验槽,同时对基底进行取样送检,以便检测其承载力是否达标。对基槽土质应保持干燥,雨天基槽内积水应随时排除,对受浸泡的基底土(特别是松淤泥)应全部予以清除,并换碎石(砾)石夯填至设计标高。挖基时如发现与设计不符的软弱地基,承载力不满足设计要求时应通过设计进行变更设计程序,采取措施后方可施工。3、挡土墙体砌筑与分段设置伸缩缝砌筑墙体基础前,应将基底松软表面清除干净,然后垫层浇筑、请现场监理工程师和甲方业主代表进行验收,经验收合格后,方可进行毛石砌筑必须上下错缝、内外搭接石块间缝隙砂浆饱满、避免水平及垂直通缝
12、,灰缝厚度在20-30mm。挡土墙墙身含基础每15m左右(不超过20m)须设置一道断开的沉降、伸缩缝,缝内用柔性填充料填充、填入深度不小于200mm.台背(墙后)回填:益采用透水性能强、抗剪性能高的填充料如沙砾、碎石等。4、双壁波纹安装:采用“T”型橡胶圈接口连接,橡胶圈必须安装在管端头第2条肋槽中、插入承插条肋槽。5、本分项施工方案中未提及到的技术措施等以相关规范及设计文件为依据。九、进度计划保证措施1、组织保证(1)完善管理体制,实行项目法施工,配备高素质的领导班子和专业化施工队伍。(2)强化现场指挥,建立精干有力的现场指挥调度系统,配备精干,有能力的现场调度人员,做好各工序的衔接和配合,
13、做到调度有力,灵活,及时。2、技术保证措施(1)建立健全的技术管理体系,配备专业齐全,高素质的技术人员。(2)做好技术超前服务工作,单项工程开工之前,做好施工组织设计。(3)积极采用新工艺,新材料,新设备,新技术,减轻工人劳动强度,提高劳动生产率。(4)加强技术交底工作。(5)编制施工周计划,层层落实。(6)做好安全,质量保证措施,保质量,保安全,促进度。3、资源保证(1)根据施工进度计划,超前编制并落实各类材料,设备,资金,劳动力供应计划。(2)对主要的机械设备零件,材料物资做好适当的备用,设备损坏时及时维修或更换,确保人,财,物及时到位。十、施工质量保证措施1、技术措施(1)认真熟悉设计图
14、纸,施工规范,技术规范,严格按图施工,按规范施工。(2)按质量检验评定标准的规定,结合工程特点进行分项,分部和单元工程划分,经业主和监理工程师批准执行.认真制定施工工艺措施,制订具体的施工工序,方法,质量标准和检验手段。(3)搞好施工前的技术交底和施工人员技术控制。(4)施工方案按试验结果及现场实际情况调整和修改,做到具体适用,指导施工。(5)搞好施工方案的优化工作和施工机械的配套,提高科学性和工作效率。(6)对业主提供的观测控制网点进行复测,并予以良好的保护,配备实践经验丰富的测量工程师和测量技术人员,并接受监理工程师的检查和指导。2、管理措施(1)制订切实可行的质量管理和保证措施,奖罚要公平合理,具体,并坚持按章办事,以维护该措施的权威性和有效性,确保工作质量和工程质量.现场质量检查,质量验收资料按划分的分项,分部和单元工程归纳收集,现场质检原始资料真实,准确,可靠,不得追记,不得复印,接受质量检查时出示原始资料。(2)建立工程质量责任制并将责任落实到每一个人,形成事事讲质量,人人为质量作贡献的局面.经理部下设的质检人员定期到施工现场进行施工检查,对各施工队的材料等进行检查.各施工队成立质量检查,负责日常的质量监督与检测工作。(3)开展质量讲座和质量知识竞赛等多种形式的活动,使全体员工树立质量意识,从而讲求质量成为全体员工的自觉行动,以达到确保工程质量的目的。(4)增强质量
