沥青混凝土道路施工方案#湖南.doc

上传人:p** 文档编号:950040 上传时间:2024-05-17 格式:DOC 页数:16 大小:102.21KB
下载 相关 举报
沥青混凝土道路施工方案#湖南.doc_第1页
第1页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第2页
第2页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第3页
第3页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第4页
第4页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第5页
第5页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第6页
第6页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第7页
第7页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第8页
第8页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第9页
第9页 / 共16页
沥青混凝土道路施工方案#湖南.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《沥青混凝土道路施工方案#湖南.doc》由会员分享,可在线阅读,更多相关《沥青混凝土道路施工方案#湖南.doc(16页珍藏版)》请在第壹文秘上搜索。

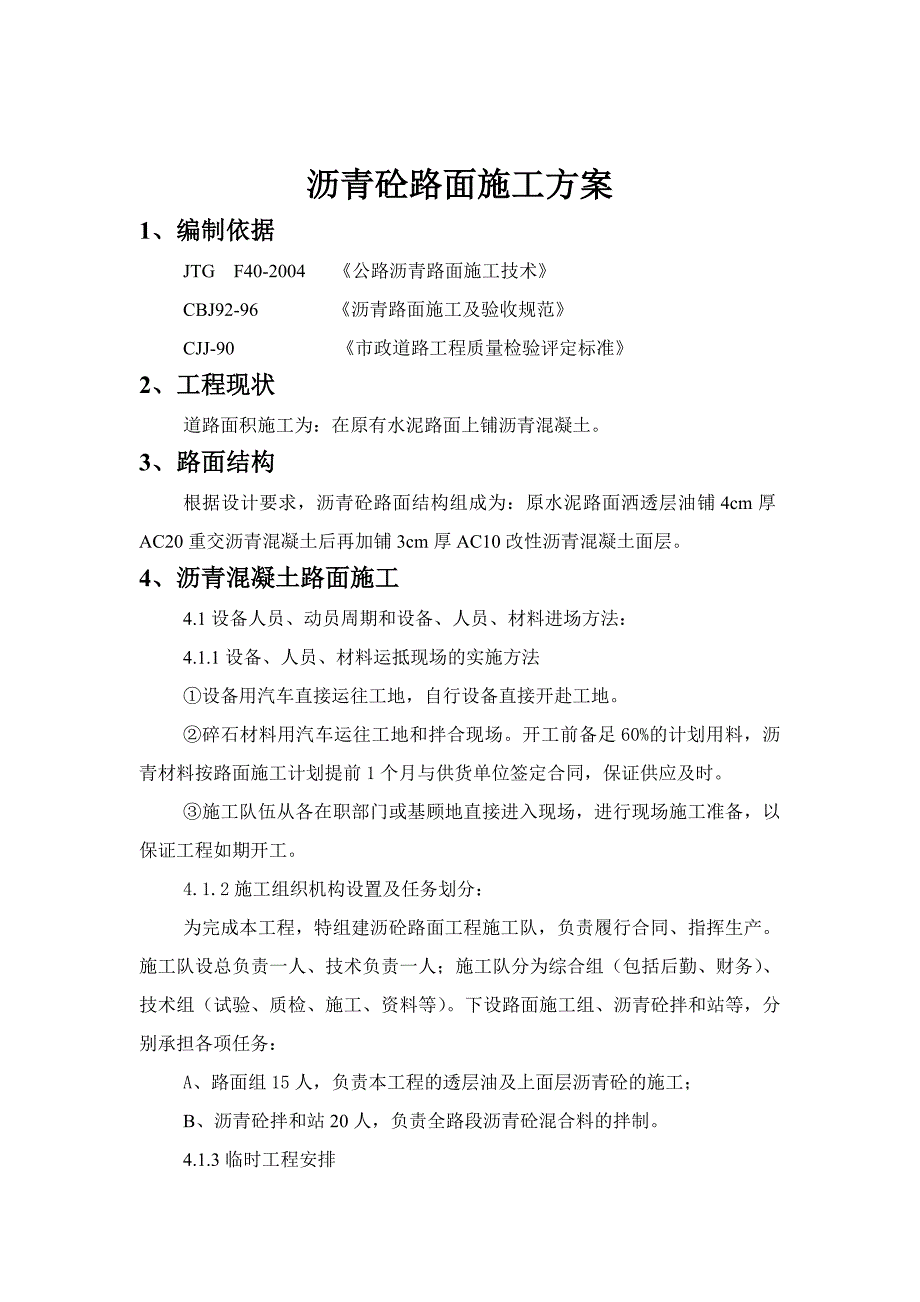

1、某某报 业 文 化 城米地亚家园沥青砼施工方案编制单位:某某路桥编制人:日 期:沥青砼路面施工方案1、编制依据JTG F40-2004 公路沥青路面施工技术CBJ92-96 沥青路面施工及验收规范CJJ-90 市政道路工程质量检验评定标准2、工程现状道路面积施工为:在原有水泥路面上铺沥青混凝土。3、路面结构根据设计要求,沥青砼路面结构组成为:原水泥路面洒透层油铺4cm厚AC20重交沥青混凝土后再加铺3cm厚AC10改性沥青混凝土面层。4、沥青混凝土路面施工4.1设备人员、动员周期和设备、人员、材料进场方法:4.1.1设备、人员、材料运抵现场的实施方法设备用汽车直接运往工地,自行设备直接开赴工地

2、。碎石材料用汽车运往工地和拌合现场。开工前备足60%的计划用料,沥青材料按路面施工计划提前1个月与供货单位签定合同,保证供应及时。施工队伍从各在职部门或基顾地直接进入现场,进行现场施工准备,以保证工程如期开工。4.1.2施工组织机构设置及任务划分:为完成本工程,特组建沥砼路面工程施工队,负责履行合同、指挥生产。施工队设总负责一人、技术负责一人;施工队分为综合组(包括后勤、财务)、技术组(试验、质检、施工、资料等)。下设路面施工组、沥青砼拌和站等,分别承担各项任务:A、路面组15人,负责本工程的透层油及上面层沥青砼的施工;B、沥青砼拌和站20人,负责全路段沥青砼混合料的拌制。4.1.3临时工程安

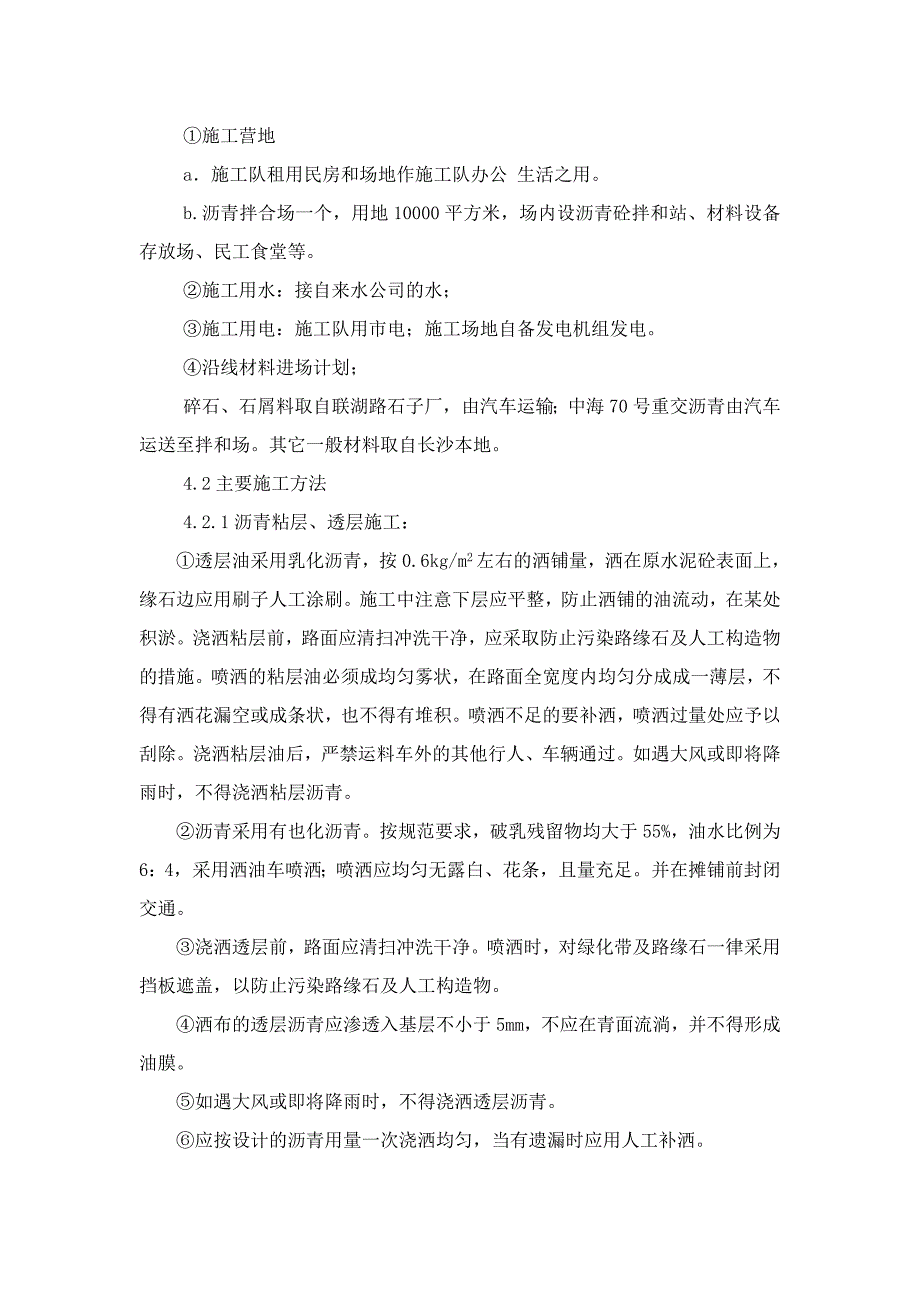

3、排施工营地a施工队租用民房和场地作施工队办公 生活之用。b.沥青拌合场一个,用地10000平方米,场内设沥青砼拌和站、材料设备存放场、民工食堂等。施工用水:接自来水公司的水;施工用电:施工队用市电;施工场地自备发电机组发电。沿线材料进场计划;碎石、石屑料取自联湖路石子厂,由汽车运输;中海70号重交沥青由汽车运送至拌和场。其它一般材料取自长沙本地。4.2主要施工方法4.2.1沥青粘层、透层施工:透层油采用乳化沥青,按0.6kg/m2左右的洒铺量,洒在原水泥砼表面上,缘石边应用刷子人工涂刷。施工中注意下层应平整,防止洒铺的油流动,在某处积淤。浇洒粘层前,路面应清扫冲洗干净,应采取防止污染路缘石及人

4、工构造物的措施。喷洒的粘层油必须成均匀雾状,在路面全宽度内均匀分成成一薄层,不得有洒花漏空或成条状,也不得有堆积。喷洒不足的要补洒,喷洒过量处应予以刮除。浇洒粘层油后,严禁运料车外的其他行人、车辆通过。如遇大风或即将降雨时,不得浇洒粘层沥青。沥青采用有也化沥青。按规范要求,破乳残留物均大于55%,油水比例为6:4,采用洒油车喷洒;喷洒应均匀无露白、花条,且量充足。并在摊铺前封闭交通。浇洒透层前,路面应清扫冲洗干净。喷洒时,对绿化带及路缘石一律采用挡板遮盖,以防止污染路缘石及人工构造物。洒布的透层沥青应渗透入基层不小于5mm,不应在青面流淌,并不得形成油膜。如遇大风或即将降雨时,不得浇洒透层沥青

5、。应按设计的沥青用量一次浇洒均匀,当有遗漏时应用人工补洒。浇洒透层沥青后,严禁行人、车辆通过。在铺筑沥青面层时,当局部地方有多余透层沥青未渗入基层时,应予清除。4.2.2沥青砼混合料面层施工4.2.2.1施工原材料检验:石油沥青按(JTJF40-2004)公路沥青路面施工技术规范的技术要求进行试验,运到现场的沥青应有生产厂家的证明和出厂试验报告,沥青朝霞后及时取样试验,符合规范要求后,呈报监理工程师签字认可,方可使用。沥青砼混合料所用的集料要符合规范要求的级配。粗集料应是坚固强韧、耐久的筛选碎石,洁净、含泥量不超过0.5%,针片状颗粒总含量不大于15%,压碎值表面层不大于26%,其他层次不大于

6、28%,磨耗率表面层不大于28%,其他层次不大于30%。进场材料验收必须坚持质量标准。石悄最大粒径不大于5毫米,含泥量不大于2%。填料使用石炭矿粉,不应有泥土,通过0.075毫米筛孔的细粒含量不得大于75%,含水量小于1%,任何有结块的矿粉不得使用。目标配合比例设计:依JTJ040-2004公路沥青路面施工技术规范所规定矿料级配范围进行选料,用70号重交石油沥青和SBS改性沥青作混合料配合比设计。试验结果报监理工程师审批。4.2.2.2施工前准备工作:材料场的确定。根据施工图纸、技术规范及有关技术标准的要求,选择料场的材料进行试验,确定出合乎标准要求及业主、监理工程师同意的材料料场。材料的准备

7、。根据初步确定的沥青砼面层各种规格的材料用量及各结构层的施工进度计划安排,进行组织备料。进场材料的堆放。料场的底部采用20cm的15号水泥砼铺筑,7.5号浆砌片石挡土墙分隔不同规格的集料,以保证集料的质量,碎石采用清洗的方法提高握裹力;为了减少集料的含水量,还在料场设置2%的坡度,以保证排水。沥青砼面层混合料配合比的设计。根据设计的各种沥青混合料类型的级配曲线,选择已进场或具有施工代表性的符合质量要求的各种矿粉,根据矿料的颗粒组成,用图表法或试算法确定符合级配曲线要求的各种矿料的配合比例,用马歇尔试验等方法确定出最佳沥青用量。4.2.2.3沥青砼混合料的拌制沥青砼混合料采用无锡产的LBQ-20

8、00型间歇式沥青砼拌和楼拌制,产量180T/H。拌和设备调试检查。施工作业前,认真检查校正供料系统、加温系统、计量系统运转状态。做好冷料、热料、矿粉、沥青的实际供应量的核对,确保配比的准确性。沥青砼拌和作业按操作规程进行,根据料单进料,严格控制各种材料用量及其加热温度,逐盘打印各种参数,拌合后的沥青混合料均匀一致,无花白,无离析和结块等现象。控制加热温度,沥青加热温度155-165;集料加热温度在160-180,重交沥青混合料出厂温度145-165。检测试验人员要加强拌和料的各项技术指标(矿料级配、油石比、温度及马歇尔试验)的检测试验,每日上、下午各做一次抽样检查,并把检测结果及时向拌和站通报

9、。出厂的成品混合料,应及时运往摊铺现场。4.2.2.4沥青混合料的运输已经离析或结成团块或在运料车辆卸料时滞留于车上的混合料,以及低于规定铺筑温度或雨水淋湿的混合料都应废弃。混合料用25吨自卸车运输。运料车在接料过程中,要不断移动车的位置,防止混合料离析,一般先应前后,最后装车厢中部,使混合料呈山字形堆积。拌和站人员要车车监视检查出料情况,发现异常及时调整。拌和站运料车辆放行,由测温员签发每车出料温度检测单(一式三份)留底一份,一份运料司机存,一份交前场测温员。及时掌握车辆运行情况和料温的变化。车辆配置数量,与拌和楼产量相匹配。运输车辆要加盖保温篷布以防雨、防尘、保温。4.2.2.5沥青砼摊铺

10、施工4.2.2.5.1摊铺前的准备工作。清扫路面基层,混合料摊铺前的1-2天,对摊铺路段,进行清扫或冲洗,待路面稍干后洒透层乳化沥青。对基层的灰尘、泥土和油渍等污染进行严格地清理。施工放样挂线,首先,测量基层顶面及原地面高程,确定摊铺厚度。高程偏差大的地段,要作详细的测量,为前场指挥提供可靠数据,以便采用特殊处理措施。对下面层的标高和横坡度应进行详细测量,目的是在制定摊铺上面层施工方案时,尽可能对下面层的缺陷进行弥补。摊铺机的调试和各种参数的确定摊铺前调整摊铺机的各种参数,根据松铺系数确定松铺厚度,一般情况下,机械摊铺时选用1.15-1.35的松铺系数(人工摊铺段宜选用1.25-1.50的松铺

11、系数)。4.2.2.5.2摊铺作业A、混合料摊铺,使用中制LTU-900沥青摊铺机摊铺,摊铺前应:a、对熨平板加热,每班作业开始前,应对熨平板加热到100以上,防止混合料粘结在熨平板面上,形成沟糟和裂纹。b、正确组合调整摊铺机的供料系统。使摊铺室内混合料的堆积高度,始终平齐或稍高于螺旋摊铺器的轴心位置。B、摊铺速度:根据拌和设备的生产能力和每平米需混合料数量,确定摊铺速度,起步时应控制在1m/min-2m/min之间,正常情况下摊铺应控制在3m/min-4m/min之间。在供料不及时,可透当放慢摊铺机速度。摊铺作业,应缓慢、均匀、连续不断的进行,摊铺过程中不得随意变换速度或停顿。C、温度控制:

12、热沥青混合料的施工温度:() 表5.2.2-2D、雨水井、局部路边缘使用墩锤、热烙铁等人工方法补充夯实。E、摊铺出的层面就均匀平整,不得有粗料窝、油斑、垄埂、撕扯等质量问题,如有上述质量问题应予铲除。F、随机检查铺装厚度、宽度和平整度。严禁人工平整新铺热料,加强摊铺现场保护,禁止在新铺未压实的热料上行走。沥青标号70号石油沥青矿料温度(间歇式拌合机)比沥青加热温度高10-30(填料不加热)沥青加热温度155-165沥青混合料出厂温度145-165混合料贮存温度贮料过程中温度降低不超过10混合料废弃温度高于195运输到现场温度不低于145混合料摊铺温度正常施工不低于135低温施工不低于150开始

13、碾压的混合料内部温度正常施工不低于130低温施工不低于145碾压终了的表面温度钢轮压路机不低于70轮胎压路机不低于80振动压路机不低于704.2.2.6沥青砼的压实工序70号油沥青沥青加热温度160-165沥青现场制作温度160-170成品沥青加热温度不大于175集料加热温度190-220改性沥青混合料出厂温度150-165混合料最高温度(废弃温度)195混合料贮存温度拌和出料后降低不超过10摊铺温度不低于140初压开始温度不低于140碾压终了的表面温度不低于90开放交通的路表温度不高于50使用11T双钢轮振机压路机1台。纵向并由低边向高边慢速均匀地进行,相邻碾压至少重叠宽度双轮30cm,三轮

14、为后轮宽度的1/2.沥青混合料的压实按初压、复压、终压三个阶段进行,每阶段压路机运行速度及碾压遍数,应严格控制,初压时,压路机紧跟摊铺机及时碾压,以获得最佳密实度。碾压过程中,严格控制压路机轮上的喷水量,为防粘轮,可在水中加入少量的洗衣粉,以减少喷水量。接缝碾压,如接缝处的混合料的温度低于压实温度,应用加热器对混合料进行加温,使温度达到压实温度后进行碾压,压实到无缝迹为止。复压终了,质检人员及时检查纵、横向平整度,不合格及时补压处理。在沿着缘石或压路机压不到的地方,采用振动夯板把混合料充分压实。已经完成碾压的路在,不得修补表皮。压实完成后的局部处理:施工中,摊铺机和压路机停止会产生局部拥包、横

15、棱,在复压过程中应及时予以处理。其处理方法为:技术人员用3m直尺找出缺陷后并标出,专门用1台压路机实行顺向振压,再用3m直尺配合反复检测、碾压,直至缺陷消除为止。4.2.2.7接缝处理A、沥青路面的施工必须接缝紧密、连接平顺,不得产生明显的接缝离析。上、下层的纵缝应错开150mm(热接缝)或300-400mm(冷接缝)以上。相邻两幅及上、下层的横向接缝均应错位1m以上。接缝施工应用3m直尺检查,确保平整度符合要求。B、纵向接缝部位的施工应符合下列要求:a、摊铺时采用梯队作业的纵缝应采用热接缝,将已铺下100-200mm宽暂不碾压,作为后续部分的基准面,然后作跨缝碾压以消除缝迹;b、当半幅施工或因特殊原因而产生纵向冷接缝时,宜加设挡板或加设切刀齐,也可在混合料未完全冷却前用镐刨除边缘留下毛茬的方式,但不宜在冷却后采用切割机作纵向切缝。加铺另半辐前应

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
