沥青混凝土路面面层施工方案.doc

上传人:p** 文档编号:950054 上传时间:2024-05-17 格式:DOC 页数:3 大小:17.50KB
下载 相关 举报
沥青混凝土路面面层施工方案.doc_第1页
第1页 / 共3页
沥青混凝土路面面层施工方案.doc_第2页
第2页 / 共3页
沥青混凝土路面面层施工方案.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《沥青混凝土路面面层施工方案.doc》由会员分享,可在线阅读,更多相关《沥青混凝土路面面层施工方案.doc(3页珍藏版)》请在第壹文秘上搜索。

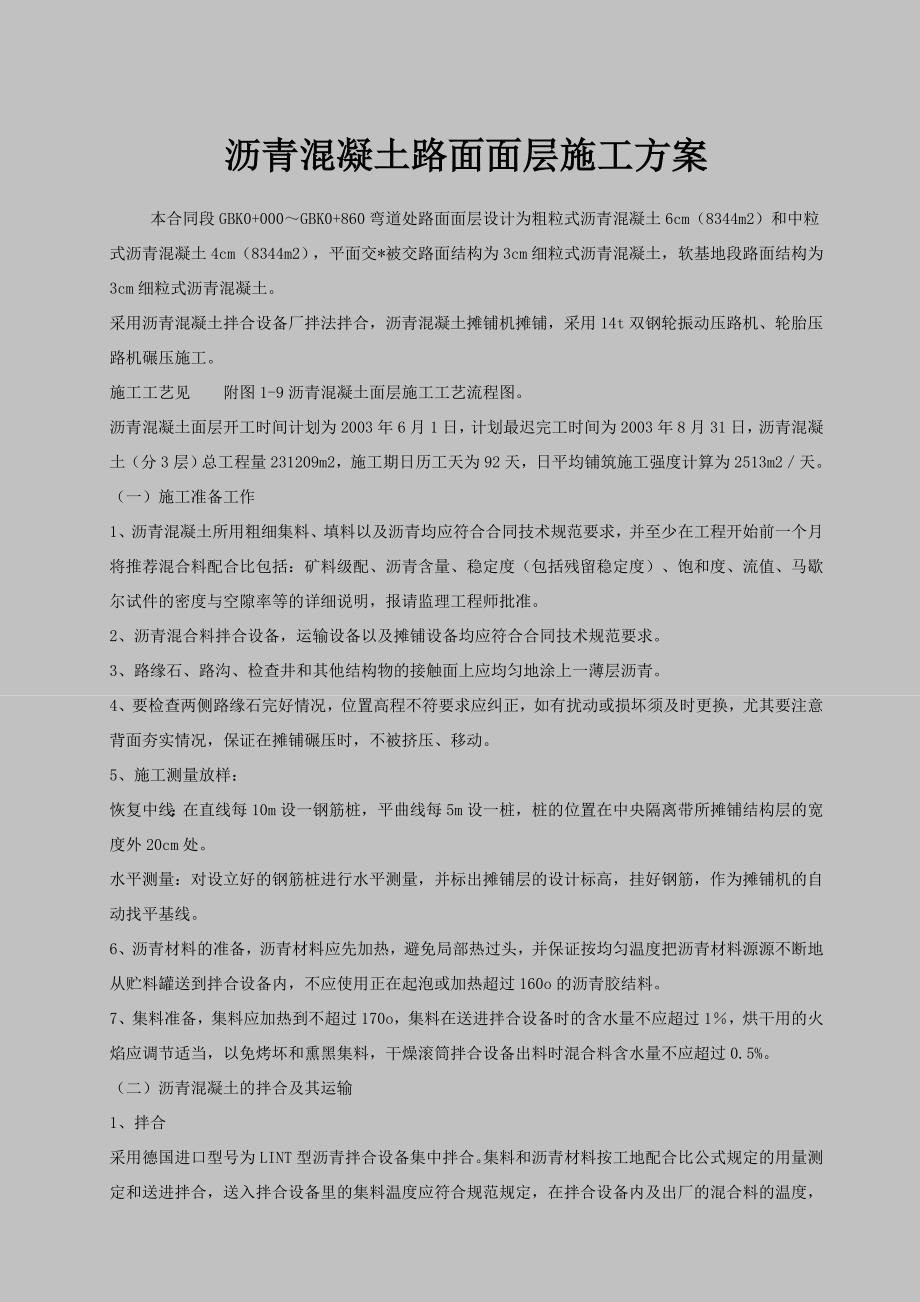

1、沥青混凝土路面面层施工方案 本合同段GBK0+000GBK0+860弯道处路面面层设计为粗粒式沥青混凝土6cm(8344m2)和中粒式沥青混凝土4cm(8344m2),平面交*被交路面结构为3cm细粒式沥青混凝土,软基地段路面结构为3cm细粒式沥青混凝土。采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用14t双钢轮振动压路机、轮胎压路机碾压施工。施工工艺见附图1-9沥青混凝土面层施工工艺流程图。沥青混凝土面层开工时间计划为2003年6月1日,计划最迟完工时间为2003年8月31日,沥青混凝土(分3层)总工程量231209m2,施工期日历工天为92天,日平均铺筑施工强度计算为2513

2、m2天。(一)施工准备工作1、沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。2、沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。3、路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。4、要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。5、施工测量放样:恢复中线:在直线每10m设一钢筋桩,平曲线每5

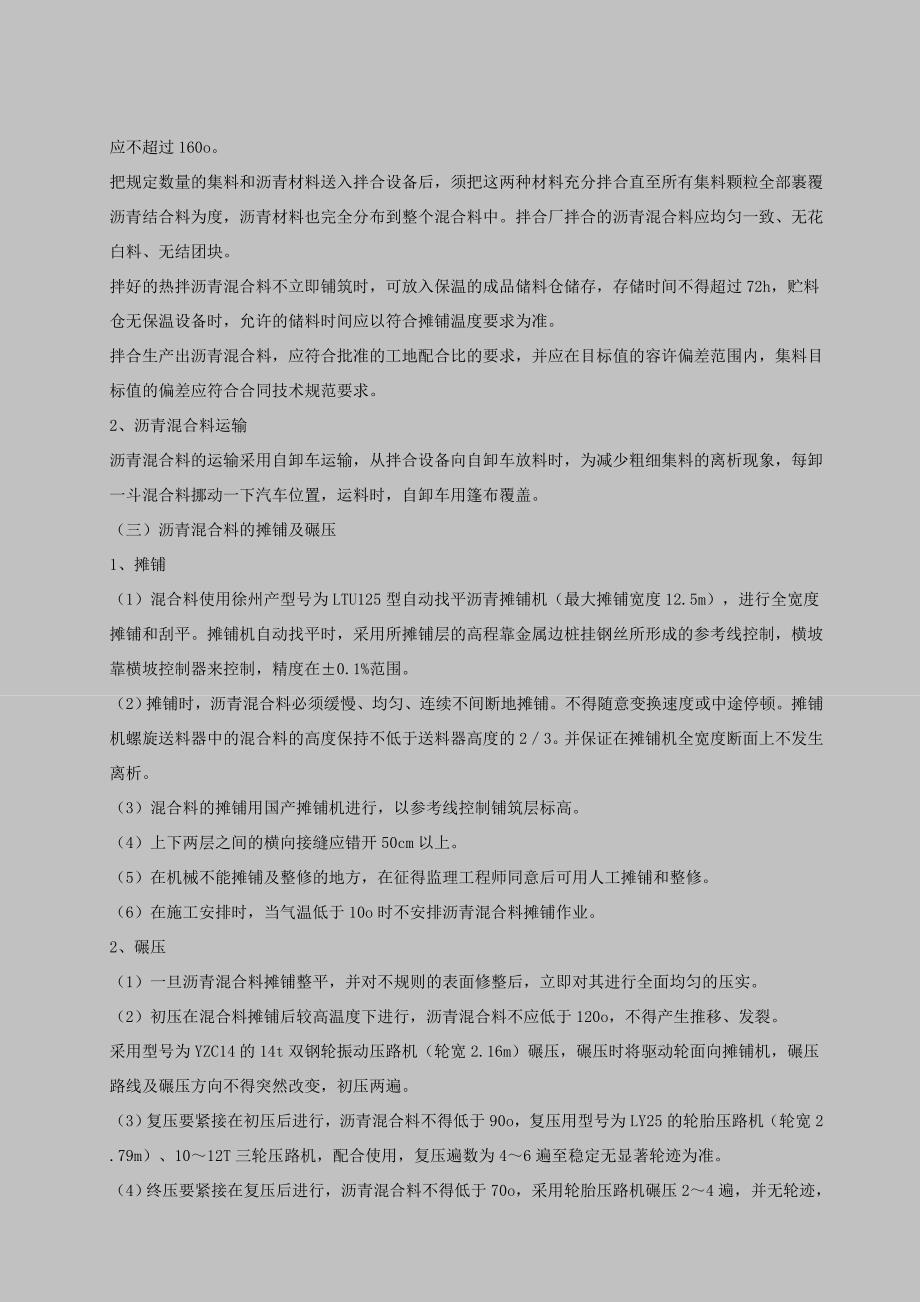

3、m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。6、沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160o的沥青胶结料。7、集料准备,集料应加热到不超过170o,集料在送进拌合设备时的含水量不应超过1,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。(二)沥青混凝土的拌合及其运输1、拌合采用德国进口型号为LINT型沥青拌合设备集中拌合。集料和沥青

4、材料按工地配合比公式规定的用量测定和送进拌合,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160o。把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌合直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。拌合厂拌合的沥青混合料应均匀一致、无花白料、无结团块。拌好的热拌沥青混合料不立即铺筑时,可放入保温的成品储料仓储存,存储时间不得超过72h,贮料仓无保温设备时,允许的储料时间应以符合摊铺温度要求为准。拌合生产出沥青混合料,应符合批准的工地配合比的要求,并应在目标值的容许偏差范围内,集料目标值的偏差应符合合同技术规范要求。2

5、、沥青混合料运输沥青混合料的运输采用自卸车运输,从拌合设备向自卸车放料时,为减少粗细集料的离析现象,每卸一斗混合料挪动一下汽车位置,运料时,自卸车用篷布覆盖。(三)沥青混合料的摊铺及碾压1、摊铺(1)混合料使用徐州产型号为LTU125型自动找平沥青摊铺机(最大摊铺宽度12.5m),进行全宽度摊铺和刮平。摊铺机自动找平时,采用所摊铺层的高程靠金属边桩挂钢丝所形成的参考线控制,横坡靠横坡控制器来控制,精度在0.1%范围。(2)摊铺时,沥青混合料必须缓慢、均匀、连续不间断地摊铺。不得随意变换速度或中途停顿。摊铺机螺旋送料器中的混合料的高度保持不低于送料器高度的23。并保证在摊铺机全宽度断面上不发生离

6、析。(3)混合料的摊铺用国产摊铺机进行,以参考线控制铺筑层标高。(4)上下两层之间的横向接缝应错开50cm以上。(5)在机械不能摊铺及整修的地方,在征得监理工程师同意后可用人工摊铺和整修。(6)在施工安排时,当气温低于10o时不安排沥青混合料摊铺作业。2、碾压(1)一旦沥青混合料摊铺整平,并对不规则的表面修整后,立即对其进行全面均匀的压实。(2)初压在混合料摊铺后较高温度下进行,沥青混合料不应低于120o,不得产生推移、发裂。采用型号为YZC14的14t双钢轮振动压路机(轮宽2.16m)碾压,碾压时将驱动轮面向摊铺机,碾压路线及碾压方向不得突然改变,初压两遍。(3)复压要紧接在初压后进行,沥青

7、混合料不得低于90o,复压用型号为LY25的轮胎压路机(轮宽2.79m)、1012T三轮压路机,配合使用,复压遍数为46遍至稳定无显著轮迹为准。(4)终压要紧接在复压后进行,沥青混合料不得低于70o,采用轮胎压路机碾压24遍,并无轮迹,路面压实成型的终了温度符合规范要求。(5)碾压从外侧开始并在纵向平行于道路中线进行,双轮压路机每次重叠30cm,三轮每次重叠为后轮宽的一半,逐步向内侧碾压过去,用梯队法或接着先铺好的车道摊铺时,应先压纵缝,然后进行常规碾压,在有超高的弯道上,碾压应采用纵向行程平行于中线重叠的办法,由低边向高边进行。碾压时压路机应匀速行驶,不得在新铺混合料上或未碾压成型并未冷却的

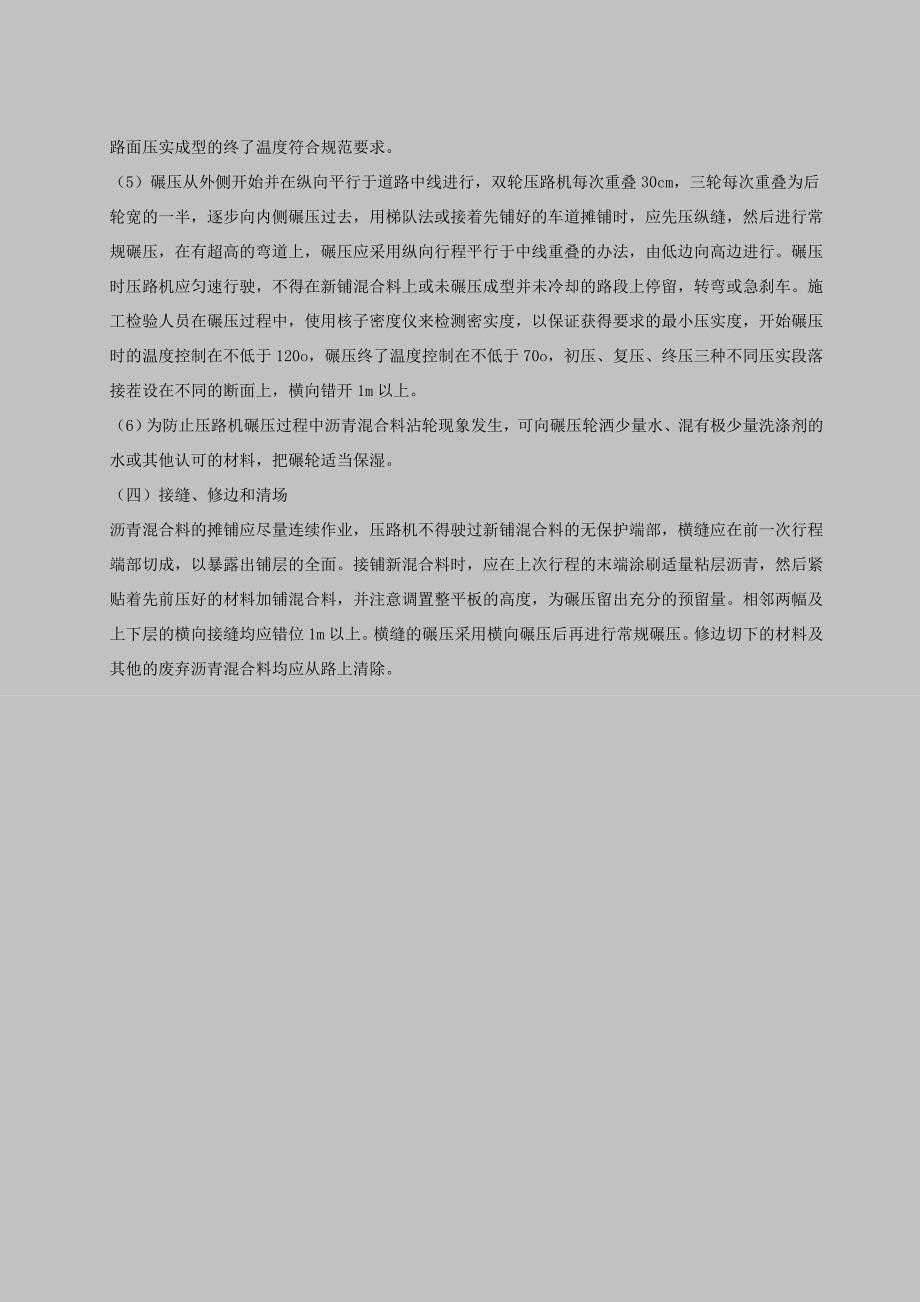

8、路段上停留,转弯或急刹车。施工检验人员在碾压过程中,使用核子密度仪来检测密实度,以保证获得要求的最小压实度,开始碾压时的温度控制在不低于120o,碾压终了温度控制在不低于70o,初压、复压、终压三种不同压实段落接茬设在不同的断面上,横向错开1m以上。(6)为防止压路机碾压过程中沥青混合料沾轮现象发生,可向碾压轮洒少量水、混有极少量洗涤剂的水或其他认可的材料,把碾轮适当保湿。(四)接缝、修边和清场沥青混合料的摊铺应尽量连续作业,压路机不得驶过新铺混合料的无保护端部,横缝应在前一次行程端部切成,以暴露出铺层的全面。接铺新混合料时,应在上次行程的末端涂刷适量粘层沥青,然后紧贴着先前压好的材料加铺混合料,并注意调置整平板的高度,为碾压留出充分的预留量。相邻两幅及上下层的横向接缝均应错位1m以上。横缝的碾压采用横向碾压后再进行常规碾压。修边切下的材料及其他的废弃沥青混合料均应从路上清除。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
