煤矿职工宿舍楼施工组织设计.doc

上传人:p** 文档编号:950263 上传时间:2024-05-17 格式:DOC 页数:37 大小:208.50KB
下载 相关 举报

煤矿职工宿舍楼施工组织设计.doc_第1页
第1页 / 共37页

煤矿职工宿舍楼施工组织设计.doc_第2页
第2页 / 共37页

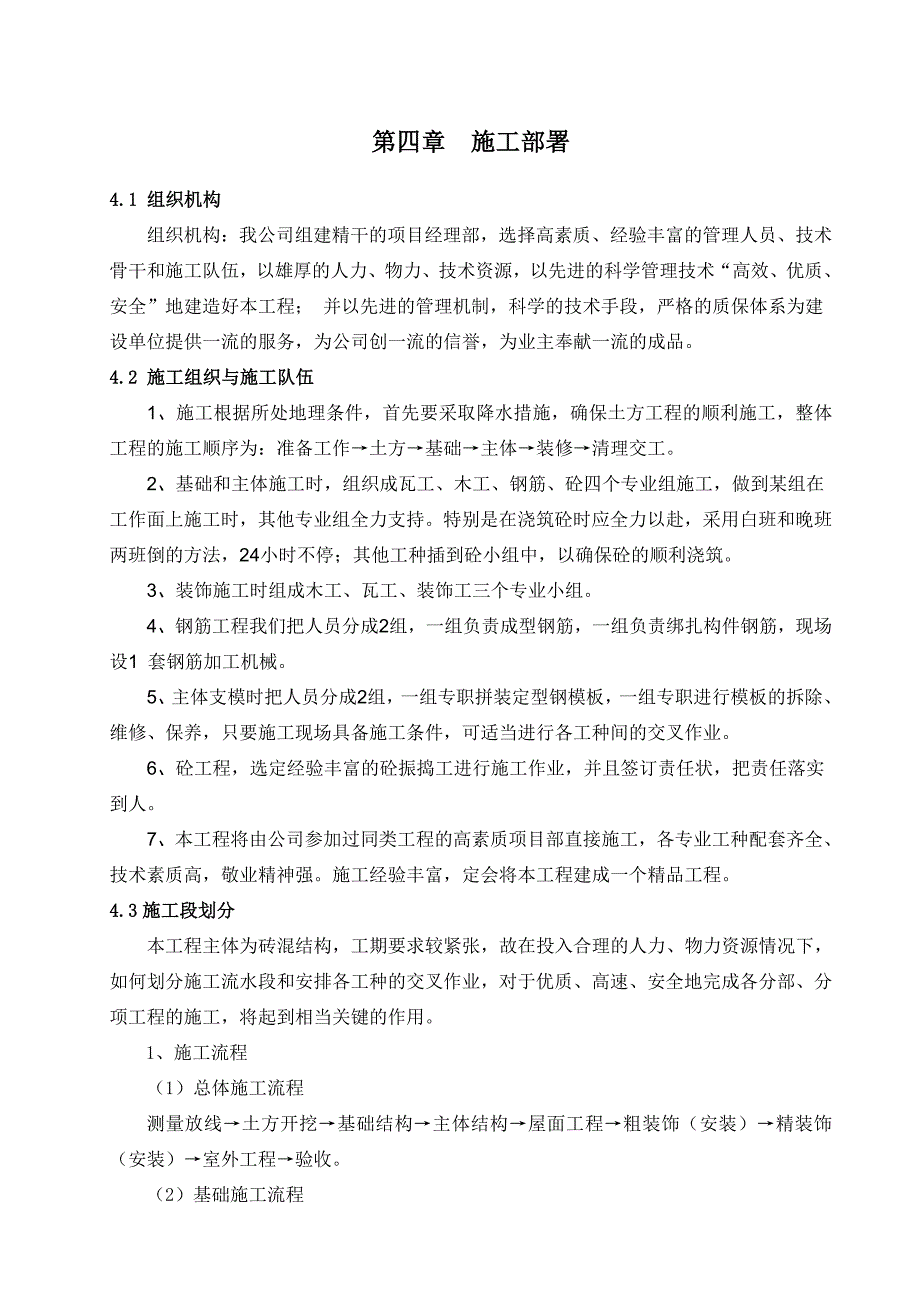

煤矿职工宿舍楼施工组织设计.doc_第3页
第3页 / 共37页
煤矿职工宿舍楼施工组织设计.doc_第4页
第4页 / 共37页
煤矿职工宿舍楼施工组织设计.doc_第5页
第5页 / 共37页
煤矿职工宿舍楼施工组织设计.doc_第6页
第6页 / 共37页
煤矿职工宿舍楼施工组织设计.doc_第7页
第7页 / 共37页
煤矿职工宿舍楼施工组织设计.doc_第8页
第8页 / 共37页
煤矿职工宿舍楼施工组织设计.doc_第9页
第9页 / 共37页
煤矿职工宿舍楼施工组织设计.doc_第10页
第10页 / 共37页
亲,该文档总共37页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《煤矿职工宿舍楼施工组织设计.doc》由会员分享,可在线阅读,更多相关《煤矿职工宿舍楼施工组织设计.doc(37页珍藏版)》请在第壹文秘上搜索。

1、第一章 编制说明及依据1.1 编制说明根据某某煤矿宿舍楼工程施工招标文件和施工现场的实际情况,结合本单位的施工实力和能力,编写成本工程的施工组织设计。对于施工中各区段和关键工序之间的施工组织、方案、相互协调和衔接等方面的问题,我们在编制过程中已进行了技术措施可行性论证,认为是较为科学合理的,完全能够达到标书的要求和确保工期、安全、质量、文明施工以及施工现场的环境保护等。 1.2 编制依据 1、某某煤矿宿舍楼工程施工图纸;2、我公司的技术、机械设备装备情况及管理制度;3、国家和行业现行的施工及验收规范;4、我公司施工类似工程的施工经验。第二章工程概况2.1 建筑概况某某煤矿宿舍楼工程,位于某某煤

2、矿工广院内,由煤炭工业部合肥设计研究院设计。设计使用年限为50年,建筑结构安全等级为二级,耐火等级为二级,屋面防水等级为级,抗震设防烈度为6度。 建筑物为“一”字型,总长57.84m、总宽18.44m,砖混结构六层,建筑面积6463m2,一六层层高均为3m,建筑物檐口高度为19.4m。 2.2 结构概况(1)本工程基础为砼带形基础、砖基础,设计埋深2.7m,地基承载力特征值Fak180Kpa;砼带形基础强度等级为C15,砖基础采用MU10烧结煤矸石实心砖用M10水泥砂浆砌筑。(2)主体结构:墙体采用MU10承重煤矸石多孔砖,一、二层采用M10混合砂浆砌筑,三层及以上墙体采用M5混合砂浆砌筑;外

3、墙转角及丁字接头处设置构造柱,层层设置圈梁,一六层楼面及屋面均为现浇板;柱、梁、板砼强度等级为C25。2.3 装饰概况(1)外 墙:水泥砂浆抹灰,刷外墙涂料;(2)内 墙:除卫生间贴内墙面砖外,其余内墙面均为水泥砂浆抹灰乳胶漆墙面;(3)顶 棚:走廊道采用轻钢龙骨石膏板吊顶,卫生间采用轻钢龙骨铝扣板吊顶,其余顶棚均采用水泥砂浆抹灰乳胶漆顶棚;(4)楼地面:均为地板砖楼地面;(5)门 窗:门为平开钢防火门、平开防盗门、木门及铝合金门,窗为铝合金窗;(6)屋 面:珍珠岩保温层,SBS卷材防水屋面。2.4 安装概况(1)照明配电:照明电源引自箱式变电站、配电采用TN-C-S系统。走廊内导线沿桥架敷设

4、,其它均穿管沿墙、顶板及地板暗敷;(2)综合布线:包括通信、有线电视及宽带网,电话、网络分别引自矿井通信线网、局域网,有线电视引自矿井有线电视网。(3)采暖与空调:采暖采用钢铝复合型散热器,安装采用挂墙安装,所有的空调机安装必须由专业技术人员完成。(4)给排水:给水管采用PP-R管,排水管采用UPVC管,消防管采用镀锌钢管。第三章主要管理目标3.1 工期目标控制关键里程碑的工期,确保总工期185个日历天的实现。3.2 质量目标工程质量应全部达到国家有关工程施工验收技术规范及质量检验评定标准规定的 “合格”等级。3.3 安全目标本工程安全管理目标:杜绝重大伤亡事故、减少一般事故频率,争创安全无事

5、故工地。3.4 文明施工目标本工程文明施工管理目标:加强施工现场管理,争创市级“文明施工”工地。第四章施工部署4.1 组织机构组织机构:我公司组建精干的项目经理部,选择高素质、经验丰富的管理人员、技术骨干和施工队伍,以雄厚的人力、物力、技术资源,以先进的科学管理技术“高效、优质、安全”地建造好本工程; 并以先进的管理机制,科学的技术手段,严格的质保体系为建设单位提供一流的服务,为公司创一流的信誉,为业主奉献一流的成品。4.2 施工组织与施工队伍1、施工根据所处地理条件,首先要采取降水措施,确保土方工程的顺利施工,整体工程的施工顺序为:准备工作土方基础主体装修清理交工。2、基础和主体施工时,组织

6、成瓦工、木工、钢筋、砼四个专业组施工,做到某组在工作面上施工时,其他专业组全力支持。特别是在浇筑砼时应全力以赴,采用白班和晚班两班倒的方法,24小时不停;其他工种插到砼小组中,以确保砼的顺利浇筑。3、装饰施工时组成木工、瓦工、装饰工三个专业小组。4、钢筋工程我们把人员分成2组,一组负责成型钢筋,一组负责绑扎构件钢筋,现场设1 套钢筋加工机械。5、主体支模时把人员分成2组,一组专职拼装定型钢模板,一组专职进行模板的拆除、维修、保养,只要施工现场具备施工条件,可适当进行各工种间的交叉作业。6、砼工程,选定经验丰富的砼振捣工进行施工作业,并且签订责任状,把责任落实到人。7、本工程将由公司参加过同类工

7、程的高素质项目部直接施工,各专业工种配套齐全、技术素质高,敬业精神强。施工经验丰富,定会将本工程建成一个精品工程。4.3施工段划分本工程主体为砖混结构,工期要求较紧张,故在投入合理的人力、物力资源情况下,如何划分施工流水段和安排各工种的交叉作业,对于优质、高速、安全地完成各分部、分项工程的施工,将起到相当关键的作用。1、施工流程(1)总体施工流程测量放线土方开挖基础结构主体结构屋面工程粗装饰(安装)精装饰(安装)室外工程验收。(2)基础施工流程测量放线土方开挖验槽砼带形基础砖基础支地圈梁模板地圈梁钢筋绑扎地圈梁浇砼基础土方回填。(3)主体结构施工流程测量放线复核构造柱钢筋绑扎砌墙支构造柱、圈梁

8、、现浇板模板圈梁、现浇板钢筋绑扎水电预埋隐蔽验收浇砼养护转入上一层(4)装修工程测量放线立门窗口内、外墙抹灰楼地面门窗扇安装油漆涂料根据本进度计划的安排,施工时严格控制该关键线路的关键工序,使关键线路作业时间得到有效的控制,从而确保总工期目标的实现。第五章施工进度计划及保证措施5.1 施工总进度计划(详见施工进度计划横道图、网络图)5.2 施工进度保证措施为确保在计划工期内能完成施工任务,我公司拟采取以下措施:1.提高机械化施工水平,积极推广新技术、新方法的使用。2.配备高效的管理机构,从组织上保证能及时解决所发生的问题。3.派遣具有丰富施工经验的专业技术人员和技术熟练的工人进驻现场施工。4.

9、准备充足的后备机械设备资源和劳力资源。5.采取先进技术,合理施工,必要时增加班组和班次。6.排好月计划、周计划和每天工作的安排,协调好各工种的交叉作业。7.采用定额管理,提高工人工作积极性。第六章、施工现场平面布置6.1施工平面布置原则1、按照前后兼顾的原则,合理分段,适时调整:分为地下结构施工阶段、主体结构阶段和装饰(安装)施工阶段,必要时做适当调整;2、根据结构特点,合理布置大型设备,满足施工需要、保证施工安全,在此基础上合理设置材料堆场,尽可能避免二次搬运;3、根据生产、生活区基本分离原则,确保整个施工现场整洁、有序,各种施工材料按照标准要求分类堆放,并加以标识;4、临时用电、用水的水平

10、线路走向和垂直线路的走向布置规范、合理;5、遵守环境保护条例,避免环境污染;6、施工现场按淮北市安全文明标准工地要求布置,力求美观,严格执行本企业及地方标准化管理规定,用CI标识体现企业形象,建设“窗口”工程。6.2临时设施布置1、施工现场布置及部分生产生活临建,详见施工现场平面布置图。2、施工现场四面均设围墙与外界隔开,拟在围墙上设置大门,作为材料进出口的主要通道。施工现场道路利用原有道路施工。6.3 临时用水本工程用水由建设单位提供的场内水网引入。6.4 现场施工临时用电1、施工现场的配电箱分别设置,即三级配电,按规定搞三相五线制覆盖整个施工现场,为防止触漏电,必须采用二级保护装置。2、现

11、场用电由专人负责,用电系统为TN S 形式,从配电站的中线引出两路零线,即工作零线(N 线)和保护零线(PE 线)。3、各支路电箱必须重复接地。用电设备金属外壳要接保护零线。漏电保护器应灵敏可靠。第七章施工准备工作7.1 施工场地准备进入现场后根据施工现场的实际情况,结合平面图布置施工现场的临时道路,修建临时排水沟,布置生产、生活临建,布设临时水电管线。再进一步对业主提供的坐标点及高程点进行复核,并建立施工平面测量控制网。7.2 施工技术准备1、了解该建筑物的地质及周围建筑物、构筑物、管线的布置及结构等情况。2、作好本工程所需的各种建筑材料的询价及市场调查,熟悉工程中采用建材的产地及市场行情。

12、3、做好各种建筑材料及周转材料的进场计划,以及进场道路的布置等。4、了解施工用水、用电的供应能力是否能满足施工生产、生活的需要。5、作好施工图纸的自审、会审和综合审查工作,了解设计意图,便于施工。6、检验测量定位用的经纬仪、水准仪其自身精确度是否满足施工要求,并及时校正备用。7、施工前提前将施工使用的测量基准线、水准点布设好,并且由业主及监理复核后方可正式开工。8、组织各级管理人员进行技术交底,落实各项技术措施。9、组织各级管理人员进行质量、安全技术交底,落实质量、安全措施。10、加强QC小组活动,制定正常的活动制度,采取质量控制措施,控制施工质量。制定好各项作业的预防措施,冬雨季施工措施,提

13、前做好各专业作业指导书。11、做好施工技术交底,操作前对各班组进行质量安全技术交底,严格管理,责任包干,将责任层层分解落实到每一个人。12、加强与业主和当地各有关部门的联系,取得他们的支持,与设计院保持紧密联系,提前解决好技术上的问题。7.3 机械设备详见拟投入本工程施工主要施工机械设备表。7.4 劳动力进场及安排详见拟投入本工程的主要劳动力计划表。7.5 现场材料准备根据材料需要量计划,分期分批组织材料进场。现场统一安排材料堆放地。按规定核对材料数量,验收、复核、复试材料的质量和规格、妥善做好材料的储存、堆放保管工作。及时了解落实货源是否充足与可靠,以确保正常施工。第八章主要分部分项工程施工

14、方案8.1测量技术方案1、测量人员及仪器配备本项目拟配一名专职测量员和一名测量工,两人组成测量小组,受项目总工程师和工程部领导,在测量方案的指导下,全面负责轴线定位、高程传递和沉降观测等施工测量工作。测量仪器配备如下:仪器名称数量型号及规格精度光学经纬仪1台J22/水准仪1台S62mm/km往返钢卷尺1把50m-3.7mm/30m塔尺1把5m线锤2个2kg以上测量仪器均经过检测,测量精度满足施工要求。2、轴线测量根据建设单位标定的坐标红线桩,计算出建筑物轴线的控制坐标,使用J2型经纬仪,采用直角坐标定位法,引测出各轴线控制桩分别在轴线上引测各两个控制点,测量闭合差不超过3mm,组成现场轴线控制

15、网。基础施工时,应根据轴线控制桩测试出基础轴线的龙门桩,并将轴线控制点引测到龙门桩上,同时做好龙门桩保护工作,避免被碰撞。主体结构施工时,拟采用“外控法”为主来抽测轴线,但由于建筑物相对较高,如果施工现场范围受到限制,造成轴线外控投测困难时,可考虑采用“内控法”辅助。即在底层控制点处相应位置用200200钢板埋于地面,作为投递点,用激光铅锤仪将控制点投至各楼层,在每个楼层上建立平面控制网。在测量各开间轴线时,要始终从控制轴线的一端开始,到另一控制轴线闭合,尽量减少测量累积误差,并确保每层轴线整体闭合。3、高程测量根据建设单位标定的水准点,使用S6自动安平水准仪,采用往返复测法,把水准点引到施工现场建立水准标高控制网,拟在建筑四周设置4个永久性水准点,永久性水准点的埋设可与平面控制点结合设置。4、建筑物的沉降

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
