1、目 录第一章 工程概况21.1工程概况21.2水文气象及工程地质31.3建设内容4第二章 主要工期安排4第三章 材料来源4第四章 组织机构5第五章 机械设备6第六章 施工方法66.1施工前期准备66.2施工导流、围堰86.3总体施工方案86.4分项工程施工方案及工艺96.4.1土方工程施工96.4.2格宾基础及护坡146.4.3草皮护坡186.4.4浆砌石施工206.4.5预制混凝土施工22第七章 汛期及雨季施工措施247.1施工现场防洪防汛措施247.2施工现场雨季施工措施25第八章 质量管理体系与措施318.1质量方针、目标和服务宗旨318.2质量管理体系318.3岗位职责328.4质量计

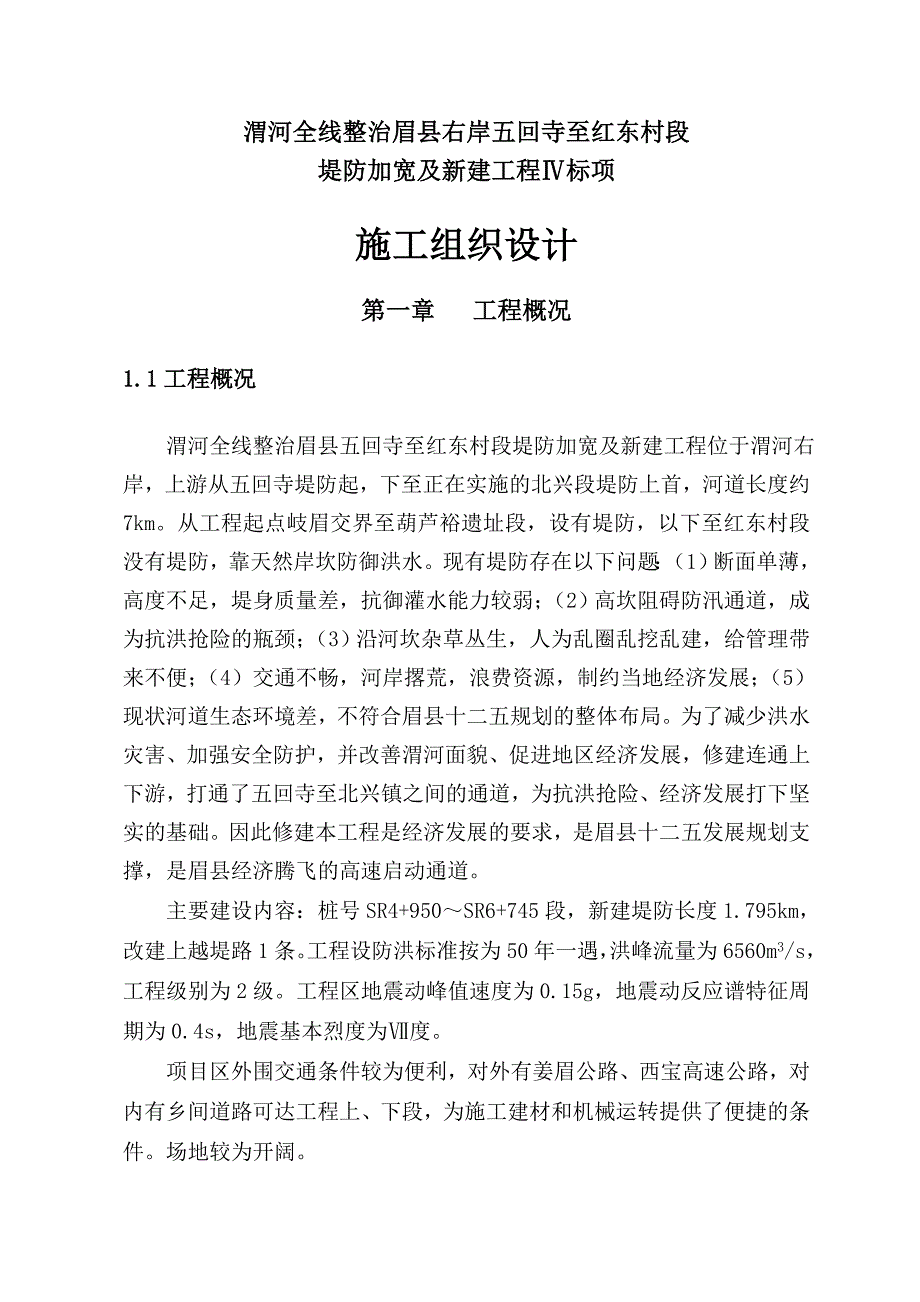

2、划358.5过程控制及检验38第九章 安全管理体系与措施429.1安全管理体系建设42第十章 文明施工措施与环境保护措施4710.1文明施工4710.2环境保护49第十一章 工程进度保证体系53附件55渭河全线整治眉县右岸五回寺至红东村段堤防加宽及新建工程标项施工组织设计第一章 工程概况1.1工程概况 渭河全线整治眉县五回寺至红东村段堤防加宽及新建工程位于渭河右岸,上游从五回寺堤防起,下至正在实施的北兴段堤防上首,河道长度约7km。从工程起点岐眉交界至葫芦裕遗址段,设有堤防,以下至红东村段没有堤防,靠天然岸坎防御洪水。现有堤防存在以下问题:(1)断面单薄,高度不足,堤身质量差,抗御灌水能力较弱
3、;(2)高坎阻碍防汛通道,成为抗洪抢险的瓶颈;(3)沿河坎杂草丛生,人为乱圈乱挖乱建,给管理带来不便;(4)交通不畅,河岸撂荒,浪费资源,制约当地经济发展;(5)现状河道生态环境差,不符合眉县十二五规划的整体布局。为了减少洪水灾害、加强安全防护,并改善渭河面貌、促进地区经济发展,修建连通上下游,打通了五回寺至北兴镇之间的通道,为抗洪抢险、经济发展打下坚实的基础。因此修建本工程是经济发展的要求,是眉县十二五发展规划支撑,是眉县经济腾飞的高速启动通道。主要建设内容:桩号SR4+950SR6+745段,新建堤防长度1.795km,改建上越堤路1条。工程设防洪标准按为50年一遇,洪峰流量为6560m3

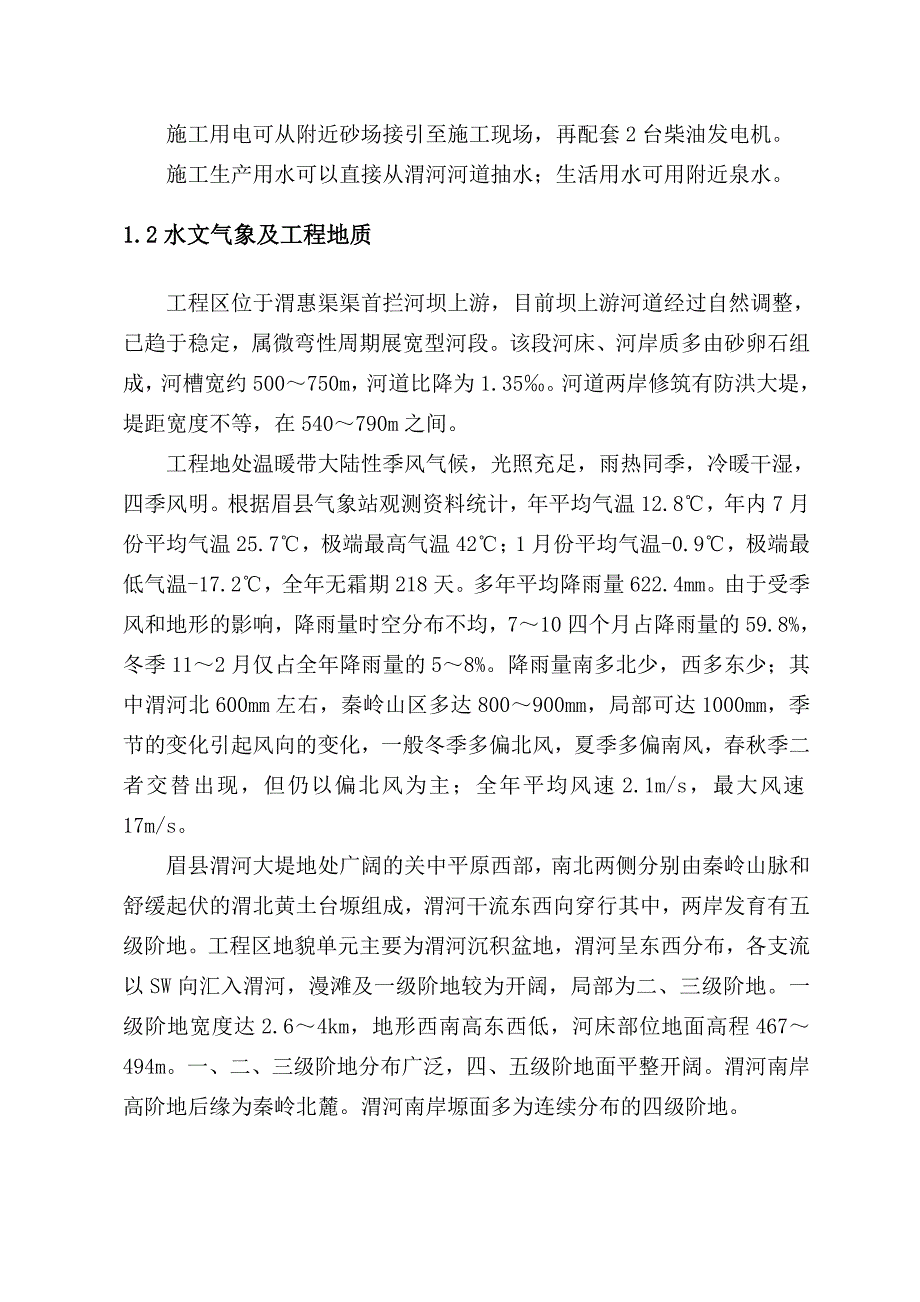

4、/s,工程级别为2级。工程区地震动峰值速度为0.15g,地震动反应谱特征周期为0.4s,地震基本烈度为度。项目区外围交通条件较为便利,对外有姜眉公路、西宝高速公路,对内有乡间道路可达工程上、下段,为施工建材和机械运转提供了便捷的条件。场地较为开阔。施工用电可从附近砂场接引至施工现场,再配套2台柴油发电机。施工生产用水可以直接从渭河河道抽水;生活用水可用附近泉水。1.2水文气象及工程地质工程区位于渭惠渠渠首拦河坝上游,目前坝上游河道经过自然调整,已趋于稳定,属微弯性周期展宽型河段。该段河床、河岸质多由砂卵石组成,河槽宽约500750m,河道比降为1.35。河道两岸修筑有防洪大堤,堤距宽度不等,在
5、540790m之间。工程地处温暖带大陆性季风气候,光照充足,雨热同季,冷暖干湿,四季风明。根据眉县气象站观测资料统计,年平均气温12.8,年内7月份平均气温25.7,极端最高气温42;1月份平均气温-0.9,极端最低气温-17.2,全年无霜期218天。多年平均降雨量622.4mm。由于受季风和地形的影响,降雨量时空分布不均,710四个月占降雨量的59.8%,冬季112月仅占全年降雨量的58%。降雨量南多北少,西多东少;其中渭河北600mm左右,秦岭山区多达800900mm,局部可达1000mm,季节的变化引起风向的变化,一般冬季多偏北风,夏季多偏南风,春秋季二者交替出现,但仍以偏北风为主;全年
6、平均风速2.1m/s,最大风速17m/s。 眉县渭河大堤地处广阔的关中平原西部,南北两侧分别由秦岭山脉和舒缓起伏的渭北黄土台塬组成,渭河干流东西向穿行其中,两岸发育有五级阶地。工程区地貌单元主要为渭河沉积盆地,渭河呈东西分布,各支流以SW向汇入渭河,漫滩及一级阶地较为开阔,局部为二、三级阶地。一级阶地宽度达2.64km,地形西南高东西低,河床部位地面高程467494m。一、二、三级阶地分布广泛,四、五级阶地面平整开阔。渭河南岸高阶地后缘为秦岭北麓。渭河南岸塬面多为连续分布的四级阶地。1.3建设内容本标项主要建设内容为:SR4+950SR6+745段,新建堤防长度1.795km,改建上越堤路1条
7、。第二章 主要工期安排工期要求:本工程计划开工日期为2012年5月10日,竣工日期为2012年12月05日,历时210天。确保工程质量验收合格。1、高岸坎清基及堤基清基于2012年5月30日完成;2、基槽开挖及堤基压实于2012年6月19日完成;3、高岸坎削坡于2012年7月19日完成;4、格宾基础第一层于2012年7月19日完成,第二层至第四层于2012年11月05日完成。5、堤身回填于2012年8月27日完成;6、宾格护坡于2012年10月05日完成;7、石渣路面及道牙于2012年11月05日完成;8、坡面覆土及草皮护坡于2012年11月25日完成;9、竣工清理交验于2012年12月5日完
8、成;10、施工进度网络图附后。第三章 材料来源根据我单位人员多方了解与现场察看,原材料供应情况如下:(1)砂料及砂砾石:材料就地取材,要选择质量好,其技术规格满足设计要求,能满足施工需求。(2)块石料:就近取材基本能保证供应,块石质量和产量可满足施工质量和进度要求。(3)水泥和其它材料:水泥选用当地水泥,其它材料取用以就近为原则,但必须得到监理人认可。我单位已与多家主要材料供应商签定了供货合同,在供货质量、数量、时间上都有严格要求,通过汽车运输抵达施工现场,同时在开工前储备一定量的材料,来保证施工中的材料需求。第四章 组织机构本合同段设立一个项目部下设3个施工队。其中第1施工队负责SR4+95
9、0SR5+818段共868米的右岸堤防施工。第施工队负责SR5+818SR6+745段共927米的右岸堤防施工,第3施工队负责全线的土石方开挖运输。项目经理:席群力财务负责:肖永平质检员:李向阳施工员:张占盈材料员:张苏霞安全负责:吉俊华资料员:高兴平技术负责:任永康第一施工队第二施工队运输队项目副经理:齐岁安组织机构框图如下:第五章 机械设备拟用于本工程的主要机械设备一览表如下:(见下表)注:根据施工进度及需要可临时调配增加机械设备。序号名称规格数量状态备注1挖掘机PC-225、PC-2205台良好2振动压路机22t2台良好3装载机ZL-502台良好4洒水车解放1411台良好5自卸汽车10T
10、10台良好6发电机30kw2台良好7全站仪托普康1台良好8水准仪S3台良好9蛙式夯实机2.8KW3台良好10第六章 施工方法6.1施工前期准备6.1.1前期准备参加图纸会审、设计交底和施工技术交底;提交劳动力、机械设备的进场计划,经审批后落实;编制测量方案,建立控制网并加以保护;搞好质量、安全、环保等工作,确定质量、安全、环保目标;工序能力的审定,即对配备的技术人员,施工机具的数量、规格、完好性等进行审定,以满足施工要求;会同监理一道对料场进行取样、送检测。用水、用电、施工道路及临时设施的准备。开工初期,根据现场情况派专人负责,根据工程的需要,及时调配劳动力,机械设备及相关施工队伍的机具配套使
11、用,保证按计划及时进场。6.1.2施工测量根据建设方提供的三角网点、水准网点和图纸进行测量、校对,并加密布控点,以便施工放样,并记录整理成资料,报监理工程师审批。(1)平面轴线的控制根据建设单位提供的控制基准点,用全站仪放出施工控制轴线,按照设计图纸放出相关控制轴线及控制点等,并确保其满足施测精度,在施工时应保护好全部控制基准点和增设的控制点,对主要轴线点打设保护桩,使万一原点破坏时也能很快恢复,几条主要轴线测定后请监理工程师复测并认可后方能继续施工。(2)高程的控制利用水准仪控制高程,在工程区域内不易破坏的位置分别打设钢管桩作为临时水准点,从建设单位提供的水准点引测高程到临时水准点,对所设临
12、时水准点按四等水准测量要求进行闭合调差,并定期进行校核,以该临时水准点作为施工时的高程控制。(3)坐标点、高程控制点设置原则坐标点、高程控制点设置在坚实地基,且不受施工影响、不易被损坏、便于复测、视线好的地方,并浇好砼基础保护,同时设置好保护桩。(4)测量放样人员组成工程测量放样的好坏是影响工程施工质量能否达到预定效果的重要环节,为此,我们拟成立了专门测量放样小组,测量组由专人负责,并配备34名有实际施工测量经验的测量员,在整个施工过程中,进行测量放样和复测。(5)测量仪器配备根据工程施工实际,拟配备拓普康全站仪一台,S3水准仪2台,50m钢尺2支,水准塔尺4根,放样花杆6根,并根据需要从公司
13、调用。6.2施工导流、围堰由于该工程是在河道进行施工,所以必须进行施工导流及围堰。施工导流我们根据河道水流流势,在上游堆筑草土围堰和开沟引排,在河道中间开挖导流渠,将原有取砂坑连通,利用原有取砂坑进行导流,导流渠出水口设在本标段终点以下200处。在堤基临水侧利用高坎削坡土料修筑围堰,围堰采用1:1边坡,顶宽保证不小于8m,高度不低于常水位以上2m,要达到即使水流增大,也可保证正常施工。在临水侧围堰封堵完毕后,再依据现场实际情况横向填筑围堰,将作业面大致按100m左右划分,利用水泵将围堰内的积水排出。在基础开挖施工时在施工区域基础外侧开挖排水沟,将基础内渗出水流引导至集水坑内,利用水泵抽排的方式
14、来解决施工导流问题。6.3总体施工方案 根据本工程的特点,本标段共长1.795km,主要有土方压实回填,结合土方挖填平衡合理调配土方,进入场地后对堤基进行清基,择优选择比较适宜的土料场及指定的弃土场,选择适合填筑的坝料进行利用填筑,填筑前对基槽进行开挖,抽排水后进行格宾基础的施工,在格宾基础施工完毕后可进行堤基填筑,堤基填筑完成后对堤基坡面进行整修铺设土工布、格宾护坡、散抛石施工,后期进行上越堤路、坡面植草、附属工程的施工,最后完工整修交验。1、清基为堤基清基,主要采取挖掘机、装载机进行开挖堆积,采用挖掘机或装载机进行装车,利用自卸汽车运至弃渣点堆放,装载机进行平整,覆盖。2、基槽开挖主要为水下挖土,分层开挖,先对表面的淤土及流砂层开挖,利用挖机进行倒运,与下层开挖的砂砾料进行分堆堆放,以便坝料的填筑或基槽的回填。基槽开挖根据围堰填筑分划的工作面,进行分段开挖,达到流水作业。3、堤基压实为新修堤坝的清基完成后,对基础的处理。堤基位于干燥地段,可利用压路机直接碾压。堤基为原有湿地及河道淤填区,利用毛石及粗砂砾料填筑0.3m厚用机械整平,压路机进行压实,能够为坝体填筑运料机械进入创造条件,对特别地质情况可进行换填毛石处理。4、格宾基础及护坡:购买成品合格的格宾网,选择干净质地坚硬的石料,集中堆放,用挖掘机运送至工作面,人工进行装笼整平。5、土方回
