纳雍先西城区路网工程抛石挤於施工方案(终板).doc

上传人:p** 文档编号:950343 上传时间:2024-05-17 格式:DOC 页数:16 大小:518KB
下载 相关 举报
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第1页
第1页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第2页
第2页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第3页
第3页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第4页
第4页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第5页
第5页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第6页
第6页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第7页
第7页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第8页
第8页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第9页
第9页 / 共16页
纳雍先西城区路网工程抛石挤於施工方案(终板).doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《纳雍先西城区路网工程抛石挤於施工方案(终板).doc》由会员分享,可在线阅读,更多相关《纳雍先西城区路网工程抛石挤於施工方案(终板).doc(16页珍藏版)》请在第壹文秘上搜索。

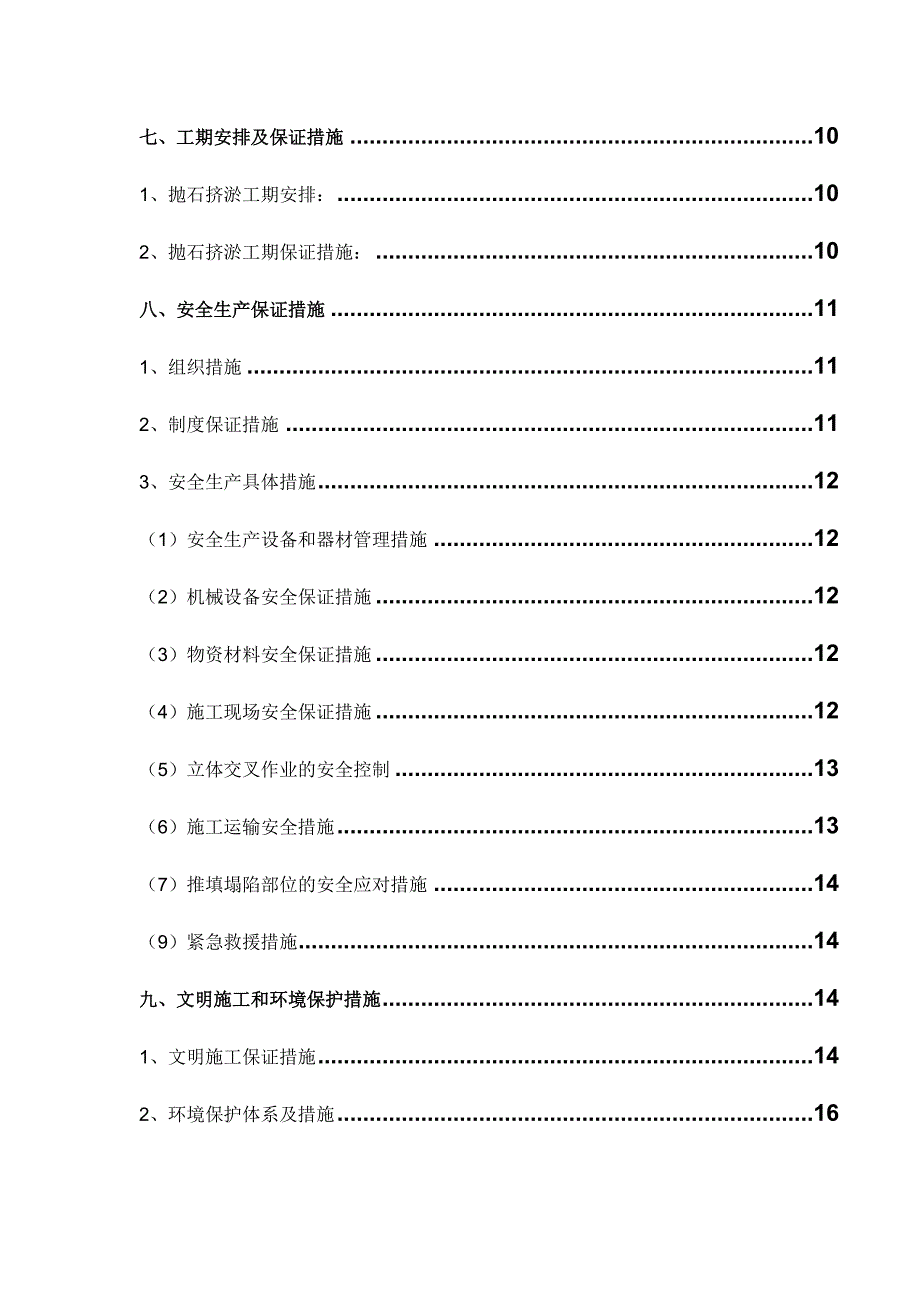

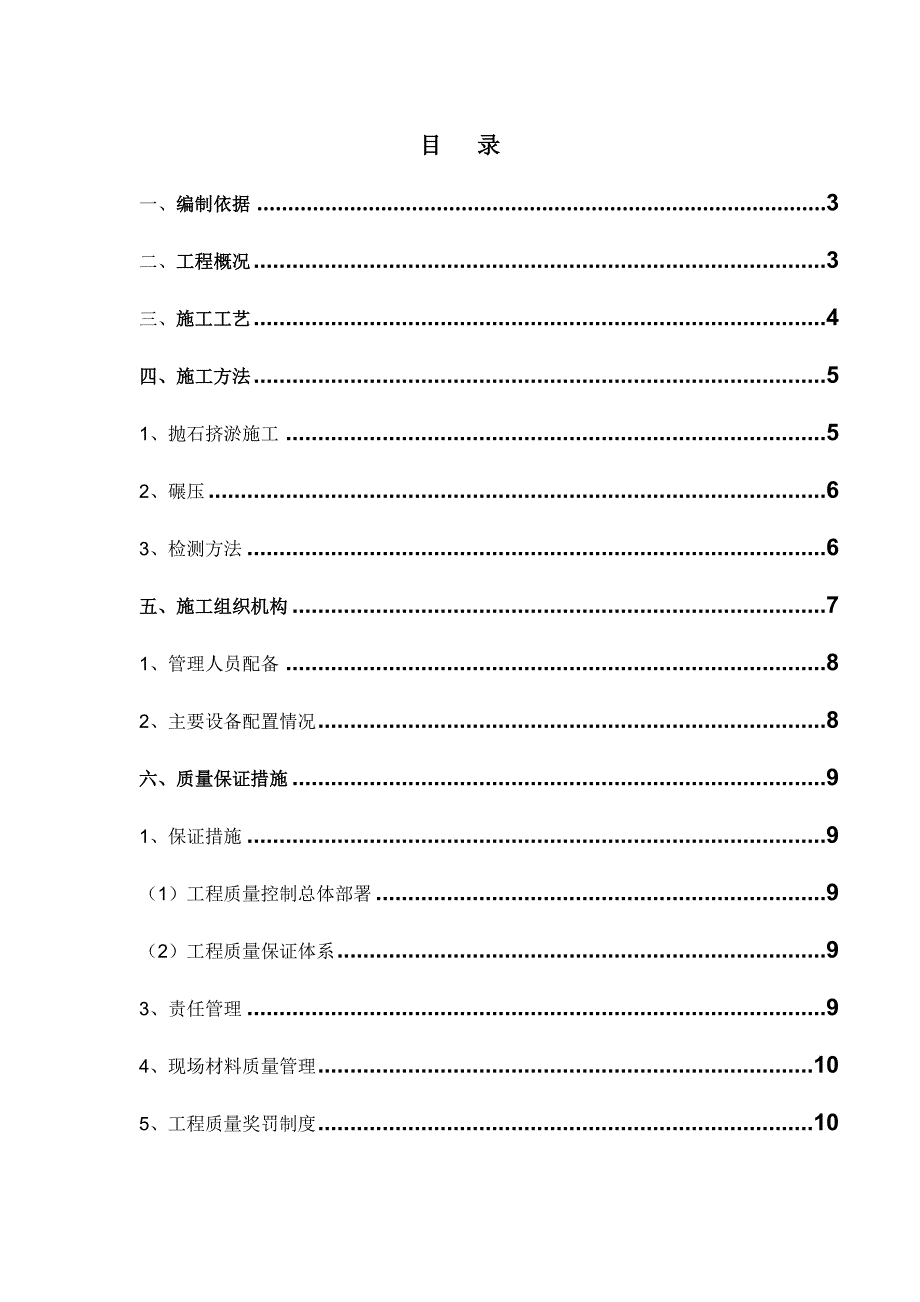

1、目 录一、编制依据3二、工程概况3三、施工工艺4四、施工方法51、抛石挤淤施工52、碾压63、检测方法6五、施工组织机构71、管理人员配备82、主要设备配置情况8六、质量保证措施91、保证措施9(1)工程质量控制总体部署9(2)工程质量保证体系93、责任管理94、现场材料质量管理105、工程质量奖罚制度10七、工期安排及保证措施101、抛石挤淤工期安排:102、抛石挤淤工期保证措施:10八、安全生产保证措施111、组织措施112、制度保证措施113、安全生产具体措施12(1)安全生产设备和器材管理措施12(2)机械设备安全保证措施12(3)物资材料安全保证措施12(4)施工现场安全保证措施12

2、(5)立体交叉作业的安全控制13(6)施工运输安全措施13(7)推填塌陷部位的安全应对措施14(9)紧急救援措施14九、文明施工和环境保护措施141、文明施工保证措施142、环境保护体系及措施16纳雍县西城区路网工程抛石挤淤专项方案一、 编制依据 1、 纳雍县西城区路网工程施工图;2、 纳雍县西城区路网工程设计变更通知单;3、 防坡堤设计与施工规范(JTJ298-98);4、 中华人民共和国安全生产管理条例;5、 公路工程施工安全技术规程;6、 业主的相关技术要求;7、 地方环保、水保政策和法规。二、工程概况 纳雍县西城区纬二路起点接高速连接线,终点接支路二,路线长893.117m。纬二路在经

3、过规划广场时左右板块分别设置在广场南北侧,其中广场北侧道路长196.557m,广场南侧道路长203.579m。纬二路道路等级为城市次干路,道路路宽为25m,设计速度为40km/h,采用单幅路形式:3.5m(人行道)+1.5m(绿化带)+15m(车行道)+1.5m(绿化带)+3.5m(人行道)=25m。道路为双向4车道,路面结构采用沥青混凝土路面。K0+120K0+160路段路基为软土层,根据设计变更通知单的要求,对该区域进行抛石挤淤处理,需要进行软基处理的面积约1万,平均处理厚度2m,具体位置及坐标见下图:抛石挤於位置平面图抛石挤於处理横断面图三、施工工艺1、抛石挤淤施工工艺流程框图抛石挤淤范

4、围测量放线对抛石挤淤范围进行抛填在抛填端形成“龙抬头”及时清除前端和两侧堵塞的淤泥,全程监控抛填走向、确保顶面高程及抛填宽度及时填补和处理沉陷、塌滑部位,保证抛填区域整体相对稳定,满足设计高程和宽度要求验收合格重复过程施工准备四、施工方法(1)抛石挤淤施工 抛石挤淤范围回填前先清除表层的杂物,回填时采用自卸汽车运输填料,填料的选择应满足设计要求,回填时遵循“由内向外,从低向高”的原则,对个别软弱地段可采用人工填筑。在回填过程中若因形成的淤泥包或遭遇山体堵塞时要求用挖掘机挖出,自卸汽车运至指定弃渣场,改换合格的填料进行回填。 抛填石料要求采用岩性均匀、完整、遇水不崩解的坚硬岩石,风化程度为微风化

5、或未风化,块石直径不小于30cm,抛石混合料级配良好,块石粒径小于30cm的片状块石含量20%,含泥量不大于10%;块石直径靠近底层取大值(4050cm),块石直径靠近顶层取小值(1020cm)。石料由纳雍县雍熙镇镣原村吕玉江砂石厂外购,采用大型运输车辆运送至现场。在抛填过程中需对推填石料的形状、块径、含泥量、压实度等加以控制,对推填石料的要求主要表现在:a、 推填石料不能成片状;b、 推填石料块径0.40m;c、 经水浸泡后,抗压强度不低于30.0Mpa;d、 抛石挤淤区域推填石料要求含泥量不能大于5.0%;e、 要求在抛填过程中控制好石料级配,石料的规格需满足设计要求。 回填方法a、端进“

6、龙抬头”填筑方法:沿抛填前进方向抛填块石,在抛填的全过程中,填料前端抛石高度,应高出已填好的填料顶面2.0m左右,高出初始淤泥面4.05.0m,保证挤淤后场平高程满足设计要求,前端形成的填料隆起(即“龙抬头”)。填料抛填进度须作适当控制,以满足抛石挤淤质量要求。b、抛填范围应保持不间断的抛填施工,要保持抛填整体相对稳定,必须使抛填后的填料整体下沉至硬层表面,应保证一定地填石厚度,为满足这一设计要求,在抛石挤淤施工时,应进行连续的抛填施工,控制好前端压载厚度和抛填施工的连续性。这是保证填料迅速沉底达到填料稳定的关键。c、抛石挤淤达到效果后,将会在两侧和堤头形成隆起的“淤泥包”,当“淤泥包”形成的

7、隆起受阻或是遭遇山体阻碍时,须及时用挖掘机清除,以保证填石效果。d、在施工期间,填料可能产生塌滑、沉陷,应及时进行补填处理,直至填料整体达到最终稳定,必须使填筑顶面的高程和宽度满足设计要求。(2)碾压 回填完毕后,测量场地高程,确保场平推填范围达到设计高程后,采用200600KN振动压路机振动碾压6.08.0遍使场地平整,以保证能够达到设计压实度要求。 (3)、检测方法a. 抛石挤淤施工完毕后,在抛填施工范围表面采用大型设备,如推土机、压路机等进行加载碾压,测量组记录碾压前和碾压后的场平高程变化情况,并分区进行比较。当发现场平范围某一区域碾压前后高程变化较大时,需重复进行加载碾压实验,直到满足

8、设计要求为止。b.经碾压完毕达到设计高程后,进行施工范围内抛石挤淤压实度检测,按照规范要求每1000.0m2检测4个点。检查结果应满足下表的要求。路基压实度标准表填挖类型路床顶以下深度车行道最低压实度(重型)检查频率检验方法范围点数填 方080cm次干路94%1000每层3点80cm150cm次干路92%150cm次干路91%零填或挖方030cm次干路94%3080cm次干路注:、列表数值系按公路土工试验规程重型击实试验方法求得的最大干密度的压实度。 粗粒土(填石)填料的最大粒径,不应超过压实度厚度的2/3。五、施工组织机构1、纳雍县西城区路网工程抛石挤淤项目管理组织机构图主要人员配备表项目经

9、理项目总工项目安全经理项目生产经理技术部生产部安全部物资部质保部办公室石方运输队机械操作队综合作业队2、管理人员配备纳雍县西城区路网工程工程抛石挤淤人员配置表序号职务姓名职称备注1项目经理曹辉工程师2项目副经理韩树友上岗证3技术负责唐胜利高级工程师4技术员张儒华工程师5施工员毛小刚上岗证6质检员刘定坤上岗证7测量员罗广贺二级建造师8实验员赵玲上岗证9安全员陈东上岗证10班组长宋士华,焦念乾,王志诚,黄大康,鞠龙上岗证11技术工50人12普工80人3、主要设备配置情况主要施工机械设备计划表 序号机械名称规格型号单 位数量功率能力1抓铲挖掘机卡特320B台31.0m32长臂挖掘机卡特320B台11

10、m33装载机ZL-50C台13.0m34自卸汽车红 岩辆1015.0T5推土机D60P台1239KW6震动式压路机YZ-25台125.0T六、质量保证措施1、保证措施为确保工程质量,在工程施工过程中对影响工程质量的各个环节进行严格监督、控制。实行以项目总工牵头,工程部配合,并会同工区技术室对施工过程进行严密监控,将不合格的单项工序在施工过程中及时整改,确保工程质量和进度。(1)工程质量控制总体部署a、建立健全工程质量保证体系,加强对施工过程的控制,使施工过程中直接影响工程质量的各个环节因素,全部处于质量体系文件指导下的受控状态,确保工程质量满足规范要求,达到预定的质量目标。b、制定科学、行之有

11、效的施工管理制度和施工实施方案、加大施工机具、人力的投入,有效的完成本工程的施工进度和工程质量。c、根据需要,项目部将选派技术骨干到工地现场,协助工区施工单位进行现场管理,工程部、技术室、质保部、安全部全面配合项目经理部对工程质量进行全面控制。(2)工程质量保证体系项目经理部成立以项目部为首的质量保证体系,项目工程师具体负责工程质量的全面管理,施工方案的审评,对本工程施工全过程的质量进行有效的指导、监督和控制。3、责任管理本着“谁负责施工,谁负责质量、安全工作”的原则,各分管工种负责人在安排施工任务的同时,必须对施工班组进行书面技术、质量、安全交底。严格执行质量三级验收制度,发现问题及时解决,

12、严禁互相扯皮,推却责任造成工程事故或经济损失。4、现场材料质量管理严格控制进场材料质量,及时做好各种材料的抽样检查工作。所有用于抛石挤淤的片石材料强度必须经过试验人员的抽检,达到设计要求强度并征得监理、业主同意后,材料方可运输至施工现场,不合格的材料坚决予以退回。5、工程质量奖罚制度(1)遵循“谁施工、谁负责”的原则,对各班组施工单位进行全面质量管理和跟踪管理。(2)现场质检员对各施工班组在施工过程中违反操作规程,屡教不改或发生质量问题,有权对其进行处罚。(3)对于施工过程中按图施工,质量优良的,对其进行适当奖励。(4)各班组进行质量优胜流动红旗竞赛,每月评比一次,获优胜施工班组,项目部给予适

13、当奖励,以示鼓励。七、工期安排及保证措施(一)、抛石挤淤工期安排: 主要分项工程开工、完工日期表序 号施工计划项目名称计划开工及完成时间1、施工准备2013-11-192013-12-312、抛石挤淤范围测量放线2014-01-12014-01-103、抛石挤淤范围石料推填(1000.0m2)2014-01-112010-05-124、清除堵塞处淤泥2014-05-132014-05-165、抛石挤淤范围石料推填(1000.0m2)2014-05-172014-06-176、清除堵塞处淤泥2014-06-182014-06-307、碾压、检测2014-07-01-2014-07-15(二)、抛石挤淤工期保证措施:1、按照合同工程内容和特点及施工进度计划安排,配备足够的和先进、适用的施工机械设备,并提前进行维修保养。2、施工中根据各工序的特点,合理调配施工机械设备,充分发挥设备的效率。3、建立完善的设备维护保养系统,确保设备的出勤率及完好率。4、按时进行工程进度款支付申请,确保工程款的及时拨付,为施工生产的正常运作提供有力的资金保障。5、雨季施工对场地以及便道具有一定的影响,届时,将采取如下措施,最大程度地减小雨季施工对运输方面产生的影响:a 加强对施工便道的维护:综合班组坚持每天对施工便道的养护,对便道形成凹凸不平的地方给予填充修补,纵向坡度超过12%时,要求现场施工员派设备进

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 毕业论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
