绿地香树花城项目工程卸料平台施工方案.doc

上传人:p** 文档编号:950406 上传时间:2024-05-20 格式:DOC 页数:31 大小:1.71MB
下载 相关 举报
绿地香树花城项目工程卸料平台施工方案.doc_第1页
第1页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第2页
第2页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第3页
第3页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第4页
第4页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第5页
第5页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第6页
第6页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第7页
第7页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第8页
第8页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第9页
第9页 / 共31页
绿地香树花城项目工程卸料平台施工方案.doc_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《绿地香树花城项目工程卸料平台施工方案.doc》由会员分享,可在线阅读,更多相关《绿地香树花城项目工程卸料平台施工方案.doc(31页珍藏版)》请在第壹文秘上搜索。

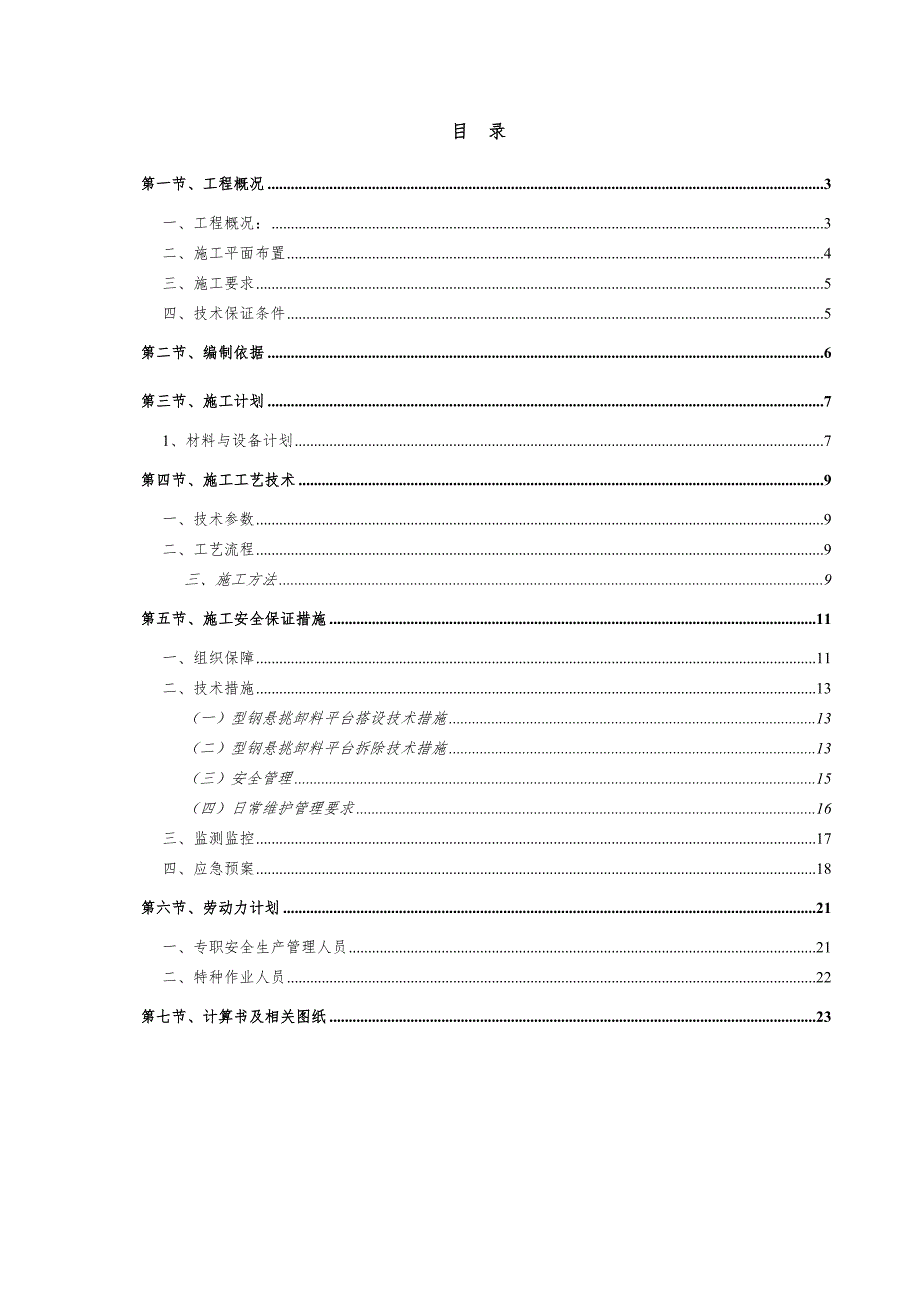

1、某某花城项目工程卸 料 平 台 施 工 方 案审批:审核:编制:某某建设工程(集团)有限公司 目 录第一节、工程概况3一、工程概况:3二、施工平面布置4三、施工要求5四、技术保证条件5第二节、编制依据6第三节、施工计划71、材料与设备计划7第四节、施工工艺技术9一、技术参数9二、工艺流程9三、施工方法9第五节、施工安全保证措施11一、组织保障11二、技术措施13(一)型钢悬挑卸料平台搭设技术措施13(二)型钢悬挑卸料平台拆除技术措施13(三)安全管理15(四)日常维护管理要求16三、监测监控17四、应急预案18第六节、劳动力计划21一、专职安全生产管理人员21二、特种作业人员22第七节、计算书

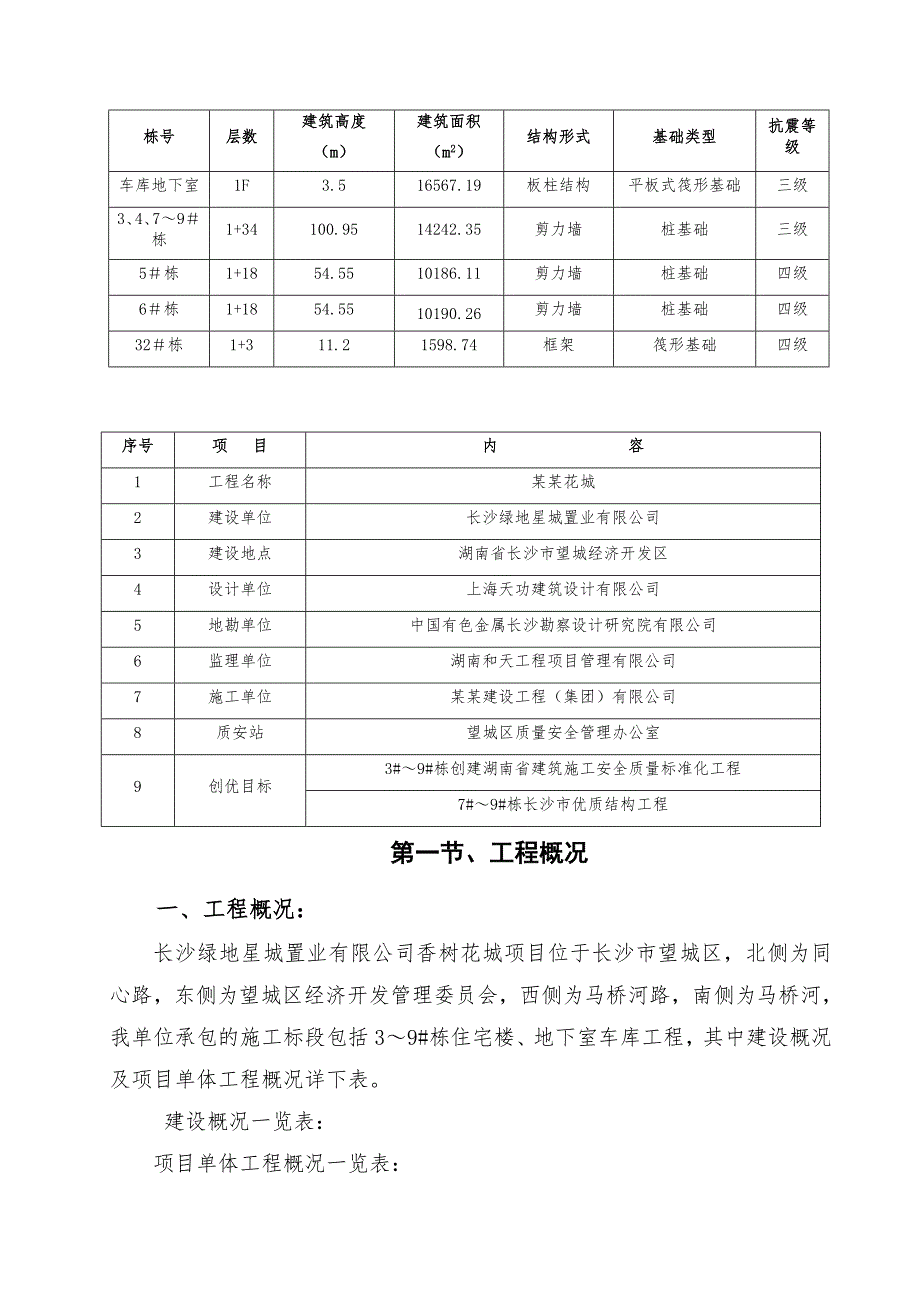

2、及相关图纸23第一节、工程概况一、工程概况:长沙绿地星城置业有限公司香树花城项目位于长沙市望城区,北侧为同心路,东侧为望城区经济开发管理委员会,西侧为马桥河路,南侧为马桥河,我单位承包的施工标段包括39#栋住宅楼、地下室车库工程,其中建设概况及项目单体工程概况详下表。 建设概况一览表:序号项 目内 容1工程名称某某花城2建设单位长沙绿地星城置业有限公司3建设地点湖南省长沙市望城经济开发区4设计单位上海天功建筑设计有限公司5地勘单位中国有色金属长沙勘察设计研究院有限公司6监理单位湖南和天工程项目管理有限公司7施工单位某某建设工程(集团)有限公司8质安站望城区质量安全管理办公室9创优目标3#9#栋

3、创建湖南省建筑施工安全质量标准化工程7#9#栋长沙市优质结构工程项目单体工程概况一览表: 栋号层数建筑高度(m)建筑面积(m2)结构形式基础类型抗震等级车库地下室1F3.516567.19板柱结构平板式筏形基础三级3、4、79栋1+34100.9514242.35剪力墙桩基础三级5栋1+1854.5510186.11剪力墙桩基础四级6栋1+1854.5510190.26剪力墙桩基础四级32栋1+311.21598.74框架筏形基础四级二、施工平面布置三、施工要求1、脚手架、卸料平台的设计力求做到结构安全可靠,造价经济合理。2、确保脚手架、卸料平台在使用周期内安全、稳定、牢靠。3、选用材料时,力

4、求做到常见通用、可周转利用,便于保养维修。4、脚手架、卸料平台在搭设及拆除过程中要符合工程施工进度要求。操作人员需取得特殊作业人员资格上岗证。四、技术保证条件1、安全网络2、脚手架、悬挑主梁的搭设和拆除需严格执行该专项施工方案。第二节、编制依据1、建筑施工脚手架实用手册2、建筑结构荷载规范GB50009-20123、混凝土结构设计规范GB50010-20104、钢结构设计规范GB50017-20035、建筑施工安全检查标准JGJ59-20116、建筑施工高处作业安全技术规范JGJ80-917、危险性较大的分部分项工程安全管理办法(建质200987号文)8、建设工程安全生产管理条例国务院令第39

5、3号9、本工程设计图纸10、本工程施工组织设计第三节、施工计划1、材料与设备计划1、悬挑梁采用型钢制作,其材质应符合现行国家标准碳素结构钢GB/T700或低合金高强度结构钢GB/T1591中的规定。2、用于固定悬挑梁的U型钢筋拉环或锚固螺栓材质应符合现行国家标准钢筋混凝土用钢 第1部分:热轧光圆钢筋GB1499.1中HPB235级钢筋的规定。3、搭设架子前应进行保养,除锈并统一涂色,力求环保美观。4、脚手板(1)脚手板可用钢、木、竹材料制作、单块脚手板的质量不大于30kg;(2)冲压钢脚手板的材质应符合现行国家标准碳素结构钢GB/T700中Q235级钢的规定。新脚手板应有产品质量合格证,尺寸偏

6、差应符合建筑施工扣件式钢管脚手架安全技术规范JGJ130的有关规定,且不得有裂纹、开焊与硬弯。新、旧脚手板均应涂防锈漆,应有防滑措施;5、安全网采用密目式安全立网,应符合下列要求:(1)网目密度不低于2000目/100c;(2)网体各边缘部位的开眼环扣必须牢固可靠,孔径不低于1mm;(3)网体缝线不得有跳针、露缝,缝边应均匀;(4)一张网体上不得有一个以上的接缝,且接缝部位应端正牢固;(5)不得有断沙、破洞、变形及有碍使用的编织缺陷;(6)阻燃安全网的续燃、阻燃时间均不得大于4s。使用的安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证;(7)做耐贯穿试验不穿透

7、,1.61.8m的单张网重量在3kg以上;(8)颜色应满足环境效果要求,选用绿色;6、可调底座的底板和可调托座托板宜采用Q235钢板制作,厚度不应小于5mm,允许尺寸偏差应为0.2mm,承力面钢板长度和宽度均不应小于150mm;承力面钢板和丝杆应采用环焊,并应设置加劲片或加劲拱度;可调托座托板应设置开口挡板,挡板高度不应小于40mm。7、可调底座及可调托座丝杆与螺母旋合长度不得小于6扣,螺母厚度不得小于30mm,插入立杆内的长度不得小于150mm。第四节、施工工艺技术一、技术参数【型钢悬挑卸料平台】卸料平台名称卸料平台卸料平台类型类型一:主梁垂直建筑外墙平台长度A(m)4.5平台宽度B(m)2

8、卸料平台与主体结构连接方式U形钢筋主梁间距L1(m)2次梁间距s(m)0.75次梁外伸长度m(m)0内侧次梁离墙水平距离a(m)1.5外侧钢丝绳离墙水平距离a1(m)4.2外侧钢丝绳拉绳点与平台垂直距离h1(m)5.8钢丝绳夹个数3二、工艺流程【型钢悬挑卸料平台】地面卸料平台加工制作预设平台固定设施吊装卸料平台至设计位置固定卸料平台主楞固定钢丝绳等构件验收投入使用三、施工方法1、悬挑梁宜采用钢筋拉环、U型螺栓进行锚固(详见设计简图)2、钢丝绳卸荷1)梁板内的受拉锚环,必须在混凝土达到设计强度的75%以上方可受力使用。2)拉钩、吊环一定要采用圆钢制作,不允许用螺纹钢筋。3)派工人扎接上部拉环的钢

9、丝绳,至少采用3个卡头扎紧,钢丝绳扎头螺丝全要拧紧,不允许松动。4)对整个架体进行安全检查,发现钢丝绳松动、锈蚀或焊缝脱焊等情况时要立即进行修复,合格后方可继续使用。【型钢悬挑卸料平台】 1、悬挑式卸料平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动。2、悬挑式卸料平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。3、斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道应作受力计算。4、应设置四个经过验算的吊环,吊运平台时使用卡环,不得使吊钩直接钩挂吊环,吊环应用甲类3号沸腾钢制作。5、悬挑式卸料平台安装时,钢丝绳应采用专用

10、的挂钩挂牢,采取其他方式时卡头的卡子不得少于三个,建筑物锐角利口围系钢丝绳处应加衬软垫物,悬挑式卸料平台外口应略高于内口。6、台面应满铺脚手板。7、悬挑式卸料平台左右两侧必须装固定的防护栏杆。8、悬挑式卸料平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。9、悬挑式卸料平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。10、卸料平台上应显著地标明容许荷载值。操作平台上人员和物料的总重量严禁超过设计的容许荷载,应配备专人加以监督。第五节、施工安全保证措施一、组织保障1、安全保证体系2、环境保护体系二、技术措施(一)型

11、钢悬挑卸料平台搭设技术措施1、搭设时用起重机械吊装到相应位置后,将平台与建筑物连接牢固不得滑动,将钢丝绳与平台连接平稳后方可撤出起重机械。2、每天使用前必须对平台的钢丝绳、吊环、铺设的脚手板等进行全面的检查,发现问题必须及时处理。3、平台上装料不得超过荷载并限载(限载值见计算书),不得超长超过平台50cm,超高堆放材料不得超过防护栏杆。4、平台上的防护栏杆不得任意拆除。5、起吊时必须设专人指挥,扶平稳不能碰撞平台,其他人员不得在平台上逗留。6、放物料时必须按规格品种堆放整齐,长短分开,不得混吊,并且不得在平台上组装和清理模板。7、不得从上一层向下一层平台上乱抛物料。8、夜间施工平台上必须保持足

12、够的照明。(二)型钢悬挑卸料平台拆除技术措施1、拆架前:应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;应由单位工程负责人进行拆除安全技术交底;应清除脚手架上杂物及地面障碍物。2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按建筑施工扣件式钢管脚手架安全技术规范第7.4.3条、第6.4.4条、第6.6.4条、第6.6.5条设置连墙件和横向斜撑加固。3、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、

13、穿软底防滑鞋。4、拆架程序应遵守“由上而下,先搭后拆”的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆横向水平杆、纵向水平杆、立杆等,并按“一步一清”原则依次进行。严禁上下同时进行拆架作业。5、拆立杆时,要先抱住立杆再拆开最后两个扣件,拆除纵向水平杆、斜撑、剪刀撑时,应先拆除中间扣件,然后托住中间,再解端头扣件。6、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固;当脚手架拆至下部最后一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。7、拆除时要统一指挥,上下呼应,动作协调,当解开与

14、另一人有关的结扣时,应先通知对方,以防坠落。8、拆架时严禁碰撞脚手架附近电源线,以防触电事故。9、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。10、拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,“当天拆当天清”,拆下的扣件和铁丝要集中回收处理。11、高层建筑脚手架拆除,应配备良好的通讯装置。12、输送至地面的杆件,应及时按类堆放,整理保养。13、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。14、如遇强风、大雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。15、翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。(三)安全管理1、搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则GB5036考核合格的专业架子工。上岗人员定期体检,合格者方可持证上岗;2、搭设人员必须戴安全帽、系安全带,穿防滑鞋;3、脚手架

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
