联通安置房安全施工组织设计.doc

上传人:p** 文档编号:950476 上传时间:2024-05-20 格式:DOC 页数:46 大小:156.36KB
下载 相关 举报
联通安置房安全施工组织设计.doc_第1页
第1页 / 共46页
联通安置房安全施工组织设计.doc_第2页
第2页 / 共46页
联通安置房安全施工组织设计.doc_第3页
第3页 / 共46页
联通安置房安全施工组织设计.doc_第4页
第4页 / 共46页
联通安置房安全施工组织设计.doc_第5页
第5页 / 共46页
联通安置房安全施工组织设计.doc_第6页
第6页 / 共46页
联通安置房安全施工组织设计.doc_第7页
第7页 / 共46页
联通安置房安全施工组织设计.doc_第8页
第8页 / 共46页
联通安置房安全施工组织设计.doc_第9页
第9页 / 共46页
联通安置房安全施工组织设计.doc_第10页
第10页 / 共46页
亲,该文档总共46页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《联通安置房安全施工组织设计.doc》由会员分享,可在线阅读,更多相关《联通安置房安全施工组织设计.doc(46页珍藏版)》请在第壹文秘上搜索。

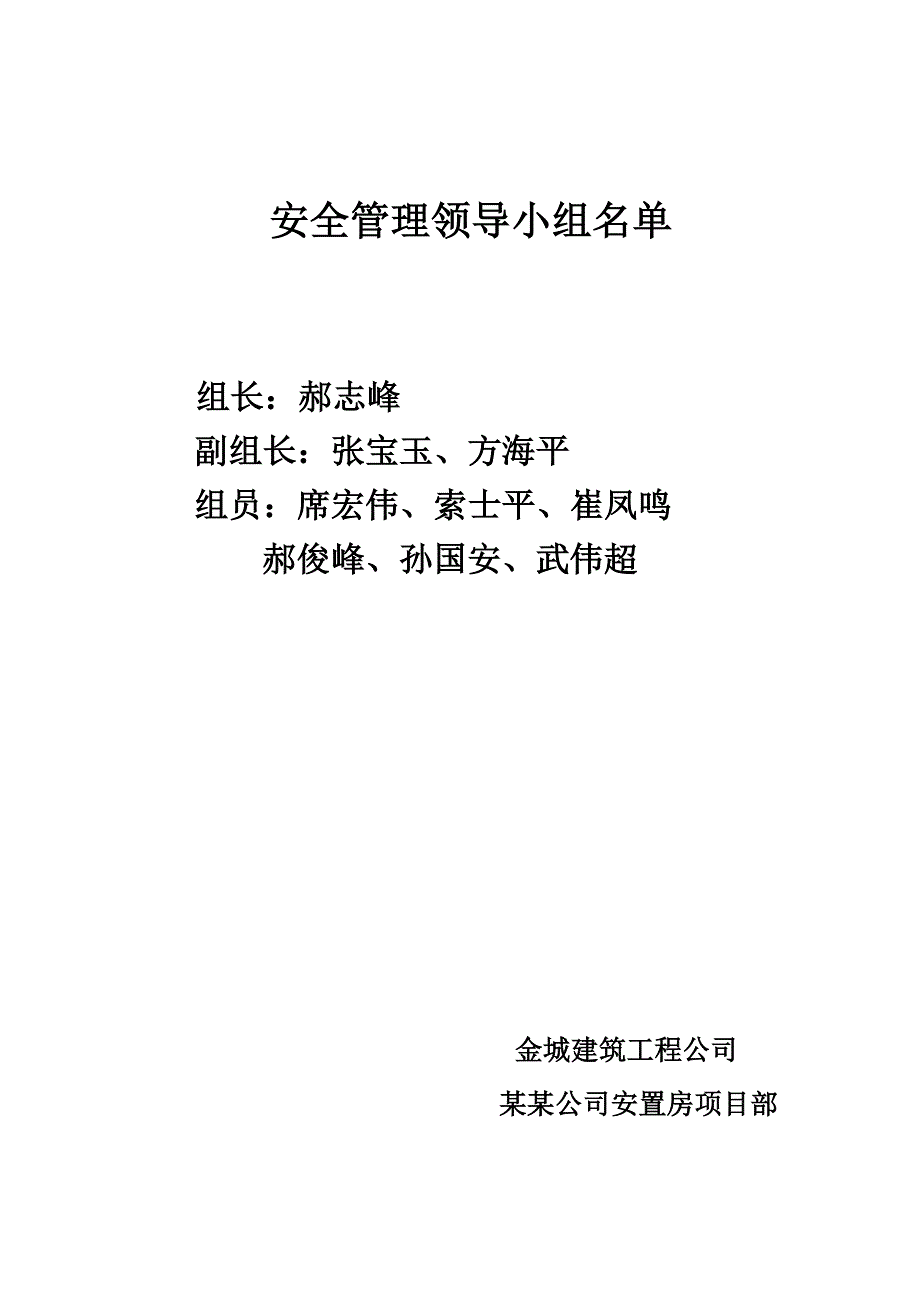

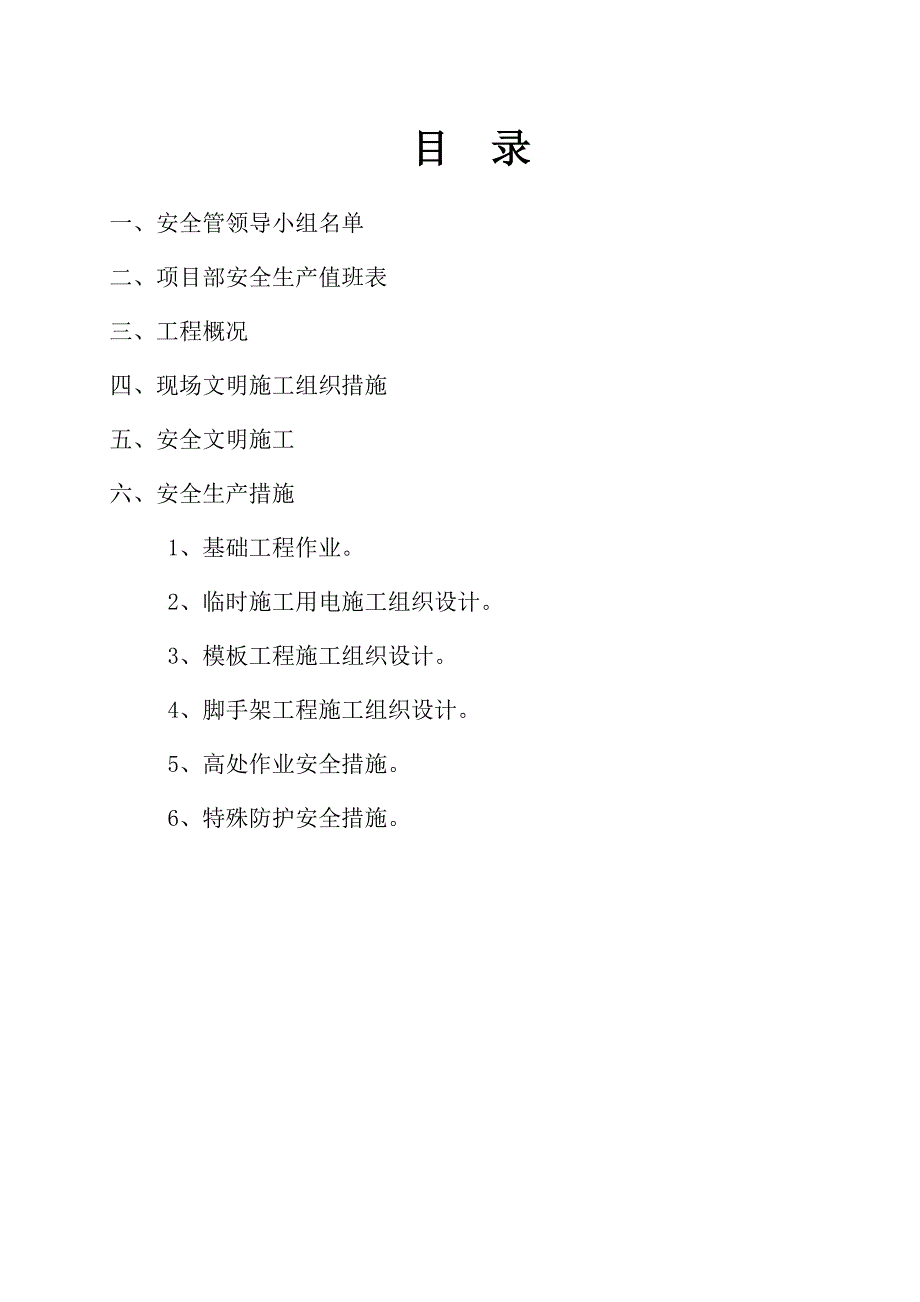

1、 某某公司安置楼安全生产施工组织设计编制: 审核: 审批: 日期: 某某市建筑工程公司 目 录一、安全管领导小组名单二、项目部安全生产值班表三、工程概况四、现场文明施工组织措施五、安全文明施工六、安全生产措施 1、基础工程作业。 2、临时施工用电施工组织设计。 3、模板工程施工组织设计。 4、脚手架工程施工组织设计。 5、高处作业安全措施。 6、特殊防护安全措施。安全管理领导小组名单 组长:郝志峰 副组长:张宝玉、方海平 组员:席宏伟、索士平、崔凤鸣 郝俊峰、孙国安、武伟超金城建筑工程公司 某某公司安置房项目部 项目部安全生产值班表 星期一:郝志峰 星期二:张宝玉 星期三:郝俊峰 星期四:方海

2、平 星期五:席宏伟 星期六:孙国安 星期日:李春江工程概况 工程名称:某某公司安置房 施工单位:金城建筑工程公司 建设单位:姜堰市城市建设投资发展有限公司 结构形式:框架 层数:五层 建筑面积:2456 总造价: 质监部门:姜堰市质量监督站。 项目经理:郝志峰 工程技术负责人:王兰兰 施工员:崔凤鸣 安全员:方海平 质检员:郝俊峰 资料员:李春江 开工日期:2004.2.18 竣工日期:2004.8.26 监理单位:河南省卓越工程管理有限责任公司。 治安领导小组:组长:郝志峰 组员:索士平、崔凤鸣 消防领导小组: 组长:张宝玉 组员:席宏伟、孙国安现场文明施工组织措施一、 建立建全施工现场文明

3、施工保证体系,各种文明施工规章制度,做到文明施工有计划、有措施、有检查、有处罚。二、 施工现场要做到场地平整、道路畅通、水通、电通。三、 施工现场要根据场所环境,保证排水系统的完整,做到无污水、无雨水积存和溢流。四、 保持现场的场容、场貌的整洁、卫生,健立卫生清洁制度,并设专人对现场进行清扫。五、 对于各种建筑材料、大型机具、半成品、机械设备和临时建筑物要按照平面布置整齐,并设立明显的标志。六、 对易于产生重大噪声的机械设备应采取有效的控制措施,减少噪声污染。易产生重大粉灰的区域,要经常组织人打扫,保持清洁,使之不容易产生粉灰。夜间施工时,要经过相关部门审批。不得善自开工。七、 工地生活设施必

4、须符合卫生、通风、照明等要求,并设专人管理。八、 现场的厕所、食堂等容易产生垃圾的地方,应设立垃圾池。定时清扫。材料等要按要求分类堆放,日产日清。施工完华后要C、 做到料净场清。九、 严格按照工地场所十不准,不准随地大小便,不准随地吐痰等。十、 办公室、工具房、宿舍、食堂、要天天清扫,定期打药消毒。十一、 爱护公物、财物、场地花草树木,节约用电、用水。十二、 严格尊守各种机械设备的安全操作规程,做好自我防护。做到“三不伤害”。安全文明施工一、自觉尊守施工现场的各项规章制度。二、服从项目部领导的各项安排,认真搞好各项工作。三、尊守文明施工制度,搞好施工现场管理。四、爱护公物、财物、花草、树木、鼓

5、励节约。五、尊守各项机械设备和施工机具的操作规程,做好自我防护。六、管理好自用的各种机械设备,工机具,防止丢失与损坏。七、严格按照施工规范施工,树立主人翁意识。八、严格禁止打架斗殴,敢于向违章行为做斗争。九、积极能干,认真负责,按时完成领导交给的各项任务。十、着装整齐,行为得体。不做有损于施工的事,不做不文明的人。团结协作,不扰民害民。安全生产措施一、 严禁非施工人员进入施工现场。二、 严禁不戴安全帽的人员进入施工现场。三、 基坑边、四口、五临边,高处作业时,无防护措施不得作业。四、 新入场员工必须进行三级安全教育后,才可进行作业。五、 对于特种操作人员,没有上岗证的不许进行特殊机械作业。六、

6、 手持式小型电动工具,无漏电保护装置的不得使用。七、 机械、电器、起重设备等无安全防护装置不准许操作。八、 班前不做安全技术交底的,无安全措施的,不准许进行作业。九、 木工刨房,仓库等有燃火隐患的部分,无防护装置的不准许操作,以防止失火,在此区域内,禁止吸烟,动火。以防发生火灾。十、 夜间施工时,应在现场部置照明设施,并设专门电工值班,无电工的,不准许施工。十一、 严禁违章指挥,严禁违章作业和违反劳动纪律的现象存在和发生。(一)基础工程作业一、 挖土采用机械设备进行时,要注意机械设备下不充许站人。司机严禁酒后驾驶,发防发生事故。二、 采用人工挖掘时,应从上而下分层进行,两人操作间距应大于2.5

7、米,禁止采用挖空底脚的操作方法。三、 开挖坑(槽),当沟深度超过1.5米时,一定要根据土质和挖的深度按规定进行放坡或加可靠支撑。如果既无放坡,也不加可靠支撑,则不许施工。四、 坑(槽)、沟边1米以内不得堆土,堆料和停放机具。如果在1米以外堆土,其高度不宜超过1.5米。临边附近的建筑物的距离不得小于1.5米,有危险时必须采取加固措施。五、 挖土方时,不得在有建筑物的老地基下或边坡帖近末加固的危险楼房基底下进行,挖土时应随时注意上方土壤的变动情况,如发现有裂纹部分塌落应及时放坡或加固。六、 工人上下深坑(槽)应预先搭设稳固安全的阶梯,避免上下时发生坠落。七、 开挖深度超过2米的坑(槽)、沟边沿处,

8、必须设两道1.2米高牢固的栏杆和悬挂危险标志,并在准备期间挂红色标志灯。八、 严禁在深坑边(槽)、悬岩、陡坡下休息。九、 雨季施工时, 必须设置排水沟。并且要能够保证其顺畅。随时注意边坡的稳定。雨下的过大时,停止施工。十、 夜间挖土方时,应尽量安排在地形平坦、施工干扰较少和运输道路畅通的地段,施工现场要有足够的照明。十一、 在机械开挖过后,边坡稳定性较差,要派足够人工修槽后,才能进行下一步作业。十二、 土方施工中,施工人员要经常注意边坡是否不裂缝、滑坡迹象,一旦发现裂缝和滑坡迹象,应该立即停止,待处理和加固后才能进行施工。(二)临时施工用电组织设计姜堰市某某公司安置房位于罗塘西路与幸福路交叉路

9、口。建筑面积2456M2 楼层高度21米。共5层,地下一层。结构形式为全框架结构。现场三通一平工作基本完成,施工手续齐全,具备开工条件。主体施工阶段采用QTZ40塔式起重机进行垂直运输。二、设计步骤1、本工程为全框架市重点工程,施工现场范围内无通迅线路,地下有一路市政雨(污)水管道需要移位后方可进行基础工程的施工。2、本设计仅负责二台315KV(S9)型箱一次变压柜负荷开关以下线路,主要是主体施工用电,装修施工用电的和设备调试用电。电气开关的选择、布置、使用、维修和管理。3、本供电系统采用五个PGL-04系列配电柜,三相五线制,三级配电,三级保护,工作零、保护零分别使用其中三级保护要求为首端漏

10、电不大于80AM。主要保护总配电箱至分配电箱电缆漏电。漏电时间保护系数不大于0.1S。开关箱和流动箱漏电不大于30AM,漏电时间保护系数不大于0.1S。4、根据施工现场用电设备布置情况,采用多元配电线路法将八条电缆从配电室分布全现场。从三级电箱分支电路,配电合理、互不干扰,防止因电气故障影响施工。5、为保证现场用电达到规范化管理,在配电程序上采用二步配电法,解决现场开工初期用电混乱局面。6、办公区域用一台PGL型,配电柜对办公室进行照明和设备供电。钢筋生活区,则从总S9上引出电缆对其实行供电,同时分支与泥工生活区和钢筋西区。外配二台S9型配电柜,以满足施工用电的需要。三、电缆分布1、为了满足施

11、工现场用电需要,在现阶段宜采用高空架空线连接,所用电杆要坚固牢固,且绝缘良好,最小挡距不小于30M。挡距内无接头,架空线两线间距离不得小于0.3M,架空高度,应控制在距地面4米范围内。如果工程室内配线应不高于2.5米。距施工场地动力车道不小于6米,相序用单项排列。2、东西钢筋加工区,东西木工加工区用电设备的电线分布,则沿场内道路距坑边6米处,挖60CM深,30CM宽地沟埋地敷设电缆。电缆通向S9配电箱,外接双向异步扎刀。3、另外从PGL-04型变压柜分配四条支线,由架空电杆通向地槽中间的S9型配电箱,作为现浇混凝土用电。办公室用电则从PGL-04型变压柜中另分配出四条支线,由地埋线路通向用电设

12、备。 4、为了节约成本进楼电缆按不同规格采用分层供电,电缆随楼层上升,电缆每层固定一次,必须将电缆固定牢固。5、楼层电箱分配,每一流水段一个,设一个分级小配电箱,每一楼层分配四个三级电箱。现场照明采用碘钨灯与普通照明灯若干。6、根据工程进度及施工需要使用机械用电量统计如下:序号名称功率(KW)数量1塔吊QTZ405512电焊机2023木工圆锯544木工平刨525打夯机2.846镝灯147振动器2.5108对焊机9029水泵10510切割机2.2411其它照明757、总负荷计算和总电流量计算: 塔吊QTZ40:55KW KX=0.3,cos=0.7,tg=1.02 容量Pe1=550.63=34

13、.65KW 计算负荷: Pjs1=2Pe1Kx=0.334.65=10.4KW Qjs1=Pjs1tg=10.41.02=10.61(kvar) 电焊机 Kx=0.35,COS=0.4,tg=2.29 电焊机204=80(KW) 冷挤压机44=16(KW) 对焊机902=180(KW) 容量Pe2=JC/JC100PN0.5(80+16+180)466=225(KW) 计算负荷:PJS2=KxPe2=0.35225=78.75(kW)Qjs2=Pjs2tg=78.752.29=180.34(kvar)木工圆锯Kx =0.7, tg=0.88Pjs3= KxPe3=0.7(56)=21(kW)Qj3= Pjs3tg=210.88=18.48 (kvar)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
