路基工程施工方案.doc

上传人:p** 文档编号:950572 上传时间:2024-05-20 格式:DOC 页数:18 大小:150.29KB
下载 相关 举报
路基工程施工方案.doc_第1页
第1页 / 共18页
路基工程施工方案.doc_第2页
第2页 / 共18页
路基工程施工方案.doc_第3页
第3页 / 共18页
路基工程施工方案.doc_第4页
第4页 / 共18页
路基工程施工方案.doc_第5页
第5页 / 共18页
路基工程施工方案.doc_第6页
第6页 / 共18页
路基工程施工方案.doc_第7页
第7页 / 共18页
路基工程施工方案.doc_第8页
第8页 / 共18页
路基工程施工方案.doc_第9页
第9页 / 共18页
路基工程施工方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《路基工程施工方案.doc》由会员分享,可在线阅读,更多相关《路基工程施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

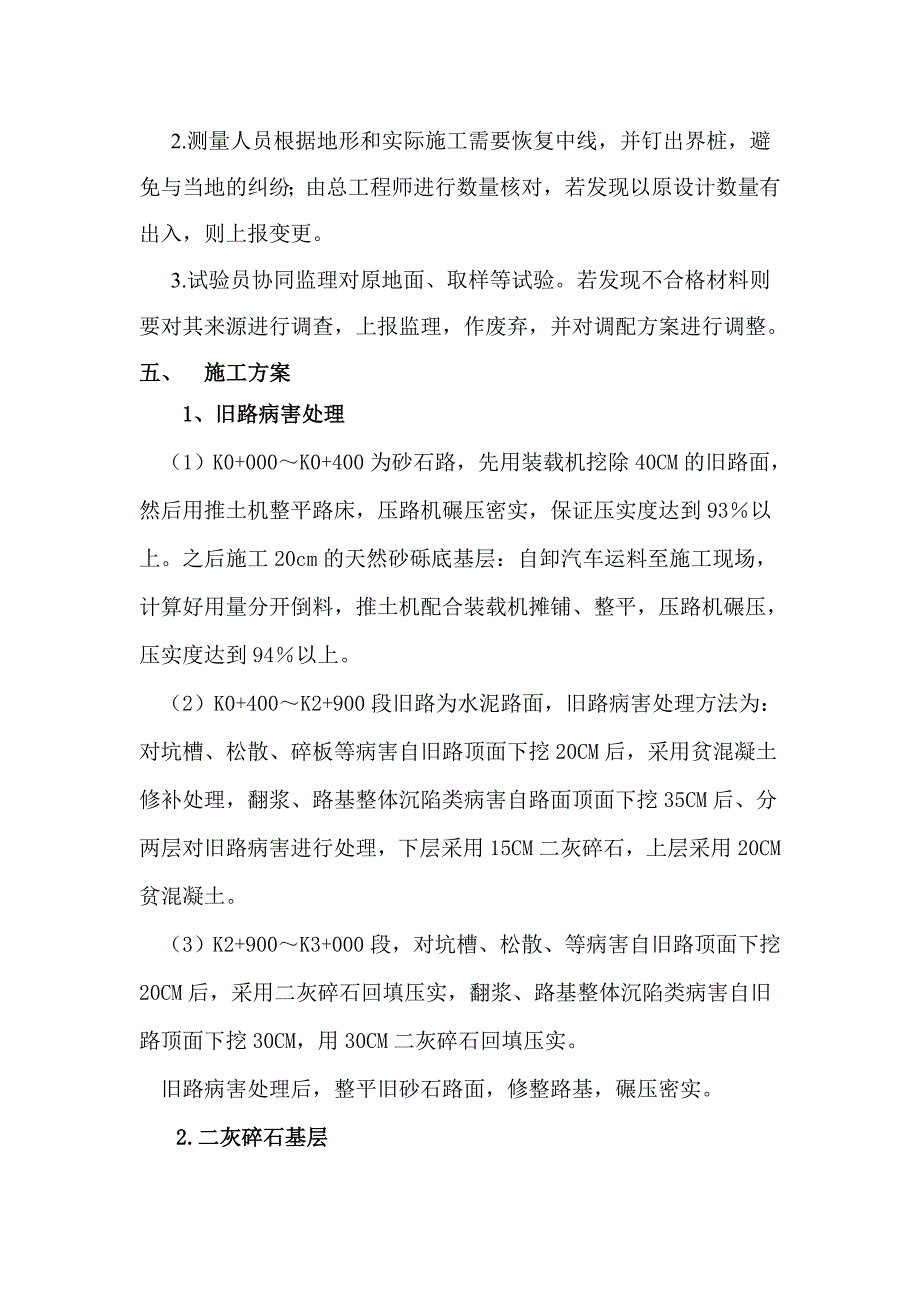

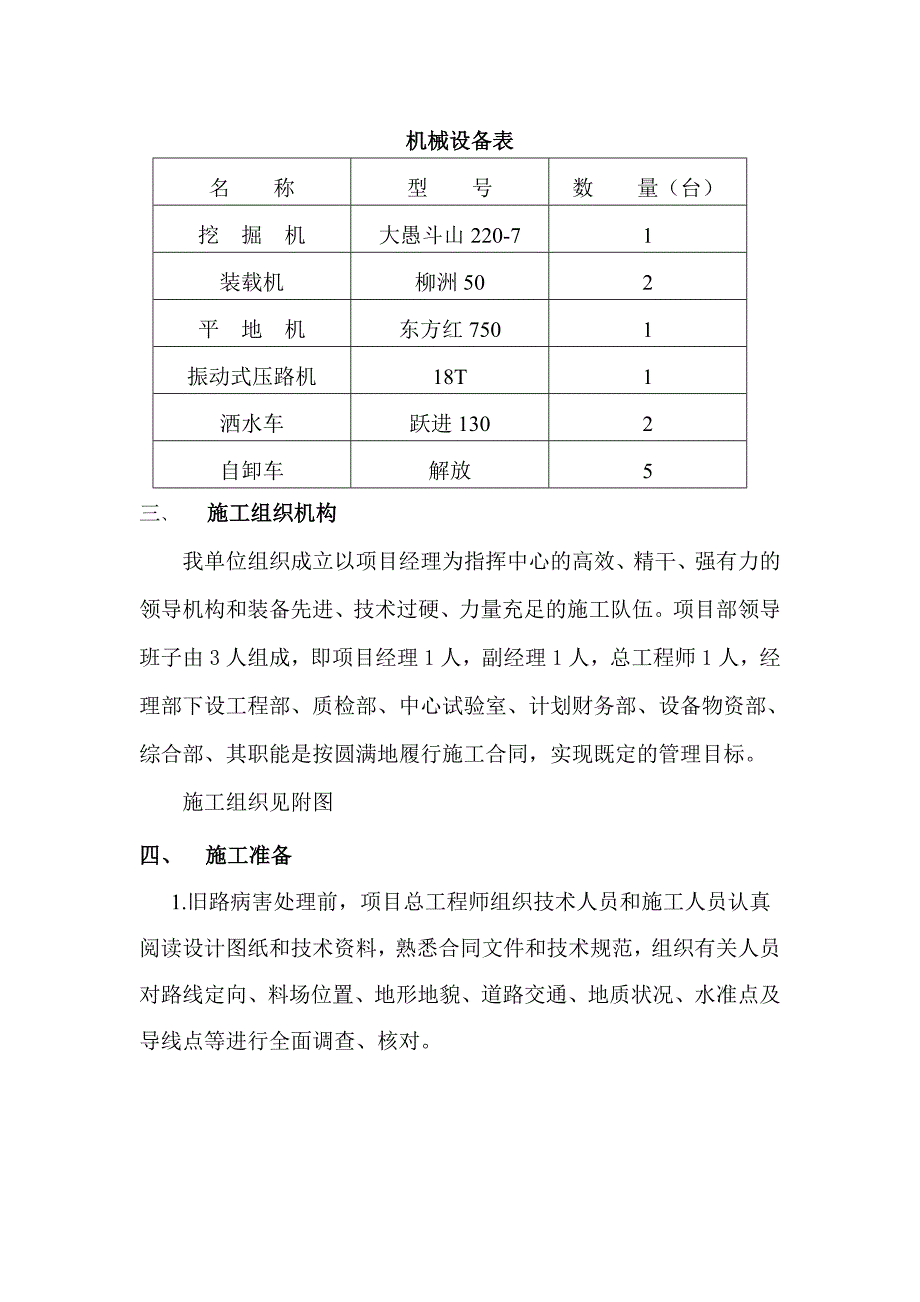

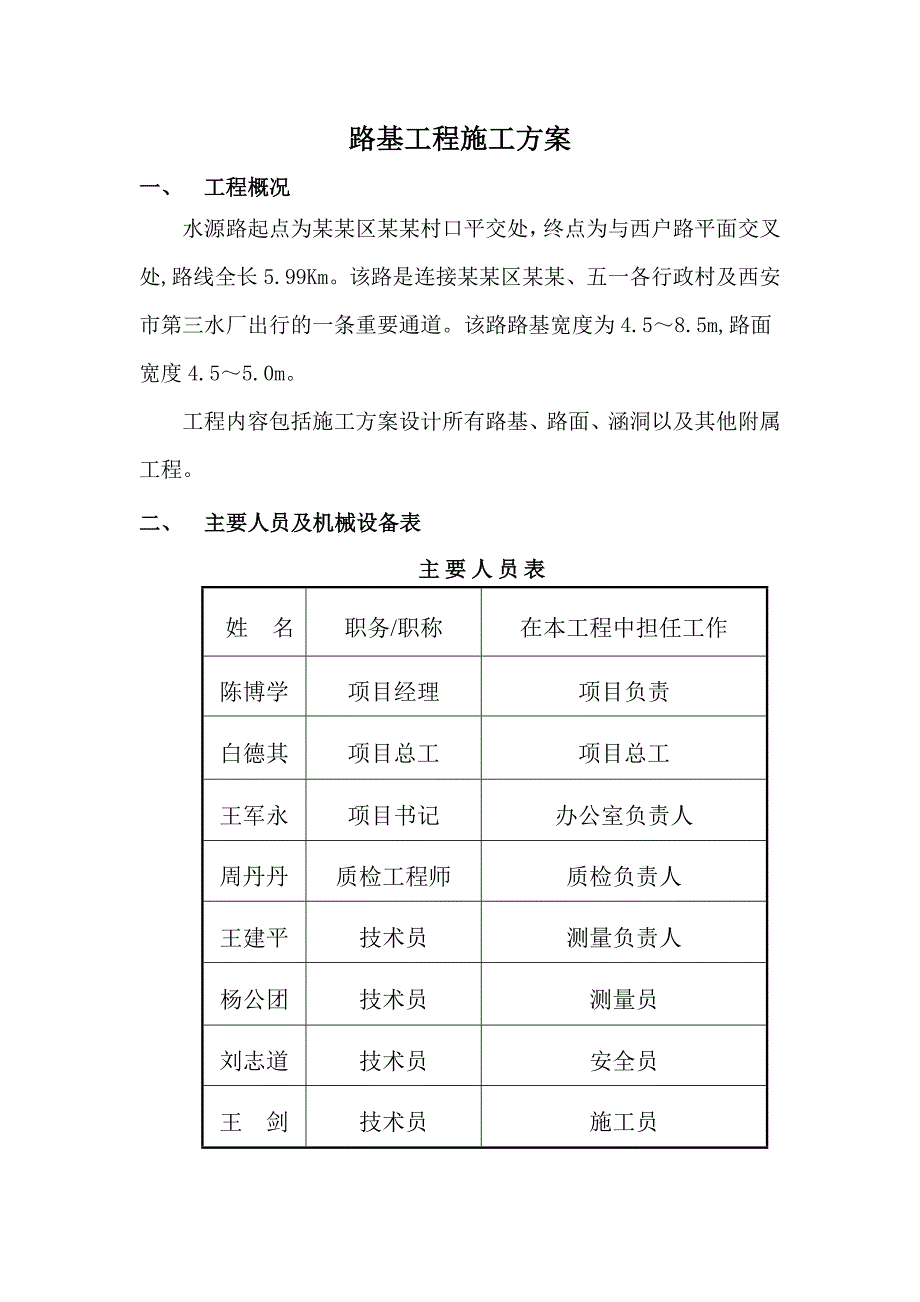

1、路基工程施工方案一、 工程概况水源路起点为某某区某某村口平交处,终点为与西户路平面交叉处,路线全长5.99Km。该路是连接某某区某某、五一各行政村及西安市第三水厂出行的一条重要通道。该路路基宽度为4.58.5m,路面宽度4.55.0m。工程内容包括施工方案设计所有路基、路面、涵洞以及其他附属工程。二、 主要人员及机械设备表主 要 人 员 表 姓 名职务/职称在本工程中担任工作陈博学项目经理项目负责白德其项目总工项目总工王军永项目书记办公室负责人周丹丹 质检工程师质检负责人王建平技术员测量负责人杨公团技术员测量员刘志道技术员安全员王 剑技术员施工员机械设备表名 称型 号数 量(台)挖 掘 机大愚

2、斗山220-71装载机柳洲502平 地 机东方红7501振动式压路机18T1洒水车跃进1302自卸车解放5三、 施工组织机构我单位组织成立以项目经理为指挥中心的高效、精干、强有力的领导机构和装备先进、技术过硬、力量充足的施工队伍。项目部领导班子由3人组成,即项目经理1人,副经理1人,总工程师1人,经理部下设工程部、质检部、中心试验室、计划财务部、设备物资部、综合部、其职能是按圆满地履行施工合同,实现既定的管理目标。施工组织见附图四、 施工准备1.旧路病害处理前,项目总工程师组织技术人员和施工人员认真阅读设计图纸和技术资料,熟悉合同文件和技术规范,组织有关人员对路线定向、料场位置、地形地貌、道路

3、交通、地质状况、水准点及导线点等进行全面调查、核对。2.测量人员根据地形和实际施工需要恢复中线,并钉出界桩,避免与当地的纠纷;由总工程师进行数量核对,若发现以原设计数量有出入,则上报变更。3.试验员协同监理对原地面、取样等试验。若发现不合格材料则要对其来源进行调查,上报监理,作废弃,并对调配方案进行调整。五、 施工方案1、旧路病害处理(1)K0+000K0+400为砂石路,先用装载机挖除40CM的旧路面,然后用推土机整平路床,压路机碾压密实,保证压实度达到93以上。之后施工20cm的天然砂砾底基层:自卸汽车运料至施工现场,计算好用量分开倒料,推土机配合装载机摊铺、整平,压路机碾压,压实度达到9

4、4以上。(2)K0+400K2+900段旧路为水泥路面,旧路病害处理方法为:对坑槽、松散、碎板等病害自旧路顶面下挖20CM后,采用贫混凝土修补处理,翻浆、路基整体沉陷类病害自路面顶面下挖35CM后、分两层对旧路病害进行处理,下层采用15CM二灰碎石,上层采用20CM贫混凝土。(3)K2+900K3+000段,对坑槽、松散、等病害自旧路顶面下挖20CM后,采用二灰碎石回填压实,翻浆、路基整体沉陷类病害自旧路顶面下挖30CM,用30CM二灰碎石回填压实。旧路病害处理后,整平旧砂石路面,修整路基,碾压密实。2.二灰碎石基层二灰碎石基层施工段落包括:K0+000+400和K2+900K3+900,采用

5、人工配合机械摊铺。(1)施工程序清扫下承层测量定位放样混合料拌制、运输混合料摊铺整形碾压养生(交通管制)(2) 施工方法a. 施工放样:在下承层上恢复中线,直线段每1520m设一桩,平曲线段每1015m设一桩,并在铺筑宽度两侧边缘外设指示桩,进行水平测量,在两侧指示桩上用明显标记标出铺筑层边缘的松铺设计标高。b. 材料准备:根据调查及试验结果,选择满足规范要求的料源及合格供应商,建立料场,准备所需的各种材料。材料储备量应能满足施工要求。c. 混合料的拌和:拟采用商品料。严格抽检,报监理工程师批准后使用。d. 混合料的输送:拌制成的混合料应尽快地运送到铺筑现场,采用大吨位自卸汽车运输。天气炎热或

6、运距较远时,车上混合料应用塑料布(或其它材料)覆盖,以防水份损失。e. 摊铺:采用装载机配合推土机进行摊铺。摊铺厚度根据压实厚度及压实系数确定。摊铺时设专人监控,出现离析或坑凹不平时应及时消除或铲平,并用新拌混合料填补。用推土机初平,人工配合平地机精平,边缘人工修整。f. 碾压:摊铺整平后,混合料处于最佳含水量1%时,即可进行碾压。如表面水份不足,应适当洒水。用振动压路机在路基全幅内进行碾压。碾压时应先轻后重,直线段由两侧向路中心碾压;平曲线段由曲线内侧路肩向外侧进行碾压。碾压时后轮应重叠1/2轮宽,后轮必须超过两段的接缝处。后轮压完路面全幅时即为一遍。碾压遍数由试验确定,并一直进行到要求的密

7、实度为止,同时表面无明显的轮迹。路面的两侧应多压两遍。压路机的碾压速度,头两遍宜采用低速,以1.51.7km/h为宜,以后用2.02.5km/h的速度。碾压过程中,混合料表面应始终保持湿润,如表面水份蒸发较快,应补洒少量的水。g. 接缝处理:施工时应避免纵向接缝。摊铺机摊铺混合料时中间不宜中断,如因故中断时间超过2小时或两施工段之间,应设置横向接缝。接缝的处理如下:人工将末端混合料平整整齐,紧靠混合料放两根方木,方木的高度应与混合料的压实厚度相同,方木的另一侧用砂砾或碎石回填约3m长,其高度应高出方木35cm,然后将混合料碾压密实。h. 养生:每一段基层碾压完毕并经压实度检测合格后应及时养生。

8、养生期不少于7天,始终保持表面湿润,采用草袋或塑料布覆盖保湿。天气炎热,水份蒸发较快时应及时补充水份。养生结束后,将覆盖物清除干净。对于基层分两层施工时,下层碾压完后一天即可铺筑上层,不需经过7天养生期。在铺筑上层稳定土之前应始终保持下层表面湿润。为增加上下层之间的粘结性,在铺筑上层时,宜在下层表面撒少量水泥或水泥浆。i.交通管制:基层施工养生期间,除洒水车以外,应封闭交通,禁止其它车辆通行,直至路面面层施工完毕。(3) 施工注意事项a. 施工应在非雨天进行。雨季进行施工时,要特别注意天气变化,勿使水泥和混合料遭受雨淋。降雨时应停止施工,并将已摊铺未经碾压遭受雨淋的混合料清除。b. 所需各种材

9、料应符合规范要求。材料进场必须经试验室检验合格,否则不能使用。水泥宜选用终凝时间较长的普通水泥、硅酸盐水泥等;土块应尽可能粉碎,颗粒最大尺寸不大于15mm。c. 摊铺及整形时,应严格控制厚度和高程,路拱横坡应符合设计要求。d. 混合料拌和时,应使其水份略大于最佳含水量,以弥补运输及摊铺过程中的水份损失。e. 碾压时严禁压路机在已完成的或正在碾压的路段上“调头”或急刹车,以保证表面不受破坏,同时其表面应始终保持湿润,如表面水份蒸发过快,应及时翻开,增加适量水泥重新拌和,使其达到质量要求。f. 施工中加强劳动保护,采取措施,最大限度地减少灰粉对操作人员眼睛和皮肤的损害,操作人员应配备防护服和防护眼

10、镜等。石灰、粉煤灰土基层和底基层实测项目项次检查项目规定值或允许偏差检查方法和频率权值基层底基层其他公路高速公路一级公路其他公路1压实度(%)代表值959593按附录B检查,每200m每车道2处3极值9191892平整度(mm)1212153m直尺:每200m测2处*10尺23纵断高程(mm)+5,-15+5,-15+5,-20水准仪:每200m测4个断面14宽度(mm)符合设计要求尺量:每200m 测4处15厚度(mm)代表值-10-10-12按附录H检查,每200m每车道1点2合格值-20-25-306横坡(%)0.50.30.5水准仪:每200m测4个断面17强度(Mpa)符合设计要求按

11、附录G检查33.沥青混合料隔离层 K0+400K2+900段和K3+900K5+990段在旧路上铺2.5cm沥青混合料隔离层。(1)施工程序: 测量放样清扫基层面喷洒沥青粘层油自卸车运卸混合料摊铺机摊铺沥青混合料8T光轮压路机稳压胶轮压路机稳压1215T光轮压路机碾压8T光轮压路碾压开放交通。(2)施工方法:采用厂拌沥青混合料,现场机械摊铺。其主要施工方法为: a. 在沥青施工前,应将路面基层清扫干净。在旧路面上喷洒沥青粘层油。 b.用自卸车将混合料运至施工现场,摊铺混合料采用摊铺机施工。边摊铺边用刮板整平,刮平时应轻重一致,往返刮23次到达平整即可,不得反复撒料反复刮平引起粗集料离析。先用8

12、t的光轮压路机进行初压,速度2km/h,碾压自路边缘逐渐移向路中心,每次轮迹重叠30cm,接着用胶轮压路机以同样方法压至路中心。然后应用1215t压路机进行碾压,每次轮迹重叠1/2以上,碾压46遍,再用8t光轮压路机碾压直至混合料挤紧密,无显著轮迹为止。c.混合料温度宜在30左右。施工过程中要随时检测摊铺温度,以保证沥青混合料有良好的流值。摊铺过程中,如发现摊铺数量不足,有空白、缺边等应在现场技术人员的指导下,用人工补足,有积聚现象应予刮除。在每端接茬处,用铁板或建筑纸等横铺在本段起点前及终点后,宽度为1.01.5m。分两幅摊铺时,应保证接茬搭接良好,纵向搭接宽度1015cm。半幅施工时,路中

13、一侧宜事先设置挡板或采用切刀切齐。铺另半幅前必须将缝边缘清扫干净,并涂洒少量粘层沥青。摊铺时应重叠在已铺层上510cm,摊铺后用人工将摊铺在前半幅上面的混合料铲走。先在已压实路面上行走,碾压新铺层1015cm,然后压实新铺部分,再伸过已压实路面510cm,充分将接缝压实紧密。表层的纵缝应顺直,且宜留在车道区画线位置上。d.摊铺不得中途停顿,摊铺好的沥青混合料应紧接碾压,如因故不能及时碾压或遇雨时,应停止摊铺,并对卸下的沥青混合料覆盖保温。(3)施工注意事项:a. 施工前对各种材料进行调查试验,经选择确定的材料在施工过程中应保持稳定,不得随意变更。b. 施工前对各种机具应作全面检查,并经调试证明

14、处于性能良好状态,机械数量足够,施工能力配套,重要机械宜有备用设备。c. 沥青加热温度及沥青混合料施工温度应符合施工技术规范的规定,并根据沥青品种、标号、粘度、气候条件及铺筑层的厚度选择。d. 沥青混合料必须在沥青混合厂采用拌和机械拌制,拌和厂的设置应符合国家有关环保、消防、安全等规定。e. 热沥青混合料应采用较大吨位的自卸汽车运输、车厢应清扫干净。为防止沥青与车厢板粘结,车厢侧板和底板右涂一层薄柴油与水的混合液,但不得有余液积聚在车厢底部。f. 运料车应用蓬布覆盖,用以保温、防雨、防污染。g. 沥青混合料运输车的运量应较拌和能力或摊铺速度有所富余,施工过程中摊铺前方应有运料车在等候卸料。h.

15、 沥青混合料运至摊铺地点后应凭运料单接收,并检查拌和质量。已遭雨淋湿的混合料不得铺筑在道路上。i. 摊铺后紧接着碾压,缩短碾压长度。摊铺过程中应随时检查摊铺层厚度及路拱、横坡,对不符合要求时应根据铺筑情况及时进行调整。g. 沥青混合料必须均匀、连续不间断地摊铺。摊铺过程中不得随意变换速度或中途停止。摊铺好的沥青混合料应紧接碾压,如因故不能及时碾压或遇雨时,应停止摊铺,并对卸下的沥青混合料覆盖保温。4. 水泥混凝土面层(1)根据设计图放出路线中心桩和相应边线桩,并放出混凝土分块线。选用定型槽钢做模板,用钢钎固定。(2)混凝土的搅拌及运输:混凝土在拌和站集中拌和,输送车运输。为防止混凝土开裂,拌和时加入缓凝剂或其它防裂措施。(3)混凝土的浇注:混凝土用人工摊铺,插入式振动棒振捣,同时按设计要求打入传力杆和拉力杆。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
