《路桥工程施工组织设计样本33.doc》由会员分享,可在线阅读,更多相关《路桥工程施工组织设计样本33.doc(47页珍藏版)》请在第壹文秘上搜索。
1、施 工 组 织 设 计第一章 工程概况1.1 工程概况 工程路线起点设村附近,从原有的公路K10+652处岔出,路线往东南方向布设,于K0+652处和生活区公路平面交叉后随即穿过村,K1+750处与至公路相交,并于K1+750接上至二级公路。路线起点桩号K0+000,终点桩号K1+750,全长1.75公里;本段工程本次分二个标段,其中第二标段为至,起点桩号为K1+000,终点桩号K1+750,长0.75公里。 主要技术标准: 本段工程为山岭重丘二级公路。 设计行车速度:40km/h。 设计荷载为汽车20,挂100,设计洪水频率路基、小桥涵为1/50路基宽度:路基宽度30m,机动车道29.0米,
2、绿化带3.02米,人行道3.02平曲线:一般最小半径R100米,极限最小半径R60米纵坡:最大纵坡7% 主要工程数量: 本标段共有路基挖土方15778立方米、挖石方12510立方米,利用土方12328立方米,利用石方4932立方米,废石方4128立方米;厚20cm水泥混凝土碎石基层7002平方米,厚8cm水泥混凝土碎石基层4186平方米,厚15cm填隙碎石底基层7370平方米,厚24cm水泥砼路面6633平方米;涵洞1道;13m小桥1座,交通标志2个;铺草皮2136平方米,种植树300棵。7.5#浆砌护脚490.7m3。1.2自然条件1.2.1地形、地貌 本段路线地形属东南沿海平丘区,属于新华

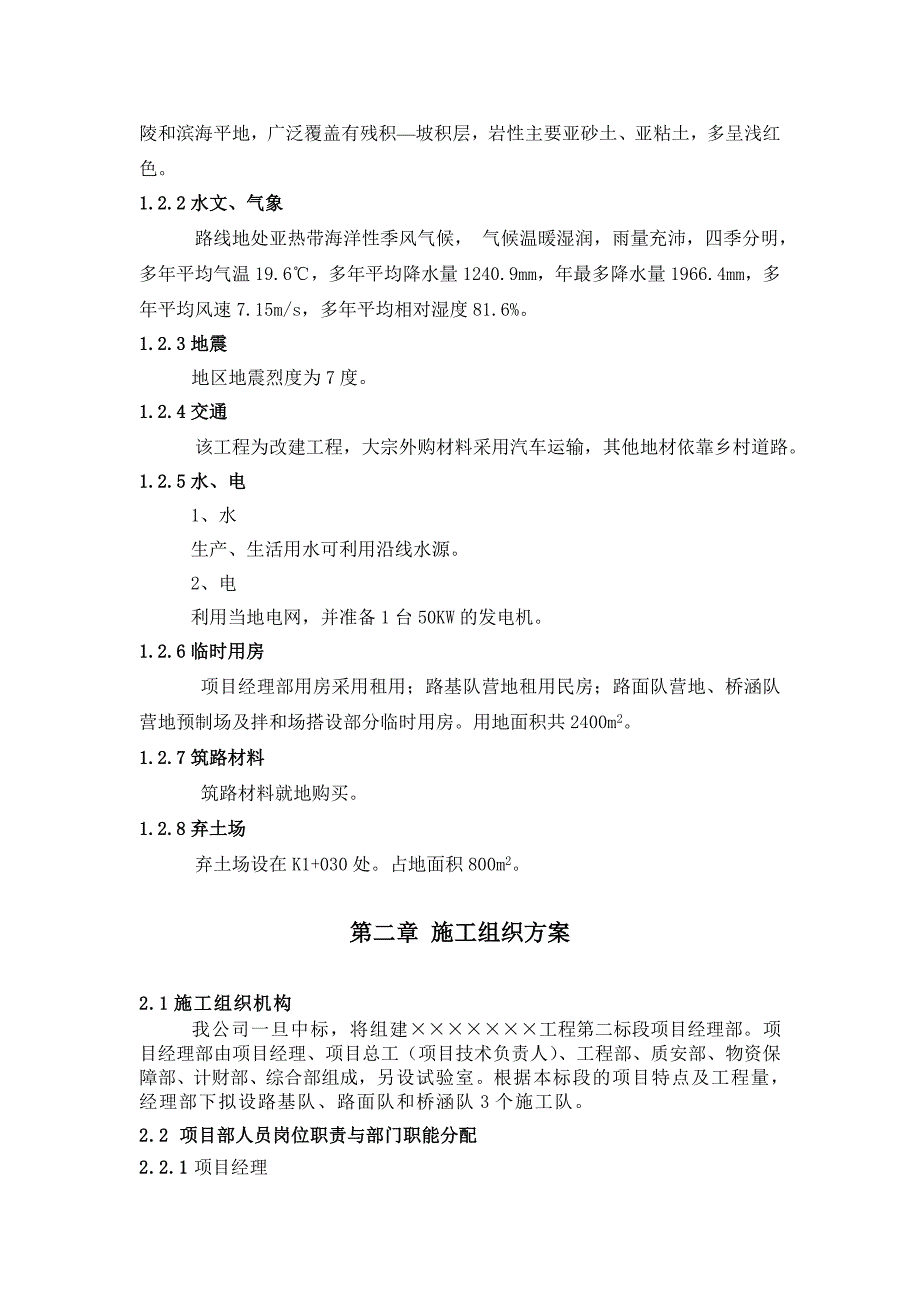

3、夏长乐南澳断裂带段,区域地层由中生代的火山岩、花岗岩和部分第四纪沉积物组成。沿线的地貌类型多为丘陵和滨海平地,广泛覆盖有残积坡积层,岩性主要亚砂土、亚粘土,多呈浅红色。1.2.2水文、气象 路线地处亚热带海洋性季风气候, 气候温暖湿润,雨量充沛,四季分明,多年平均气温19.6,多年平均降水量1240.9mm,年最多降水量1966.4mm,多年平均风速7.15m/s,多年平均相对湿度81.6%。1.2.3地震地区地震烈度为7度。1.2.4交通 该工程为改建工程,大宗外购材料采用汽车运输,其他地材依靠乡村道路。1.2.5水、电1、水生产、生活用水可利用沿线水源。2、电利用当地电网,并准备1台50K

4、W的发电机。1.2.6临时用房项目经理部用房采用租用;路基队营地租用民房;路面队营地、桥涵队营地预制场及拌和场搭设部分临时用房。用地面积共2400m2。1.2.7筑路材料筑路材料就地购买。1.2.8弃土场 弃土场设在K1+030处。占地面积800m2。第二章 施工组织方案2.1施工组织机构 我公司一旦中标,将组建工程第二标段项目经理部。项目经理部由项目经理、项目总工(项目技术负责人)、工程部、质安部、物资保障部、计财部、综合部组成,另设试验室。根据本标段的项目特点及工程量,经理部下拟设路基队、路面队和桥涵队3个施工队。2.2 项目部人员岗位职责与部门职能分配2.2.1项目经理1、贯彻实施处质量
5、方针和质量目标,建立项目质量保证体系,组织编制本合同段工程质量计划,安照本合同段总体质量目标,明确质量职能分工,保证质量目标的实现。对工程质量全面负责。2、严格执行处质量体系文件和各项质量管理制度。定期组织项目质量检查、评审和改进,行使质量否决权。3、认真履行工程承包合同,同时,强化项目管理的“四控制”、“三管理”、“一协调”,保证兑现合同承诺。4、对投入的人力、资金、材料、施工设备等资源进行优化配置,合理安排施工进度,保证均衡生产,做到文明施工。5、组织项目质量成本预测、控制、分析和考核,搞好项目管理,降低成本消耗,节约开支,提高效益。6、及时组织不合格品的质量分析会,对质量事故及不合格品按
6、“三不放过”的原则进行分析,并向处职能部门反馈各种质量信息。7、组织动员项目全体人员积极配合内外质量审核,对审核发现的不合格项,制订切实可行的纠正措施,限期整改,避免或减少不合格项的重复出现。8、负责工程分承包方的管理和审核批准合格当地材料供应商。9、组织制定、实施具有质量否决权的经济责任制。监督检查本项目岗位技能和质量意识教育培训,并考核和评价其工作。2.2.2项目总工程师(项目技术负责人)1、组织项目专业技术人员进行施工图纸会审,参加业主或设计单位组织的施工图纸会审和技术交底,并做好会审和交底记录。2、组织编制本合同段工程质量计划、实施性施工组织设计和关键工序及特殊过程作业指导书,并按规定
7、报处施技科组织评审,经分管生产处长、总工程师批准后实施。3、组织重要部位和特殊过程的工程验收,对发现的不合格或潜在不合格及时采取纠正和预防措施,并验证措施的落实情况。4、推广应用期新工艺、新技术,努力提高施工工艺水平和操作技能。5、定期召开质量分析会,检查质量体系运行的适应性和有效性,及时研究处理质量活动中的重大技术问题。对质量持有否决权。6、定期组织项目工程质量检查,主持单位工程质量评定,促裁工程质量争议。2.2.3综合部1、负责本合同段工程项目质量体系文件和资料的收发管理等工作,检查监督指导各级人员的执行情况。2、负责其它文件的收、发、管工作。3、拟定职工培训计划,并做好落实。4、积极完成
8、与质量体系运行有关的其他工作。5、做好后勤管理供给工作。2.2.4工程部1、负责编制本合同段工程项目施工进度、材料、劳力、用款计划,并规定特殊过程和关键工序的施工方案、技术措施。负责按工程合同要求组织现场的施工,对施工的全过程进行控制,对工程的施工进度、文明施工负责。建立施工日志,作好并检查有关人员施工过程中检验记录,作好特殊过程,关键工序的施工记录。2、负责工程技术工作的指导、检查和监督、贯彻执行国家有关规范、验收标准及上级、业主制定的规章制度、措施。3、负责项目部范围内的技术性文件和资料的统一管理,负责竣工资料的编目、组卷和移交工作,保存各项检验记录。4、负责对图纸进行会审,对工程中各工序
9、进行书面技术交底,参加工程检查和工程验收,对工程的每一分项、分部工程进行检查、评定并记录。5、负责施工过程中的测量标识,对合同中明确规定有可追溯性要求的工程内容负责重点标识,负责指导施工过程的工序检验和试验状态的标识,并监督检查工作。6、负责编制材料设备需求计划,协助物资保障部作好材料、设备的选购和订货工作。7、负责对工程中出现的不合格品进行控制,并制定和组织实施纠正措施,对业主提供的产品进行技术性能确认,对业主提供的不合格品组织评审,提出处置方案。8、负责按照测量、设备控制程序要求,管理工地测量设备的使用、校准、维修和保养工作,并按合同要求向业主提供有关技术资料。9、负责组织新技术、新材料、
10、新工艺的推广应用和实施。10、开展QC小组活动和统计技术的推广应用。11、负责工程成品和半成品的防护及交付过程中的防护。负责履行合同要求的工程交付后维修保养工作。12、负责组织召开工程例会,落实现场安全责任制,强化施工生产安全管理,落实现场的文明施工工作。2.2.5物资保障部1、负责调查材料。2、负责工程施工所需物资的供应工作,执行物资采购控制程序,采购供应施工所需材料。负责汇总和编制材料设备采购计划,明确采购产品的技术标准和性能,并签订采购合同。3、对业主提供的产品进行验证、储存和维护,确保产品满足施工承包合同的要求。4、负责安排、组织产品的现场搬运、贮存工作,并作好记录。5、负责及时收集、
11、整理相关的材质证明文件。6、负责项目部库存产品的接收、标识、存放、发放和记录的管理。7、负责施工过程中所需周转材料的组织供应。8、负责现场机械设备的检查和保养工作,建立台帐,作好设备状态和记录和标识工作,制定操作规程,明确责任制。9、审核项目材料需求计划和加工订货计划;监督有关人员做好进货和过程的质量自检、专检和交接检,保证进货和过程质量控制符合标准和有关要求。2.2.6计财部1、负责设备租赁合同的起草、洽谈、签订、报批工作,负责项目经理部合同的管理。2、负责监督施工承包合同的履行情况,变更时作好洽谈记录,并按处合同评审程序规定报送处职能部门进行合同评审,保存评审资料。3、负责合同、预决算文件
12、和资料的控制。4、负责项目的计量支付和调概索赔工作。6、负责建立和实施成本核算制,编制和考核责任成本,组织签订成本责任状。7、负责工程项目施工的资金供应和财务核算和决算。2.2.7质安部1、组织对设计图纸的审定,贯彻、执行国家有关标准、规范、规程。2、组织编制实施性施工组织设计、质量计划,并予以实施。3、组织进行施工技术交底,对施工过程进行控制,实施质量检查、监督和评定。4、推广新技术、新工艺,提高产品的工程质量。5、组织编制施工进度计划,材料、设备使用计划,并监督执行。6、组织编制竣工文件并参与交验工作。2.2.8试验室:1、负责按照进货检验和试验程序、过程检验和试验程序和最终检验和试验组织
13、施工全过程的试验,并记录。2、建立试验计量器具管理台帐,定期按规定进行计量设备的校准,并进行标识。3、严格遵守试验操作规程,认真填写试验记录,并对试验方法和提供的试验数据承担法律责任。4、对于现场使用的原材料,按规定采集样品,进行复验。5、监督指导施工过程有关砼、浆砌等质量的施工。2.2.9质检工程师(员)1、认真执行国家和与本工程有关单位颁发的施工规范、质量验评标准和处质量体系系文件规定。2、负责工程项目质量检查工作,对进货和过程进宪跟踪监控,防止质量通病发生。3、在施工过程中,严格落实“跟踪检测”、“复核”、“抽检”制度,认真做好检验记录。4、负责过程施工中检验所发现的不合格品标识、上报,
14、并能知操作者和下道工序的施工者,避免不合格品的转序。5、充分行使质量否决权。6、伴随施工过程的进行及时进行质量检测,掌握质量动态,作好质量信息收集、调整和反馈工作,并实现对施工过程的信息化指导和控制,定期对分部、分项工程质量做出书面总结,及时汇报给技术负责人。7、协助主管工程师,对有关技术交底进行质量复查,确保工程顺利进行。2.2.10计财部部长1、认真熟悉图低,调查市场材料、设备价格,编制施工图预算,督促分承包方编制分包工程预算。2、根据工程进度,进行计量支付,协助变更设计签认及提出索赔报告。3、负责各分包合同的管理、签订、结算工作。4、根据每月完成工程量、材料耗用量及各项目费用支出,及时编
15、制本月工程成本情况汇总表,并提出节约成本建议,掌握单位工程用工情况,定期向项目经理及有关人员提供在本分析资料。5、根据定额管理规定,提出补充定额资料。2.2.11计划统计员1、掌握工程项目劳动和、周转料、施工设备等资源配备情况,协助单位负责人合理安排施工生产。2、编制项目月施工作业进度计划,验证计划实验效果。3、按时统计月施工任务完成情况,做统计分析。4、及时收集、整理统计资料,建立统计台帐,绘制种种统计图表。2.2.12材料员1、根据技术质量部提供的物资需求,编制材料申请计划、加工订货计划、周转材料租赁计划,按规定及时上报物资保障部,保证物资供应2、采购材料时,严格执行本合同段工程项目质量计划有关规定,保证所购材料质量符合规定要求,价格合理。3、材料进场时,严格按照进货检验和试验程序进行验证。检查所进材料是否与申请计划相符,是否有材质证明,并认真填写物资验收结帐凭证。4、材料进场后,及时通知现场试验员按规定取样,委托
