《辽宁某高速公路合同段基坑开挖施工安全专项方案.doc》由会员分享,可在线阅读,更多相关《辽宁某高速公路合同段基坑开挖施工安全专项方案.doc(6页珍藏版)》请在第壹文秘上搜索。

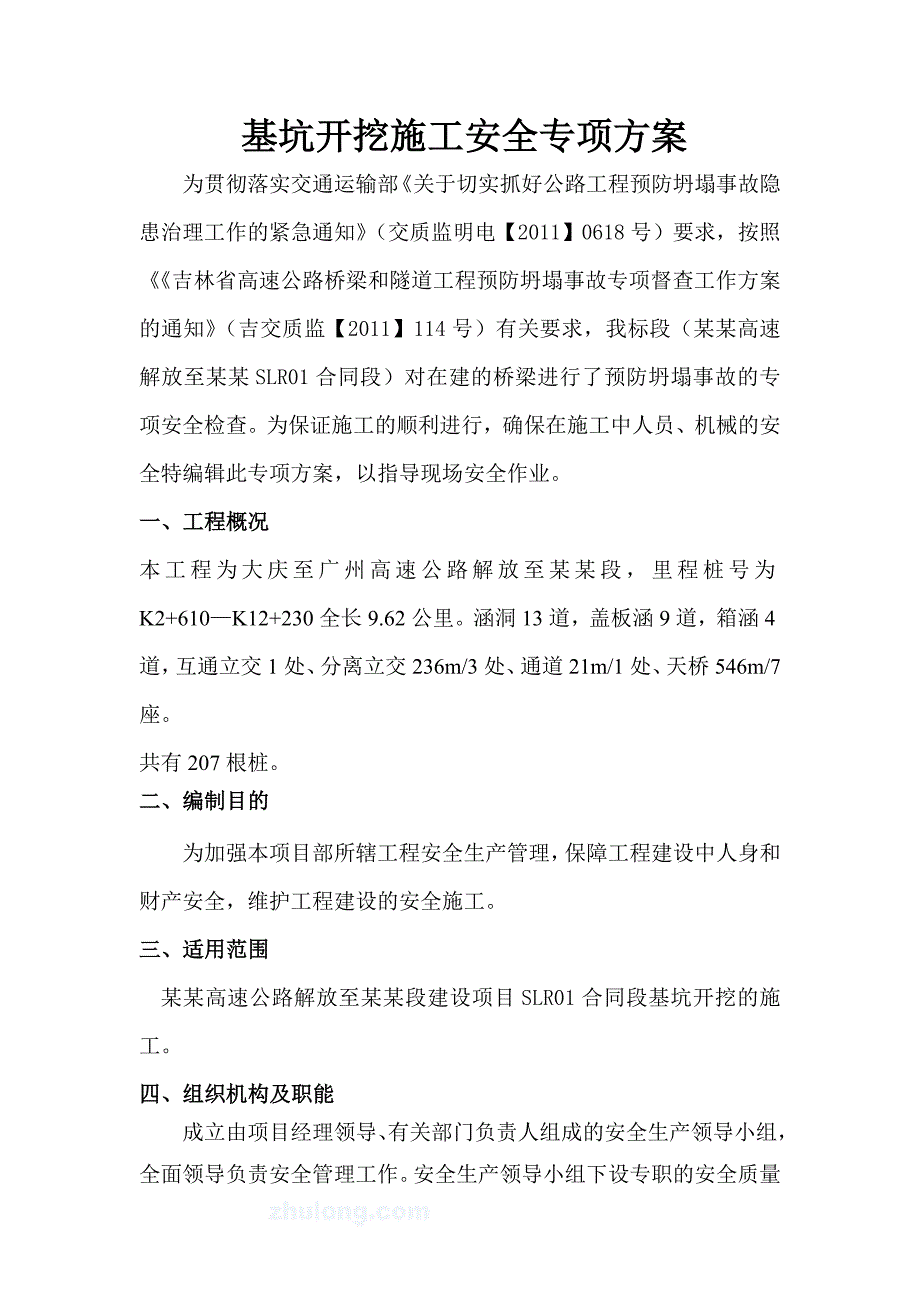

1、基坑开挖施工安全专项方案为贯彻落实交通运输部关于切实抓好公路工程预防坍塌事故隐患治理工作的紧急通知(交质监明电【2011】0618号)要求,按照吉林省高速公路桥梁和隧道工程预防坍塌事故专项督查工作方案的通知(吉交质监【2011】114号)有关要求,我标段(某某高速解放至某某SLR01合同段)对在建的桥梁进行了预防坍塌事故的专项安全检查。为保证施工的顺利进行,确保在施工中人员、机械的安全特编辑此专项方案,以指导现场安全作业。一、工程概况本工程为大庆至广州高速公路解放至某某段,里程桩号为K2+610K12+230全长9.62公里。涵洞13道,盖板涵9道,箱涵4道,互通立交1处、分离立交236m/3

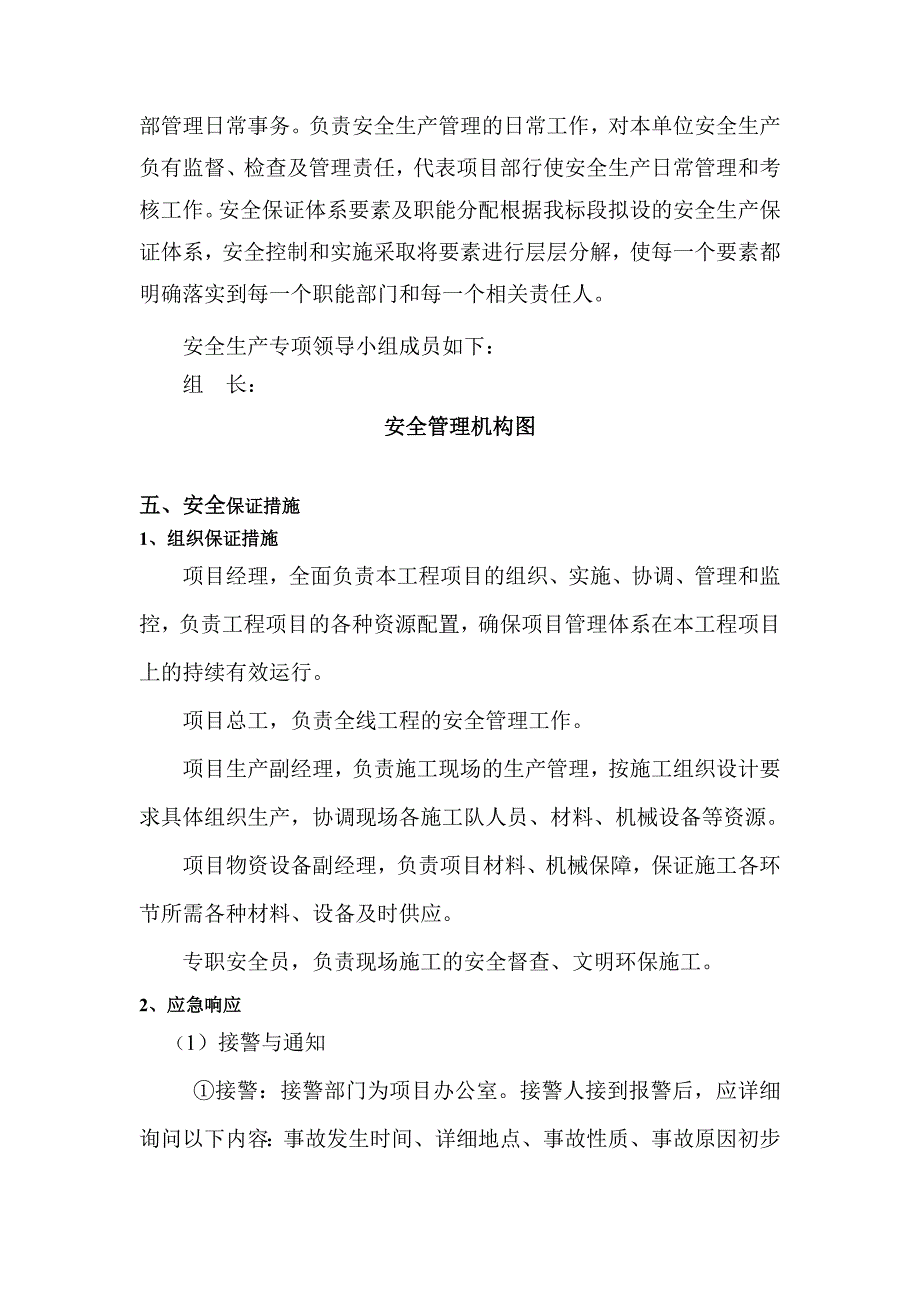

2、处、通道21m/1处、天桥546m/7座。共有207根桩。二、编制目的为加强本项目部所辖工程安全生产管理,保障工程建设中人身和财产安全,维护工程建设的安全施工。三、适用范围某某高速公路解放至某某段建设项目SLR01合同段基坑开挖的施工。四、组织机构及职能成立由项目经理领导、有关部门负责人组成的安全生产领导小组,全面领导负责安全管理工作。安全生产领导小组下设专职的安全质量部管理日常事务。负责安全生产管理的日常工作,对本单位安全生产负有监督、检查及管理责任,代表项目部行使安全生产日常管理和考核工作。安全保证体系要素及职能分配根据我标段拟设的安全生产保证体系,安全控制和实施采取将要素进行层层分解,使
3、每一个要素都明确落实到每一个职能部门和每一个相关责任人。安全生产专项领导小组成员如下:组 长:安全管理机构图五、安全保证措施1、组织保证措施项目经理,全面负责本工程项目的组织、实施、协调、管理和监控,负责工程项目的各种资源配置,确保项目管理体系在本工程项目上的持续有效运行。项目总工,负责全线工程的安全管理工作。项目生产副经理,负责施工现场的生产管理,按施工组织设计要求具体组织生产,协调现场各施工队人员、材料、机械设备等资源。项目物资设备副经理,负责项目材料、机械保障,保证施工各环节所需各种材料、设备及时供应。专职安全员,负责现场施工的安全督查、文明环保施工。2、应急响应(1)接警与通知 接警:

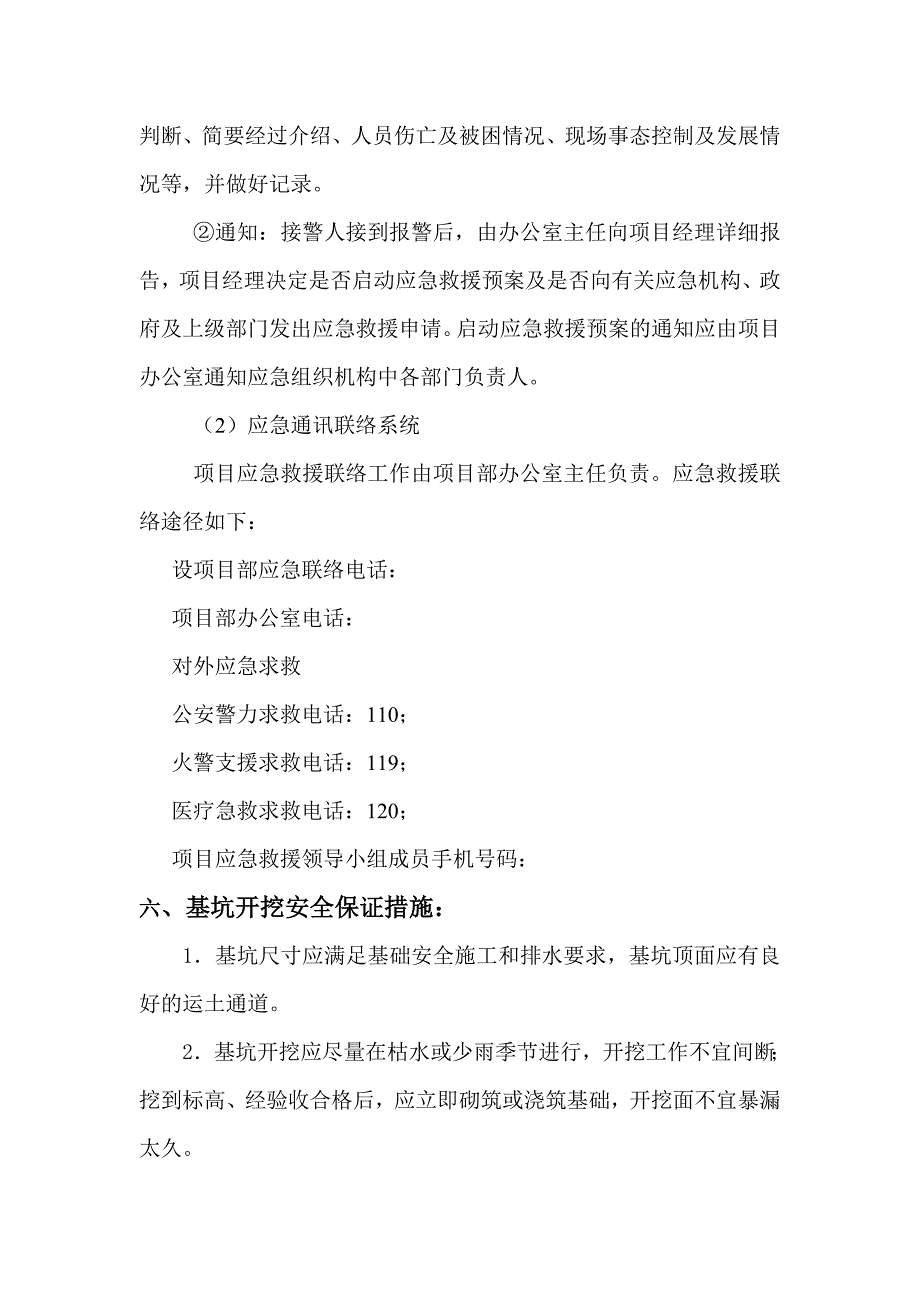

4、接警部门为项目办公室。接警人接到报警后,应详细询问以下内容:事故发生时间、详细地点、事故性质、事故原因初步判断、简要经过介绍、人员伤亡及被困情况、现场事态控制及发展情况等,并做好记录。 通知:接警人接到报警后,由办公室主任向项目经理详细报告,项目经理决定是否启动应急救援预案及是否向有关应急机构、政府及上级部门发出应急救援申请。启动应急救援预案的通知应由项目办公室通知应急组织机构中各部门负责人。 (2)应急通讯联络系统 项目应急救援联络工作由项目部办公室主任负责。应急救援联络途径如下:设项目部应急联络电话:项目部办公室电话:对外应急求救公安警力求救电话:110;火警支援求救电话:119;医疗急救
5、求救电话:120;项目应急救援领导小组成员手机号码:六、基坑开挖安全保证措施:1基坑尺寸应满足基础安全施工和排水要求,基坑顶面应有良好的运土通道。2基坑开挖应尽量在枯水或少雨季节进行,开挖工作不宜间断;挖到标高、经验收合格后,应立即砌筑或浇筑基础,开挖面不宜暴漏太久。 3基坑可用机械或人工开挖。采用机械开挖时,不得破坏基底土的结构;这时,可酌留30cm左右高度,有人工完成开挖。挖掘机等机械在坑顶进行挖基出土作业时,机身距坑边的安全距离应视基坑深度、坡度、土质情况而定。一般应小于1.0m,堆放材料及机具时应不小于0.8m。4开挖中发现危险物、不明物体等应立即停止作业、保护现场,按程序上报,经妥善
6、处理后方可恢复作业。5基坑临近各类管线、建筑物时,开挖前应按施工组织设计的规定实施拆、移、加固或保护,经检查符合要求后,方可开挖。6基坑开挖中,与已埋缆线距离小于2m(含),与其他管线距离小于1m(含)时,应采取人工开挖,并注意管线的警示标志,严禁损坏管线。7使用挖掘机的施工现场附近有电力架空线时,应设专人监护,确保挖掘机与电力架空线的最小距离符合安全要求;挖掘机作业还应遵守土方机械施工的规定。8、槽、坑、沟必须设置人员上下坡道或安全梯。严禁攀登固壁支撑上下,或直接从沟、坑边壁上挖洞攀登爬上或跳下。间歇时,不得在槽、坑坡脚下休息。9场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥
7、引导。10在开挖杯基坑时,必须设有确实可行的排水措施,以免基坑积水,影响坑土结构。七、基坑支护安全保证措施:1、受条件限制基坑不能按规定放坡时,应采取支护措施。2、基坑支护应根据土质情况、施工荷载施工周期和现场情况进行施工设计,并参照建筑基坑支护技术规程(JGJ 120-99)的有关要求执行。3、遇有不稳定的土体,应结合现场的实际情况采取防坍塌措施。4、支护结构完成后,应进行检查验收,确认符合安全要求后,方可进入基坑进行后续作业。对于开挖过程中要及时对处于施工中的基坑用木板和彩旗绳进行安全维护,并贴好反光标识,设立安全警示牌,并由专职安全员每天进行安全督查,确保施工的安全进行。某某高速解放至某某段建设项目SLR01标段专项施工方案(基坑开挖)编制人: 审核人: 审批人: 某某建设股份有限公司
