铝扣板吊顶的相关材料、机具准备、质量要求及施工工艺技术交底记录.doc

上传人:p** 文档编号:950892 上传时间:2024-05-20 格式:DOC 页数:4 大小:22.50KB
下载 相关 举报
铝扣板吊顶的相关材料、机具准备、质量要求及施工工艺技术交底记录.doc_第1页
第1页 / 共4页
铝扣板吊顶的相关材料、机具准备、质量要求及施工工艺技术交底记录.doc_第2页
第2页 / 共4页
铝扣板吊顶的相关材料、机具准备、质量要求及施工工艺技术交底记录.doc_第3页
第3页 / 共4页
铝扣板吊顶的相关材料、机具准备、质量要求及施工工艺技术交底记录.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《铝扣板吊顶的相关材料、机具准备、质量要求及施工工艺技术交底记录.doc》由会员分享,可在线阅读,更多相关《铝扣板吊顶的相关材料、机具准备、质量要求及施工工艺技术交底记录.doc(4页珍藏版)》请在第壹文秘上搜索。

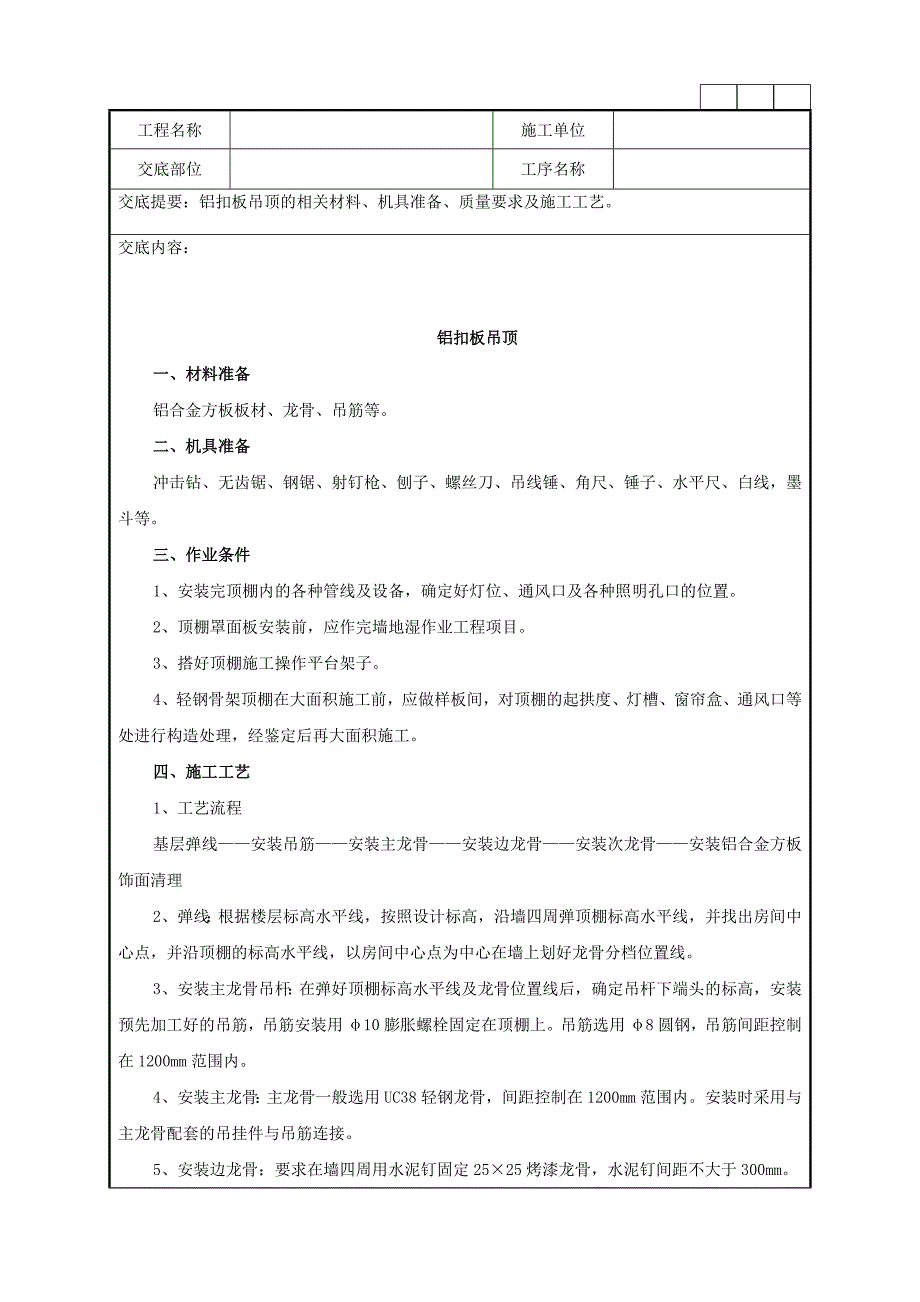

1、工程名称施工单位交底部位工序名称交底提要:铝扣板吊顶的相关材料、机具准备、质量要求及施工工艺。交底内容:铝扣板吊顶一、材料准备铝合金方板板材、龙骨、吊筋等。二、机具准备冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线,墨斗等。三、作业条件1、安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。2、顶棚罩面板安装前,应作完墙地湿作业工程项目。3、搭好顶棚施工操作平台架子。4、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。四、施工工艺1、工艺流程基层弹线安装吊筋安装主龙骨安装边龙骨安

2、装次龙骨安装铝合金方板饰面清理2、弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上划好龙骨分档位置线。3、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊筋,吊筋安装用10膨胀螺栓固定在顶棚上。吊筋选用8圆钢,吊筋间距控制在1200mm范围内。4、安装主龙骨:主龙骨一般选用UC38轻钢龙骨,间距控制在1200mm范围内。安装时采用与主龙骨配套的吊挂件与吊筋连接。5、安装边龙骨:要求在墙四周用水泥钉固定2525烤漆龙骨,水泥钉间距不大于300mm。6、安装次龙骨:根据铝扣

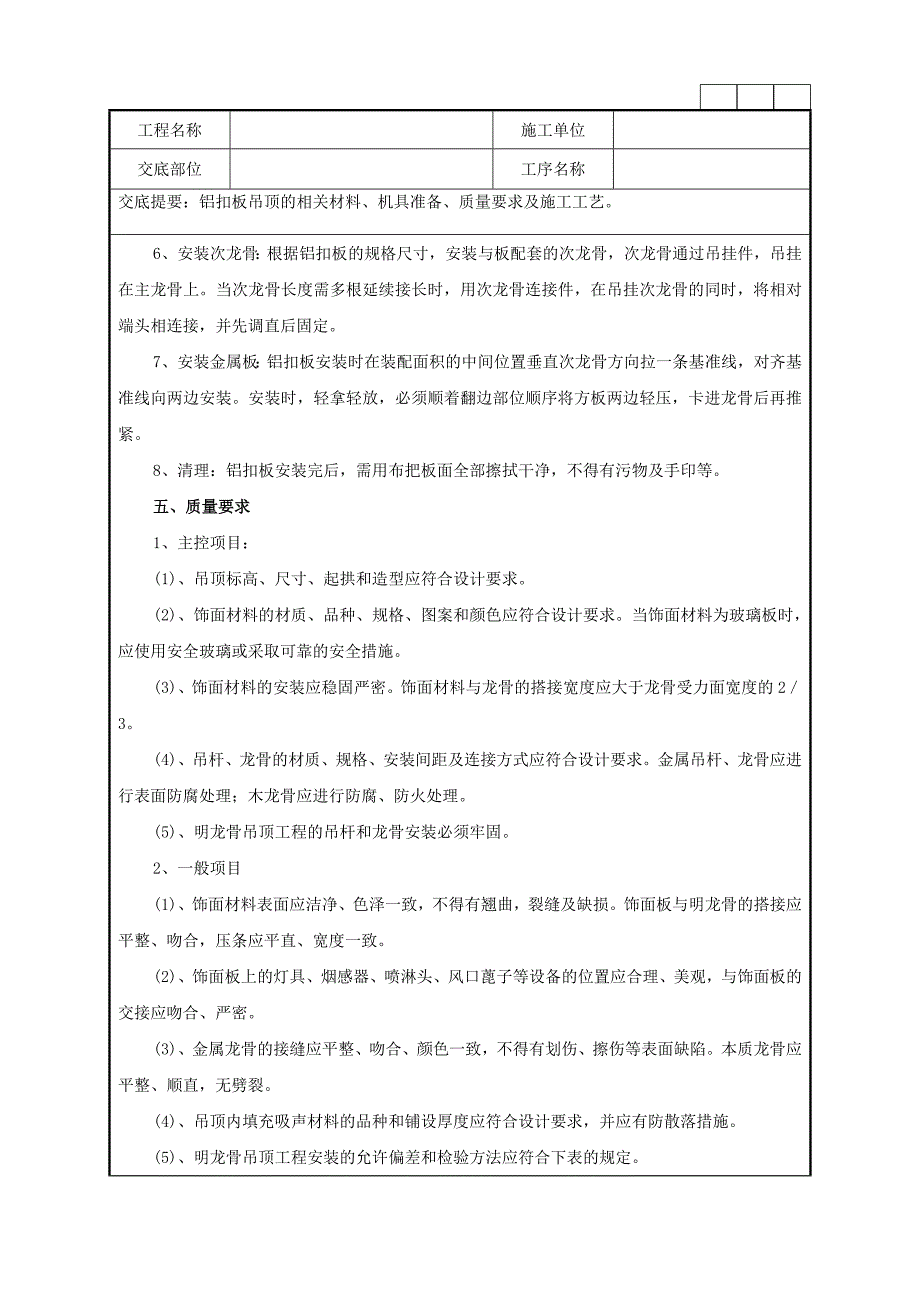

3、板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件,吊挂在主龙骨上。当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。7、安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。8、清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。五、质量要求1、主控项目:(1)、吊顶标高、尺寸、起拱和造型应符合设计要求。(2)、饰面材料的材质、品种、规格、图案和颜色应符合设计要求。当饰面材料为玻璃板时,应使用安全玻璃或采取可靠的安

4、全措施。(3)、饰面材料的安装应稳固严密。饰面材料与龙骨的搭接宽度应大于龙骨受力面宽度的23。(4)、吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应进行表面防腐处理;木龙骨应进行防腐、防火处理。(5)、明龙骨吊顶工程的吊杆和龙骨安装必须牢固。2、一般项目(1)、饰面材料表面应洁净、色泽一致,不得有翘曲,裂缝及缺损。饰面板与明龙骨的搭接应平整、吻合,压条应平直、宽度一致。(2)、饰面板上的灯具、烟感器、喷淋头、风口蓖子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。(3)、金属龙骨的接缝应平整、吻合、颜色一致,不得有划伤、擦伤等表面缺陷。本质龙骨应平整、顺直,无

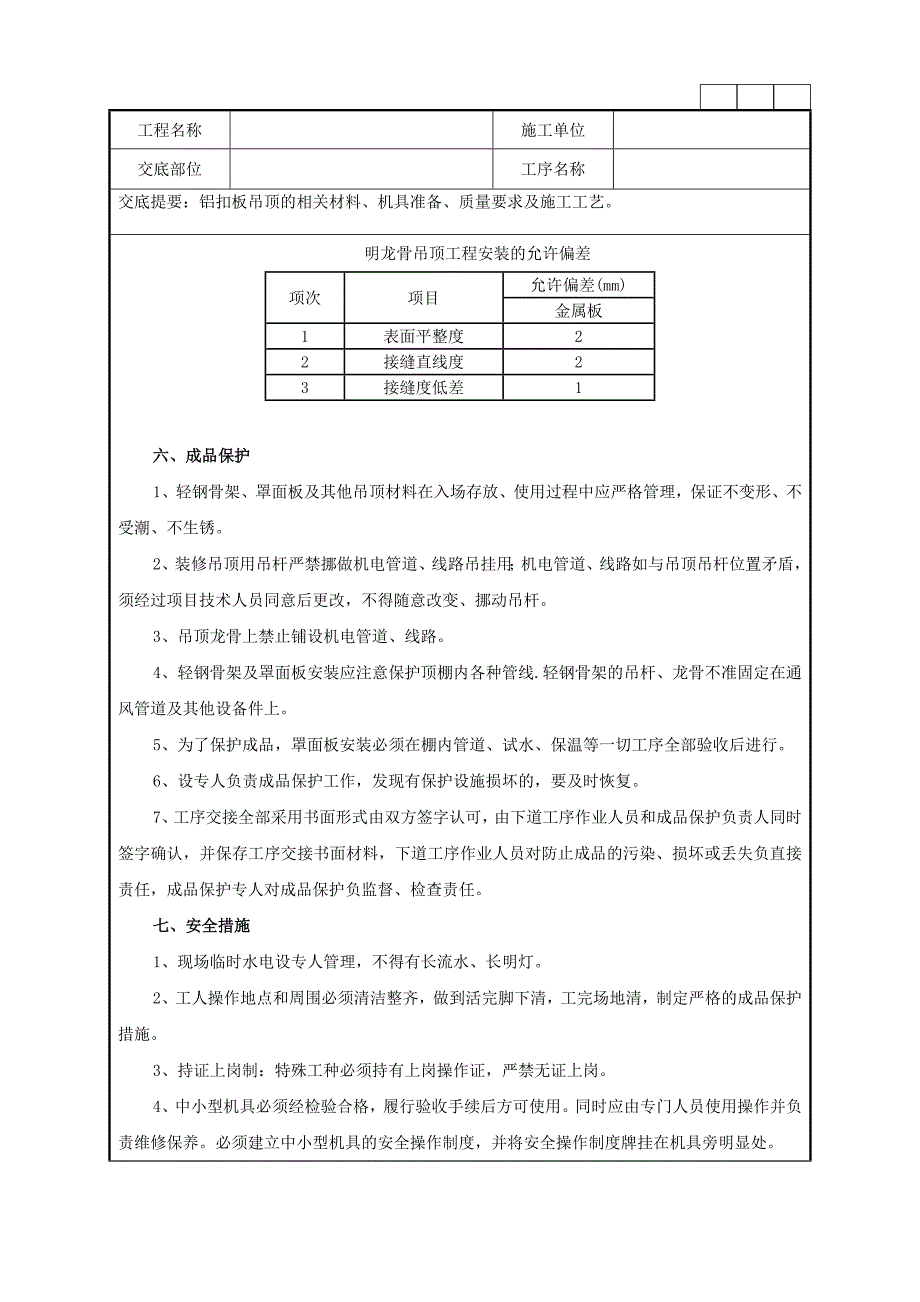

5、劈裂。(4)、吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。(5)、明龙骨吊顶工程安装的允许偏差和检验方法应符合下表的规定。明龙骨吊顶工程安装的允许偏差项次项目允许偏差(mm)金属板1表面平整度22接缝直线度23接缝度低差1六、成品保护1、轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。2、装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。3、吊顶龙骨上禁止铺设机电管道、线路。4、轻钢骨架及罩面板安装应注意保护顶棚内各种管线.轻钢骨架的吊杆、龙骨

6、不准固定在通风管道及其他设备件上。5、为了保护成品,罩面板安装必须在棚内管道、试水、保温等一切工序全部验收后进行。6、设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。7、工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。七、安全措施1、现场临时水电设专人管理,不得有长流水、长明灯。2、工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,制定严格的成品保护措施。3、持证上岗制:特殊工种必须持有上岗操作证,严禁无证上岗。4、中小型机具必须经检验合格,履行验收手续后方可使用。同时应由专门人员使用操作并负责维修保养。必须建立中小型机具的安全操作制度,并将安全操作制度牌挂在机具旁明显处。5、中小型机具的安全防护装置必须保持齐全、完好、灵敏有效。6、使用人字梯攀高作业时只准一人使用,禁止同时两人作业。项目(专业)技术负责人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
