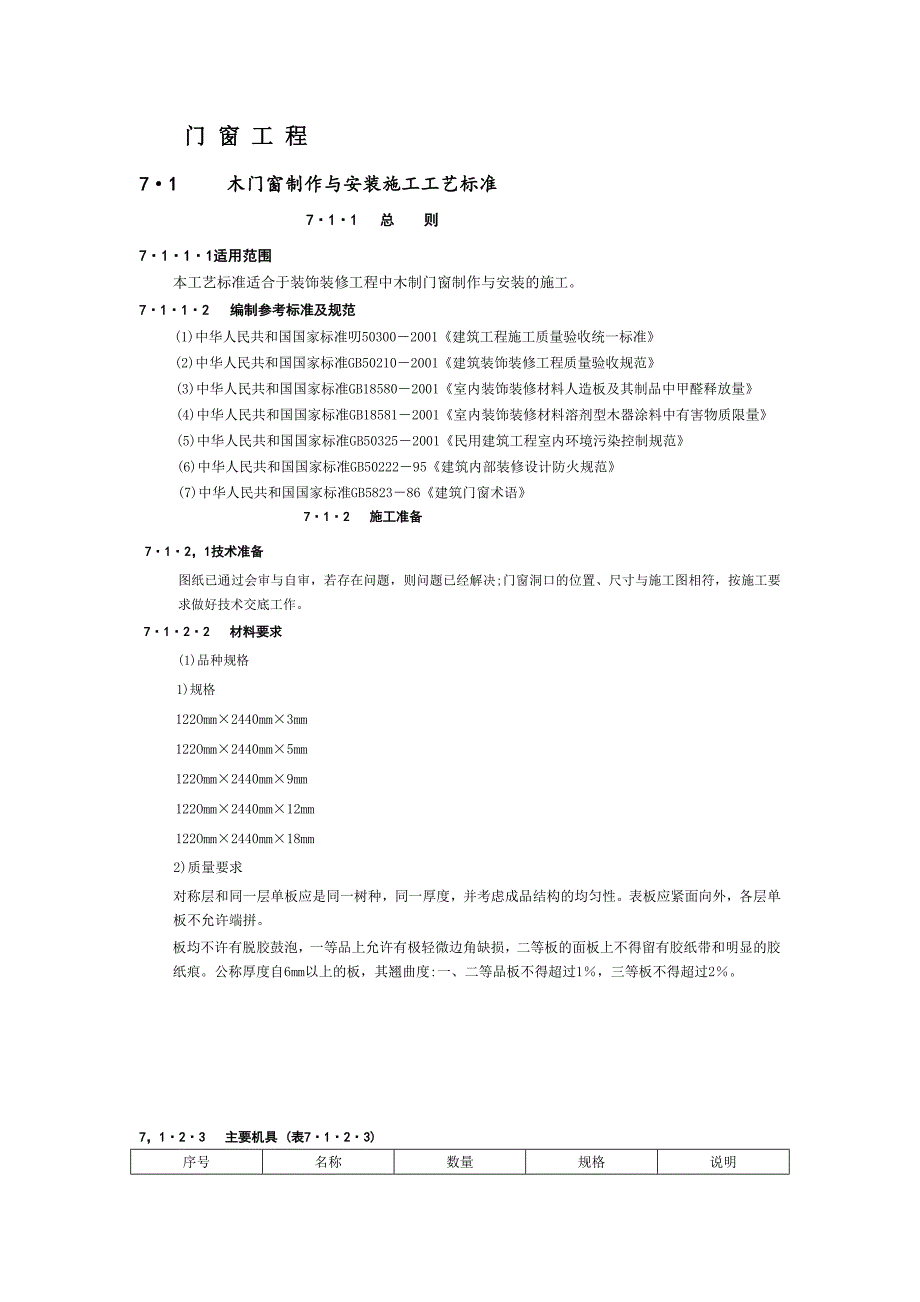

1、 门 窗 工 程71 木门窗制作与安装施工工艺标准711 总 则7111适用范围本工艺标准适合于装饰装修工程中木制门窗制作与安装的施工。7112 编制参考标准及规范(1)中华人民共和国国家标准叨503002001建筑工程施工质量验收统一标准(2)中华人民共和国国家标准GB502102001建筑装饰装修工程质量验收规范(3)中华人民共和国国家标准GB185802001室内装饰装修材料人造板及其制品中甲醛释放量(4)中华人民共和国国家标准GB185812001室内装饰装修材料溶剂型木器涂料中有害物质限量(5)中华人民共和国国家标准GB503252001民用建筑工程室内环境污染控制规范(6)中华人民

2、共和国国家标准GB5022295建筑内部装修设计防火规范(7)中华人民共和国国家标准GB582386建筑门窗术语712 施工准备712,1技术准备图纸已通过会审与自审,若存在问题,则问题已经解决;门窗洞口的位置、尺寸与施工图相符,按施工要求做好技术交底工作。7122 材料要求(1)品种规格1)规格122Omm2440mm3mm122Omm2440mm5mm122Omm2440mm9mm122Omm2440mm12mm122Omm2440mm18mm2)质量要求对称层和同一层单板应是同一树种,同一厚度,并考虑成品结构的均匀性。表板应紧面向外,各层单板不允许端拼。板均不许有脱胶鼓泡,一等品上允许有

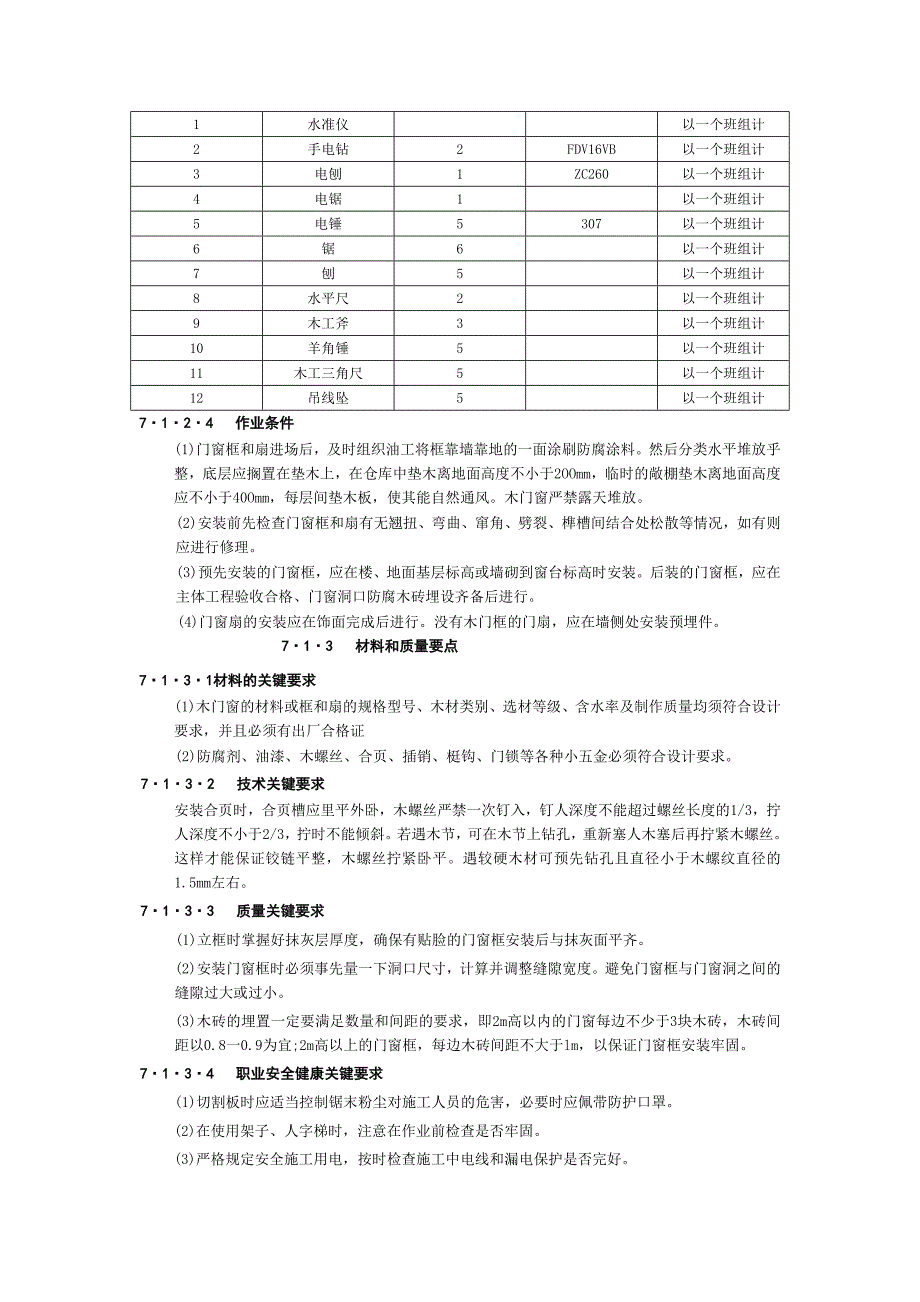

3、极轻微边角缺损,二等板的面板上不得留有胶纸带和明显的胶纸痕。公称厚度自6mm以上的板,其翘曲度:一、二等品板不得超过1,三等板不得超过2。7,123 主要机具 (表7123)序号名称数量规格说明1水准仪以一个班组计2手电钻2FDV16VB以一个班组计3电刨1ZC260以一个班组计4电锯1以一个班组计5电锤5307以一个班组计6锯6以一个班组计7刨5以一个班组计8水平尺2以一个班组计9木工斧3以一个班组计10羊角锤5以一个班组计11木工三角尺5以一个班组计12吊线坠5以一个班组计7124 作业条件(1)门窗框和扇进场后,及时组织油工将框靠墙靠地的一面涂刷防腐涂料。然后分类水平堆放乎整,底层应搁置

4、在垫木上,在仓库中垫木离地面高度不小于2OOmm,临时的敞棚垫木离地面高度应不小于40Omm,每层间垫木板,使其能自然通风。木门窗严禁露天堆放。(2)安装前先检查门窗框和扇有无翘扭、弯曲、窜角、劈裂、榫槽间结合处松散等情况,如有则应进行修理。(3)预先安装的门窗框,应在楼、地面基层标高或墙砌到窗台标高时安装。后装的门窗框,应在主体工程验收合格、门窗洞口防腐木砖埋设齐备后进行。(4)门窗扇的安装应在饰面完成后进行。没有木门框的门扇,应在墙侧处安装预埋件。713 材料和质量要点7131材料的关键要求(1)木门窗的材料或框和扇的规格型号、木材类别、选材等级、含水率及制作质量均须符合设计要求,并且必须

5、有出厂合格证(2)防腐剂、油漆、木螺丝、合页、插销、梃钩、门锁等各种小五金必须符合设计要求。7132 技术关键要求安装合页时,合页槽应里平外卧,木螺丝严禁一次钉入,钉人深度不能超过螺丝长度的1/3,拧人深度不小于2/3,拧时不能倾斜。若遇木节,可在木节上钻孔,重新塞人木塞后再拧紧木螺丝。这样才能保证铰链平整,木螺丝拧紧卧平。遇较硬木材可预先钻孔且直径小于木螺纹直径的1.5mm左右。7133 质量关键要求(1)立框时掌握好抹灰层厚度,确保有贴脸的门窗框安装后与抹灰面平齐。(2)安装门窗框时必须事先量一下洞口尺寸,计算并调整缝隙宽度。避免门窗框与门窗洞之间的缝隙过大或过小。(3)木砖的埋置一定要满

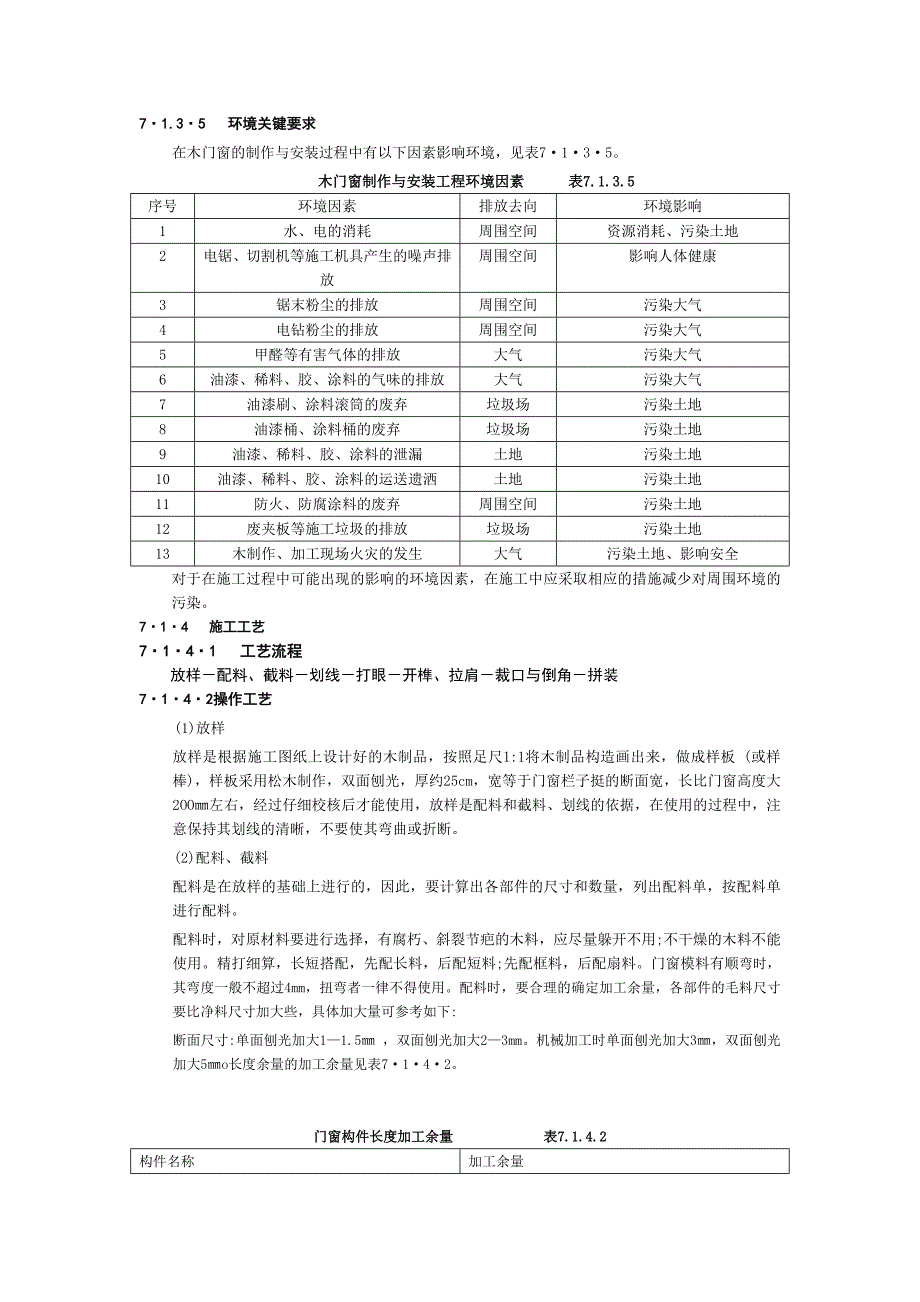

6、足数量和间距的要求,即2m高以内的门窗每边不少于3块木砖,木砖间距以0.8一0.9为宜;2m高以上的门窗框,每边木砖间距不大于lm,以保证门窗框安装牢固。7134 职业安全健康关键要求(1)切割板时应适当控制锯末粉尘对施工人员的危害,必要时应佩带防护口罩。(2)在使用架子、人字梯时,注意在作业前检查是否牢固。(3)严格规定安全施工用电,按时检查施工中电线和漏电保护是否完好。71.35 环境关键要求在木门窗的制作与安装过程中有以下因素影响环境,见表7135。木门窗制作与安装工程环境因素 表7.1.3.5序号环境因素排放去向环境影响1水、电的消耗周围空间资源消耗、污染土地2电锯、切割机等施工机具产

7、生的噪声排放周围空间影响人体健康3锯末粉尘的排放周围空间污染大气4电钻粉尘的排放周围空间污染大气5甲醛等有害气体的排放大气污染大气6油漆、稀料、胶、涂料的气味的排放大气污染大气7油漆刷、涂料滚筒的废弃垃圾场污染土地8油漆桶、涂料桶的废弃垃圾场污染土地9油漆、稀料、胶、涂料的泄漏土地污染土地10油漆、稀料、胶、涂料的运送遗洒土地污染土地11防火、防腐涂料的废弃周围空间污染土地12废夹板等施工垃圾的排放垃圾场污染土地13木制作、加工现场火灾的发生大气污染土地、影响安全对于在施工过程中可能出现的影响的环境因素,在施工中应采取相应的措施减少对周围环境的污染。714 施工工艺7141 工艺流程 放样配料

8、、截料划线打眼开榫、拉肩裁口与倒角拼装7142操作工艺(1)放样放样是根据施工图纸上设计好的木制品,按照足尺1:1将木制品构造画出来,做成样板 (或样棒),样板采用松木制作,双面刨光,厚约25cm,宽等于门窗栏子挺的断面宽,长比门窗高度大2OO左右,经过仔细校核后才能使用,放样是配料和截料、划线的依据,在使用的过程中,注意保持其划线的清晰,不要使其弯曲或折断。(2)配料、截料配料是在放样的基础上进行的,因此,要计算出各部件的尺寸和数量,列出配料单,按配料单进行配料。配料时,对原材料要进行选择,有腐朽、斜裂节疤的木料,应尽量躲开不用;不干燥的木料不能使用。精打细算,长短搭配,先配长料,后配短料;

9、先配框料,后配扇料。门窗模料有顺弯时,其弯度一般不超过4mm,扭弯者一律不得使用。配料时,要合理的确定加工余量,各部件的毛料尺寸要比净料尺寸加大些,具体加大量可参考如下:断面尺寸:单面刨光加大11.5 ,双面刨光加大23mm。机械加工时单面刨光加大3,双面刨光加大5o长度余量的加工余量见表7142。门窗构件长度加工余量 表7.1.4.2构件名称加工余量门樘立梃按图纸规格放长7cm门窗樘冒头按图纸放长10cm,无走头时放长4cm门窗樘中冒头、窗樘中竖梃按图纸规格放长1cm门窗扇梃按图纸规格放长4cm门窗扇冒头、玻璃棂子按图纸规格放长1cm门窗扇中冒头在五根以上者,有一根可考虑做半榫门芯板按图纸冒

10、头及扇梃内净距放长各2cm配料时还要注意木材的缺陷,节疤应躲开眼和样头的部位,防止凿劈或棒头断掉;起线部位也禁止有节疤。在选配的木料上按毛料尺寸画出截断、锯开线,考虑到锯解木料的损耗,一般留出2一3mm 的损耗量。锯时要注意锯线直,端面平。(3)刨料刨料时,宜将纹理清晰的里材作为正面,对于橙子料任选一个窄面为正面,对于门、窗框的挺及冒头可只刨面,不刨靠墙的一面;门、窗扇的上冒头和挺也可先刨三面,靠橙子的一面待安装时根据缝的大小再进行修刨。刨完后,应按同类型、同规格桂扇分别堆放,上、下对齐。每个正面相合,堆垛下面要垫实平整。(4)划线划线是根据门窗的构造要求,在各根刨好的木料上划出榫头线,打眼线

11、等。划线前,先耍弄清楚榫、眼的尺寸和形式,什么地方做榫,什么地方凿眼,弄清图纸要求和样板式样,尺寸、规格必须一致,并先做样品,经审查合格后再正式划线。门窗橙无特殊要求时,可用平肩插。桂挺宽超过80时,要画双实榫;门扇挺厚度超过6Omm时,要画双头榫。6Omm以下画单榫。冒头料宽度大于18O者,一般画上下双榫。榫眼厚度一般为料厚的1/4一1/3。半榫眼深度一般不大于料断面的1/4,冒头拉肩应和榫吻合。成批画线应在画线架上进行。把门窗料叠放在架子上,将螺钉拧紧固定,然后用丁字尺一次画下来,既准确又迅速,并标识出门窗料的正面或看面。所有榫、眼注明是全眼还是半眼,透榫还是半榫。正面眼线画好后,要将眼线

12、画到背面,并画好倒裱、裁口线,这样所有的线就画好了。要求线要画得清楚、准确、齐全。(5)打眼打眼之前,应选择等于眼宽的凿刀,凿出的眼,顺木纹两侧要直,不得出错搓。先打全眼,后打半眼。全眼要先打背面,凿到一半时,翻转过来再打正面直到贯穿。眼的正面要留半条里线,反面不留线,但比正面咯宽。这样装榫头时,可减少冲击,以免挤裂眼口四周。成批生产时,要经常核对,检查眼的位置尺寸,以免发生误差。(6)开榫、拉肩开榫又称倒卵,就是按榫头线纵向锯开。拉肩就是锯掉榫头两旁的肩头,通过开棒和拉肩操作就制成了榫头。拉肩、开榫要留半个墨线。锯出的棒头要方正、平直、榫眼处完整无损,没有被拉肩操作面锯伤,半榫的长度应比半眼

13、的深,裱倒头楔。撇能不,正、赫腰的成锯2-3mm。楔头倒棱以防装楔头时将眼背面顶裂。(7)裁口与倒裱裁口即刨去框的一个方形角部分,供装玻璃用。用裁口刨子或用歪嘴子刨。快刨到要刨的部分时,用单线刨子刨,去掉木屑,刨到为止。裁好的口要求方正平直,不能有俄搓起毛,凹凸不平的现象。倒裱也称为倒八字,即沿框刨去一个三角形部分。倒裱要平直、板实,不能过线。裁口也可用电锯切割需留lmm再用单线刨子刨到需求位置为止。(8)拼装拼装前对部件应进行检查,要求部件方正、平直,线脚整齐分明,表面光滑,尺寸规格、式样符合设计要求。并用细刨将遗留墨线刨光。门窗框的组装,是把一根边挺的眼T,再装上另一边的挺;用锤轻轻敲打拼

14、合,敲打时要垫木块防止打坏棒头或留下敲打的痕迹。待整个拼好归方以后,再将所有棒头敲实,锯断露出的样头。拼装先将楔头沾抹上胶再用锤轻轻敲打拼合。门窗扇的组装方法与门窗框基本相同。但木扇有门心板,须先把门心板按尺寸裁好,一般门心板应比门扇边上量得的尺寸小35,门心板的四边去裱,刨光净好。然后,先把一根门挺平放,将冒头逐个装人,门心板嵌人冒头与门挺的凹槽内,再将另一根门挺的眼对准样装人,并用锤垫木块敲紧。门窗框、扇组装好后,为使其成为一个结实的整体,必须在眼中加木楔,将榫在眼中挤紧。木楔长度为棒头的2/3,宽度比眼宽窄1/2,如4眼,楔子宽为3又1/2。楔子头用扁铲顺木纹铲尖,加楔时应先检查门窗框、扇的方正,掌握其歪扭情况,以便在加楔时调整、纠正。一般每个棒头内必须加两个楔子。加楔时,用凿子或斧子把样头凿出一道缝,将楔子两面抹上胶插迸缝内。敲打楔子要先轻后重,逐步搏人,不要用力太猛。当楔子已打不动,眼已扎紧饱满,就不要再敲,以免将木料搏裂。在加楔的过程中,对框、扇要随时用角尺或尺杆卡窜角找方正,并校正框、扇的不平处,加楔时注意纠正。组装好的
