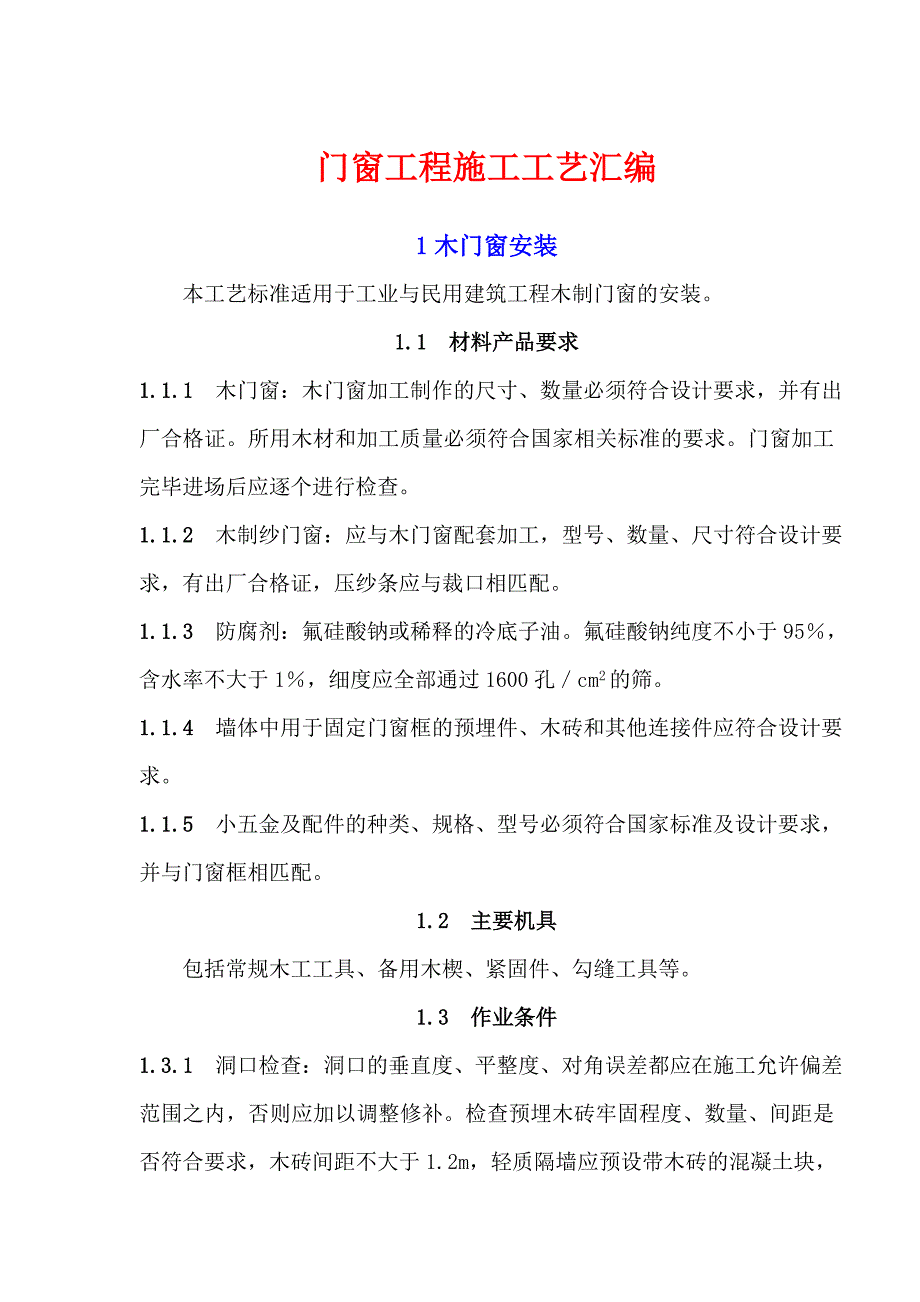

1、门窗工程施工工艺汇编1木门窗安装 本工艺标准适用于工业与民用建筑工程木制门窗的安装。1.1 材料产品要求1.1.1 木门窗:木门窗加工制作的尺寸、数量必须符合设计要求,并有出厂合格证。所用木材和加工质量必须符合国家相关标准的要求。门窗加工完毕进场后应逐个进行检查。1.1.2 木制纱门窗:应与木门窗配套加工,型号、数量、尺寸符合设计要求,有出厂合格证,压纱条应与裁口相匹配。1.1.3 防腐剂:氟硅酸钠或稀释的冷底子油。氟硅酸钠纯度不小于95,含水率不大于1,细度应全部通过1600孔cm2的筛。1.1.4 墙体中用于固定门窗框的预埋件、木砖和其他连接件应符合设计要求。1.1.5 小五金及配件的种类

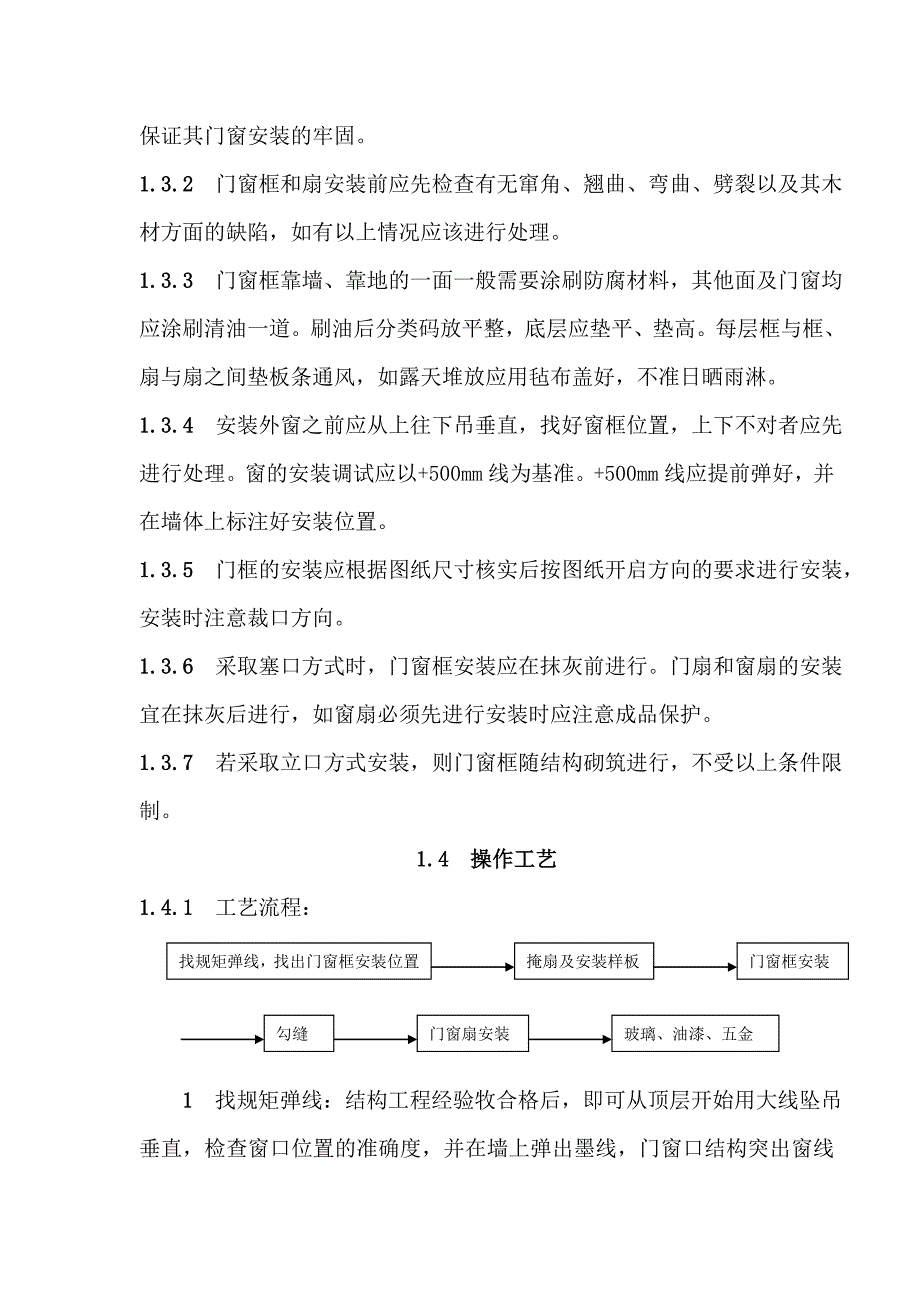

2、、规格、型号必须符合国家标准及设计要求,并与门窗框相匹配。1.2 主要机具 包括常规木工工具、备用木楔、紧固件、勾缝工具等。1.3 作业条件1.3.1 洞口检查:洞口的垂直度、平整度、对角误差都应在施工允许偏差范围之内,否则应加以调整修补。检查预埋木砖牢固程度、数量、间距是否符合要求,木砖间距不大于1.2m,轻质隔墙应预设带木砖的混凝土块,保证其门窗安装的牢固。1.3.2 门窗框和扇安装前应先检查有无窜角、翘曲、弯曲、劈裂以及其木材方面的缺陷,如有以上情况应该进行处理。1.3.3 门窗框靠墙、靠地的一面一般需要涂刷防腐材料,其他面及门窗均应涂刷清油一道。刷油后分类码放平整,底层应垫平、垫高。每

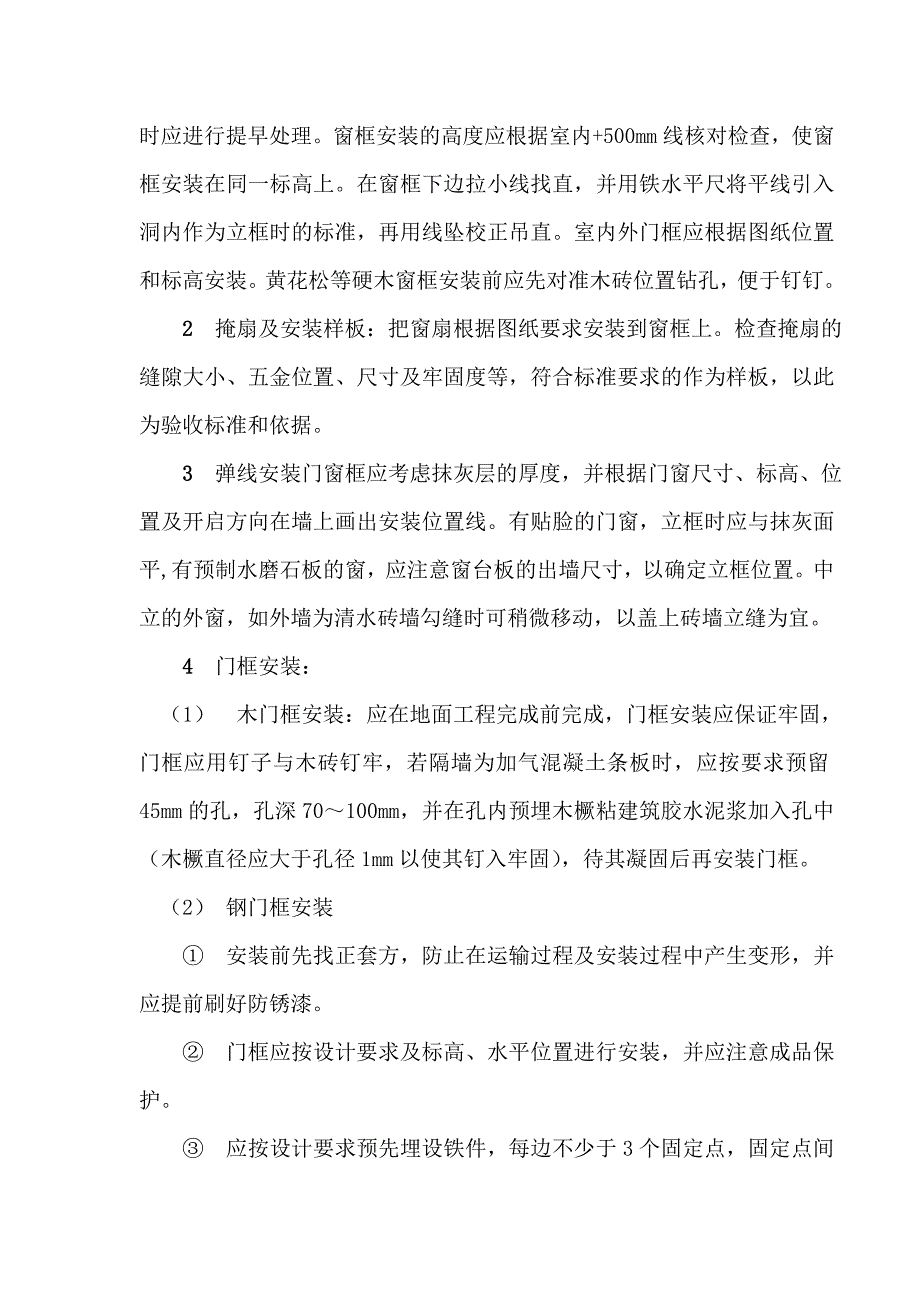

3、层框与框、扇与扇之间垫板条通风,如露天堆放应用毡布盖好,不准日晒雨淋。1.3.4 安装外窗之前应从上往下吊垂直,找好窗框位置,上下不对者应先进行处理。窗的安装调试应以+500mm线为基准。+500mm线应提前弹好,并在墙体上标注好安装位置。1.3.5 门框的安装应根据图纸尺寸核实后按图纸开启方向的要求进行安装,安装时注意裁口方向。1.3.6 采取塞口方式时,门窗框安装应在抹灰前进行。门扇和窗扇的安装宜在抹灰后进行,如窗扇必须先进行安装时应注意成品保护。1.3.7 若采取立口方式安装,则门窗框随结构砌筑进行,不受以上条件限制。1.4 操作工艺1.4.1 工艺流程:门窗框安装掩扇及安装样板找规矩弹

4、线,找出门窗框安装位置玻璃、油漆、五金门窗扇安装勾缝 1 找规矩弹线:结构工程经验牧合格后,即可从顶层开始用大线坠吊垂直,检查窗口位置的准确度,并在墙上弹出墨线,门窗口结构突出窗线时应进行提早处理。窗框安装的高度应根据室内+500mm线核对检查,使窗框安装在同一标高上。在窗框下边拉小线找直,并用铁水平尺将平线引入洞内作为立框时的标准,再用线坠校正吊直。室内外门框应根据图纸位置和标高安装。黄花松等硬木窗框安装前应先对准木砖位置钻孔,便于钉钉。2 掩扇及安装样板:把窗扇根据图纸要求安装到窗框上。检查掩扇的缝隙大小、五金位置、尺寸及牢固度等,符合标准要求的作为样板,以此为验收标准和依据。 3 弹线安

5、装门窗框应考虑抹灰层的厚度,并根据门窗尺寸、标高、位置及开启方向在墙上画出安装位置线。有贴脸的门窗,立框时应与抹灰面平,有预制水磨石板的窗,应注意窗台板的出墙尺寸,以确定立框位置。中立的外窗,如外墙为清水砖墙勾缝时可稍微移动,以盖上砖墙立缝为宜。4 门框安装:(1) 木门框安装:应在地面工程完成前完成,门框安装应保证牢固,门框应用钉子与木砖钉牢,若隔墙为加气混凝土条板时,应按要求预留45mm的孔,孔深70100mm,并在孔内预埋木橛粘建筑胶水泥浆加入孔中(木橛直径应大于孔径1mm以使其钉入牢固),待其凝固后再安装门框。(2) 钢门框安装 安装前先找正套方,防止在运输过程及安装过程中产生变形,并

6、应提前刷好防锈漆。 门框应按设计要求及标高、水平位置进行安装,并应注意成品保护。 应按设计要求预先埋设铁件,每边不少于3个固定点,固定点间距不大于1.2m。 钢门框按图示位置安装就位后,检查型号、标高、位置无误,及时将边框上的铁件与结构预埋件焊好焊牢。 也可采取膨胀螺栓的方式固定。先将门框立好,对门框孔在墙上做标记,然后取下门框,打膨胀螺栓孔,一般采用100mm的膨胀螺栓。固定时不可单面固定好后再固定其他面,应四面同时固定。 (3) 门窗框位置校正:门窗框就位、摆正后用木楔临时固定,然后用线坠、水平尺校正、找直。 (4) 门窗框固定:用100mm长钉子将木框固定在预埋的木砖或木橛上,并将钉帽砸

7、扁钉入木框23mm。且每块木砖应至少钉2个钉子。 5 安装筒子板及贴脸板:先安装筒子板,再安装贴脸板。钉贴脸板一般先横后竖,接缝处成45角,拼缝要严密,贴脸板的内侧要与筒子板对齐,钉子的长度一般为贴脸板厚度的两倍。用圆钉钉装时钉帽要砸扁,顺木纹方向冲入贴脸板面13mm。筒子板和贴脸板安装好后要涂刷一遍很稀的清漆,且涂刷厚度不可过大。 6 勾缝:门窗框固定好后,门窗框与洞口墙体的缝隙先填塞发泡材料(或沥青麻丝),内外侧再用水泥砂浆抹平。1.4.2 立口安装方法: 1 立框前先钉斜拉条(不得少于2根),无下坎的门框应加钉水平拉条。 2 事先准备好撑杆、木橛子、木砖和倒钉刺,并在门窗框上钉好护角条。

8、 3 立门窗框前要先弄清门窗框在施工图上的位置、标高、型号、门窗框规格、门扇开启方向,门窗框视里平、外平还是立在墙中等,按图立口。 4 立窗框时要拉通线,撑杆下端要固定在木橛子上。 5 当采用先立框法安装时,要用线坠找直吊正,并在砌筑砖墙时随时检查是否有倾斜或移动。1.4.3 木门窗扇的安装: 1 先确定门窗的开启方向及小五金型号和安装位置,对开门扇扇口的裁口位置开启方向一般右扇为盖口扇。 2 检查门口位置是否正确,边角是否方正,有无窜角:检查门口高度应量门的两侧;检查门口宽度应量门口的上、中、下三点,并在框上的扇定位点画标记。 3 将门窗扇靠在框上画出相应的尺寸线,如果扇大,则应根据框的尺寸

9、将大出部分刨去,若扇小应帮木条,帮的木条应用胶和钉子钉牢,钉帽要砸扁并钉入木材内12mm。平开扇的底边,中悬扇的上下边,上悬扇的下边,下悬扇的上边等与框接触且容易发生摩擦的边,应刨成1mm斜面。4 第一次刨修后的门窗扇应以能塞入为宜,塞好后用木楔临时固定。按门扇与口边尺缝宽合适尺寸画第二次刨修线,标上合页槽的位置。轻质门上下合页分别设置于门扇高度的上、下110处,并避开上、下冒头。当采用实木门时,应设置上、中、下三道合页,第三道合页位于门扇中部偏上位置(距地约为门扇高度0.618倍)。 5 门扇二次刨修,缝隙合适后即安装合页。应先用线勒子勒出合页的宽度,根据上下冒头110的要求钉出合页安装边线

10、,分别从上下往里量出合页长度。剔合页槽时应留线,不应剔得过大过深。 6 合页槽剔好后,即安装上下合页,安装时应先拧一个螺丝,然后关上门检查缝隙是否合适,口与扇是否平整,无问题后方可将螺丝全部拧上拧紧。木螺丝应钉入全长13拧入全长23。如门窗为黄花松或其他硬木,安装前应先打眼,眼的孔径为09倍木螺丝直径,眼深为木螺丝上的23,打眼后在拧螺丝。 7 对开扇安装:应将门扇的宽度用尺量好再确定中间对口缝的裁口深度,如采取用企口榫时,对口缝的裁口深度及裁口方向应满足装锁要求,然后将四周刨修至准确尺寸。1.4.4 装玻璃:提前裁好玻璃,用木压条和钉子、油灰固定。一般玻璃裁口在走廊内,厨房、厕所玻璃裁口在室

11、内。1.4.5 油漆涂刷:按设计要求涂刷。1.4.6 五金安装:五金安装一般按设计要求,不得遗漏。一般门锁、碰珠、拉手等距离地面高度9501000mm,窗拉手距地面1.51.6m。门窗拉手应位于门窗扇中线以下,插销应在拉手下面,对开门扇装暗插销时,安装工艺同自由门。装窗插销时应先固定插销底板,再关窗打插销压痕,凿孔,打入插销。不宜在中冒头与立挺结合处安装门锁。为固定门扇位置可安装定门器,对有特殊要求的门应安装门扇开启器,其安装方法参照产品说明书。1.5 质量标准1.5.1 主控项目: 1 木门窗应有出厂合格证,并应有原材质量证明。尤其人造夹板和所用的胶等材料必须有有害气体不超标的证明。 2 木

12、门窗的品种、类型、规格、开启方向、安装位置及连接方式应符合设计要求。 3 门窗框的安装必须牢固。预埋木砖的防腐处理、木门窗框固定的数量、位置及固定方法应符合设计要求。 4 木门窗扇必须安装牢固,并应开关灵活,关闭严密,无倒翘。 5 木门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。1.5.2 一般项目: 1 木门窗表面应洁净,不得有刨痕、锤印。 2 木门窗的割角、拼缝应严密平整。门窗框、扇裁口应顺直,刨面应平整。 3 木门窗上槽、孔应边缘整齐,无毛刺。 4 木门窗与墙体缝隙的填嵌材料应符合设计要求,填嵌应饱满。寒冷地区外门窗与墙体间的空隙应填充保温材料。1

13、.5.3 木门窗安装的留缝限值、允许偏差和检验方法应符合表1.5.3的规定。表1.5.3 木门窗安装的留缝限值、允许偏差和检验方法项次项目留缝限值(mm)允许偏差(mm)检查方法普通高级普通高级1门窗槽口对角线长度差32用钢尺检查2门窗框的正、侧面垂直度21用1m垂直检测尺检查3框与扇、扇与扇接缝高低差21用钢直尺和塞尺检查4门窗扇对口缝12.51.52用塞尺检查5工业厂房双扇大门对口缝256门窗扇与上框间留缝1211.57门窗扇与侧框间留缝12.511.58窗扇与下框间留缝2322.59门扇与下框间留缝353410双层门窗内外框间距43用钢尺检查11无下框时门扇与地面间留缝外门4756用塞尺

14、检查内门5867卫生间门812810厂房大门10201.6 成品保护1.6.1 安装过程中,须采取防水防潮措施。在雨季或温度大的地区应及时油漆门窗。1.6.2 调整修理门窗时不能硬撬,以免损坏门窗和小五金。1.6.3 安装工具应轻拿轻放,以免损坏成品。1.6.4 已装门窗框的洞口,不宜再做运料通道,如必须用作运料通道时,必须做好防护。1.7 应注意的问题1.7.1 安装前的检验: 1 洞口尺寸与门窗框外尺寸之差应符合留缝规定。缝隙过大或过小必须先修整再安装门窗框。 2 严格检查木砖数量与间距。 3 吊线应从上往下拉通线。1.7.2 门窗框与墙体的连接点每边不少于3点。1.7.3 油漆操作一定要在室外装修完成后进行。1.7.4 安装门窗用的梯子必须结实牢固,不应缺档,不应放置过陡,梯子与地面夹角以600700为宜。严禁两人同时站在一个梯子上作业。高凳不能站其墙头,防止跌落。所用的脚手架必须符合安全规程规定。1.7.5 严禁穿拖鞋、高跟鞋、带钉易滑鞋或光脚进入施工现场。进入现场必须戴安全帽。1.7.6 材料要

展开阅读全文
