《闽商国贸中心土方开挖施工方案.doc》由会员分享,可在线阅读,更多相关《闽商国贸中心土方开挖施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

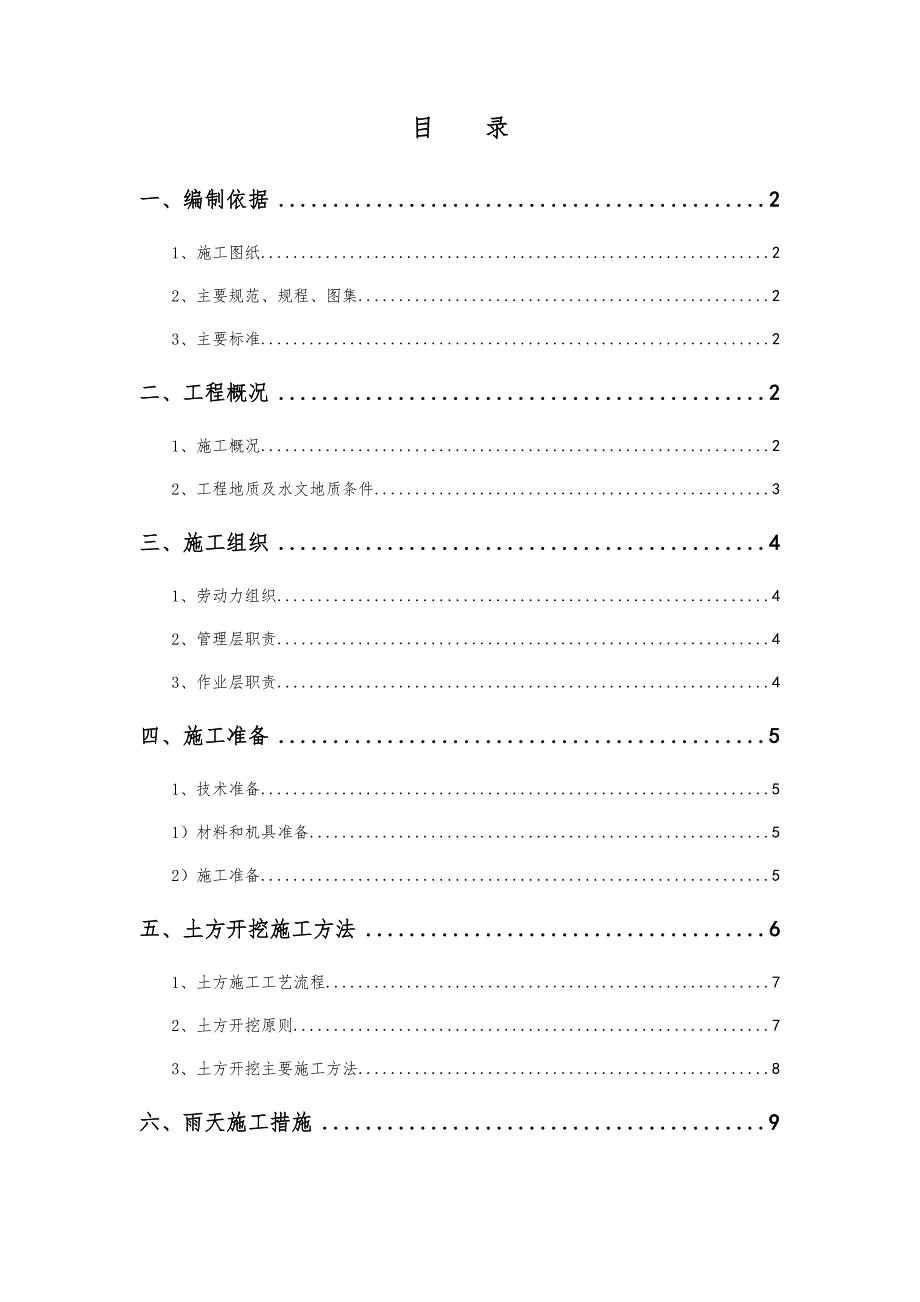

1、目 录一、编制依据21、施工图纸22、主要规范、规程、图集23、主要标准2二、工程概况21、施工概况22、工程地质及水文地质条件3三、施工组织41、劳动力组织42、管理层职责43、作业层职责4四、施工准备51、技术准备51)材料和机具准备52)施工准备5五、土方开挖施工方法61、土方施工工艺流程72、土方开挖原则73、土方开挖主要施工方法8六、雨天施工措施9七、应急处理措施10八、施工质量保证措施111、施工组织管理措施112、施工技术保证措施113、施工资料保证措施12九、安全施工保证措施121、安全文明保证体系122、安全文明制度123、安全技术保证措施12十、环保文明措施14一、编制依据

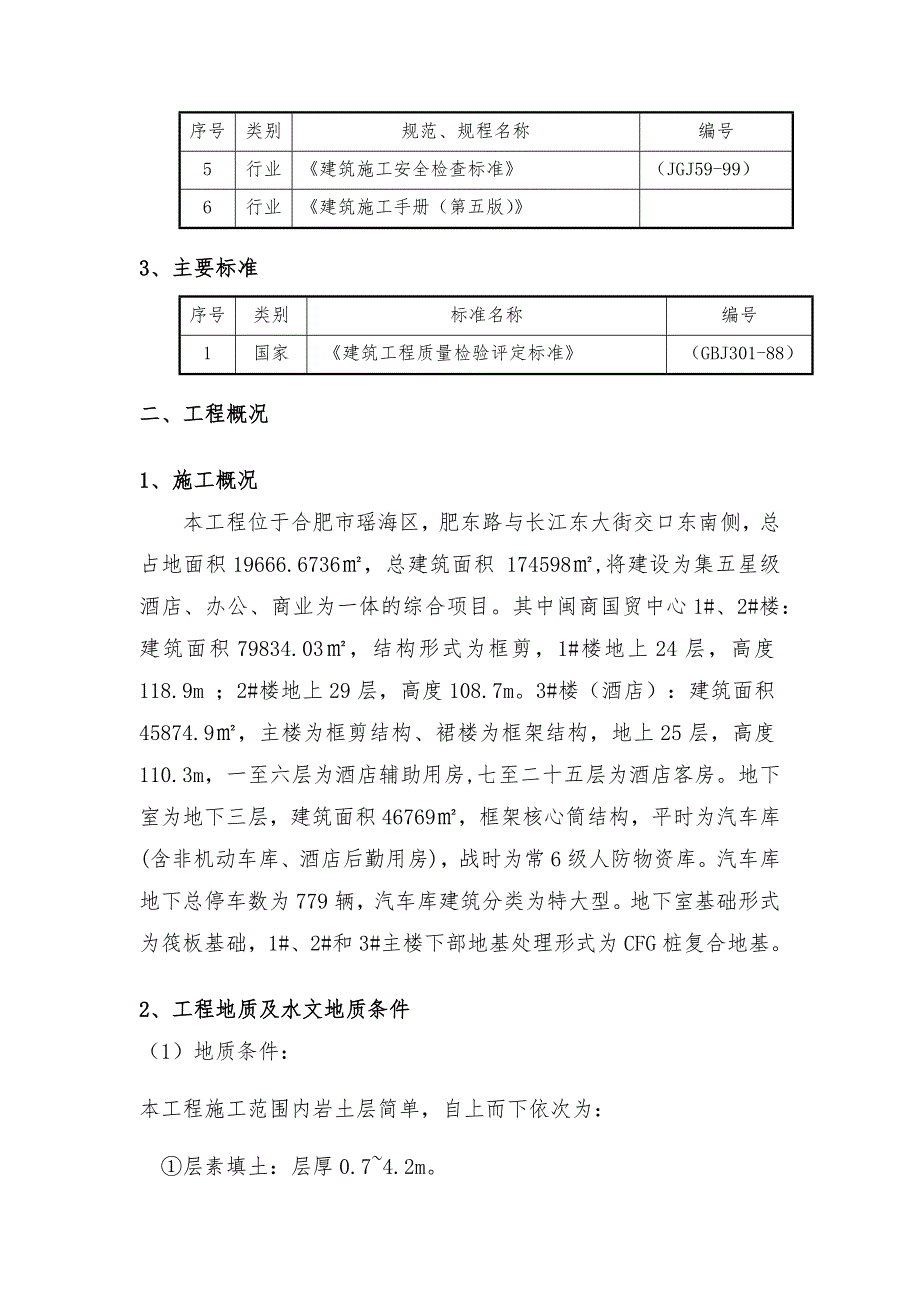

2、1、施工图纸序号图纸名称1闽商国贸中心岩土工程勘察报告2闽商国贸中心地下结构施工图纸2、主要规范、规程、图集序号类别规范、规程名称编号1国家土方与爆破工程施工及验收规范(GBJ201-83)2国家建筑地基基础设计规范(GB50007-2002)3国家建筑地基基础工程施工质量验收规范(GB50007-2002)4国家工程测量规范(GB50026-93)5行业建筑施工安全检查标准(JGJ59-99)6行业建筑施工手册(第五版)3、主要标准序号类别标准名称编号1国家建筑工程质量检验评定标准(GBJ301-88)二、工程概况1、施工概况本工程位于合肥市瑶海区,肥东路与长江东大街交口东南侧,总占地面积1
3、9666.6736,总建筑面积 174598,将建设为集五星级酒店、办公、商业为一体的综合项目。其中闽商国贸中心1#、2#楼:建筑面积79834.03,结构形式为框剪,1#楼地上24层,高度118.9m ;2#楼地上29层,高度108.7m。3#楼(酒店):建筑面积45874.9,主楼为框剪结构、裙楼为框架结构,地上25层,高度110.3m,一至六层为酒店辅助用房,七至二十五层为酒店客房。地下室为地下三层,建筑面积46769,框架核心筒结构,平时为汽车库(含非机动车库、酒店后勤用房),战时为常6级人防物资库。汽车库地下总停车数为779辆,汽车库建筑分类为特大型。地下室基础形式为筏板基础,1#、
4、2#和3#主楼下部地基处理形式为CFG桩复合地基。2、工程地质及水文地质条件(1)地质条件:本工程施工范围内岩土层简单,自上而下依次为: 层素填土:层厚0.74.2m。 -1层淤泥:层厚0.72.1m。 层粘土:层厚4.010.5m。 层粉质粘土:最大厚度14.4m。 层粘土:层厚0.53.9m。 层细砂:最大厚度14.5m。 层强风化砂质泥岩:层厚1.23.8m。 层中风化砂质泥岩:最大厚度10.5m。(2)水文条件:根据勘察材料、该场地地下水类型可分为两大类,分述如下:上层滞水:赋存与层素填土中,水量与大气降水、地表水联系密切,勘察期间场地内上层滞水贫乏,未观测到统一的地下水位标高;承压水
5、:赋存与层细砂及基岩风化层中,勘察期间水量较贫乏。详见 工程勘察院提供的闽商国贸中心岩土工程勘察报告三、施工组织1、 劳动力组织 (1)管理人员 施工负责人: 施工管理: 技术管理: 质量检查: (2)作业人员: 作业人员:挖机司机4-6人,施工人员30人,人工清槽施工人员30人。2、管理层职责 负责土方开挖工程任务的具体安排和组织管理,确保每道工序皆符合方案和规范的要求,负责土方工程的质量监督检查工作,建立有效的质量管理体系和监督机制,保证土方开挖工程质量达到预期的目标。3、作业层职责 严格执行项目管理人员的指挥和安排,认真将施工方案及技术交底的具体内容落实到现场实际施工中,使土方工程的主要
6、工序流程按部就班的落实到具体施工操作中,从而保证土方施工的质量和边坡的安全。四、施工准备1、技术准备 及时组织管理人员和作业人员认真学习施工图纸、规范和土方开挖施工方案,了解施工总的进度计划和安排,掌握施工的难点和重点。 熟悉图纸,确定土方开挖边线、深度和标高。凡参加土方施工的操作工人、技术管理和质量管理人员应参加技术规程培训,操作工人应经考核合格后持证上岗。2、生产准备1)材料和机具准备序号名 称规 格单 位数 量1反铲挖土机1.2m台62反铲挖土机0.53m台63自卸式翻斗机20m辆104水准仪DSZ2台15全站仪GTS-332N台12)施工准备 土方开挖前,由工长向施工人员进行安全和技术
7、交底。 土方开挖前,将施工区域内的地上障碍物(杂草、垃圾)清除干净,考察地下障碍物(洞穴、地下管道)的埋设和标高,制定特殊区域的开挖和保护措施。 根据建筑物定位控制桩、基准水准点及基坑开挖平面图,撒白灰线标出基坑开挖上口线并经检验合格,办好预检手续。 夜间施工,购置足够数量的镝灯和其他照明设施,在危险地段应设置明显标志,并要合理安排开挖顺序,防止超挖错挖。 施工前,将现场区域作适当平整;现场路面作硬化处理。 护坡施工在土方开挖进程跟进施工,不得有延误,同时对护坡效果进行监控。 遇有基坑边坡出现危险以及大面积积水等意外情况应及时有效的处理。五、土方开挖施工方法目前,基坑大面标高已经开挖至-12.
8、7m左右,2#楼南侧标高开挖至-13.35m左右。根据本工程特点,并结合实际施工情况和进度计划,确定先进行CFG桩施工(CFG桩截桩后的桩身长度15m,浮桩0.5m,空桩头为2.1m和2m),然后进行土方开挖。开挖顺序采用由西向东依次开挖。考虑筏板厚度不同,以及CFG桩和抗浮锚杆施工,故土方开挖分为4个区域:A区:1#主楼下筏板厚度2.2m,褥垫层底面标高-15.3m,即CFG桩施工结束后(截掉浮桩后)的桩顶标高为-15.3m。截桩前的桩顶标高为-14.8m,距离目前基坑大面土层标高(-12.7m)为2.1m,此部分空桩头处的土方采用机械开挖,而为了在土方开挖时不至于破坏CFG桩桩头,造成CF
9、G桩的桩头质量隐患,故此区域土方开挖思路为:大挖机挖土至标高-14.3m,往下1m的余土及桩间土由CFG桩施工队伍组织小挖机挖土,人工配合清理。B区:2#、3#主楼下筏板厚度2.1m,褥垫层底面标高-15.2m。同样考虑目前的CFG桩施工,土方开挖思路同上:大挖机挖土至标高-14.2m, 往下1m的余土及桩间土由CFG桩施工队伍组织小挖机挖土,人工配合清理。C区:裙楼下及其他筏板厚度1m(非抗浮锚杆区域),垫层底面标高-13.85m。为了不扰动地基土持力层,故此区域土方开挖思路为:大挖机挖土至标高-13.6m,往下0.25m余土由我司组织人工清理。 D区:抗浮锚杆区域,垫层底面标高-13.85
10、m。为了不扰动地基土持力层及不影响抗浮锚杆施工,故此区域土方开挖思路为:机械挖土至标高-13.35m(部分抗浮锚杆在2.1m厚筏板位置,此处挖至标高-14.7m),往下0.5m余土由我司组织人工清理。详见 土方开挖示意图1、土方施工工艺流程施工准备测量放线土方边坡分层挖运护壁施工人工挖土(个别标高不同的基础)达到基底标高进出口坡道处理基底清理2、土方开挖原则 放线必须根据设计图纸准确放线,定好开挖边线,做出标记。在土方开挖之前,对挖土组进行技术交底,由挖土组按照技术交底的内容和现场的放线进行开挖;其次由监理对开挖效果进行复核;复核合格则按设计方案进行基坑支护施工。 土方开挖宜从上到下分层分段依
11、次进行,严禁超挖。开挖过程中随时做成一定的坡度,以利泄水,并不得在影响边坡稳定的范围内积水。 在各分区严格控制每层开挖深度,严格按分层深度开挖。 土方开挖总体上按先周边后中间的顺序进行开挖(先挖坑边,为支护施工提供场地,然后开挖基坑中间岛,可节省支护施工所占工期)。基坑土质较好时可以按土方开挖和运输便利进行开挖。 基坑开挖过程中,土方应随挖随运,不得随意堆置于基坑周边。 开挖时在坡面预留510cm土体由人工修至规定坡度。土体开挖配合支护施工,保证坡面及时得到保护。边坡应随挖随喷,边坡开挖形成后,土方暴露时间不得大于24小时。 在确保坡面和边界线符合设计要求的情况下,尽量保持边坡面的平整度,以免
12、造成喷射混凝土不必要的浪费。 每天土方开挖所提供的工作面应符合支护施工的要求。3、土方开挖主要施工方法 土方开挖采用机械开挖,人工配合的施工方法。根据现场情况,采用4台履带式液压反铲挖土机进行挖土施工,10辆自卸运土车负责运土。开挖方向从西侧开始向东侧开挖(详见附图土方开挖顺序示意图),机械开挖后,应辅以人工修整坡面。根据现场实际情况,设置上下基坑开挖坡道,表面用砖渣等进行路面硬化。 土方应分段、分层、对称、均衡开挖,不得超挖,场地及基坑土方挖运由上至下,由里到外,先在边坡一侧分层分段开挖,支护紧随施工,同时土方开挖及时给支护提供工作面;一层施工完毕应间隔24h后(在上层土钉注浆体及喷射混凝土
13、面层达设计强度的70%后),才能进行同一段下一层土方挖运。在开挖过程中,严禁碰撞、损坏支护结构。 土方开挖应充分考虑时空效应,合理确定土方分段数量(长度和宽度)、护壁土留置宽度和高度、分段开挖的时间限制等,尽量减少基坑临空边的长度和宽度。减少坑壁无支护曝露时间。分段长度不超过20.0m,每边中部土层宜后挖。 根据施工平面控制网测放场地及基坑开挖坡底、坡顶线,每一层挖土前,技术员都要再向挖机人员进行现场交底。测量员根据边坡设计要放出放坡边线、槽底边线并核实,并用白灰标示。开挖过程中,应设专人配合挖土司机,控制挖土走向及挖土深度。 机械施工挖不到的土方,配合人工随时进行挖掘,及时进行修坡、护坡,并
14、用手推车将土运到机械挖到的地方,以便及时挖走。挖至槽底时,应放慢速度,严格控制标高,留置人工挖土层。 施工中建设单位应聘请有资质的测量单位,对基坑及周围环境变形情况进行监测,发现问题应及时采取措施;开挖过程中若发现地质情况与地勘报告不符及其他异常情况,应立即通知设计、勘察单位协商处理。六、雨天施工措施根据施工进度的安排,本工程土方开挖工作将在雨季施工,为确保施工安全和施工质量,采取相应措施,防止雨水浸泡基坑、冲刷边坡从而影响到边坡安全,现说明如下: 施工道路现场地面全部用混凝土硬化,并按排水方向找好坡度,下雨后要作好基坑四周和道路两侧的排水工作,保证雨后道路无积水,运输工具能正常行使,现场能正常施工。 在各基坑四周做排水沟,向集水坑处找坡,雨天时用水泵吸水排出坑外。 下雨天,应停止各种露天电气焊作业,防止触、漏电事故发生。 土方开挖完到设计标高后,应随时组织验槽并及时浇筑基础垫层混凝土。 组织专人收听天气预报,收集信息,以便在天气变化时,提前作好准备。 电线要架空敷设,其绝缘保护层经常检查是否破损漏电。七、应急处理措施应急处理措施是针对土方开挖中可能出现的安全事故,作出应急快速反应,实施抢救措施,将损失降低到最低限度,减少对人员和财产的伤害和损失,最大限度地控制局面,从而减少国家和企业的经济损失和人员的伤亡,保证人员和物品的安全。1、现场设
