《鲁地拉水电站田间水利工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《鲁地拉水电站田间水利工程施工组织设计.doc(34页珍藏版)》请在第壹文秘上搜索。

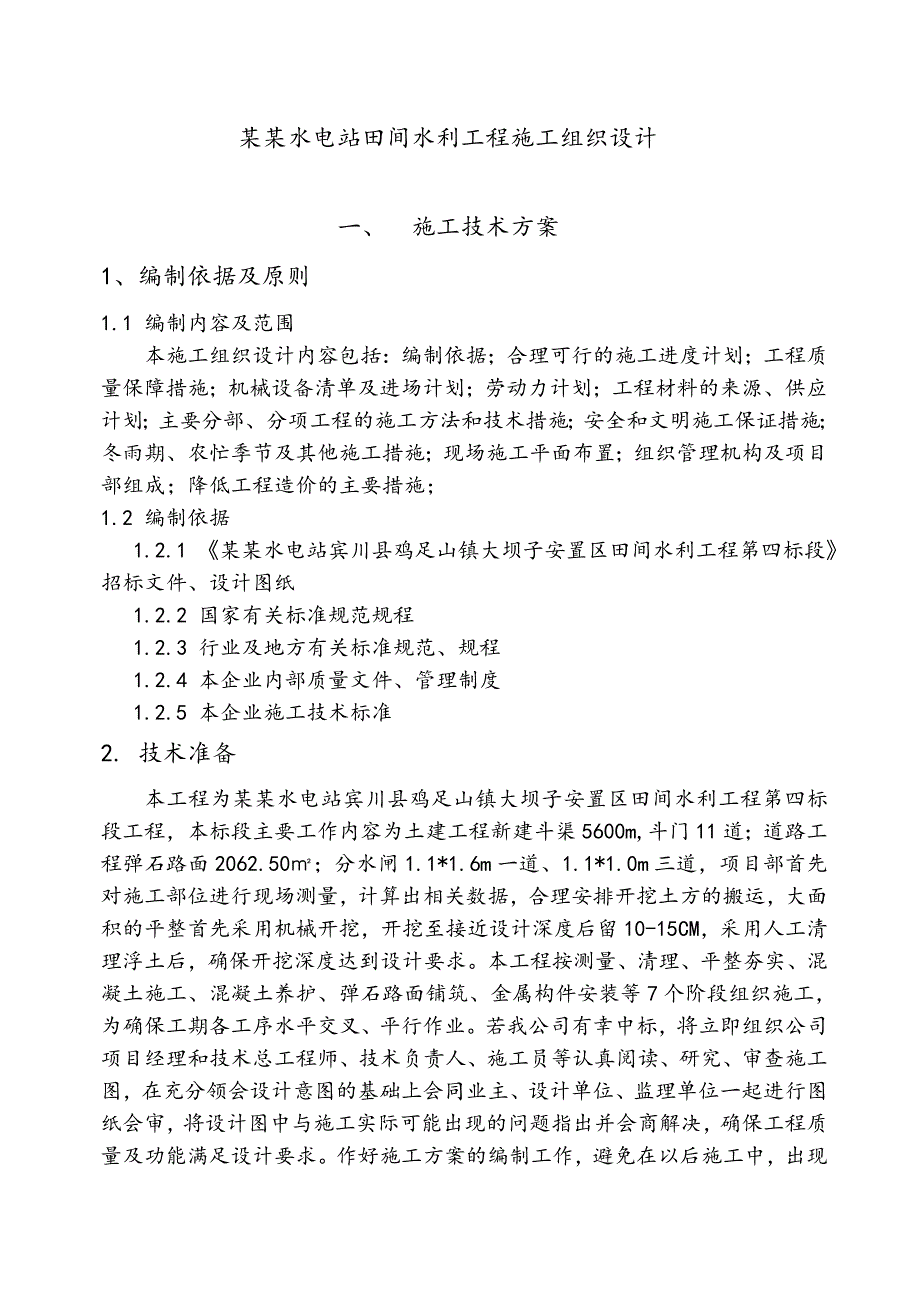

1、某某水电站田间水利工程施工组织设计一、 施工技术方案1、编制依据及原则1.1 编制内容及范围本施工组织设计内容包括:编制依据;合理可行的施工进度计划;工程质量保障措施;机械设备清单及进场计划;劳动力计划;工程材料的来源、供应计划;主要分部、分项工程的施工方法和技术措施;安全和文明施工保证措施;冬雨期、农忙季节及其他施工措施;现场施工平面布置;组织管理机构及项目部组成;降低工程造价的主要措施; 1.2 编制依据1.2.1 某某水电站宾川县鸡足山镇大坝子安置区田间水利工程第四标段招标文件、设计图纸1.2.2 国家有关标准规范规程1.2.3 行业及地方有关标准规范、规程1.2.4 本企业内部质量文件

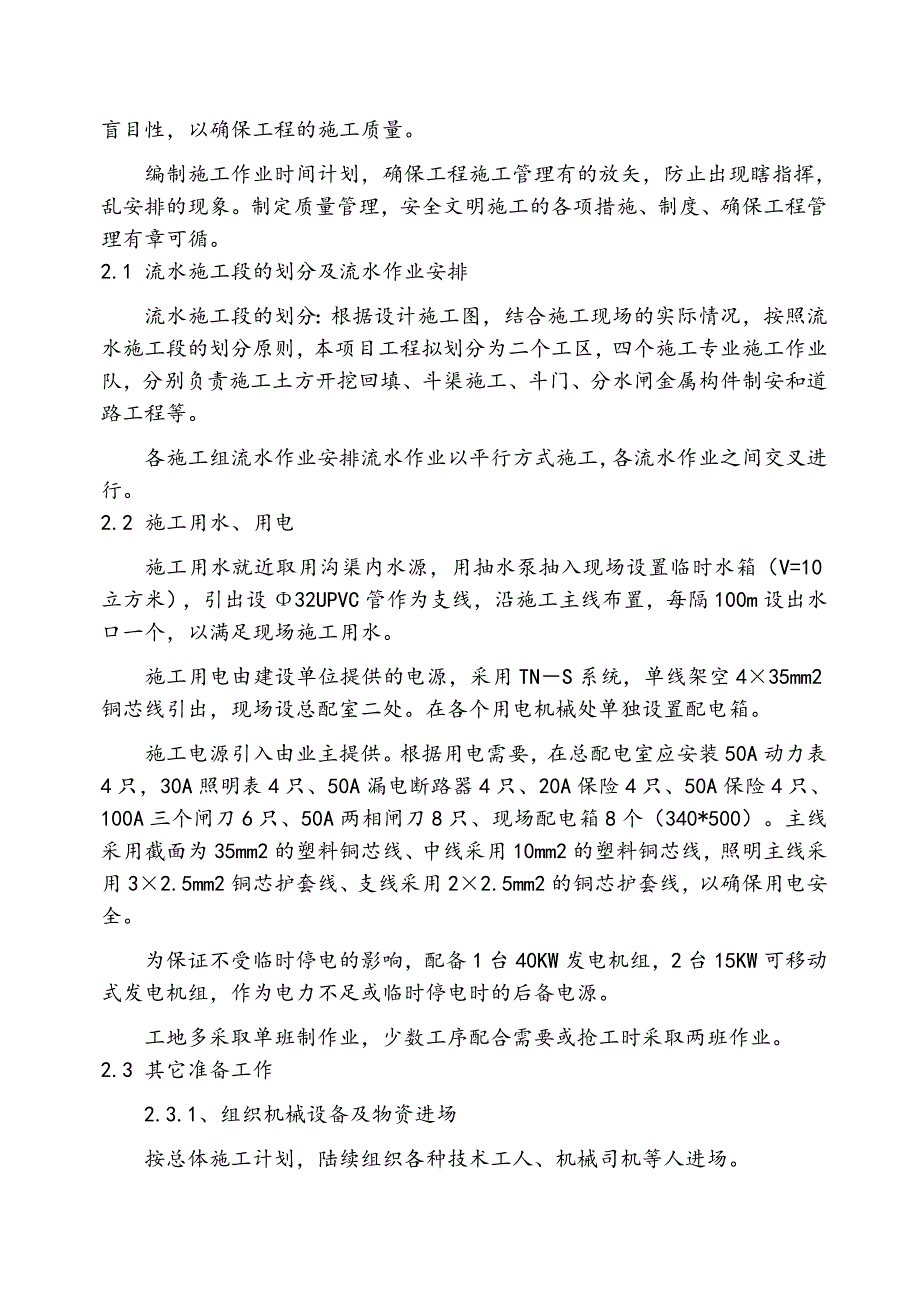

2、、管理制度1.2.5 本企业施工技术标准2. 技术准备本工程为某某水电站宾川县鸡足山镇大坝子安置区田间水利工程第四标段工程,本标段主要工作内容为土建工程新建斗渠5600m,斗门11道;道路工程弹石路面2062.50;分水闸1.1*1.6m一道、1.1*1.0m三道,项目部首先对施工部位进行现场测量,计算出相关数据,合理安排开挖土方的搬运,大面积的平整首先采用机械开挖,开挖至接近设计深度后留10-15CM,采用人工清理浮土后,确保开挖深度达到设计要求。本工程按测量、清理、平整夯实、混凝土施工、混凝土养护、弹石路面铺筑、金属构件安装等7个阶段组织施工,为确保工期各工序水平交叉、平行作业。若我公司有
3、幸中标,将立即组织公司项目经理和技术总工程师、技术负责人、施工员等认真阅读、研究、审查施工图,在充分领会设计意图的基础上会同业主、设计单位、监理单位一起进行图纸会审,将设计图中与施工实际可能出现的问题指出并会商解决,确保工程质量及功能满足设计要求。作好施工方案的编制工作,避免在以后施工中,出现盲目性,以确保工程的施工质量。编制施工作业时间计划,确保工程施工管理有的放矢,防止出现瞎指挥,乱安排的现象。制定质量管理,安全文明施工的各项措施、制度、确保工程管理有章可循。2.1 流水施工段的划分及流水作业安排流水施工段的划分:根据设计施工图,结合施工现场的实际情况,按照流水施工段的划分原则,本项目工程
4、拟划分为二个工区,四个施工专业施工作业队,分别负责施工土方开挖回填、斗渠施工、斗门、分水闸金属构件制安和道路工程等。各施工组流水作业安排流水作业以平行方式施工,各流水作业之间交叉进行。2.2 施工用水、用电施工用水就近取用沟渠内水源,用抽水泵抽入现场设置临时水箱(V=10立方米),引出设32UPVC管作为支线,沿施工主线布置,每隔100m设出水口一个,以满足现场施工用水。施工用电由建设单位提供的电源,采用TNS系统,单线架空435mm2铜芯线引出,现场设总配室二处。在各个用电机械处单独设置配电箱。施工电源引入由业主提供。根据用电需要,在总配电室应安装50A动力表4只,30A照明表4只、50A漏

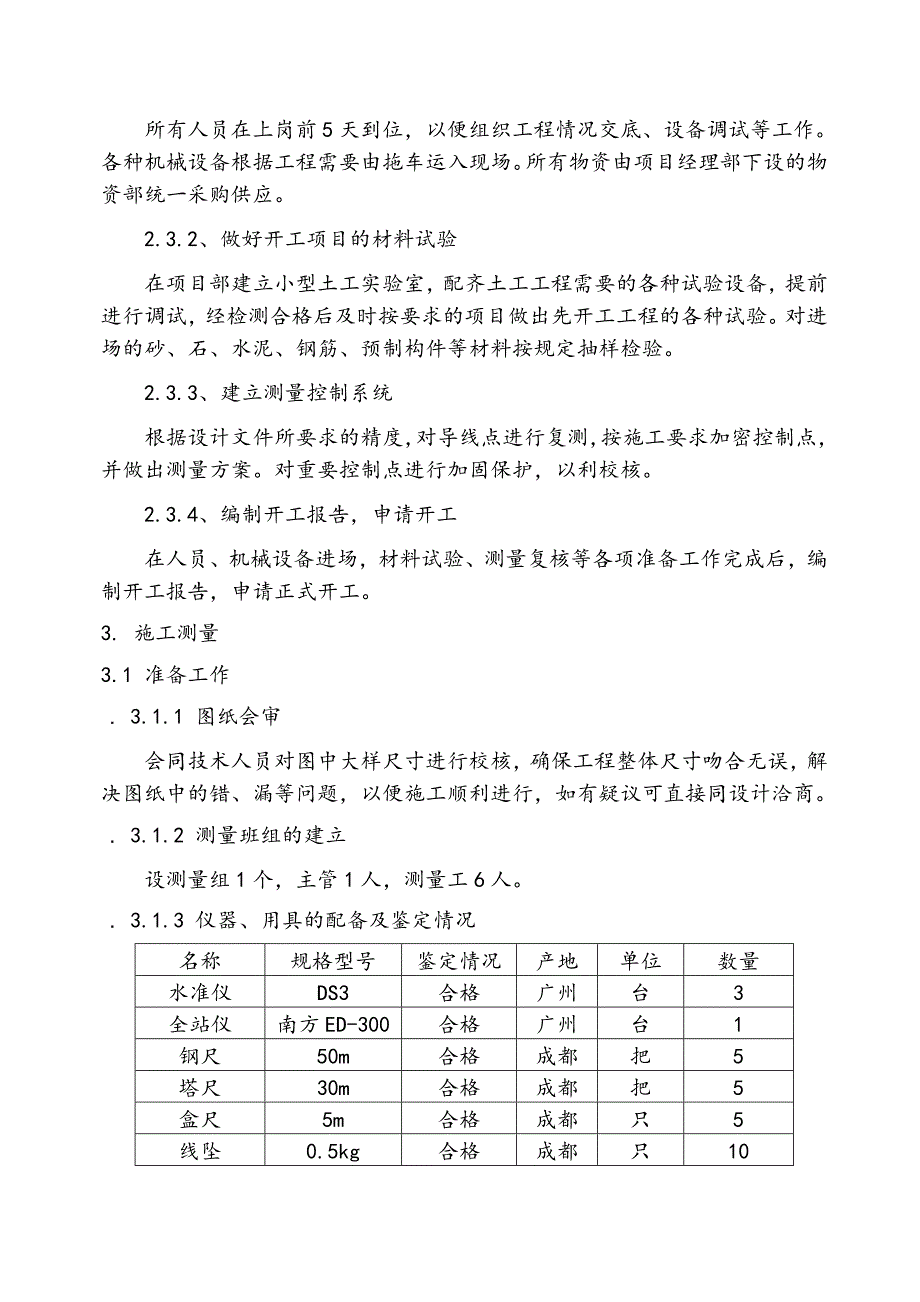

5、电断路器4只、20A保险4只、50A保险4只、100A三个闸刀6只、50A两相闸刀8只、现场配电箱8个(340*500)。主线采用截面为35mm2的塑料铜芯线、中线采用10mm2的塑料铜芯线,照明主线采用32.5mm2铜芯护套线、支线采用22.5mm2的铜芯护套线,以确保用电安全。为保证不受临时停电的影响,配备1台40KW发电机组,2台15KW可移动式发电机组,作为电力不足或临时停电时的后备电源。工地多采取单班制作业,少数工序配合需要或抢工时采取两班作业。2.3 其它准备工作2.3.1、组织机械设备及物资进场按总体施工计划,陆续组织各种技术工人、机械司机等人进场。所有人员在上岗前5天到位,以便
6、组织工程情况交底、设备调试等工作。各种机械设备根据工程需要由拖车运入现场。所有物资由项目经理部下设的物资部统一采购供应。2.3.2、做好开工项目的材料试验在项目部建立小型土工实验室,配齐土工工程需要的各种试验设备,提前进行调试,经检测合格后及时按要求的项目做出先开工工程的各种试验。对进场的砂、石、水泥、钢筋、预制构件等材料按规定抽样检验。2.3.3、建立测量控制系统根据设计文件所要求的精度,对导线点进行复测,按施工要求加密控制点,并做出测量方案。对重要控制点进行加固保护,以利校核。2.3.4、编制开工报告,申请开工在人员、机械设备进场,材料试验、测量复核等各项准备工作完成后,编制开工报告,申请
7、正式开工。3. 施工测量3.1 准备工作 . 3.1.1 图纸会审会同技术人员对图中大样尺寸进行校核,确保工程整体尺寸吻合无误,解决图纸中的错、漏等问题,以便施工顺利进行,如有疑议可直接同设计洽商。 . 3.1.2 测量班组的建立设测量组1个,主管1人,测量工6人。 . 3.1.3 仪器、用具的配备及鉴定情况名称规格型号鉴定情况产地单位数量水准仪DS3合格广州台3全站仪南方ED-300合格广州台1钢尺50m合格成都把5塔尺30m合格成都把5盒尺5m合格成都只5线坠0.5kg合格成都只10袖珍计算器PC-E500合格上海台43.2 工程测量3.2.1 首级导线点的复测先根据设计文件,按相同的导线
8、形式和同等精度进行外业实地测量(如原有导线点被破坏,则相应增设),经微机计算后,提交相关资料报监理工程师审核,确定首级导线点的三维坐标数据,作为施工测量依据。3.2.2 地形的复测使用全站仪依据首级导线点和设计沟渠控制坐标,用极坐标法恢复各桩位,用三角高程法实测地面高程,用水准仪测断面高程,提交纵横断面等相关资料报监理工程师审核,确定工程量。3.2.3 建立施工测量控制网线路测量以首级导线点控制,遇特殊地段或施工要求,则布设次级导线加密,以满足放样区域50m内能有效控制。3.2.4 测量标志保护及测量数据复验所有测量标志设置牢固可靠,且不受施工影响,在施工期间加强对测量控制点的保护,并定期复验
9、各控制点,发现问题及时补测补设。3.2.5 线路施工放样放样原则为根据施工顺序逐层控制;放样方法为主要里程桩位采用全站仪坐标法放样与校核,直线路段用穿线法;高程用水准仪测设。路基边坡线放样;根据设计图纸各桩号横断面中路肩的设计标高和设计边坡,实测各断面坡脚的地面高程,计算路基断面宽度和两侧坡脚坐标,测放路基边线。4、劳动力组织及安排本工程施工队确定选用施工过多个优质同类工程的劳务队伍,测量组、木模组、砼工组、电工组、机修组、材料保障组、质检组,其所有管理人员、技术工人及普工,均具备良好的素质。二 、 质量承诺及保证措施1 工程质量目标如我公司中标,我公司保证抽调公司经验丰富施工管理人员组成项目
10、部,严格按照国家现行验收规范和本企业的质量评定标准和技术规范进行质量检验评定标准,精心施工,确保本工程质量达到国家现行验收合格标准,“一次性验收合格”。本工程按照国家标准建筑工程施工质量验收统一标准GB50300-2001 的2 质量保证体系本工程将建立以建造师为领导、总工程师中间控制、专业工程师基层检查的三级质量管理系统。3 质量保证措施3.1 组织保证措施根据组织保证体系图,建立岗位责任制和质量监督制度,明确分工职责, 落实施工质量控制责任,各岗位各行其职。下一级向上一级负责,全部人员对项目负责的保证体系。3.2 质量管理程序与质量预控(1) 过程质量执行程序方案审批技术交底工序操作质量检
11、验师初验质量检验师复验进入下道工序业主检查认可 不合格 不合格 不合格 不合格(2) 施工质量预控: 模板工程质量程序控制(详下图) 模板工程质量程序控制表支 模清理现场、文明施工注意保护棱角按强度曲线确定拆模时间资料整理施工记录质量评定记录拆 模自检记录本不合格的处理(返工)质量评定自 检中间抽查按梁柱各抽查10%,担均不应小于3件;板每3050m2各抽查1处,但不应少于3处执行验评标准浇灌砼时有人看模和钢筋、砼工序交接检查底部标高、中心线、断面尺寸放线检查脚手架、脚手板与钢筋工序交接模板涂隔离剂技术交底准备工作模板选择操作人员参加书面交底学习图纸和技术资料学习操作规程和质量标准 混凝土工程
12、质量程序控制(详下图) 砼工程质量程序控制表技术交底清理现场,文明施工暖热季节定时浇水按时覆盖执行重量比养 护执行验评标准申请浇灌命令操作人员参加专业会签书面交底质量评定浇灌混凝土准备工作学习图纸和技术资料学习操作规程和质量标准制订保证混凝土质量措施不合格的处理(返工)事故处理记录自检记录、质量评定记录测温记录木工、钢筋工跟班保证质量材料准备、出具合格证申请混凝土配合比准备试模和塌落度筒模板、钢筋、混凝土工序接接垂直、水平运输机械准备克服上道工序弊病的补救措施岗位分工,操作挂牌每个工作班不少于1组;每拌100m3混凝土不少于1组标准养护试块每个工作班不少于1组;每拌100m3混凝土不少于1组标
13、准养护试块材料合格证、试块报告单混凝土施工记录混凝土灌命令资料整理3.3 建立分部分项检验批质量评定制度 分项工程施工过程中,各分管工种负责人必须督促班组做好自检工作, 确保当天问题当天整改完毕。做好检验批的质量评定工作,并填写检验批质量评定表,由施工员及质检员核定。 分项工程施工完毕后,各分管工种负责人必须及时组织班组进行分项工程质量评定工作,在检验批评定的基础上填写好分项工程质量评定表, 由技术负责人及专职质检员核定。 在技术负责人及专职质检员监督下,下道工序分管工种负责人对上道工序进行检查,达到本工序的施工条件,并做好工序交接检查记录。 建造师、技术负责人及专职质检员每月组织一次施工班组
14、之间质量互检,并进行质量讲评,奖优罚劣。3.4 加强现场材料质量管理及试验控制 严格控制进场材料的质量,原材料检测合格后方可使用。 工地专职试验员在见证人员监督下,搞好原材料二次复试取样、送样工作。3.5 建立成品保护措施 制定成品保护奖罚制度,加强对施工现场人员的成品保护教育,提高成品保护意识。砼浇筑前应必须设马凳,铺设跳板,浇筑砼时不要将砼过多集中堆放,以防模板的失稳。 严格按施工顺序施工,合理安排各施工工序穿插施工,减少对成品的污染和破坏。施工班组要按时对成品情况进行检查验收,并做好记录,如有损坏,要查清责任,急时进行处理安排返修或重做。3.6 采用先进施工技术采用组合钢模,成型好的混凝土表面光滑平整,感观好,减少工期,降低造价。3.7 建立工程质量奖罚措施遵循“谁施工、谁负责”的原则,进行全面质量管理和追踪管理。 凡各班组在施工过程中违反操作规程,不按图施工,屡教不改或发生了质量问题,我方有权对分包单位进行处罚,处罚形式为整改、停工、罚款直至赶出本工地。 凡各班组在施工过程中,按图施工,质量优良,我方将对其进行奖励,奖励形式为表扬、表彰、奖金。 在实施奖罚时
