龙口港办公楼施工组织设计.doc

上传人:p** 文档编号:951054 上传时间:2024-05-20 格式:DOC 页数:52 大小:655.48KB
下载 相关 举报
龙口港办公楼施工组织设计.doc_第1页
第1页 / 共52页
龙口港办公楼施工组织设计.doc_第2页
第2页 / 共52页
龙口港办公楼施工组织设计.doc_第3页
第3页 / 共52页
龙口港办公楼施工组织设计.doc_第4页
第4页 / 共52页
龙口港办公楼施工组织设计.doc_第5页
第5页 / 共52页
龙口港办公楼施工组织设计.doc_第6页
第6页 / 共52页
龙口港办公楼施工组织设计.doc_第7页
第7页 / 共52页
龙口港办公楼施工组织设计.doc_第8页
第8页 / 共52页
龙口港办公楼施工组织设计.doc_第9页
第9页 / 共52页
龙口港办公楼施工组织设计.doc_第10页
第10页 / 共52页
亲,该文档总共52页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《龙口港办公楼施工组织设计.doc》由会员分享,可在线阅读,更多相关《龙口港办公楼施工组织设计.doc(52页珍藏版)》请在第壹文秘上搜索。

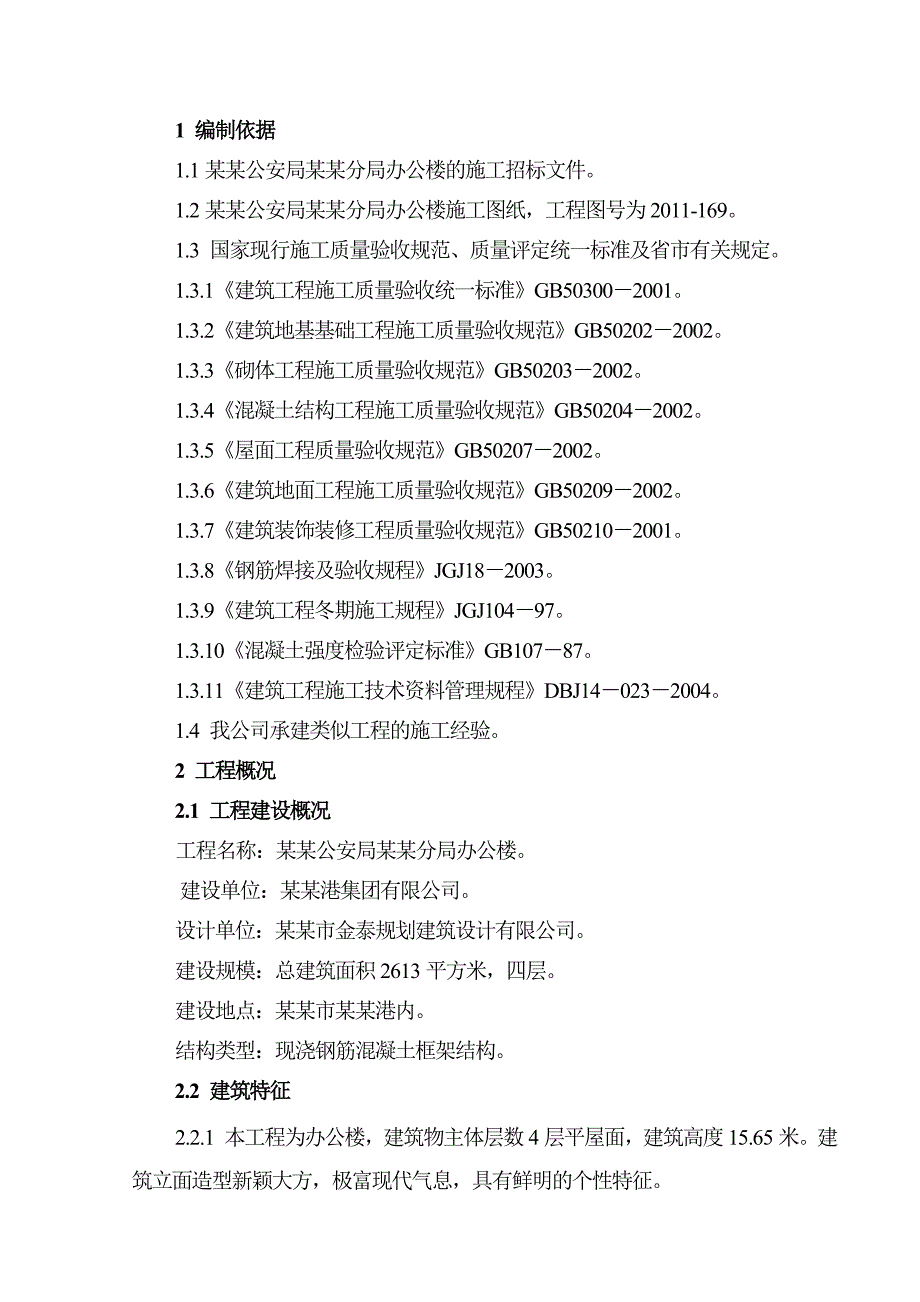

1、1 编制依据1.1某某公安局某某分局办公楼的施工招标文件。 1.2某某公安局某某分局办公楼施工图纸,工程图号为2011-169。1.3 国家现行施工质量验收规范、质量评定统一标准及省市有关规定。1.3.1建筑工程施工质量验收统一标准GB503002001。1.3.2建筑地基基础工程施工质量验收规范GB502022002。1.3.3砌体工程施工质量验收规范GB502032002。1.3.4混凝土结构工程施工质量验收规范GB502042002。1.3.5屋面工程质量验收规范GB502072002。1.3.6建筑地面工程施工质量验收规范GB502092002。1.3.7建筑装饰装修工程质量验收规范G

2、B502102001。1.3.8钢筋焊接及验收规程JGJ182003。1.3.9建筑工程冬期施工规程JGJ10497。1.3.10混凝土强度检验评定标准GB10787。1.3.11建筑工程施工技术资料管理规程DBJ140232004。1.4 我公司承建类似工程的施工经验。2 工程概况2.1 工程建设概况工程名称:某某公安局某某分局办公楼。建设单位:某某港集团有限公司。设计单位:某某市金泰规划建筑设计有限公司。建设规模:总建筑面积2613平方米,四层。建设地点:某某市某某港内。结构类型:现浇钢筋混凝土框架结构。2.2 建筑特征 2.2.1 本工程为办公楼,建筑物主体层数4层平屋面,建筑高度15.

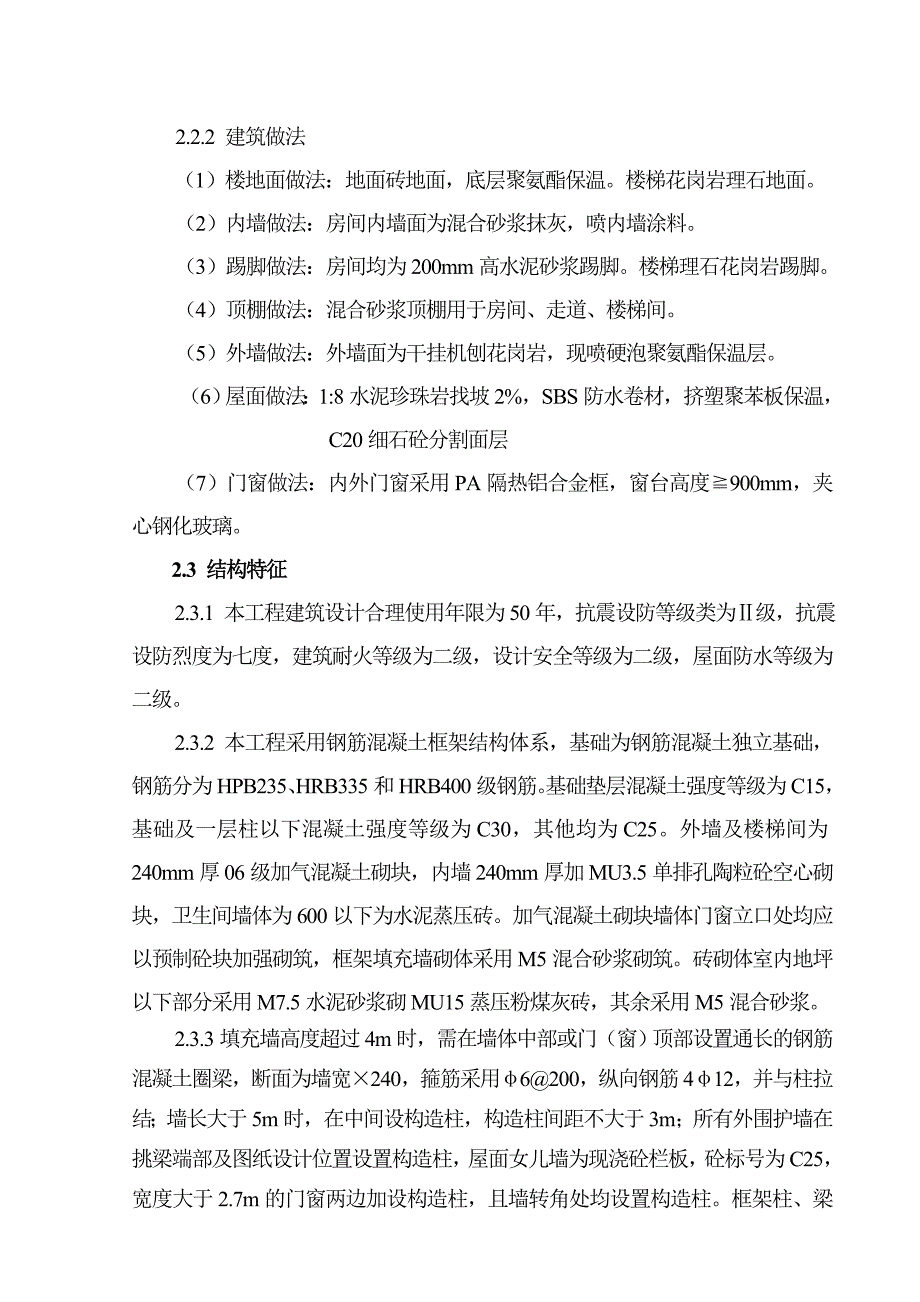

3、65米。建筑立面造型新颖大方,极富现代气息,具有鲜明的个性特征。2.2.2 建筑做法(1)楼地面做法:地面砖地面,底层聚氨酯保温。楼梯花岗岩理石地面。(2)内墙做法:房间内墙面为混合砂浆抹灰,喷内墙涂料。(3)踢脚做法:房间均为200mm高水泥砂浆踢脚。楼梯理石花岗岩踢脚。(4)顶棚做法:混合砂浆顶棚用于房间、走道、楼梯间。(5)外墙做法:外墙面为干挂机刨花岗岩,现喷硬泡聚氨酯保温层。(6)屋面做法:1:8水泥珍珠岩找坡2%,SBS防水卷材,挤塑聚苯板保温,C20细石砼分割面层(7)门窗做法:内外门窗采用PA隔热铝合金框,窗台高度900mm,夹心钢化玻璃。 2.3 结构特征2.3.1 本工程建

4、筑设计合理使用年限为50年,抗震设防等级类为级,抗震设防烈度为七度,建筑耐火等级为二级,设计安全等级为二级,屋面防水等级为二级。2.3.2 本工程采用钢筋混凝土框架结构体系,基础为钢筋混凝土独立基础,钢筋分为HPB235、HRB335和HRB400级钢筋。基础垫层混凝土强度等级为C15,基础及一层柱以下混凝土强度等级为C30,其他均为C25。外墙及楼梯间为240mm厚06级加气混凝土砌块,内墙240mm厚加MU3.5单排孔陶粒砼空心砌块,卫生间墙体为600以下为水泥蒸压砖。加气混凝土砌块墙体门窗立口处均应以预制砼块加强砌筑,框架填充墙砌体采用M5混合砂浆砌筑。砖砌体室内地坪以下部分采用M7.5

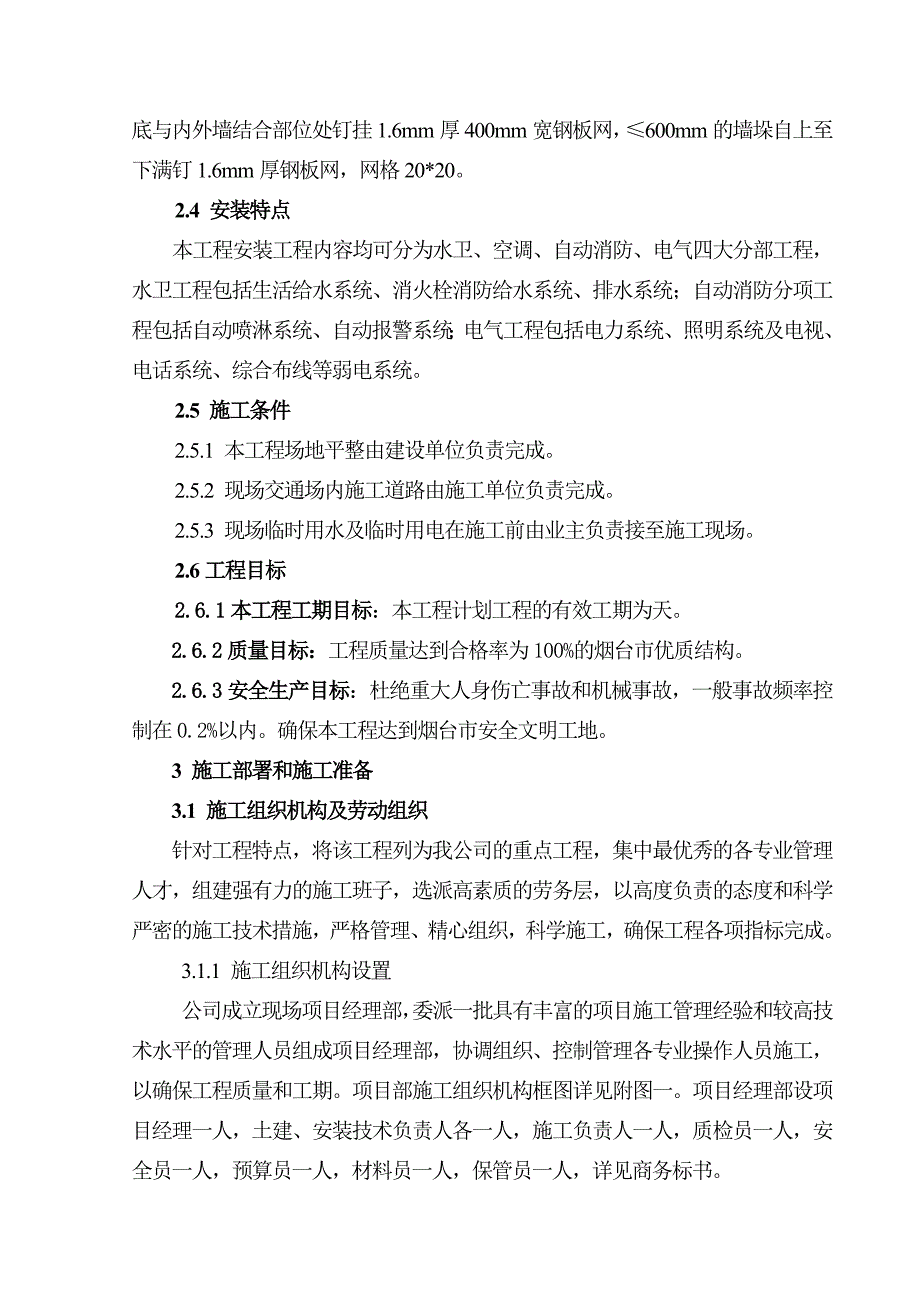

5、水泥砂浆砌MU15蒸压粉煤灰砖,其余采用M5混合砂浆。2.3.3填充墙高度超过4m时,需在墙体中部或门(窗)顶部设置通长的钢筋混凝土圈梁,断面为墙宽240,箍筋采用6200,纵向钢筋412,并与柱拉结;墙长大于5m时,在中间设构造柱,构造柱间距不大于3m;所有外围护墙在挑梁端部及图纸设计位置设置构造柱,屋面女儿墙为现浇砼栏板,砼标号为C25,宽度大于2.7m的门窗两边加设构造柱,且墙转角处均设置构造柱。框架柱、梁底与内外墙结合部位处钉挂1.6mm厚400mm宽钢板网,600mm的墙垛自上至下满钉1.6mm厚钢板网,网格20*20。2.4 安装特点本工程安装工程内容均可分为水卫、空调、自动消防、

6、电气四大分部工程,水卫工程包括生活给水系统、消火栓消防给水系统、排水系统;自动消防分项工程包括自动喷淋系统、自动报警系统;电气工程包括电力系统、照明系统及电视、电话系统、综合布线等弱电系统。2.5 施工条件2.5.1 本工程场地平整由建设单位负责完成。2.5.2 现场交通场内施工道路由施工单位负责完成。2.5.3 现场临时用水及临时用电在施工前由业主负责接至施工现场。2.6工程目标2.6.1本工程工期目标:本工程计划工程的有效工期为天。 2.6.2质量目标:工程质量达到合格率为100%的烟台市优质结构。 2.6.3安全生产目标:杜绝重大人身伤亡事故和机械事故,一般事故频率控制在0.2%以内。确

7、保本工程达到烟台市安全文明工地。 3 施工部署和施工准备 3.1 施工组织机构及劳动组织 针对工程特点,将该工程列为我公司的重点工程,集中最优秀的各专业管理人才,组建强有力的施工班子,选派高素质的劳务层,以高度负责的态度和科学严密的施工技术措施,严格管理、精心组织,科学施工,确保工程各项指标完成。3.1.1 施工组织机构设置公司成立现场项目经理部,委派一批具有丰富的项目施工管理经验和较高技术水平的管理人员组成项目经理部,协调组织、控制管理各专业操作人员施工,以确保工程质量和工期。项目部施工组织机构框图详见附图一。项目经理部设项目经理一人,土建、安装技术负责人各一人,施工负责人一人,质检员一人,

8、安全员一人,预算员一人,材料员一人,保管员一人,详见商务标书。3.1.2 施工力量安排本工程所有分部分项工程,本公司均有相应的专业队伍施工,拟参与施工的部位和施工队伍如下:(1)土方工程由劳务公司承担。(2)土建工程由劳务公司施工。(3)安装工程由安装分公司施工。(4)装饰工程由装饰公司施工。(5)门窗工程由门窗分公司施工。3.1.3 劳动力的安排 为确保工程按期保质完成,我们将从劳务公司中抽调最优秀的技术骨干进行施工。主要施工阶段劳动力供应计划见附表一。3.2 施工部署3.2.1 施工重点(1)框架梁、板、柱的施工是决定工程施工质量及施工进度的关键,因此在施工前要做好施工组织设计,编制合理的

9、施工方案。 (2)本工程室内外装修工程是影响工程使用功能和外貌美观的关键因素,因此施工时一定要保证施工质量,达到设计意图。3.2.2 施工顺序施工顺序按“先地下,后地上;先土建,后安装;先主体,后维护;先结构,后装修”的原则组织施工,主体自下而上,装修由外到内,由上到下的施工顺序,具体安排如下: (1)0.00以下的工程:定位放线土方开挖人工清槽地基处理地基隐蔽验收混凝土垫层混凝土基础隐蔽验收回填土基础梁隐蔽验收回填土。 (2)0.00以上的工程:楼层测量放线柱钢筋安装、预留预埋隐蔽验收柱支模柱混凝土施工梁板底模支设梁板钢筋安装隐蔽验收梁板混凝土施工养护转上层施工砌体工程屋面工程装修工程安装工

10、程竣工验收。 3.3 施工机具、器材的配置 3.3.1 根据本工程的实际情况,同时为争取工程尽早竣工,既达到业主满意,又降低工程成本,减轻工人的劳动强度,提高作业效率。因此本工程的垂直运输,主体框架施工时选用1台QTZ35塔式起重机,位置详见附图“施工总平面布置图”,砌体及装饰工程施工阶段设置1台物料提升机用于垂直运输。砼输送设备采用JS90砼搅拌站配合砼输送泵,进行砼浇灌。 3.3.2 根据工程施工进度的需要,可再配置其他机械设备。 3.3.3 整个工程选用的主要机械设备见附表二“施工机械设备供应计划”。 3.3.4 周转器材及其他材料待正式开工后,10天内提出详细的材料计划和器材计划,并按

11、计划组织进场。 3.4 施工准备3.4.1 技术准备(1)组织有关人员系统学习规范、规程和标准,对特殊工种操作人员进行再培训和技能考试。 (2)组织有关人员学习图纸,理解设计意图,发现问题及时与设计单位联系解决,参加业主组织的设计交底和图纸会审。 (3)根据施工图纸编制详细的施工组织设计,编制分部分项工程施工方案,进行技术交底,以指导施工。 (4)根据业主提供的定位点和设计图纸,确定定位放线方案。 (5)对计量器具进行校对和鉴定,确保计量准确。 (6)做好混凝土配合比的委托试配。 (7)编制施工图预算。 (8)提出材料、半成品进场计划,安排加工定货。 (9)向业主和监理单位提供材料样品,按规定

12、对材料进行复验。 (10)进行模板设计并组织加工。3.4.2 现场准备(1)场地及道路:施工现场三通一平在进场施工前完成,按照山东省建筑施工安全文明卫生工地管理规定,首先进行施工现场的围挡,道路表面硬化,并作好排水设施。为保证安全文明施工,施工现场四周使用2m高彩钢板围档0.7m高砖基础进行全封闭,并根据设计总平面图确定场区道路网,尽量做到永久性道路与临时性道路相结合。施工前用1台30型铲车将路基整平并辗压密实,路基表面满铺10cm厚石渣料,以防雨天道路泥泞。待正式施工永久性路面时,只需稍加整理即可施工。沿施工道路两边设置排水沟,经沉淀后排入场内排水管网。(2)施工临建结合施工现场具体情况,统

13、筹安排,合理布置,本着既适应生产需要,又方便生活,安全、防火、经济、适用、就地取材的原则进行临时房屋设施规划建设。办公生活性临时建筑办公用房采用活动夹芯板房,PVC吊顶、铝合金门窗、地面砖地面。生产性临时建筑有木材加工区和钢筋加工棚。仓库及露天堆场工地设置小型机具、施工用料等封闭式仓库,设置钢模、架管周转器材、钢筋、砖石、模板材等露天堆场。临建布置详见附图六“施工总平面布置图”。(3)临时用水:根据以往施工经验并计算用于混凝土养护、砌体施工、装饰抹灰施工、生活及消防用水量,结合现场情况采用60mm主管即完全可以满足施工要求。(4)施工现场用电估算主要施工机械用电量详见主要机械设备配置表:附表三

14、照明用电量所占比重较动力用电量要少得多,计算中照明用电量按动力用电量的10%计。估算施工用电总容量:动力用电量:25+20+18+154+30+36+32+42+1.18+1.14+32+32+100+92+126+1.54=406.2KW 照明用电量:406.20.1=40.62KWP=406.2+40.62=446.82 KW塔吊为主要负荷取K=0.6,cos=0.75P=0.6446.82/0.75=357.46KW施工现场配电线路(1)配电线路的设计 由建设单位提供的配电箱引出总箱,然后从总箱引出分配箱、移动箱,然后继续引出开关箱,体现“三级配电、二级保护”的原则,具体位置详见平面图,

15、配电线路为220/380V三相五线制,基本保护系统采用TN-S接零保护系统。且在专用保护零线上,做不小于三次的重复接地。变压器至总配电箱导线截面的选择 00.7 cos0.75 I总0总(1/2cos)0.7357.461000/ 31/2 3800.75 =506.89(A)查表选择75 mm2铜芯导线总分配箱至分箱1导线截面的选择,分配箱1包括潜水泵、塔吊、振动器、搅拌站、合灰机。00.6 125+30+1.5+32+1.18+1.14=75.7KW10总(1/2cos)0.675.71000/1/23800.75=92.01(A)查表选用35mm2铜芯导线 总分配箱至分箱2导线截面的选择,分配箱2包括电锯、切断机、弯曲机、对焊机和照明用电。00

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
