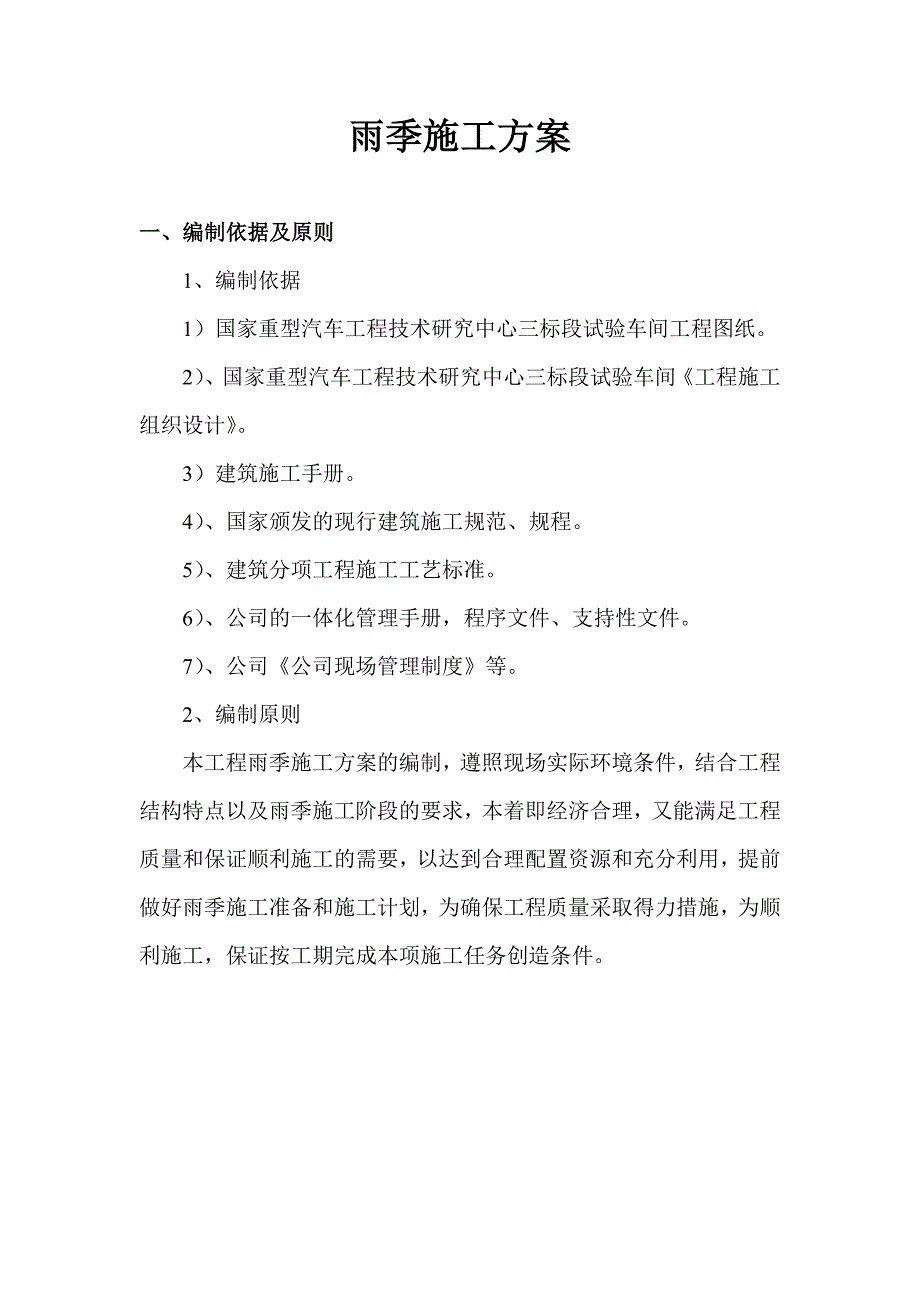

1、雨季施工方案一、编制依据及原则1、编制依据1)国家重型汽车工程技术研究中心三标段试验车间工程图纸。2)、国家重型汽车工程技术研究中心三标段试验车间工程施工组织设计。3)建筑施工手册。4)、国家颁发的现行建筑施工规范、规程。5)、建筑分项工程施工工艺标准。6)、公司的一体化管理手册,程序文件、支持性文件。7)、公司公司现场管理制度等。2、编制原则本工程雨季施工方案的编制,遵照现场实际环境条件,结合工程结构特点以及雨季施工阶段的要求,本着即经济合理,又能满足工程质量和保证顺利施工的需要,以达到合理配置资源和充分利用,提前做好雨季施工准备和施工计划,为确保工程质量采取得力措施,为顺利施工,保证按工期
2、完成本项施工任务创造条件。二、工程概况工程名称国家重型汽车工程技术研究中心一期试验车间(三标段)施工单位某某集团总公司建设单位济南港豪发展有限公司监理单位山东新昌隆建设咨询有限公司设计单位中建国际(深圳)设计顾问有限公司建筑地点山东省济南市高新区,规划路以北,舜华南路以东。项目经理于文庆技术负责人李志兴建筑面积39794.76平方米结构类型砼框架及钢结构层数1/2/2/2/3建筑高度9/22/20/20.5/21米开工日期2011年08月25日竣工日期2012年07月15日1、基本情况本工程为国家重型汽车工程技术研究中心5#、6#、7#、8#及厂区平台工程,位于济南高新区,舜华南路中段,交通便
3、利。2、结构设计1)、基础:本工程基础采用桩基础。2)、结构:本工程结构为框架+钢结构结构3)、项目部雨季施工领导小组,组成如下:雨季施工领导小组人员表姓名职务职责联系电话杨学刚组长负责雨季施工全面工作宋树慎组长协调做好现场管理工作于新河副组长指导监督现场工作杨学庭组员临时供电牛如云组员模板施工胡安顺组员钢筋施工伊丕坦组员土建施工陈庆勇组员机械管理史荣亮组员材料采购宋丰海组员材料保管4)、项目部购置材料准备:雨季施工主要料具、设备用量表材料名称单位数量备注塑料薄膜4000彩条雨布600水管300潜水泵台5雨衣件50雨鞋双100铁丝Kg200铁锨把100扫帚把50三、雨季施工技术措施1、钢筋工程
4、1)、钢筋堆放场地夯实,高于自然地面,场地有垫高措施,一般垫高300,最好场地分条,按间距不大于3m一道,用C20混凝土浇为带型基础形式,空间多少,依存放钢筋需要而定(分别存放进场钢筋和预制作钢筋半成品),应满足施工要求,以防钢筋受到雨水浸泡侵蚀。2)、钢筋原材料及半成品应有覆盖材料(塑料布、彩色条雨布或搭棚),确保不受雨水淋侵。3)、钢筋机械,除调直机械设在棚外使用(设防雨罩),其他如切断机、弯曲机、对焊机等均有防雨棚,设在棚外机械有防雨罩。4)、钢筋加工场地全部进行处理,(夯实后,统一浇筑混凝土或统一铺砖均可),场地满足施工要求,以防雨天泥巴污染钢筋。5)、机械用电必须安全可靠,并有可靠接
5、地,防止漏电伤人。6)、大风及雷雨天气,钢筋施工停止作业,防止雷电伤人。2、模板工程1)、现场配制的模板防止雨淋(主要是多层板),以防严重变形。2)、模板拆装加固完毕,及时验收合格,及时安排浇筑混凝土,防止模板支撑遇雨发生变形,如模板组装加固,验收合格未及时浇筑混凝土,且又遇到中雨以上雨淋(小雨不受影响),则浇筑混凝土前,重新检查模板是否变形,加固支撑是否牢固。浇混凝土部位不准积水,经确认无问题时方可施工。3)、支设在原土上的模板及支撑,基部夯实,并垫200宽以上厚木板,以防止雨淋下沉,支撑处应有可靠的排水措施,防止基土受到浸泡。3、钢筋混凝土工程1)、混凝土浇筑施工,尽量避免雨天施工,必要时
6、做好防雨物资准备(如塑料布、施工用雨具、雨衣、雨鞋等)。2)、本工程主体结构施工阶段所需混凝土全部为商砼,施工前注意收听天气预报情况,如遇雨施工,先设置好施工缝部位,以便能及时停浇,同时注意坍落度测定,以保证混凝土强度。3)、遇雨浇筑混凝土时,除降低坍落度外,必要时将混凝土的强度等级提高半级或一级(视情况而定,主要是露天遇大雨时实施,一般在室内或小雨不必采取此措施)。4)、雨后继续浇筑混凝土时,接槎部位进行认真处理(停止时间7小时以上加水泥座浆。在终凝前连续施工时,接槎部位应进行二次振捣),以保证结构的整体性不受影响。5)、遇雨淋的混凝土表面,进行搓毛处理(必要时可撒1:1干料)。4、二次结构
7、工程1)、本工程二次结构采用加气混凝土砌块,雨天现场存放砌块应进行覆盖,防止砌块含水率过大(底层受雨水浸泡的不准用到砌体上)而影响砌体质量,如严重受雨水浸淋,使用前应经风干降低含水率方可使用,以保证砌体质量。2)、雨天砌筑适当调整砂浆稠度,砂浆应随用随搅拌,遇雨水冲刷砂浆,使用前应重新搅拌。3)、砌体完成前遇大雨时(有大风时雨水浸淋墙面严重)有遮盖措施。5、脚手架工程1)、雨期施工定期或不定期对施工脚手架及支撑加固脚手架进行全面检查,脚手架必须牢固,有足够的拉结点。2)、脚手架搭设按施工方案做好防雷接地,并与建筑物接地系统可靠连接牢固。3)、安全通道及有防滑要求的项目,雨前必须按要求设置正确,
8、确保遇雨防滑,以防发生意外。4)、五级以上大风及雨天必须停止外脚手架搭设施工,防止发生安全事故。5)、每次强风(五级以上)、大雨(中雨以上)过后,脚手架必须由专业人员进行检查,确认无问题满足施工要求方可操作施工,发现隐患立即整改至符合要求。6、安装工程1)、安装型材现场堆放,必须设置专用场地,有防潮措施或直接存放仓库,不准露天存放。2)、主体结构中电器暗敷管(现浇梁板内套管及跨线连接部位)雨天不得施工,应有防雨、防污物落入措施。3)、按图纸要求将每次梁、板、柱的钢筋进行连接,与接地连接牢固,以防施工雷电伤人。7、装饰工程室内装修最好应在屋面楼地面工程完成后再做,或采取先做地面,堵严各种孔洞、板
9、缝,防止上层向下漏水。室外抹灰应及时注意遮盖,防止突然降雨冲刷,降雨时严禁进行外墙面装修作业。安装好的门窗,应有人负责管理,降雨时应及时关闭并应插销,以防止风雨损坏。四、雨季施工安全措施1、认真落实安全生产责任制,做好职责分工,并组织进行安全教育。2、认真组织安全检查,下雨后要对机械、脚手架、塔吊、电梯等进行全面检查,确保安全的条件下,再进行生产活动。3、项目部主要领导要重视安全生产。工作要落实到实处,不走形式,发现问题,分析原因,制定得力措施,指派专人负责完成,并经验收合格,做好记录。五、技术保证措施1、认真落实现场准备、技术准备和材料准备工作,保证满足雨季施工要求。2、各专业工长在雨季施工
10、前,结合本工种雨季施工特点,编制好技术交底,在工作前向操作人员交待清楚,让职工掌握雨季施工要求和要领。3、严格执行规范和工艺标准要求,做好自检工作。4、做好雨季施工的中间工作,做到各项工作的保障能力达到要求。雨季防汛应急预案一、防汛总目标按照“安全第一,常备不懈,以防为主,全力抢险”的防洪方针,树立“预防为主、防重于抢”的防洪理念,贯彻“全员防洪、科学防洪”的指导思想,切实落实防汛工作责任制,做到责任到位、指挥到位、人员到位、物资到位、措施到位、抢险及时,确保施工人员、项目营区、物资设备安全渡汛。二、汛期事故应急救援预案为切实做好施工现场防台防汛工作, 确保雨季安全施工,预防事故发生, 加强安
11、全生产工作,提高公司在施工生产过程中突发事件的应变能力,尽快控制事态,尽量减少损失,尽早恢复正常施工秩序,特制定此安全事故应急救援预案。一、事故应急救援预案的定义、编制依据及原则1、定义:事故应急救援预案是指公司为减少事故后果而预先制定的抢险救灾方案,是进行事故救援活动的行动指南。2、编制依据:施工生产过程中潜在危险源和事故后果分析。3、编制原则:1)、预案是针对可能造成人员伤亡、财产损失和环境受到严重破坏而又具有突发性的事故、灾害,如雷雨大风所造成触电、机械伤害、坍塌等。2)、预案以努力保护人身安全为第一目的,同时兼顾财产安全和环境防护,尽量减少事故、灾害造成的损失。3)、预案是发生紧急情况
12、时的处理程序和措施。4)、预案要结合实际,措施明确、具体、具有很强的可操作性。高处坠落、物体打击、触电、坍塌等事故为汛期建筑施工中的多发事故,这些事故都会造成人员的伤害,导致创伤性事故。为在最短的时间内组织起有效的抢救,防止事故扩大,减少人员伤亡、财产损失和对环境的影响。二、 某某建设项目防台防汛期间事故应急救援的组织领导1、项目部成立防台防汛期间事故应急救援领导小组,负责领导、处理项目部可能发生的安全事故的应急救援。组长:杨学刚(),为项目部安全事故应急救援工作总的领导。抢险组:王希钢()、于新河(),负责指挥事故现场的急救和人员疏散撤离。救护组:刘建燕()、潘冉(),负责指挥抢救伤员,联络
13、医疗单位及上报工作。后勤组:胡庆安()、宋丰海(),负责现场救援物资的准备及调配。三、物资准备水泵: 7.5KW二台、1.3KW自吸泵一台。 水鞋:80双 雨衣:80套 铁锨:100把 镐头:80把 塑料布:1000平米 绝缘鞋、绝缘手套、木方、撬杠配备急救医药箱一个抢险救护车一台:鲁A3850Q 司机:史振林、田明柏 四、主要危险目标的确定施工现场各部位。五、 报警电话 救护车:120 公安:110三、防汛防雷、雨安全措施:1、天气预报员负责每天天气变化(由王宝镇负责收集天气信息张贴办公室),雷雨、 大风天气对现场的材料机械盖好盖严,对现场围档、广告牌、塔吊、机械设备所搭设的防雨棚进行仔细检
14、查,提前进行人员撤离和加固。 2、遇到大雨、大雾、雷击和6级以上大风等恶劣天气,禁止进行露天高处作业,严禁塔吊的使用。3、设专人王希钢负责排水设备系统,确保施工现场排水畅通。4、严格按防汛要求,设置连续、通畅的排水设施,防止泥浆、污水、废水外流或堵塞下水道和排水沟。5、如遇有雷雨,外脚手架上的所有人员立即离开。6、塔吊避雷一定要每两天检查一次避雷接地情况,切实做到无安全隐患。7、遇大雷雨天气现场一切电源断开,并派专职电工(郝克庆)值班。8、对安全带、安全网等安全用品进行经常性检查,防止霉烂变质,保证安全使用。9、电气设备和电动工具,保证绝缘良好,搭设可靠的防雨棚,电焊机加防雨罩;电气开关设防雨箱加锁并专人专用,。10、雨期经常检查现场电气设备的接零、接地保护是否牢靠,漏电保护装置是否灵敏,电线接头绝缘是否良好。11、雨前雨后检查照明和动力线有无混线、漏电,电杆有无腐蚀,埋地是否牢固,保证无漏电。12、暴雨、大风后,检查现场各项临时设施,脚手架、机电设备、临时用电线路,进行检查,发现倾斜、变形、下沉、漏雨、漏电等现象,及时进行修理加固;有危险 ,及时排除。13、大风大雨后,对塔吊的基础、塔身的垂直度、缆风绳和附着结构及安全保险装置并先试吊,确认无异常后方可作业。14、为现场
