山西某二层框架结构医院综合楼施工组织设计.doc

上传人:p** 文档编号:951177 上传时间:2024-05-21 格式:DOC 页数:50 大小:96.50KB
下载 相关 举报
山西某二层框架结构医院综合楼施工组织设计.doc_第1页
第1页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第2页
第2页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第3页
第3页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第4页
第4页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第5页
第5页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第6页
第6页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第7页
第7页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第8页
第8页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第9页
第9页 / 共50页
山西某二层框架结构医院综合楼施工组织设计.doc_第10页
第10页 / 共50页
亲,该文档总共50页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《山西某二层框架结构医院综合楼施工组织设计.doc》由会员分享,可在线阅读,更多相关《山西某二层框架结构医院综合楼施工组织设计.doc(50页珍藏版)》请在第壹文秘上搜索。

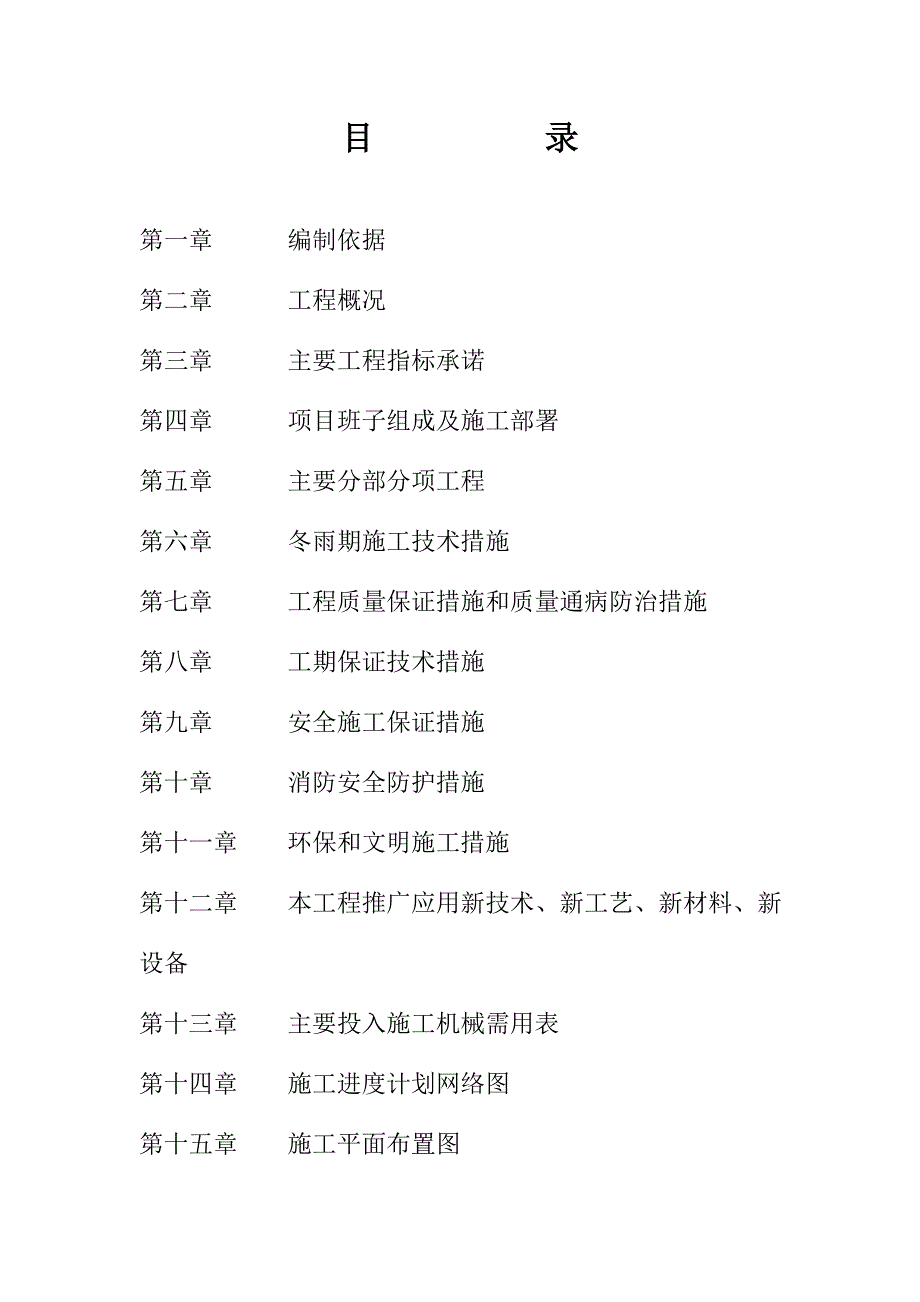

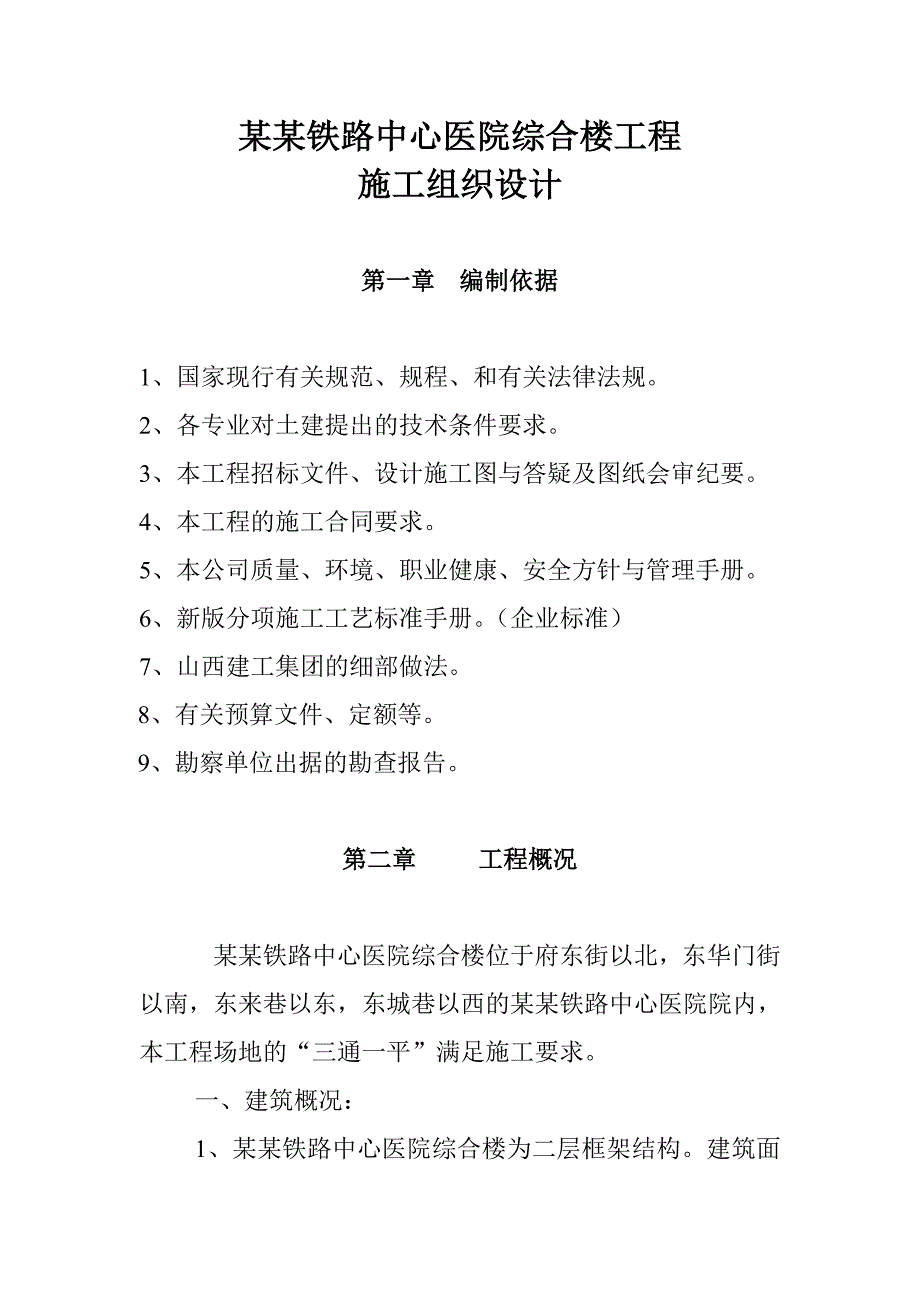

1、目 录第一章 编制依据 第二章 工程概况第三章 主要工程指标承诺第四章 项目班子组成及施工部署第五章 主要分部分项工程第六章 冬雨期施工技术措施第七章 工程质量保证措施和质量通病防治措施第八章 工期保证技术措施第九章 安全施工保证措施第十章 消防安全防护措施第十一章 环保和文明施工措施第十二章 本工程推广应用新技术、新工艺、新材料、新设备第十三章 主要投入施工机械需用表第十四章 施工进度计划网络图第十五章 施工平面布置图某某铁路中心医院综合楼工程施工组织设计第一章 编制依据1、国家现行有关规范、规程、和有关法律法规。2、各专业对土建提出的技术条件要求。3、本工程招标文件、设计施工图与答疑及图纸

2、会审纪要。4、本工程的施工合同要求。5、本公司质量、环境、职业健康、安全方针与管理手册。6、新版分项施工工艺标准手册。(企业标准)7、山西建工集团的细部做法。 8、有关预算文件、定额等。 9、勘察单位出据的勘查报告。第二章 工程概况某某铁路中心医院综合楼位于府东街以北,东华门街以南,东来巷以东,东城巷以西的某某铁路中心医院院内,本工程场地的“三通一平”满足施工要求。一、建筑概况:1、某某铁路中心医院综合楼为二层框架结构。建筑面积1078.71m2.。层高均为3.6m。建筑使用年限为50年,屋面防水等级为级,建筑耐火等级为二级,抗震设防烈度为8度,灭火器配置危险等级为中级危险。室内外高差450m

3、m。2、建筑装饰设计概况内墙:卫生间内墙为铺贴釉面砖;外墙内墙均为水泥珍珠岩保温砂浆墙面;其余墙面为纸筋灰罩面,刷内墙涂料。外墙:为水泥砂浆打底、找平,刷外墙涂料。屋面:为4mm厚高聚物改性沥青卷材防水和水泥蛭石保温屋面。楼地面:为水磨石楼地面和水泥砂浆地面及地板砖地面。顶棚:顶棚为水泥砂浆珍珠岩保温砂浆,其余为均水泥砂浆抹面。油漆:全部为调合漆二度。二、结构概况:本工程为现浇钢筋混凝土框架结构,抗震设防裂度为8度,建筑抗震设防类别为丙类,建筑结构安全等级为二级。1、地基基础:本工程地基采用三七灰土地基,基础为条形基础,混凝土强度等级为C30,基础垫层为100mm厚的C10混凝土。2、本工程地

4、上二层,混凝土的强度等级均为C30,其填充墙外墙墙体材料采用240厚焦渣空心砖,用M5水泥砂浆砌筑。填充墙应沿框架柱全高每隔500设置两根6的钢筋。三、安装工程概况:本工程设计有一般给排水、采暖和照明、通风及卫生等建筑安装工程。第三章 主要工程指标承诺我公司的质量方针思想是“质量为本、塑造精品、竭诚服务、利国益民”。我们将遵循ISO9002质量体系认证的原则和承诺,做到用户至上,信用第一,信守合同,缩短工期,提高质量,改善服务。保证工程质量达到国家先进水平,提供国内一流服务,赢得用户的信任和惠顾。我们承诺本工程主要指标如下:1、工程质量:合格。检验批工程按每层划分为一个检验;,分部工程质量:保

5、证地基基础分部、主体分部、建筑装饰装修分部、建筑屋面分部、建筑给水、排水及采暖分部、建筑电气分部工程达到合格。分项工程及检验批合格率达100%。2、施工工期:本工程计划工期要求从2005年 月 日开工,到2006年 月 日竣工. 3、安全生产:杜绝重大伤亡事故的发生。轻伤负伤频率不超过12,进场安全教育率达100%。4、技术档案:竣工后工程技术次达到真实、完整、齐全,符合档案管理标准及甲方归档要求。5、保修服务:房屋建筑物地基基础工程和主体结构工程,为设计文件规定的该工程的合理使用年限;屋面防水工程,有防水要求的卫生间防渗漏保修五年,安装工程保修二个采暖期或二年。第四章 项目班子组成及施工部署

6、第一节 项目班子的组成 本工程质量等级目标为合格,为了保证工程质量,组建一个技术素质过硬、施工经验丰富、工作作风扎实的项目领导班子是实现目标的关键,项目主要成员如下:项目经理 徐世军 工程师项目副经理 赵绪亮 助 工技术负责人 李海燕 助 工技术管理 李海燕 助 工质量管理 李海燕 助 工 安全管理 梁志刚 助 工预算核算管理 杨月爱 技术员土建施工负责人 刘 峰 助 工第二节 施工组织与协作一、施工组织:本工程由省建一公司总承包,公司对工程的工期、质量、保修服务总负责。土建工程由某某分公司负责施工,项目经理为徐世军同志,负责合同内容的实施和施工的管理。公司的工程管理部、技术部、质量监督部、动

7、力部、安全科等对工程所用的机械设备、劳动力、材料进行综合调配,对工程的技术、质量、安全、进度监控管理,并保证本工程的各项质量、经济目标的实现。二、施工原则:按照先地下、后地上,先土建、后安装,先结构、后装修的顺序进行,样板先行,推广在后的原则。在本工程中开展总体平行立体交叉作业,充分利用工作面施工,组织专业工种流水施工,以加快施工进度,保证工期。第三节 施工部署和施工方案一、工程特点分析:本工程为钢筋混凝土框架结构的综合楼,基础采用钢筋混凝土条形基础。二、施工部署1、临时设施的搭建:现场东边可设三钢及钢筋加工、堆放场地,南面设办公室及库房。2、机械设备布置:立一台龙门架,用于解决大量工程施工材

8、料的垂直运输。搅拌站内设一台JZC350型搅拌机和一台砂浆搅拌机用于装修阶段砂和细石混凝土的搅拌,搅拌站等结构施工完后设在原钢筋堆放场地。施工用水、电均从现场水、电源接到各用水、电设备处,水管埋入地下不少于1米以下,用水量按消防用量25m3/h配管,用电量按450KVA配线。三、施工方案:1、挖土及土方处理:开挖采用反铲挖掘机,由于基坑四周边缘存在煤气、采暖管道,汽车无法进入。因此,挖掘必须进行二次倒运,方可将建筑垃圾及污土倒至地面,装载机配合装车,全封闭自卸汽车运出场外。挖土深度为-3.8米,全部进行三七灰土回填并夯实,压实系数不小于0.95,灰土应宽出基础外边缘不小于0.5m,后做100厚

9、C 10混凝土垫层。2、模板体系:全部采用定型钢模板和覆面竹胶合板。3、混凝土浇灌施工:商品混凝土泵送法施工。四、劳动力组织和控制进度计划:1、劳动力组织基础与主体结构阶段:木工35人,钢筋工30人,混凝土工20人,瓦工30人,其它人员15人。装饰阶段:木工10人,混凝土工10人,防水工8人,瓦工8人,抹灰工50人,粉刷油漆工20人。施工高峰人数130人。2、控制进度(详见施工进度网络图 )第四节 施工准备一、技术准备1、首先熟悉图纸,了解设计意图,做好图纸会审,把技术问题解决在施工之前。2、编制施工图预算,提出各项材料、构件需用量计划。3、编制施工组织设计,进行总体部署与协调,制定切实可行的

10、施工方案和措施。4、编制质量计划,以便对工程质量进行有效控制。5、编制特殊部位及特殊环境下施工的分部工程专项施工方案,并组织技术交底。6、进行技术交底:技术交底采用三级制,即项目工程师施工工长操作班组作业人员。向工长交底时结合具体操作部位,关键部位的质量要求,施工方法及注意事项。工长向班组交底重点讲明本工种的质量标准,技术要求和操作要点,必要时应予以示范。7、会同建设单位和城建规划部门接收坐标点及水准点,并引入现场,作永久性测量基准点。8、装备购置计量检验合格的高精密度施工测量器具,用于工程测量控制。主要测量仪器配备见表:二、生产要求准备1、人员:组织精良和项目班子,并立即就位,配备高素质的管

11、理人员。根据工程质量及进度计划安排,向公司总部提出劳动力需用量计划,按期组织进场。2、机械设备:根据施工进度计划,作好各种机械设备的检修、试车、保养工作并运输进场就位安装。3、周转工具:按施工方案配制足够数量的组合钢模板,木模板、脚手架、扣件及竹面胶合模板等料具。4、材料:组织地材货源,取样送检,外购材料采购定货。三、现场准备1、绘制施工平面图,清理场地,放出新建工程开挖线,将生产设施按平面布置图合理安排,作好现场总体排水,运输通道的考虑。2、根据用电线路设计,敷设现场线路,布置控制柜箱。3、生产、消防、生活用水通过计量配管,按规定设置。水管埋在地下,并砌筑闸门窨井,以便维护。4、修筑现场主要

12、道路及消防道路,使之适当高出地面并硬化,路面向两侧排水并设路边排水沟。5、设好搅拌站,以及其它辅助高度。6、规划降水、雨水、污水,组织排水线路,排向场外城市下水管道。7、强化施工管理和安全保卫,按当地要求修筑围墙,场内醒目处挂设图牌。图牌的布置和制作要符合QBC/JYJ010011999的要求。8、根据引入的坐标、水准点布置施工测量控制桩,并按规范要求设置。施工前作出施测方案。9、消防栓设置在主要通道及有火源,易燃品仓库附近,并有醒目标记。10、搅拌站及砂、石堆场和钢筋加工场作50厚C15混凝土地坪,搅拌站及用水集中处设排水沟集中排往污水坑。11、在现场设置男女厕各一座,并排出值班表,按时打扫

13、。生产、生活垃圾设置集中堆放点,为现场文明施工打下基础。12、本工程现场管理要求达到建筑施工安全文明样板工地标准,现场准备工作和所搭设施均要符合建设部建筑施工安全检查标准及总公司建设工程现场综合考评实施细则的要求。第五章 主要分部分项工程第一节 地基与基础分部一、基础土方开挖1、土方开挖:本工程基础土方开挖深度约-3.8米,开挖土方采用液压反铲挖掘机,分两层挖土,土方运输采用自卸车运到堆放地点。根据基坑开挖图及设计说明,土方开挖的坡度及工作面考虑在内,土方开挖采用反铲挖掘机进行开挖,挖至-3.6m,剩余土方由人工开挖,待挖至-3.8后,进行基底标高的测量。,由于施工现场场地狭小,所以土方全部外

14、运,土方的运距考虑17公里以外。在基坑边缘上侧临时堆土或堆放材料及移动施工机械时,应与基坑边缘保持2m以上距离。弃土应及时运出。2、基坑开挖和基础施工过程中,应根据基坑周边环境及开挖深度,工程地质与水文地质,施工作业设备等条件确保边坡稳定及施工人员周围建筑物的安全。3、基坑开挖至设计标高-3.8m后应立即进行钎探处理完,方可进行垫层施工。4、挖土应自上而下水平分层进行基坑开挖,并且应严格保护基底地基土的天然结构不受扰动和破坏。二、地基处理及混凝土垫层的施工:1、本工程采用三七灰土地基,在垫层施工前先将坑底的原土用6t的压路机碾35遍,然后用3:7灰土分层回填1000mm厚,压实系数不小于0.95。2、地基施工,铺灰土时应分层铺分层夯筑,每层虚铺厚度为200300mm。3、三七灰土拌好后应及时铺好夯实,不得隔日夯打。4、灰土垫层夯实后应做地基承载力试验,灰土地基施工完后,应及时进行混凝土垫层的施工和基础施工。5、混凝土垫层要求表面平整并压光强度达到规范要求后再进行基础施工。三、基础混凝土的施工:本工程采用条形基础,混凝土采用商品混凝土,混凝土输送泵进行泵送。1、泵送混凝土时,混凝土泵应处于慢速,匀速并随时可反泵状态,泵送速度应慢后快,逐步加速,同时,应观察混凝土

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
