广东某10KV防洪闸配变工程施工方案.doc

上传人:p** 文档编号:951305 上传时间:2024-05-21 格式:DOC 页数:17 大小:44.50KB
下载 相关 举报
广东某10KV防洪闸配变工程施工方案.doc_第1页
第1页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第2页
第2页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第3页
第3页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第4页
第4页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第5页
第5页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第6页
第6页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第7页
第7页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第8页
第8页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第9页
第9页 / 共17页
广东某10KV防洪闸配变工程施工方案.doc_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《广东某10KV防洪闸配变工程施工方案.doc》由会员分享,可在线阅读,更多相关《广东某10KV防洪闸配变工程施工方案.doc(17页珍藏版)》请在第壹文秘上搜索。

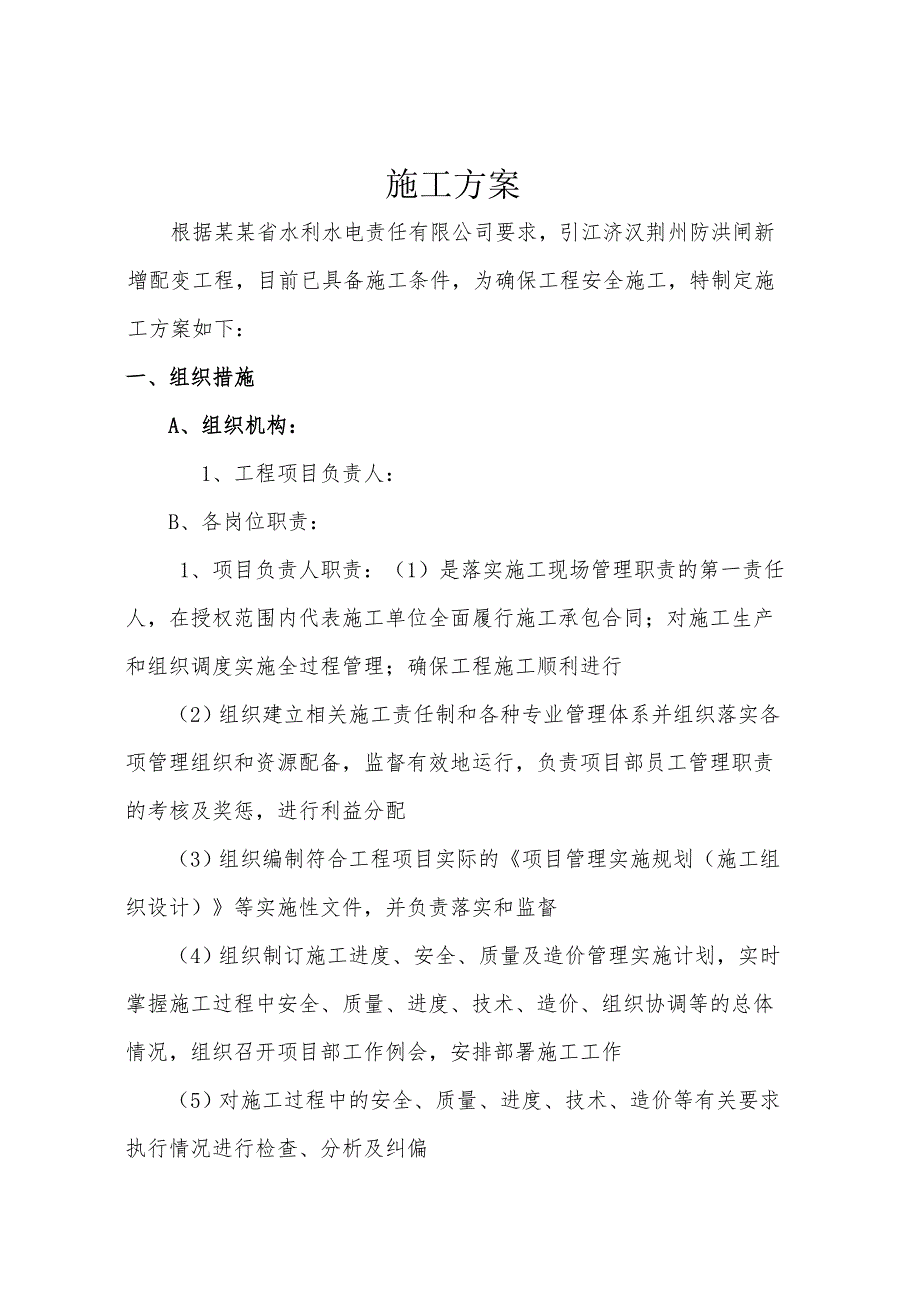

1、某某配 变 工 程施工方案某某电力安装有限公司施工方案根据某某省水利水电责任有限公司要求,引江济汉荆州防洪闸新增配变工程,目前已具备施工条件,为确保工程安全施工,特制定施工方案如下:一、组织措施 A、组织机构:1、工程项目负责人:B、各岗位职责: 1、项目负责人职责:(1)是落实施工现场管理职责的第一责任人,在授权范围内代表施工单位全面履行施工承包合同;对施工生产和组织调度实施全过程管理;确保工程施工顺利进行(2)组织建立相关施工责任制和各种专业管理体系并组织落实各项管理组织和资源配备,监督有效地运行,负责项目部员工管理职责的考核及奖惩,进行利益分配(3)组织编制符合工程项目实际的项目管理实施

2、规划(施工组织设计)等实施性文件,并负责落实和监督(4)组织制订施工进度、安全、质量及造价管理实施计划,实时掌握施工过程中安全、质量、进度、技术、造价、组织协调等的总体情况,组织召开项目部工作例会,安排部署施工工作(5)对施工过程中的安全、质量、进度、技术、造价等有关要求执行情况进行检查、分析及纠偏(6)针对工程实施和检查中出现的重大问题,负责妥善处理,提请有关方协调解决,并制订纠正预防措施(7)合理安排工程资金使用;审核“安措费”使用计划(8)组织落实安全文明施工、职业健康和环境保护有关要求,促进项目的各项管理活动的开展落实(9)组织工程内部验收和质量评定工作,申请工程验收,安排工程竣工后期

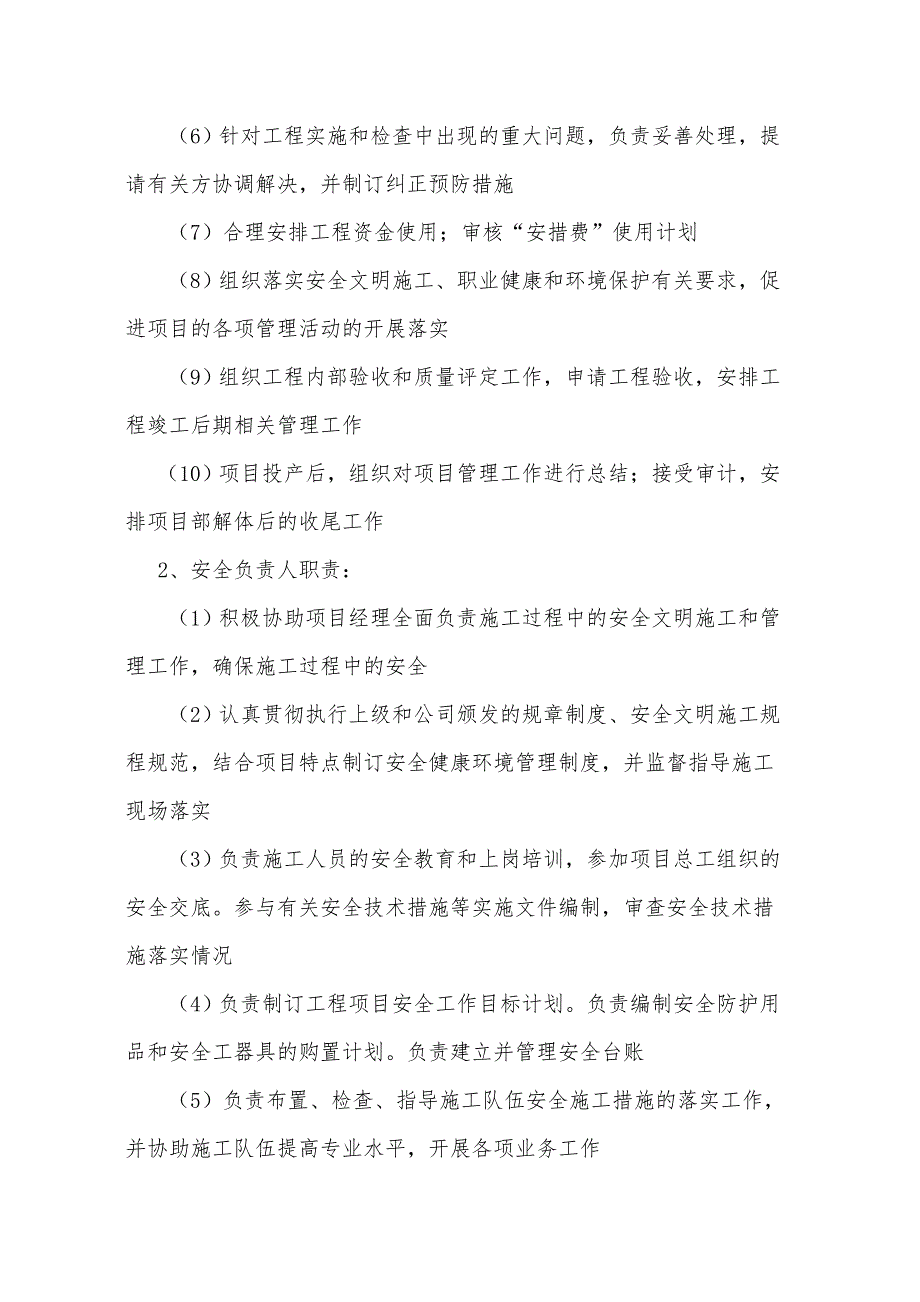

3、相关管理工作(10)项目投产后,组织对项目管理工作进行总结;接受审计,安排项目部解体后的收尾工作2、安全负责人职责:(1)积极协助项目经理全面负责施工过程中的安全文明施工和管理工作,确保施工过程中的安全(2)认真贯彻执行上级和公司颁发的规章制度、安全文明施工规程规范,结合项目特点制订安全健康环境管理制度,并监督指导施工现场落实(3)负责施工人员的安全教育和上岗培训,参加项目总工组织的安全交底。参与有关安全技术措施等实施文件编制,审查安全技术措施落实情况(4)负责制订工程项目安全工作目标计划。负责编制安全防护用品和安全工器具的购置计划。负责建立并管理安全台账(5)负责布置、检查、指导施工队伍安全

4、施工措施的落实工作,并协助施工队伍提高专业水平,开展各项业务工作(6)监督、检查施工场所的安全文明施工情况,组织召开安全专业工作例会,总结安全工作(7)调查安全事故,提交调查报告,提出整改意见和防范措施。有权制止和处罚违章作业和违章指挥行为(8)督促并协助施工班组做好劳动防护用品、用具和重要工器具的定期试验、鉴定工作(9)开展安全施工的宣传和推广安全施工经验3、技术负责人职责:(1)认真贯彻执行有关技术管理规定,积极协助项目经理或项目总工做好各项技术管理工作(2)认真阅读有关设计文件和施工图纸,在施工过程中发现设计文件和施工图纸存在问题及时向项目总工提出。施工过程中加强对设计文件等资料做到闭环

5、管理(3)编写和出版各工序施工作业指导书、安全技术措施等技术文件;并在施工过程中负责落实有关要求和技术指导(4)在工程施工过程中随时进行检查和技术指导,当存在问题或隐患时,提出技术解决和防范措施(5)负责组织施工队伍做好项目施工过程中的施工记录和签证(6)不断提高自身的业务素质,并从技术方面指导和支持项目部的各项管理工作 4、工作负责人职责:1) 正确安全地组织工作。2) 负责检查工作票所列安全措施是否正确完备,是否符合现场实际条件,必要时予以补充。3) 工作前对工作班成员进行危险点告知、交待安全措施和技术措施,并确认每一个工作班成员都已知晓。4) 严格执行工作票所列安全措施。5) 督促、监护

6、工作班成员遵守本规程、正确使用劳动防护用品和执行现场安全措施。6) 工作班成员精神状态是否良好,变动是否合适。5、材料负责人职责:(1)严格遵守物资管理及验收制度,加强对设备、材料和危险品的保管,建立各种物资供应台账,做到账、卡、物相符(2)以审定后的设备、材料供应计划为依据,负责办理甲供设备材料的催运、装卸、保管、发放,自购材料的供应、运输、发放、补料等工作(3)负责对到达现场(仓库)的设备、材料进行型号、数量、质量的核对与检查。收集项目设备、材料及机具的质保等文件(4)负责工程项目完工后多余材料的冲减退料工作(5)做好到场物资的跟踪管理,以实现质量可追溯性 6、施工班成员职责:1) 熟悉工

7、作内容、工作流程,掌握安全措施,明确工作中的危险点,并履行确认手续。2) 严格遵守安全规章制度、技术规程和劳动纪律,对自己在工作中的行为负责,互相关心工作安全,并监督本规程的执行和现场安全措施的实施;3) 正确使用安全工器具和劳动防护用品。二、技术措施1、杆(塔)基础部分:、杆位复测,杆基开挖中,应按设计要求进行。布杆,杆基坑深应达到电杆全长的1/6。、杆基桩在施工中应预留坡度,防止塌方伤人。、配电台区主、附杆需安装600600250底盘,防止电杆下沉。、杆基回填应每填0.15m夯实一次,并回填设于自然地面0.3m防沉土台。2、立杆部分、立杆前应清理坑内余土,核实杆基坑深度是否达到深度要求。、

8、立杆吊绳应在电杆重心以上0.5m-1米位置,吊绳应使用20多股轻钢绳。、立杆工器具必须经检验合格,起重设备最大破断力应达到正常使用力的4倍以上。3、台区部分、配变台架安装应与地面垂直距离3m,台架平面坡度不应大于是1/100。、变压器吊装后,应进行现场校试,并检查器身外观是否有无外撞伤痕现象。、熔断器安装与地面垂直高度应达到4.5m上以,而熔断器之间水平距离在0.5m,熔断管轴线与地面的垂直夹角为15-30度左右。、避雷器发装应保持0.4m间隔,电压引线弧垂在0.15m以内,接地极埋深必须达到0.8m,接地电阻小于4,避雷器接地采取独立接地网,严禁与设备接地一并接地。室外配电箱,安装与地面垂直

9、距离1-1.2m,外壳应明显接地。接地引线圆钢不小于8毫米,扁铁不小于440毫米,中间接头应达到同等材料的95%以上,并且需热镀防腐。连接线间距离高压不小于300mm,低压不小于150mm。4、架线部分、金具安装直线杆顶头与横担距离0.6m,分支线横担与横担之间距离为0.8m。、横担安装在电杆负荷侧。螺栓安装应按由下向上、由内向外,顺线路者从电源侧穿入。、拉盘埋设深度2.5m,直线杆拉线角度为30、60、90度。耐张(终端)杆线拉线角度为45、45、90度。钢绞线按导线截面配置,95以下导线(高、低压)使用GJ-50,20以上导线使用GJ-70。、拉棒埋设深度2米,出土应挖马槽,拉棒出土必须达

10、到0.6m左右。、导线展放应使用朝天滑轮和锚式放线盘设专人引线,在紧线中严禁过牵引,导线弛度应在0.5-0.6m之间。5、开关部分、户外型的隔离开关,露天安装时应水平安装,使带有瓷裙的支持瓷瓶确实能起到防雨作用。、隔离开关的动、静触头应对准,否则合闸时就会出现旁击现象,且当合闸后使动、静触头接触面压力不均匀,造成接触不良。、隔离开关的操作机构、传动机械应调整好,使分、合闸操作能正常进行,没有抗劲现象。、静触头安装在电源侧。、合闸位置时,动触头要有足够的切入深度,以满足接触面积符合要求,但又不允许合过头,要求动触头距静触头底座有3-5mm的空隙;拉开位置时,动、静触头间要有足够的拉开距离,这个距

11、离不应小于160mm,或者动触头与静触头之间拉开的角度不应小于65度。6、电缆部分:直埋敷设、电缆弯曲度不得小于电缆直径的20倍。、电缆沟基础深度不得小于80CM,底部应使用槽板和黄沙,回填时盖好槽板盖,防止电缆外绝缘层损伤。、上下杆处装保护管,电缆过路穿管敷设、电缆预留环不得低于10米、经校试合格后方可使用7、安装时必须按照配电及送电线路施工及验收规范要求施工。三、安全措施1、开工前,工作负责人必须向工作班成员认真进行工前“三交待”及安全注意事项。2、得到开工许可命令后在工作地段验电,挂好可靠的接地线。3、施工人员进入工作现场必须着装整齐,各种安全工器具齐全及各种施工设备运行良好。4、登杆前

12、,必须认真检查杆根是否牢靠,系好安全帽,检查好各种登杆工器具。5、移动电动工具应使用软橡胶电缆,电缆头不得破损漏电,电动工具外壳必须接地或接零。6、对来往车辆经过施工地段时,不得超过15公里/时速度,及设置“前面施工,车辆缓行”警示牌,并设专人看守路口。7、在施工中,严禁上下抛递物传品,必须使用绳索传递。8、严格执行电力建设安全规程,工作现场杜绝习惯性违章现象。四、工作危险点分析及其控制措施1、立杆、撤杆工作主要危险点:高处坠落;触电;倒断杆;机具砸碰。主要安全措施:分工明确,信号统一、动作协调。要划定作业区域,严禁无关人员进入施工现场。控制好电杆重心和电杆起立角度。控制、牵引等拉绳的控制应由

13、有经验的人员操作、指挥,必要时可采取增加临时拉绳等措施。起吊作业的施工机械自身安全措施必须到位,防止因重心偏移、支撑不牢靠、操作不规范等原因而发生倾翻。起重吊钩必须有防脱扣闭锁。邻近带电的高压设备立(撤)杆作业时,生产技术人员应在现场指导,必要时制定“三措”一案,并采用有效措施,确保作业过程中人体、施工机具、牵引绳、拉绳等无触及带电设备可能。导线、拉线、施工机具应可靠接地。2、杆塔上作业主要危险点:高处坠落;触电;物体打击。主要安全措施:登杆前应仔细检查杆根、基础、拉线等,工作前应再次确认作业范围无触电危险,如不能确定,则需重新验电。登杆前应认真核对、确认杆塔双重称号。应正确使用安全带(带后备

14、保护绳),禁止杆上移位或上杆过程中不使用安全带。严禁安全带低挂高用。攀登老旧电杆前,应重点检查杆身是否牢固、埋深是否满足要求、电杆拉线是否牢靠。杆上作业前还应检查横担、金具等是否严重锈蚀。新立杆塔在杆根基础未完全牢固前禁止攀登。在经泥石流冲刷、内涝洪水浸泡、大风吹刮、强降雨冲刷后的线路上作业时,工作前应对线路、配电设施进行仔细检查,必要时在采取增加临时拉绳(或支好架杆)、培土加固等措施后,在专人监护下登杆作业,严禁不采取可靠措施盲目作业。登杆前须认真检查登高器具(登高板、脚扣)是否牢固、可靠。严禁借助绳索、拉线上下杆塔。冰冻天气作业应增加相应防滑、防冻、保暖等措施。在可能有感应电的杆塔上作业时

15、,在人体接触导线前应挂接保安线,作业结束人体脱离导线后方可拆除。杆上有人时禁止调整或拆除拉线。禁止用突然剪断导地线的方式松线。不得随意拆除受力构件。杆上作业、移位时必须手扶牢固构件,禁止失去保护绳进行作业或换位。3、搭、拆头工作主要危险点:触电;高处坠落;误登电杆;高空坠物;导线脱落。主要安全措施:防触电、防高处坠落、防倒断杆、防误登电杆、防高处坠物等安全措施同前相应条款。首先必须验电确认无电。为防止突然来电,在工作地点可能来电各侧均应装设工作地线。禁止作业人员擅自扩大工作范围、增加工作内容或变更安全措施。4、调整弧垂工作主要危险点:触电;高处坠落;高空坠物;误登电杆。主要安全措施:防触电、防高处坠落、防倒断杆、防误登电杆、防高处坠物等措施同前相应条款。应做好防止导线抽跑、掉落的措施,涉及跨越河流、公路、铁路、人口密集区的线路时,要做好对应安全措施,必要时专人看守。应提前联系主管部门,协调做好相应安全措施。调整弧垂工作应综合考虑风偏、强对流天气

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 招标文件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
