广东某天然基础住宅工程建筑施工事故应急处理预案.doc

上传人:p** 文档编号:951407 上传时间:2024-05-21 格式:DOC 页数:16 大小:92.13KB
下载 相关 举报
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第1页
第1页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第2页
第2页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第3页
第3页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第4页
第4页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第5页
第5页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第6页
第6页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第7页
第7页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第8页
第8页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第9页
第9页 / 共16页
广东某天然基础住宅工程建筑施工事故应急处理预案.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《广东某天然基础住宅工程建筑施工事故应急处理预案.doc》由会员分享,可在线阅读,更多相关《广东某天然基础住宅工程建筑施工事故应急处理预案.doc(16页珍藏版)》请在第壹文秘上搜索。

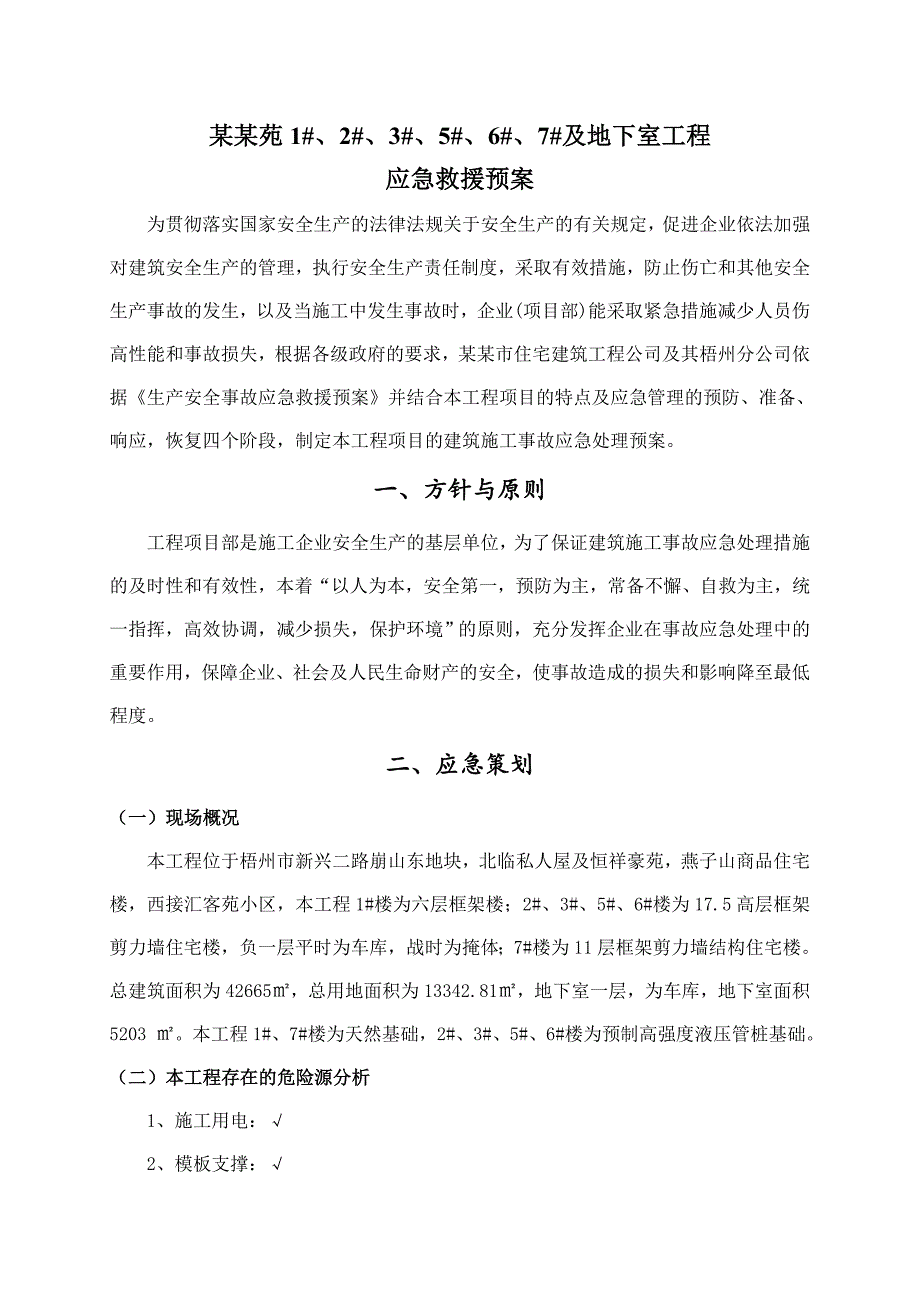

1、某某苑1#、2#、3#、5#、6#、7#及地下室工程应急救援预案编制人: 审核人: 审批人: 某某市住宅建筑工程公司目录一、方针与原则2二、应急策划2(一)现场概况2(二)本工程存在的危险源分析2(三)事故应急预防措施31、触电事故32、高处坠落及物体打击事故43、机械伤害事故44、坍塌事故应急预案55、中毒事故66、火灾事故67、易燃、易爆危险品引起火灾、爆炸事故78、台、暴风雨应急预案79、地震应急预案710、水灾应急预案7(四)事故应急预案处理程序框图8三、应急准备8(一)组织机构的设置和职责81、总公司应急救援工作领导小组成员名单92、梧州分公司应急救援工作领导小组成员名单93、项目部

2、施工现场应急救援小组成员名单94、职责与分工9(二)应急资源11(三)教育、训练与演练11四、应急响应12(一)接警与通知12(二)指挥与控制121、触电事故的抢险程序122、高处坠落及物体打击事故的抢险程序123、坍塌事故的抢险程序134、机械伤害事故的抢险程序135、中毒事故的抢险程序136、火灾事故的抢险程序13(三)警报和紧急公告13(四)事态监测与评估14五、应急恢复14六、预案管理与评审改进14某某苑1#、2#、3#、5#、6#、7#及地下室工程应急救援预案为贯彻落实国家安全生产的法律法规关于安全生产的有关规定,促进企业依法加强对建筑安全生产的管理,执行安全生产责任制度,采取有效措

3、施,防止伤亡和其他安全生产事故的发生,以及当施工中发生事故时,企业(项目部)能采取紧急措施减少人员伤高性能和事故损失,根据各级政府的要求,某某市住宅建筑工程公司及其梧州分公司依据生产安全事故应急救援预案并结合本工程项目的特点及应急管理的预防、准备、响应,恢复四个阶段,制定本工程项目的建筑施工事故应急处理预案。一、方针与原则工程项目部是施工企业安全生产的基层单位,为了保证建筑施工事故应急处理措施的及时性和有效性,本着“以人为本,安全第一,预防为主,常备不懈、自救为主,统一指挥,高效协调,减少损失,保护环境”的原则,充分发挥企业在事故应急处理中的重要作用,保障企业、社会及人民生命财产的安全,使事故

4、造成的损失和影响降至最低程度。二、应急策划(一)现场概况本工程位于梧州市新兴二路崩山东地块,北临私人屋及恒祥豪苑,燕子山商品住宅楼,西接汇客苑小区,本工程1#楼为六层框架楼;2#、3#、5#、6#楼为17.5高层框架剪力墙住宅楼,负一层平时为车库,战时为掩体;7#楼为11层框架剪力墙结构住宅楼。总建筑面积为42665,总用地面积为13342.81,地下室一层,为车库,地下室面积5203 。本工程1#、7#楼为天然基础,2#、3#、5#、6#楼为预制高强度液压管桩基础。(二)本工程存在的危险源分析1、施工用电:2、模板支撑:3、外脚手架:4、塔吊、施工电梯:对以上存在的危险源已分别制定专项施工方

5、案。(三)事故应急预防措施1、触电事故(1)施工现场可能发生触电伤害事故的环节:在建工程与外电高压线之间不达安全操作距离或防护不符合安全要求;临时用电架设末采用TN-S系统,不达“三级配电两级保护”要求;雨天露天电作业;不遵守手持电动工具安全操作规程;照明灯具金属外壳末作接零保护,外壳作业末采用安全电压;高大机械设备末设防雷接地;非专职电工操作临时用电等。(2)预防措施:施工现场做到临时用电的架设、维护、拆除等由专职电工完成。在建工程的外侧防护与外面高压线之间必须保持安全操作距离,达不到要求的,要增设屏障,遮拦或保护网,避免施工机械设备或钢架触高压电线。无安全防护措施时,禁止强行施工。综合采用

6、TN-S系统和漏电保护系统,组成防触电保护系统,形成防触电二道防线。在建工程不得在高、低压线下方施工、搭设工棚、建损造生活设施或堆放构件、架具、材料及其他杂物。坚持“一机、一闸、一漏、一箱”。配电箱、开关箱要合理设置,避免不良环境因素损害和引发电气火灾,其装设位置应避开污染介质、外来固体撞击、强烈振动、高温、潮湿、水溅以及易燃易爆物等。雨天禁止露天电焊作业。按照建筑施工临时用电安全技术规范的要求,做好各类电动机械和手持电动工具的接地接零保护,保证其安全使用。凡移动式照明,必须采用安全电压。坚持临时用电定期检查制度。2、高处坠落及物体打击事故(1)施工现场可能发生高处坠落和物体打击事故的环节:临

7、时、洞口防护不严;高处作业物料堆放不平稳;架上嬉戏、打闹、向下抛掷料;不使用劳保用品,酒后上岗,不遵守劳动纪律;起重、吊装工不按安全操作规程操作,井架吊篮乘人。(2)预防措施:凡在距地2m以上,有可能发生坠落的楼板边、阳台边、屋面边、基坑边、基槽边、电梯井口、预留洞口、通道口、基坑口等高处作业时,都必须设有效可靠的防护设施,防止高处坠落和物体打击。施工现场使用的龙门架(井字架),必须制定安装和拆除施工方案,严格遵守安装和拆除顺序,配备齐全有效限位装置。在运行前,要对超高限位、制动装置、断绳保险等安全设施进行检查验收,经确认合格有效方可使用。脚手架外侧边缘用密目式安全网封闭。搭设脚手架必须编制施

8、工专项方案和安全技术措施,操作层的跳板必须满铺,并设置踢脚板和防护栏杆或安全立网。在搭设脚手架前,须向工人作较为详细的交底。模板工程的支撑系统,必须进行设计计算,并制定有针对性的施工方案和安全技术措施。塔吊在使用过程中,必须具有力矩限位器和超高、变幅及行走限位装置,并灵敏可靠。塔吊的吊钩要有保险装置。严禁架上嬉戏、打闹、酒后上岗和从高处向下抛掷物块,以避免造成高处坠落和物体打击。3、机械伤害事故(1)施工现场可能发生机械伤害的环节:机械设备未按说明书安装、未按技术性能使用;机械设备缺少安全装置或安全装置失效;对运行中的机械进行维修、保养、调整,未按操作规程操作;机械设备带病运作。(2)预防措施

9、:机械设备应按其技术性能的要求正确使用。缺少安全装置或安全装置已失效的机械设备不得使用。按规范要求对机械进行验收,验收合格后方可使用。机械操作工持证上岗,工作期间坚守岗位,按操作规程操作,遵守劳动纪律。处在运行和运转中的机械严禁对其进行维修、保养或调整等作业。机械设备应按时进行保养,当发现有漏保、失修或超载带病运转等情况,有关部门应停止其使用。4、坍塌事故应急预案(1)施工现场可能发生坍塌事故的环节a、外架手架:详见专项方案b、模板支撑系统:详见专项方案c、土方开挖土方施工采用挖空底脚的方法挖土;积土、料具、机械设备堆放离坑、槽小于设计规定;坑槽开挖设置安全边坡不符合安全要求;料具堆放过于集中

10、,荷载过大;基坑施工未设置有效排水等。预防措施严禁采用挖空底脚的方法进行土方施工。基础工程施工前要制定有针对性的施工方案,按照土质的情况设置安全或固壁、支撑。对于挖出的泥土,要按规定放置,不得随意沿围墙或临时建筑堆放。施工中严格控制建筑材料、模板、施工机械、机具或其他物料在楼层或屋面的堆放数量和重量,以避免产生过大的集中荷载,造成楼板或屋面断裂。基坑施工要设置有效排水措施,雨天要防止地表水冲刷土壁边坡,造成土方坍塌。5、中毒事故(1)施工现场可能发生中毒的环节现场焚烧的有毒物质;食堂采购的食物中含有毒物质或工人食用腐烂、变质食品。(2)预防措施严禁现场焚烧有害有毒物质。工人生活设施符合卫生要求

11、,不吃腐烂、变质食品。炊事员持健康证上岗。暑伏天要合理安排作息时间,防止中暑脱水现象发生。6、火灾事故(1)施工现场发生火灾的主要环节电气线路超过负荷或线路短路引起火灾;电热设备、照明灯具使用不当引起火灾;大功率照明灯具与易燃物距离过近引起火灾;电弧、电火花等引起火灾;电焊机、点焊机使用时电气弧光、火花等会引燃周围物体,引起火灾;民工生活、住宿临时用电拉设不规范,有乱拉乱接现象;民工在宿舍内生火煮吃、取暖引燃易燃物质等。(2)预防措施做施工组织设计时要根据电器设备的用电量正确选择剧导线截面,导线架空敷设时其安全间距必须满足规范要求。电气操作人员要认真执行规范,正确连接导线,接线柱要压牢、压实。

12、现场用的电动机严禁超载使用,电机周围无易燃物,发现问题及时解决,保证设备正常运转。施工现场内严禁使用电炉子,使用碘钨灯时,灯与易燃物间距要大于2.5m,室内不准使用功率超过60%的灯泡。使用焊机时要执行用火证制度,并有人监护,施焊周围不能存在易燃物品,并配备防火设备。电焊机要放在通风良好的地方。施工现场的高大设备做好防雷接地工作。存放易燃气体、易燃物仓库内的照明装置一定要采用防爆型设备,导线敷设、灯具安装、导线与设备连接均应满足有关规范要求。7、易燃、易爆危险品引起火灾、爆炸事故(1)施工现场由于易燃、易爆物品使用引起火灾、爆炸的主要环节:施工现场的使用油漆、松节油、汽油等涂料或溶剂;使用挥发

13、性易燃性溶剂稀释的涂料时使用明火或吸烟;焊、割作业点与氧气瓶电石桶和乙炔发生器等危险品的距离过小。(2)预防措施使用挥发性、易燃性等易燃、易爆危险品的现场不得使用明火或吸烟,同时应加强通风,使作业场所有害气体浓度降低。焊、割作业点与氧气瓶、电石桶和乙炔发生器等危险品物品的距离不得少于10m,与易燃、易爆物品的距离不得小于30m。8、台、暴风雨应急预案(1)施工现场由台、暴风雨引起伤亡事故的主要环节,强风高处作业(阵风六级,风速10.8m/s);基础土方施工由于无排(降)水措施导致土方边坡失稳。预防措施基础土方施工应根据实际情况设置有效的排(降)水措施。六级以上大风严禁登高作业,塔吊、施工电梯等

14、应按规定安装接地保护和避雷装置。清除外架上的杂物,对作业层上的材料和机具采取有效的保护措施。9、地震应急预案(1)施工现场可能发生的地震灾害,由于地震导致建筑物损毁、人员伤害。(2)处置措施组织人员紧急疏散。10、水灾应急预案(1)施工现场可能发生的水灾灾害,由于水灾导致建筑物损毁、人员伤害。(2)处置措施组织人员紧急疏散。(四)事故应急预案处理程序框图发生质量、安全事故保护现场,抢救伤员立即报告拨打求救电话迅速起动应急救援小组,5-10分钟内人员全部到位领导小组救援小组根据事故特点逐级汇报组织、指挥抢救稳定秩序,控制事态发展进一步保护现场迅速展开抢救配合政府急救机构抢救伤员切断事故源头,防止事故扩大参与事故调查、分析做好善后工作结案制定和采取防止类似事故的发生的措施和教育三、应急准备(一)组织机构的设置和职责应急预案的应急反应组织机构分为一、二、三级编制,总公司设置应急预案实施的一级应急反应组织机构,梧州分公司设置二级应急反应组织机构,工程项目经理部设置应急计划实施的三级应急反应组织机构。1、总公司应急救援工作领导小组成员名单组 长:允浩副组长:万观华成 员:戚春然、林昌广、梁益成办公室电话:2、梧州分公司应急救援工作领导小组成员名单组 长:叶春华副组长:钟小辉成 员:梁启铭、蓝全、叶振志、罗木

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
