广东某截污项目提升泵站工程沉井专项施工方案.doc

上传人:p** 文档编号:951447 上传时间:2024-05-21 格式:DOC 页数:40 大小:464.09KB
下载 相关 举报

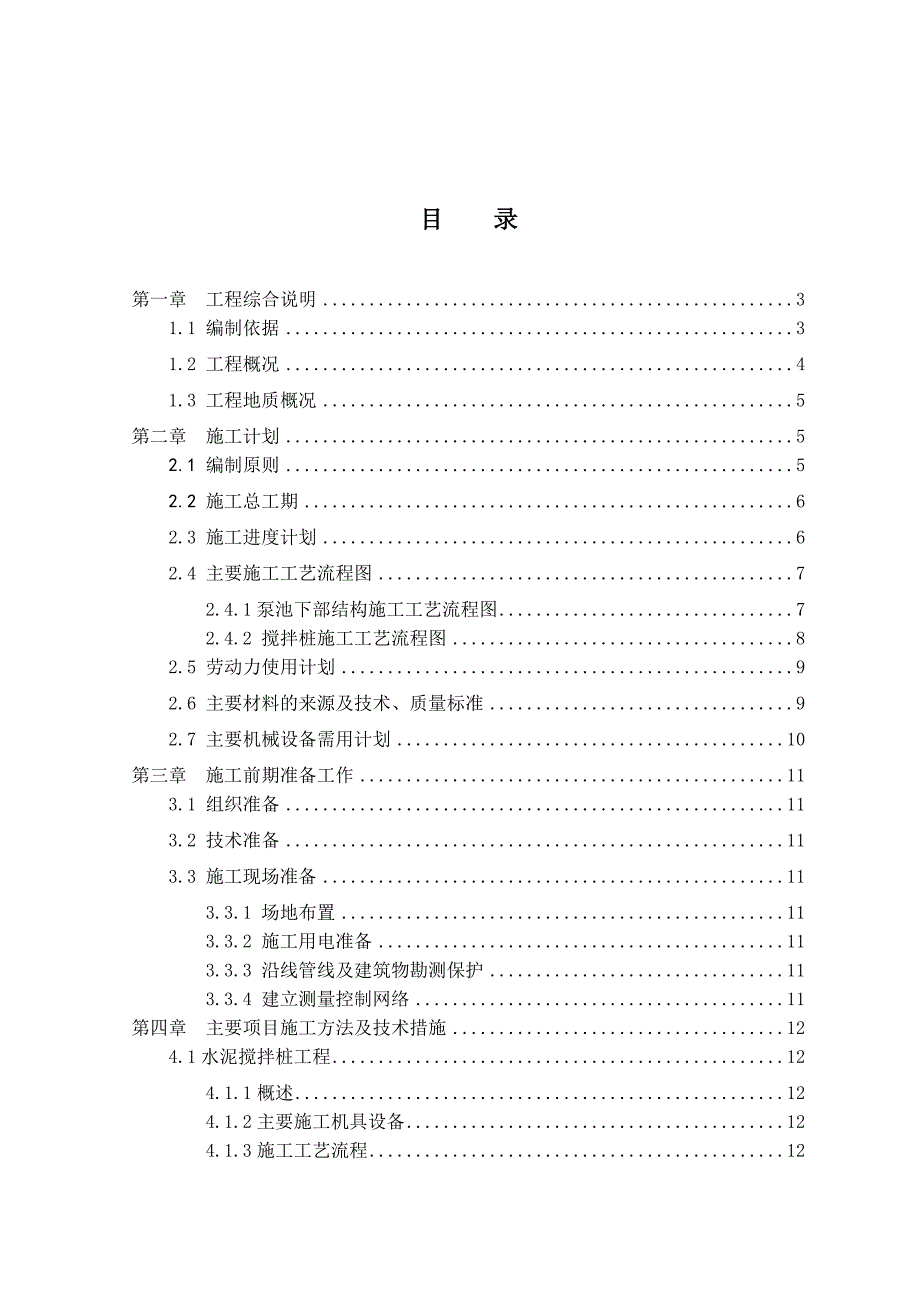

广东某截污项目提升泵站工程沉井专项施工方案.doc_第1页
第1页 / 共40页

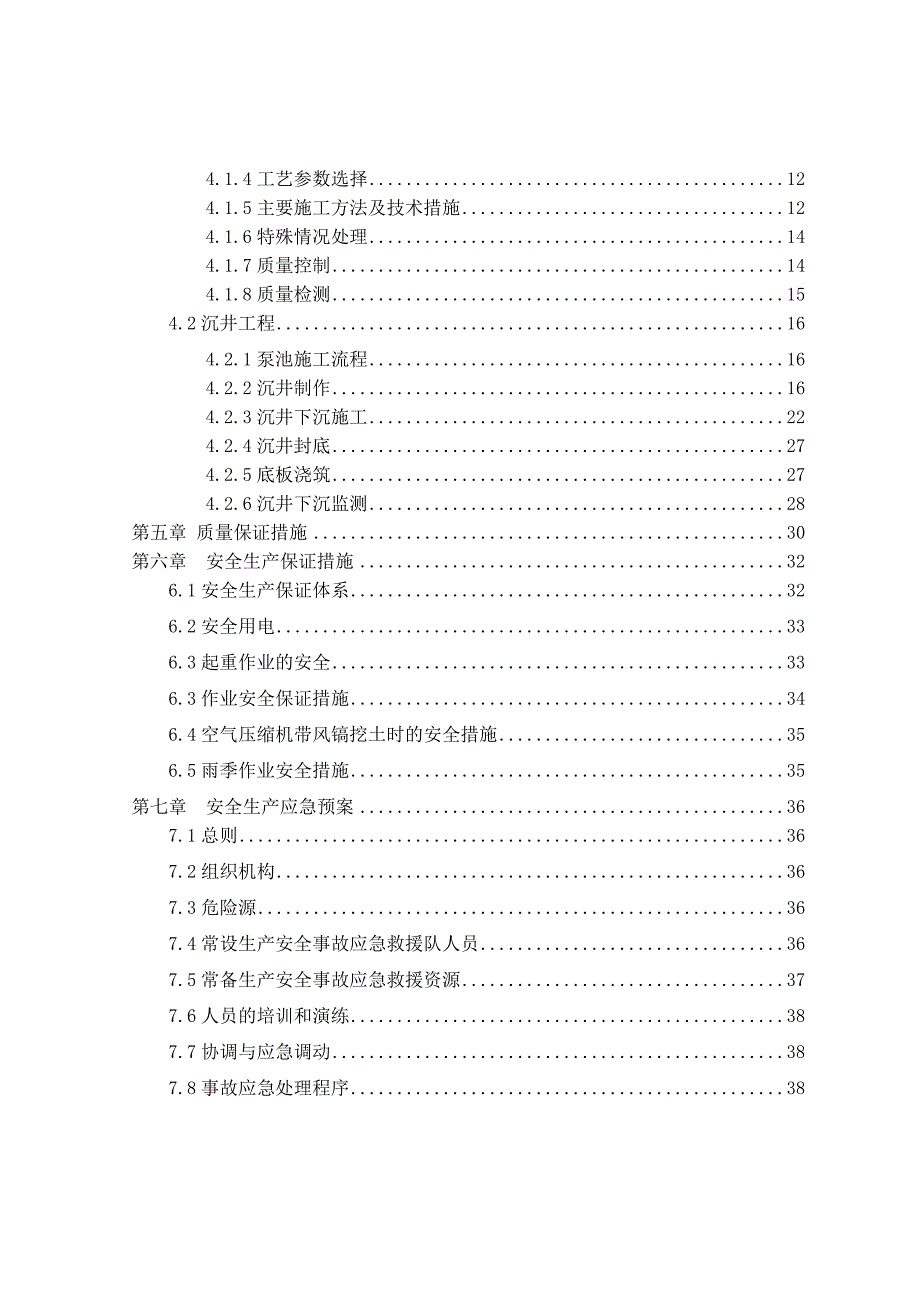

广东某截污项目提升泵站工程沉井专项施工方案.doc_第2页
第2页 / 共40页

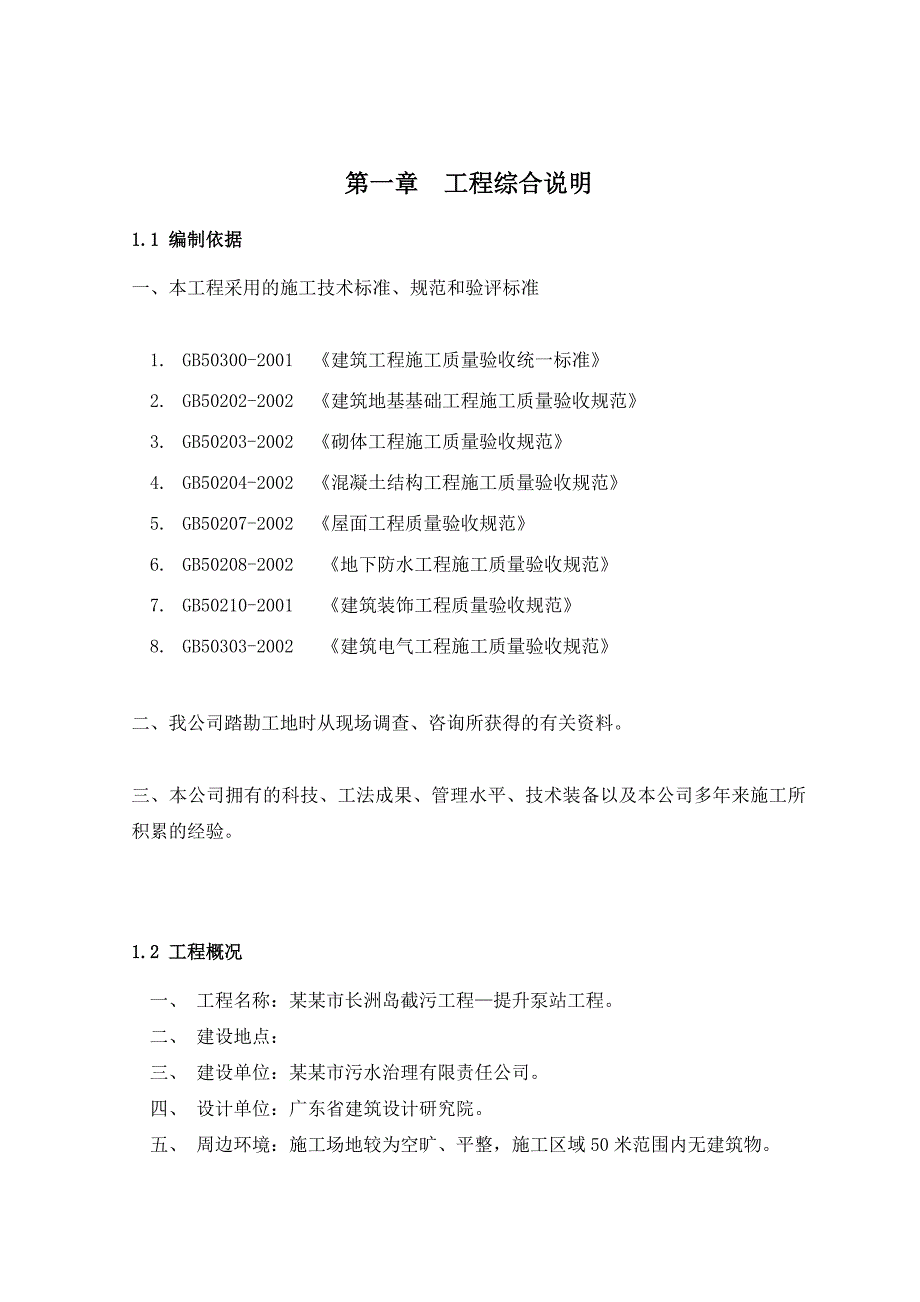

广东某截污项目提升泵站工程沉井专项施工方案.doc_第3页
第3页 / 共40页
广东某截污项目提升泵站工程沉井专项施工方案.doc_第4页
第4页 / 共40页
广东某截污项目提升泵站工程沉井专项施工方案.doc_第5页
第5页 / 共40页
广东某截污项目提升泵站工程沉井专项施工方案.doc_第6页
第6页 / 共40页
广东某截污项目提升泵站工程沉井专项施工方案.doc_第7页
第7页 / 共40页
广东某截污项目提升泵站工程沉井专项施工方案.doc_第8页
第8页 / 共40页
广东某截污项目提升泵站工程沉井专项施工方案.doc_第9页
第9页 / 共40页
广东某截污项目提升泵站工程沉井专项施工方案.doc_第10页
第10页 / 共40页
亲,该文档总共40页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《广东某截污项目提升泵站工程沉井专项施工方案.doc》由会员分享,可在线阅读,更多相关《广东某截污项目提升泵站工程沉井专项施工方案.doc(40页珍藏版)》请在第壹文秘上搜索。

1、目 录第一章 工程综合说明31.1编制依据31.2工程概况41.3 工程地质概况5第二章 施工计划52.1 编制原则52.2 施工总工期62.3 施工进度计划62.4 主要施工工艺流程图72.4.1泵池下部结构施工工艺流程图72.4.2 搅拌桩施工工艺流程图82.5 劳动力使用计划92.6 主要材料的来源及技术、质量标准92.7 主要机械设备需用计划10第三章 施工前期准备工作113.1 组织准备113.2 技术准备113.3 施工现场准备113.3.1 场地布置113.3.2 施工用电准备113.3.3 沿线管线及建筑物勘测保护113.3.4 建立测量控制网络11第四章 主要项目施工方法及技

2、术措施124.1水泥搅拌桩工程124.1.1概述124.1.2主要施工机具设备124.1.3施工工艺流程124.1.4工艺参数选择124.1.5主要施工方法及技术措施124.1.6特殊情况处理144.1.7质量控制144.1.8质量检测154.2沉井工程164.2.1泵池施工流程164.2.2沉井制作164.2.3沉井下沉施工224.2.4沉井封底274.2.5底板浇筑274.2.6沉井下沉监测28第五章 质量保证措施30第六章 安全生产保证措施326.1安全生产保证体系326.2安全用电336.3起重作业的安全336.3作业安全保证措施346.4空气压缩机带风镐挖土时的安全措施356.5雨季

3、作业安全措施35第七章 安全生产应急预案367.1总则367.2组织机构367.3危险源367.4常设生产安全事故应急救援队人员367.5常备生产安全事故应急救援资源377.6人员的培训和演练387.7协调与应急调动387.8事故应急处理程序38第一章 工程综合说明1.1 编制依据一、 本工程采用的施工技术标准、规范和验评标准1. GB50300-2001 建筑工程施工质量验收统一标准2. GB50202-2002 建筑地基基础工程施工质量验收规范3. GB50203-2002 砌体工程施工质量验收规范4. GB50204-2002 混凝土结构工程施工质量验收规范5. GB50207-2002

4、 屋面工程质量验收规范6. GB50208-2002 地下防水工程施工质量验收规范7. GB50210-2001 建筑装饰工程质量验收规范8. GB50303-2002 建筑电气工程施工质量验收规范二、我公司踏勘工地时从现场调查、咨询所获得的有关资料。三、本公司拥有的科技、工法成果、管理水平、技术装备以及本公司多年来施工所积累的经验。1.2 工程概况一、 工程名称:某某市长洲岛截污工程提升泵站工程。二、 建设地点:三、 建设单位:某某市污水治理有限责任公司。四、 设计单位:广东省建筑设计研究院。五、 周边环境:施工场地较为空旷、平整,施工区域50米范围内无建筑物。六、 工程简介: 泵池建设面积

5、为323m2,形状如同矩形,采用钢筋砼结构,其井壁厚度为1米,隔墙为0.8米、0.7米。泵池井壁采用排水法下沉,下沉深度约为13.5米。井壁采取五次制作、两次下沉方式进行施工,第一节(含刃脚)制作高度为4.6米,第二节第四节制作高度各为3米,第五节制作高度为1.5米;当井壁制作高度达到7.6米时,开始第一次下沉,余下的井壁将归纳到第二次下沉。根据设计图要求,在沉井周边打设两排D500搅拌桩,有效桩长约为3.811.5米,桩端至强风化或全风化岩面。 1.3 工程地质概况根据设计院提供岩土工程勘察报告显示,泵池施工区域所相遇土层以耕土、粉质粘土、砂质粘性土、全风化混合岩、强风化混合岩为主,每层岩土

6、分布厚度起伏较大。从勘察报告显示,地面以下3.8米开始与岩层相遇,下沉施工时需加以注意。现将岩土分层特征自上而下描述如下:1. 地面标高0.00-0.8为耕土:灰褐红色,较湿,松散。2. -0.8-7.3为粉质粘土:黄褐色,较湿,硬塑,含少量细砂。3. -2.3-8.9为砂质粘性土:淡黄色,较湿,硬塑,遇水易软化崩解,为混合岩风化残积土。4. -3.8-7.4为全风化混合岩:黄褐色,岩石风化完全,岩芯手可折断,遇水易软化崩解。5. -6.8-18.8为强风化混合岩:青灰色,岩石风化强烈,岩芯手可折断,遇水易软化崩解,其实测击数N=5152击之间。平均值为N=51.3击。详细的地质情况,查阅岩土

7、工程勘察报告柱状图ZK246、ZK247a、ZK245a、ZK247、ZK246a。第二章 施工计划2.1 编制原则 严格按照施工程序和控制性进度的要求进行编制; 依据相关技术规范和我单位类似工程项目施工经验进行编制; 充分理解设计意图和设计对施工总工期规划,根据施工组织设计总体大纲和相关阶段性限制性工期范围内,合理地进行本标施工进度安排; 严格按我单位的施工管理水平,合理地进行人、机、物等资源的配置,确保施工进度计划的可操作性和资源保证措施的充分性; 严格按照我单位的施工技术水平,详细进行施工规划,确保本施工进度计划同技术力量保持一致,保证本施工计划在技术上的可行性; 全面分析关键线路上各项

8、目的施工方案,据实考虑关键项目的施工强度,力求进度计划合理可靠; 按期并力争提前实现各项控制性进度,优质、高效地完成本合同工程施工,是本进度计划的根本控制目标。2.2 施工总工期根据我单位技术水平和机械设备的投入状况,结合本工程的实际情况,经过对本工程各施工项目进度的详细分析,拟开工日期为2009年12月13日,于2010年5月9日完工,施工历时148天。根据我们对施工组织设计仔细研究,制定了本方案实施性的控制性工期,如表3-1。表3-1 控制性工期对照表序号项 目 名 称开始日期完成日期1第一节井壁及刃脚施工2009年12月16日2010年01月04日2第二节井壁施工2010年01月05日2

9、010年01月26日3第三节井壁施工2010年01月27日2010年02月19日4第四节井壁施工2010年02月20日2010年03月17日5铺设砂石及封底施工2010年03月22日2010年03月24日6铺设垫层及底板施工2010年03月25日2010年03月28日7隔墙结构施工2010年03月29日2010年04月21日8第五节井壁及顶板施工2010年04月22日2010年05月09日2.3 施工进度计划施工进度计划见附图:施工进度计划横道图。2.4 主要施工工艺流程图 2.4.1沉井施工工艺流程图2.4.2 搅拌桩施工工艺流程图放线、定位调 平钻头对位预搅下沉至设计孔深复搅提升喷浆搅拌清

10、洗移位2.5 劳动力使用计划本工程劳动力按各工程项目的需要布置,同时考虑均衡调配,使最高峰劳动力与最低峰劳动力不至于相差太悬殊。在施工过程中按计划进行人员调配,如有困难我公司将就近从其他项目调遣队伍进行增援,确保工期目标实现。劳动力需用计划表工种名称2009年2010年12月1月2月3月4月5月管理人员666666技术人员222222测量人员333333木工151515151515瓦工101010101010电工333333机械工444444钢筋工181818181818杂工151515151515合计7676767676762.6 主要材料的来源及技术、质量标准本工程的主要材料经业主或监理单

11、位认可后在某某市场上购买,技术及质量标准均要符合国家规范及设计要求。采购数量及规范依照设计图工程数量要求,分批采购进场。一、材料进场的检验坚持材料进场检验制度,确保原材料、半成品、成品使用前符合技术规范的质量要求。(一)、严格控制原材料、半成品的质量。施工中所用的钢材、水泥、预制材等除须具有相应的质量证明书外,还须按规范要求进行拍检试验,合格后方可使用,对经试验达不到设计要求的原材料或作降级使用、或作退货处理。(二)、原材料、半成品的堆放应符合现场要求,分类分规格堆放,并挂上标识牌,以防误用。(三)、单位工程管理部每周将对不合格半成品、成品或不合格的原材料进行统计分析,对一些容易出现质量通病的

12、工序,分析该工序所用材料、工艺、生产设备、操作规程、操作人员的技艺或其他因素,对质量的不同影响,区别对待并提出和采取预防措施。二、主要材料的质量控制(一)、钢筋钢筋和焊条的采购,必须要有出厂质量保证书,没有出厂质量保证书的钢筋,不能采购,对新用的钢筋,严格按规范规定取样试验合格后才能使用。(二)、混凝土本工程所需的混凝土采用商品混凝土。(三)、预制构件我公司在进场后,即派员与上述各材料成品供应商取得联系,提供所需材料、零件的时间和清单,以便供应商作好供料准备工作。2.7 主要机械设备需用计划在本工程施工中,我公司将分批安排技术先进、性能优越并且满足施工进度要求的机械设备进场施工。1. 拟投入本

13、工程工作的施工机械设备施工机械设备表序号机械名称规格型号单位数量1挖掘机及风炮式挖掘机PC220台42抓斗机WZYS46-6 台23自卸汽车8T台54推土机75KW台15振动压路机YZ14J台16汽车吊台27砼输送泵车台38泥浆泵台29发电机100KW套210交流电焊机30KVA台811钢筋切断机台312钢筋弯曲机台3第三章 施工前期准备工作3.1 组织准备我司将陆续调配具有丰富施工经验的专业施工队伍进场。进场工人数量按照临时工程及各专业工程的施工强度进行确定,保证劳动力配备能够满足工期的要求。同时,对进场所有职工加强管理,建立健全内部约束激励机制,充分调动广大职工的积极性和自觉性,保证安全、高效、优质完成本工程的施工任务。3.2 技术准备审查施工图纸和进行各专业图纸会审,进行施工技术交底工作。做好定位点控制,施工测量和现场放线工作。3.3 施工现场准备3.3.1 场地布置严格按照要求进行材料堆放(仓库)及加工场布置,力求减少占地,方便当地民众、方便施工、减少干扰、安全可靠、经济节省。3.3.2 施工用电准备施工时,拟配备2台100KW型发电机组作为电源。3.3.3 沿线管线及建筑物勘测保护 根据业主、监理、设计提

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
