《广东某肉类加工厂深基坑土方开挖专项施工方案(附图).doc》由会员分享,可在线阅读,更多相关《广东某肉类加工厂深基坑土方开挖专项施工方案(附图).doc(22页珍藏版)》请在第壹文秘上搜索。

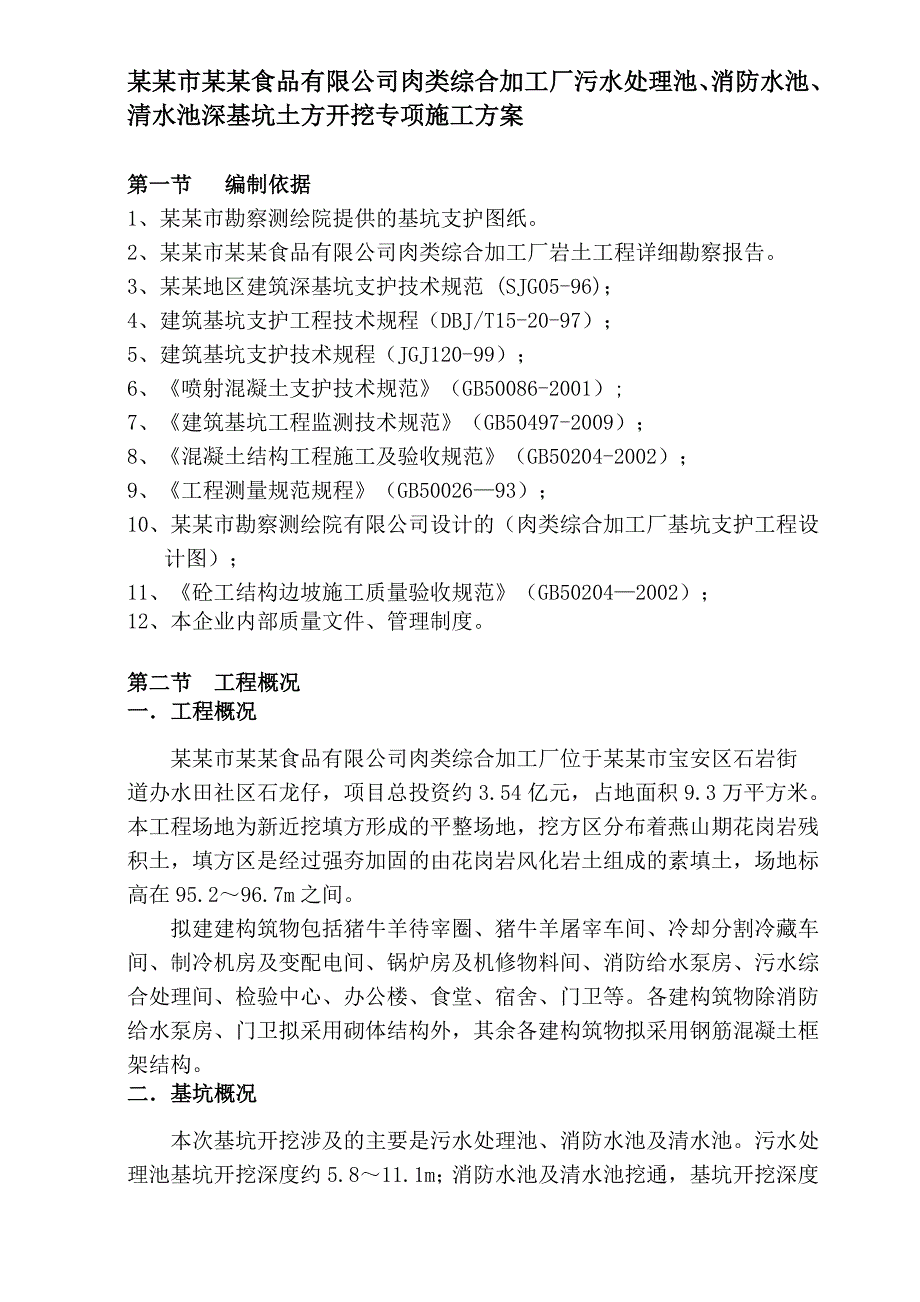

1、第一节 编制依据2第二节 工程概况2一工程概况2二基坑概况2三、工程地质概况3四周边环境概况4第三节 基坑支护设计4第四节 施工计划6第五节、深基坑支护施工方法10一开挖原则10二深基坑支护及开挖工艺10三特殊情况处理11第六节 基坑降水处理11第七节 土方开挖方案12一 土方开挖概况12二机械配置13三土方开挖施工准备14四土方开挖实施方案14五土方收尾处土方开挖15六土方外运及文明施工措施15第八节 基坑监测16第九节 安全防护及应急措施17一安全防护17二应急措施18某某市某某食品有限公司肉类综合加工厂污水处理池、消防水池、清水池深基坑土方开挖专项施工方案第一节 编制依据1、某某市勘察测
2、绘院提供的基坑支护图纸。2、某某市某某食品有限公司肉类综合加工厂岩土工程详细勘察报告。3、某某地区建筑深基坑支护技术规范 (SJG05-96);4、建筑基坑支护工程技术规程(DBJ/T15-20-97);5、建筑基坑支护技术规程(JGJ120-99);6、喷射混凝土支护技术规范(GB50086-2001);7、建筑基坑工程监测技术规范(GB50497-2009);8、混凝土结构工程施工及验收规范(GB50204-2002);9、工程测量规范规程(GB5002693);10、某某市勘察测绘院有限公司设计的(肉类综合加工厂基坑支护工程设计图);11、砼工结构边坡施工质量验收规范(GB5020420
3、02);12、本企业内部质量文件、管理制度。第二节 工程概况一工程概况某某市某某食品有限公司肉类综合加工厂位于某某市宝安区石岩街道办水田社区石龙仔,项目总投资约3.54亿元,占地面积9.3万平方米。本工程场地为新近挖填方形成的平整场地,挖方区分布着燕山期花岗岩残积土,填方区是经过强夯加固的由花岗岩风化岩土组成的素填土,场地标高在95.296.7m之间。拟建建构筑物包括猪牛羊待宰圈、猪牛羊屠宰车间、冷却分割冷藏车间、制冷机房及变配电间、锅炉房及机修物料间、消防给水泵房、污水综合处理间、检验中心、办公楼、食堂、宿舍、门卫等。各建构筑物除消防给水泵房、门卫拟采用砌体结构外,其余各建构筑物拟采用钢筋混

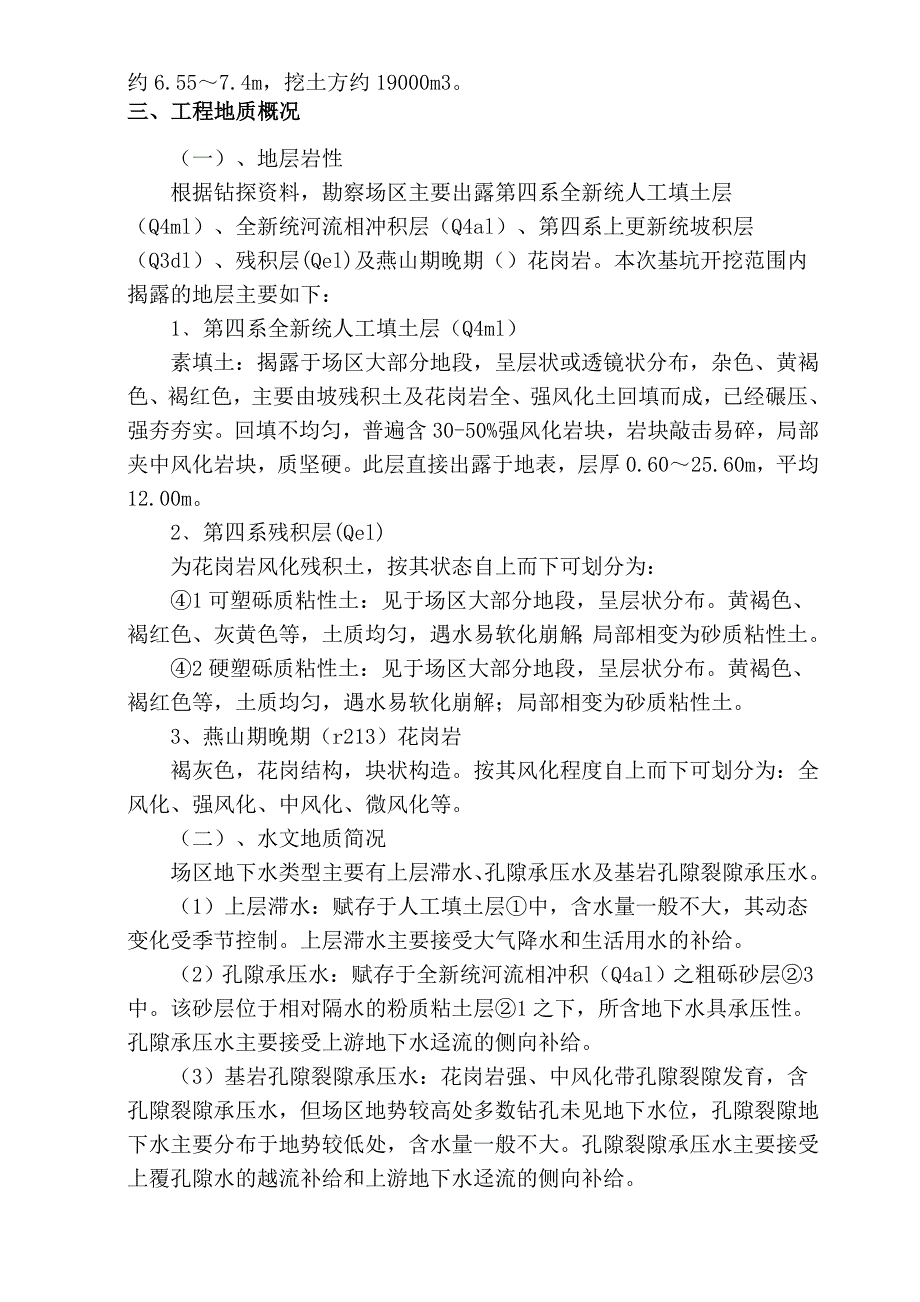

4、凝土框架结构。二基坑概况本次基坑开挖涉及的主要是污水处理池、消防水池及清水池。污水处理池基坑开挖深度约5.811.1m;消防水池及清水池挖通,基坑开挖深度约6.557.4m,挖土方约19000m3。三、工程地质概况(一)、地层岩性根据钻探资料,勘察场区主要出露第四系全新统人工填土层(Q4ml)、全新统河流相冲积层(Q4al)、第四系上更新统坡积层(Q3dl)、残积层(Qel)及燕山期晚期()花岗岩。本次基坑开挖范围内揭露的地层主要如下:1第四系全新统人工填土层(Q4ml)素填土:揭露于场区大部分地段,呈层状或透镜状分布,杂色、黄褐色、褐红色,主要由坡残积土及花岗岩全、强风化土回填而成,已经碾压
5、、强夯夯实。回填不均匀,普遍含30-50%强风化岩块,岩块敲击易碎,局部夹中风化岩块,质坚硬。此层直接出露于地表,层厚0.6025.60m,平均12.00m。2第四系残积层(Qel)为花岗岩风化残积土,按其状态自上而下可划分为:1可塑砾质粘性土:见于场区大部分地段,呈层状分布。黄褐色、褐红色、灰黄色等,土质均匀,遇水易软化崩解;局部相变为砂质粘性土。2硬塑砾质粘性土:见于场区大部分地段,呈层状分布。黄褐色、褐红色等,土质均匀,遇水易软化崩解;局部相变为砂质粘性土。3、燕山期晚期(r213)花岗岩褐灰色,花岗结构,块状构造。按其风化程度自上而下可划分为:全风化、强风化、中风化、微风化等。(二)、
6、水文地质简况场区地下水类型主要有上层滞水、孔隙承压水及基岩孔隙裂隙承压水。(1)上层滞水:赋存于人工填土层中,含水量一般不大,其动态变化受季节控制。上层滞水主要接受大气降水和生活用水的补给。(2)孔隙承压水:赋存于全新统河流相冲积(Q4al)之粗砾砂层3中。该砂层位于相对隔水的粉质粘土层1之下,所含地下水具承压性。孔隙承压水主要接受上游地下水迳流的侧向补给。(3)基岩孔隙裂隙承压水:花岗岩强、中风化带孔隙裂隙发育,含孔隙裂隙承压水,但场区地势较高处多数钻孔未见地下水位,孔隙裂隙地下水主要分布于地势较低处,含水量一般不大。孔隙裂隙承压水主要接受上覆孔隙水的越流补给和上游地下水迳流的侧向补给。 本
7、次勘察因场区人工填土层较厚,且钻进过程中多存在漏水现象,故未能取到地下水样。结合初勘的地下水分析成果,根据岩土工程勘察规范(GB 50021-2001)标准判定:地下水对混凝土结构在强透水环境中具中等腐蚀性,在弱透水环境中具弱腐蚀性,对混凝土中的钢筋无腐蚀性,对钢结构具弱腐蚀性。四周边环境概况本工程位于宝安区石岩石龙仔,地理位置偏僻,周边没有居民和工厂,拟开挖的基坑周边无相关管线资料,为空旷场地。污水处理池按总施工组织方案先完成基坑部分再进行周边建筑物土方开挖,周边有拟建牛待宰车间,制冷机房及变配电间,锅炉房及机修物料间等建筑单体,由于地质复杂,打桩困难,施工中出现斜桩断桩以及桩尖进不了设计持
8、力层的废桩;消防水池、蓄水池相邻有办公楼和食堂、宿舍2个拟建单体建筑物,已经完成施打预制桩工程,在进行钢花管施工时应注意避开周围的预应力管桩,第三节 基坑支护设计基坑支护设计原则:在确保支护结构的安全的前提下,做到经济、合理,满足国家建设工程的有关法规和规范要求,施工可行、方便,尽量缩短工期,满足土方开挖、工程桩及地下室施工的技术要求。1、基坑安全等级及使用时间(1)污水处理池:基坑开挖深度约5.811.1m,安全等级定为二级。(2)消防水池、清水池:基坑开挖深度约6.557.4m,安全等级为二级。(3)基坑使用时间暂定2011年3月5日2011年5月30日2、地下水控制基坑开挖深度范围内主要
9、为经强夯加固的填土,填料主要为残积土、全、强风化花岗岩等,原场地地势较高,基本无地下水,但考虑到本基坑需经历雨季,需考虑雨季施工的情况。3、支护结构(1)污水综合处理池:采用放坡+复合土钉墙支护结构,分两层施工。(2)清水池、消防水池:采用放坡+土钉墙支护。4、基坑排水系统设计(1)基坑坡顶、坡底设排水沟,坡顶、坡底设集水井,汇入市政管道前设沉砂池。(2)排水沟 :坡脚设设置一圈排水沟,坡顶根据现场实际情况设置。排水沟尺寸为:300300300(顶宽底宽高),坡脚排水沟汇集边坡排出的水,坡顶排水沟拦截坡顶雨水,并用于接受坑底抽水。坡顶排水沟以明沟形式排泄,基坑顶四周排水沟范围以内采用挂网喷砼以
10、防地表水渗入。(3)集水井设计基坑底部及顶部每隔2530m设置一个集水井以汇集坑顶坑底排水沟排出的地表水和地下水,尺寸8008001000。排入市政管道的集水井前设做三级沉砂池,长宽深=300015001000。(4)泄水孔设计孔径100mm,其内安装PVC管,用土工布包裹,间距为2.02.0m,梅花形布置,泄水管进水长度400mm,先在管壁上钻孔再用无纺土工纱布包裹两层并用尼龙丝扎紧。4、土钉及喷锚面层设计(1)土钉采用D48*3.25钢花管土钉;(2)土钉孔位允许偏差均为50mm;P.C.钉注浆材料采用P.C.32.5R纯水泥浆,水灰比控制在0.45-0.55之间,水泥浆应随拌随用,注浆必
11、须密实饱满。P.C.射砼原材料宜采用新鲜的P.C.32.5R水泥,干净的中粗砂和粒径小于15mm的砾石,土钉墙面层砼强度等级为C20,配合比约为水泥:砂:石子1:2:2.5,采用喷射机高压喷射。(5)喷锚支护施工24小时后方可进行下一层土方开挖。(6)土钉外露不小于80mm。头部用2根横向加强钢筋20压紧焊牢。网筋采用6钢筋,网度为200200,加强筋2161200,坡面喷射砼厚度100进行护面。(7)土钉施工时位置允许根据现场实际情况对施工的角度进行适当调整,以避开施工场地周边已施工的管桩。5、其他(1)钢筋: HPB235钢筋,fyk235N/mm2; HRB335钢筋,fyk335N/m
12、m2;(2)基坑顶四周设置一圈安全护栏,栏杆采用483.0钢管焊接或扣件连接。第四节 施工计划1劳动力安排计划工种每班人数班组数合计人数钢筋工818电焊工414泥 工20120现场水电工326土钉工1018注浆工426砼 工326杂 工1012挖土司机414合计总人数64人上述劳动力配备为暂定计划,具体施工时可稍作调整。2、施工机械配备计划序号机械名称规格功率(KW)数量1切断机1012弯曲机7.513井点降水泵1294电焊机28.825土钉钻孔机1546空压机1037挖土机1m349土方运输车15T810砼喷射机7.5211砂浆搅拌机3212发电机1552上述机械配备为暂定数量,具体施工时可
13、稍作调整。3、施工条件1)有利条件a场地实现“三通一平”的条件。b土方支护期施工大约在3月份,施工期约2个月属于少雨季节,有利于降水、排水及支护的稳定。c场地四周比较开阔,没有紧靠的建筑物,减少了基坑施工的不确定因素,为基坑施工带来有利条件。2)不利条件污水处理池局部基坑开挖-10米、-11米,挖土时机械操作不便。现场土方需装车外运,因此而分两个阶段进行开挖施工。在-5.8m处分为第一施工阶段。详见平面图:3、施工流程根据图纸设计结合总体方案,本工程分两个施工段,第一段进行消防水池、清水池开挖,第二段进行污水处理池开挖土方开挖。消防水池、清水池基坑开挖流程图施工准备开挖、人工修边基坑底部排水施
14、打土钉、安装钢筋网、排水管喷射水泥浆、养护污水处理池基坑开挖流程图施工准备开挖、人工修边至第二层开挖施打土钉、安装钢筋网、排水管喷射水泥浆、养护4. 深基坑施工组织管理机构 职务姓名内容项目经理肖尔浩负责深基坑开挖的全面布置技术负责人许益然负责深基坑开挖的方案编写及应急措施安全主任朱杰负责深基坑开挖的安全实施安全员翁孟驰安全巡视及监测质量员林静辉负责深基坑支护的质量材料员林素文负责深基坑的物资工作5、施工准备1)现场交接准备对现场实况进行详细勘察,复合现场的平面和竖向控制点,了解周边道路情况,与业主、监理要求提供施工场地地下管网线路、障碍物等正式资料,并办理相关开工手续。2)技术准备(1)组织图纸学习和图纸会审,对施工人员进行技术交底。 (2)根据工程需要加密现场的平面和高程控制点,并且加以保护。(3)进行现场临电、上、下水、消防用水、办公用
