《广东某超高层高档写字楼大体积混凝土施工方案(附示意图).doc》由会员分享,可在线阅读,更多相关《广东某超高层高档写字楼大体积混凝土施工方案(附示意图).doc(22页珍藏版)》请在第壹文秘上搜索。

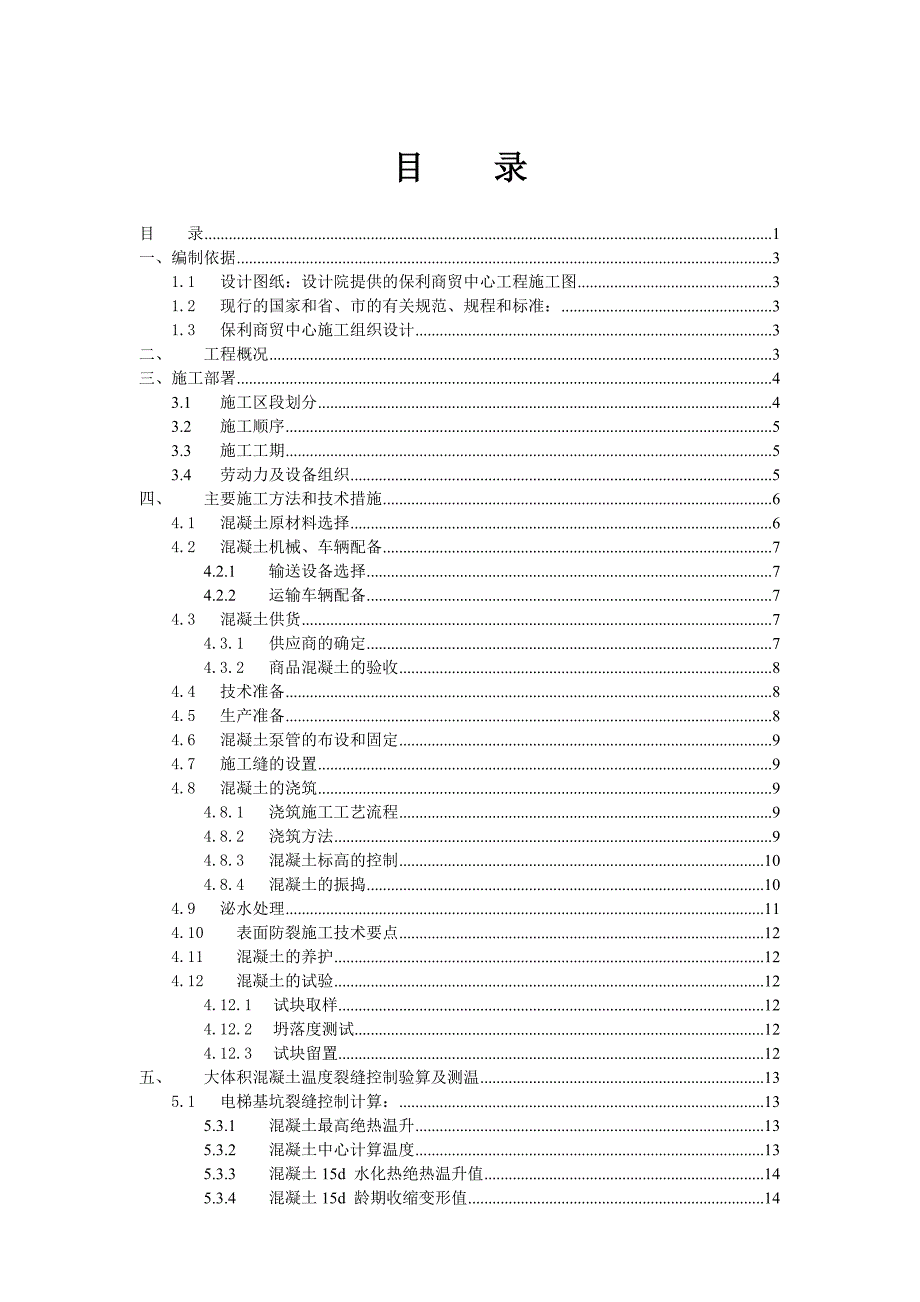

1、目 录目 录1一、编制依据31.1设计图纸:设计院提供的保利商贸中心工程施工图31.2现行的国家和省、市的有关规范、规程和标准:31.3保利商贸中心施工组织设计3二、工程概况3三、施工部署43.1施工区段划分43.2施工顺序53.3施工工期53.4劳动力及设备组织5四、主要施工方法和技术措施64.1混凝土原材料选择64.2混凝土机械、车辆配备74.2.1输送设备选择74.2.2运输车辆配备74.3混凝土供货74.3.1供应商的确定74.3.2商品混凝土的验收84.4技术准备84.5生产准备84.6混凝土泵管的布设和固定94.7施工缝的设置94.8混凝土的浇筑94.8.1浇筑施工工艺流程94.8

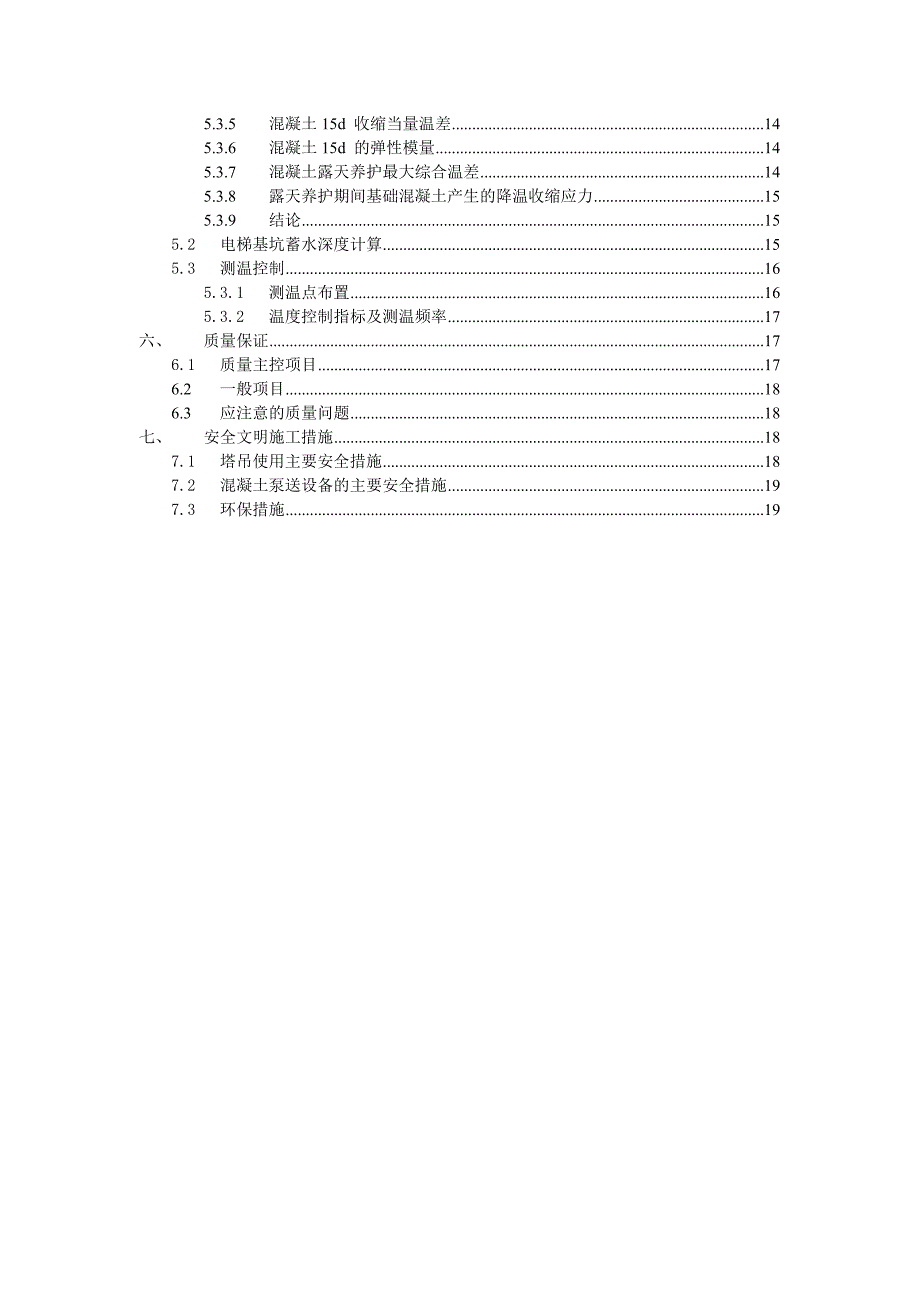

2、.2浇筑方法94.8.3混凝土标高的控制104.8.4混凝土的振捣104.9泌水处理114.10表面防裂施工技术要点124.11混凝土的养护124.12混凝土的试验124.12.1试块取样124.12.2坍落度测试124.12.3试块留置12五、大体积混凝土温度裂缝控制验算及测温135.1电梯基坑裂缝控制计算:135.3.1混凝土最高绝热温升135.3.2混凝土中心计算温度135.3.3混凝土15d 水化热绝热温升值145.3.4混凝土15d 龄期收缩变形值145.3.5混凝土15d 收缩当量温差145.3.6混凝土15d 的弹性模量145.3.7混凝土露天养护最大综合温差145.3.8露天养

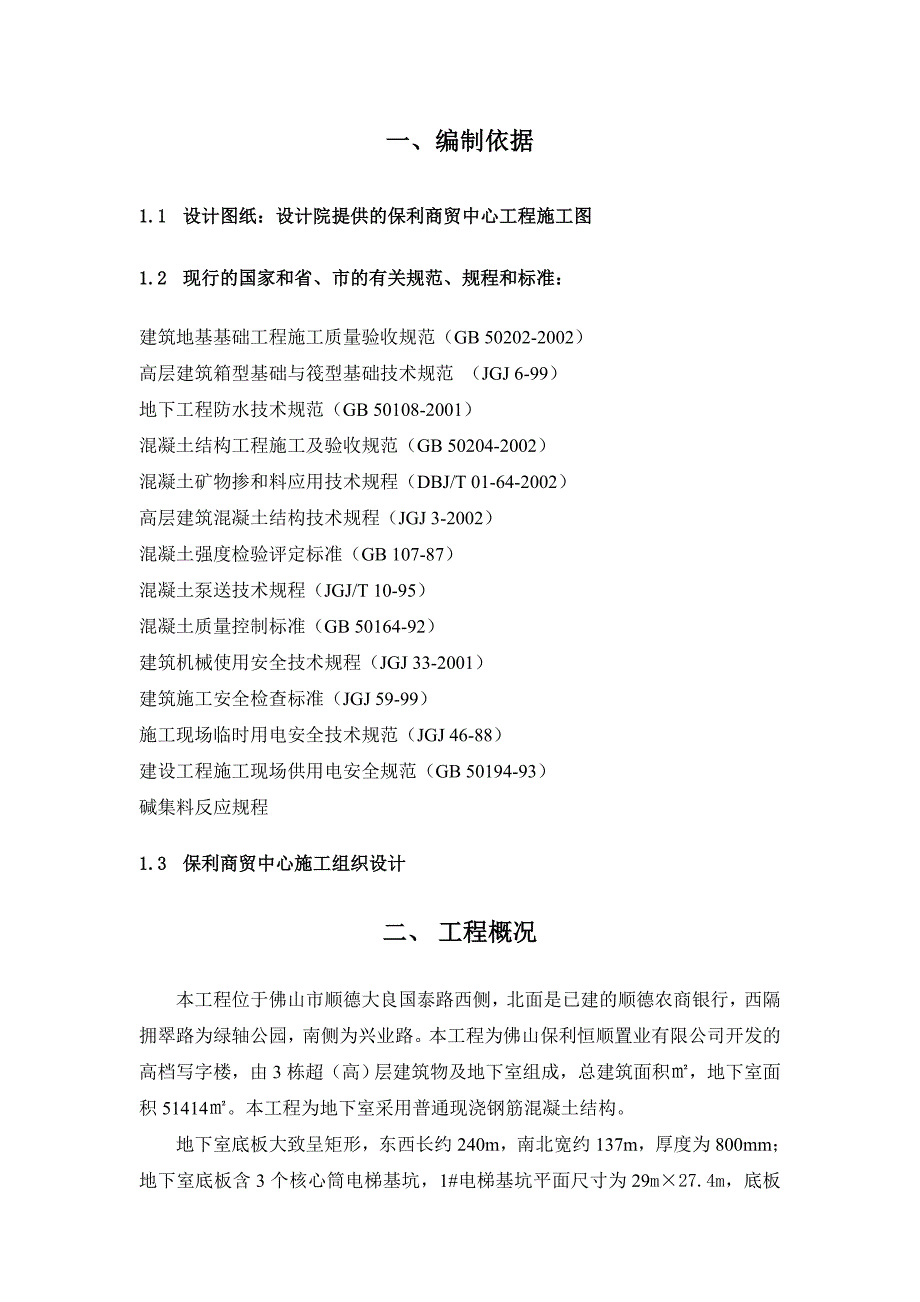

3、护期间基础混凝土产生的降温收缩应力155.3.9结论155.2电梯基坑蓄水深度计算155.3测温控制165.3.1测温点布置165.3.2温度控制指标及测温频率17六、质量保证176.1质量主控项目176.2一般项目186.3应注意的质量问题18七、安全文明施工措施187.1塔吊使用主要安全措施187.2混凝土泵送设备的主要安全措施197.3环保措施19一、编制依据1.1 设计图纸:设计院提供的保利商贸中心工程施工图1.2 现行的国家和省、市的有关规范、规程和标准:建筑地基基础工程施工质量验收规范(GB 50202-2002)高层建筑箱型基础与筏型基础技术规范 (JGJ 6-99)地下工程防水
4、技术规范(GB 50108-2001)混凝土结构工程施工及验收规范(GB 50204-2002)混凝土矿物掺和料应用技术规程(DBJ/T 01-64-2002)高层建筑混凝土结构技术规程(JGJ 3-2002)混凝土强度检验评定标准(GB 107-87)混凝土泵送技术规程(JGJ/T 10-95)混凝土质量控制标准(GB 50164-92)建筑机械使用安全技术规程(JGJ 33-2001)建筑施工安全检查标准(JGJ 59-99)施工现场临时用电安全技术规范(JGJ 46-88)建设工程施工现场供用电安全规范(GB 50194-93)碱集料反应规程1.3 保利商贸中心施工组织设计二、 工程概况
5、本工程位于佛山市顺德大良国泰路西侧,北面是已建的顺德农商银行,西隔拥翠路为绿轴公园,南侧为兴业路。本工程为佛山保利恒顺置业有限公司开发的高档写字楼,由3栋超(高)层建筑物及地下室组成,总建筑面积,地下室面积51414。本工程为地下室采用普通现浇钢筋混凝土结构。 地下室底板大致呈矩形,东西长约240m,南北宽约137m,厚度为800mm;地下室底板含3个核心筒电梯基坑,1#电梯基坑平面尺寸为29m27.4m,底板承台梁最大断面5.4*3.6m,底板板厚1000mm,1#核心筒底板混凝土浇筑量约为2458.2m3 , 3#、6#电梯基坑平面尺寸为4.6m15.2m,底板承台最大厚度4150m,电梯
6、基坑混凝土浇筑量约为160m3 ,其他底板厚为800mm,人防区底板混凝土工程量约为8069 m3。非人防区底板混凝土工程量约为26824 m3。三、施工部署3.1 施工区段划分按照后浇带位置,将负三、负二层底板(含人防区)划分为26个施工段,具体划分见下图:各施工段混凝土工程量见表1: 表1施工区段2区负三4区负三5区负三6区负三7区负三9区负三VIIVI混凝土量(m3)1076.4768.4384.2580.5405.63591.21249.6962底板厚度(mm)800800800800800800-1000800800计划浇筑时间2012.10.82012.10.172012.10.1
7、72012.10.102012.10.102012.10.3111.022013.11.202013.10.25施工区段VIVI区负三II区负三III区负三2区负二3区4区负二混凝土量(m3)1126.61132.8594.2676.41199.011100.81168.2462.4底板厚度(mm)800800800800800800800800计划浇筑时间2013.10.52012.9.12013.4.202013.5.102013.12.302012.11.132013.12.252012.11.18施工区段5区负二6区负二7区负二8区负二层1区负二层I区负二II区负二III区负二混凝土量
8、(m3)598.9685.3555.21102.661531.2718.4507.5747.5底板厚度(mm)800800800800800800800800计划浇筑时间2012.11.182012.11.112012.11.112013.1.262013.4.102013.5.302013.6.152014.1.20施工区段10区9区负二 混凝土量(m3)1372.21128.43底板厚度(mm)800800计划浇筑时间2012.12.282012.12.143.2 施工顺序 浇筑路线: 负三层底板混凝土浇筑路线一:2区负三4区负三5区负三6区负三7区负三。负三层底板混凝土浇筑路线二:9区负
9、三VII区VI区V区IV区。负三层底板混凝土浇筑路线三:I区负三II区负三III区负三。 负二层底板混凝土浇筑路线一:2区负二3区4区负二5区负二6区负二7区负二8区。负二层底板混凝土浇筑路线二:1区I区负二II区负二III区负二10区9区负二。浇筑路线如下图:浇筑顺序:负三层路线一与负三层路线二错开时间浇筑,即2区负三9区负三4区负三VII区5区负三VI区6区负三V区7区负三IV区。浇筑完毕后进行负三层路线三浇筑。负二层路线一与负二层路线二错开时间浇筑。即2区负二1区3区I区负二4区负二II区负二5区负二III区负二6区负二10区7区负二9区负二8区。3.3 施工工期各施工段的计划浇筑时间见
10、上表1。3.4 劳动力及设备组织序号工种名称人员数量备注1生产总指挥12技术总指挥13混凝土专业工长24专职质量员15混凝土组长26混凝土供货验收47泵车放料48浇筑点放料89振捣手810找平、抹光、压实2011泵管移动812看模213调整钢筋214电工215试验员116测温217现场车辆调度118合计69四、 主要施工方法和技术措施4.1 混凝土原材料选择1#栋桩承台砼设计强度为C40,抗渗等级为P8,其余底板混凝土设计强度等级为C35,抗渗等级为P8,拟采用峻兴、有利和新广利混凝土有限公司供应的商品混凝土。4.1.1 水泥:1) 竣兴采用P.II,42.5 级普通硅酸盐水泥,有利采用P.I
11、I42.5 级普通硅酸盐水泥P.I52。2) 尽量采用低水化热水泥,水泥的7d 水化热指标不高于275kJ/kg,不得使用带有R 字样的早强水泥。3) 水泥的碱含量须满足每立方米混凝土中水泥的总碱量不大2.25kg。4.1.2 粉煤灰:粉煤灰的级别不低于II 级,不得使用高钙粉煤灰。4.1.3 粗骨料:宜采用531.5mm 级配均匀的碎石,含泥量不得大于1%,孔隙控制在39%以内。4.1.4 细骨料:为减小混凝土的后期收缩,宜采用中粗砂,细度模数2.53.0,砂的含泥量不得大于3%。4.1.5 外加剂:4.1.5.1 外加剂应采用低碱、低水化热的外加剂。4.1.5.2 不得具有早强性能。4.1
12、.5.3 不添加任何膨胀剂。4.1.5.4 使用高效减水剂。4.1.6 水胶比控制0.45 以下;砂率控制在40%以内;为保证混凝土的抗裂能力,兼顾施工要求,混凝土的入泵坍落度宜控制在160mm 之内,误差上限+20mm,下限-40mm;缓凝时间宜为810h。4.2 混凝土机械、车辆配备4.2.1 输送设备选择混凝土的浇筑采用两台HBT60车载式柴油输送泵,每台泵最大理论排量为55m3/h。采用两台布料机配合布料。4.2.2 运输车辆配备两台砼输送泵实际最大排出量:Q=EtQmax0.80.855270.4m3式中Qmax 最大理论排量: 泵送距离影响系数Et: 泵作业效率系数根据混凝土车运输
13、线路调查,从混凝土搅拌站到工地约需40分钟,每台车放料约需10分钟,往返一次需90分钟,即1.5小时,按每台车运输量为10 m3计算,为满足输送泵排量要求,需混凝土车70.4(101.5)10.56取11台。4.3 混凝土供货4.3.1 供应商的确定通过招标和“业主、监理、施工”三方现场考察的方式选定本工程商品混凝土的供应商。在签订商品混凝土供应协议时,必须申明使用部位混凝土的性能与数量。原则上框定混凝土强度等级、抗渗等级、坍落度、浇筑时间和工程部位等数据,工程质量在材料保证上首先得以落实。为了保证混凝土能够及时运送到工地,我部与混凝土供应商对运输线路进行了考察。确定了搅拌站到工地的线路,同时对运输线路上的车流量高峰时间进行了分析,准备应急方案,来确保混凝土及时送到现场。混凝土浇筑前2d,会同混凝土供应商对选定的路线要再次进行详细考察,根据当时的
