《广东某高层住宅小区地下室防水施工方案.doc》由会员分享,可在线阅读,更多相关《广东某高层住宅小区地下室防水施工方案.doc(19页珍藏版)》请在第壹文秘上搜索。

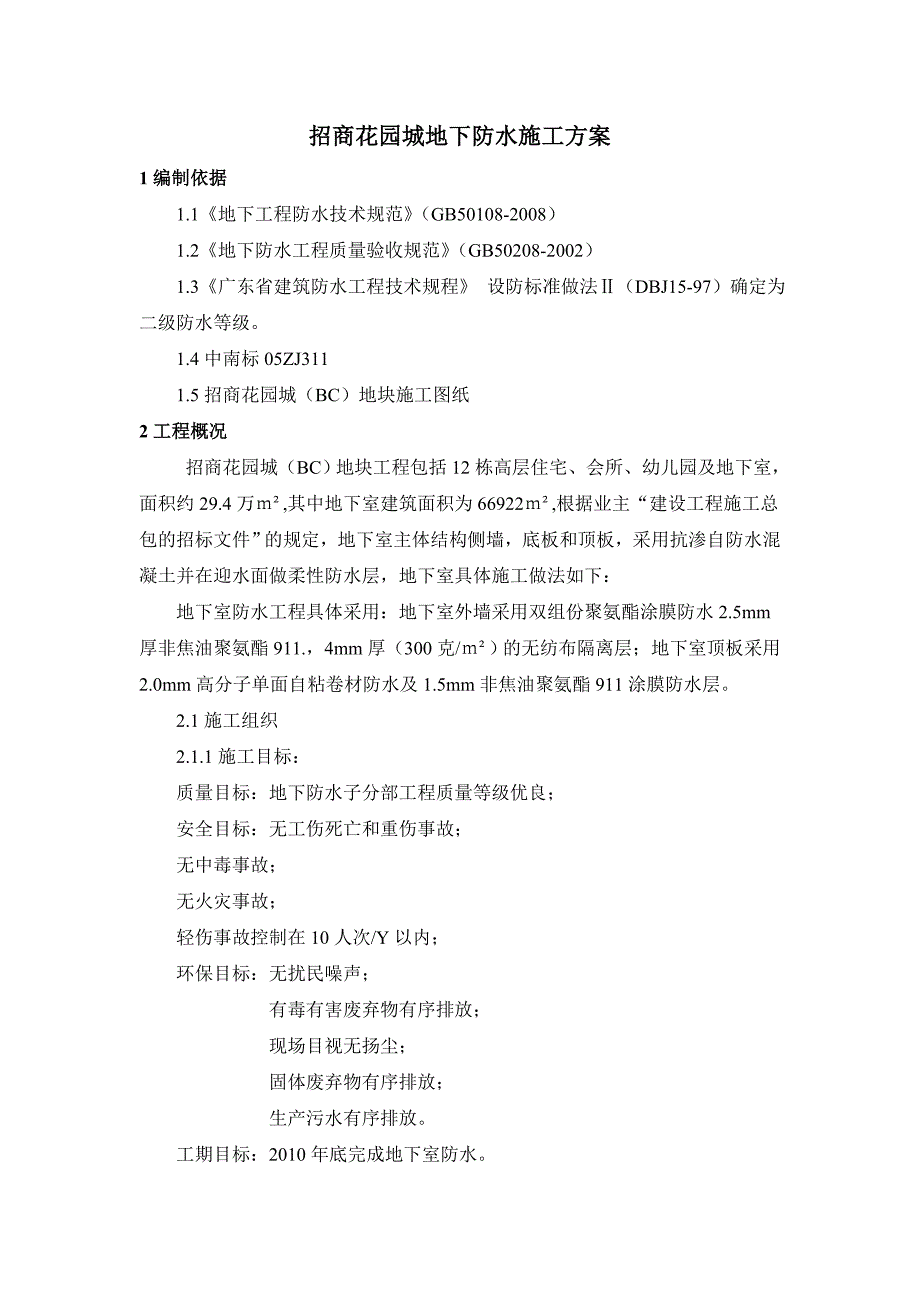

1、目 录1编制依据12工程概况13地下室防水设计及材料机械24施工方法34.1结构自防水施工措施44.2 防水层施工方法44.2.1基层要求44.2.2施工工艺54.3细部节点防水做法55施工进度计划及劳动力安排86量保证措施97 安全保证措施118 应急预案138.1应急小组组织机构138.2应急程序158.2.1重大事故158.2.2 一般伤害事故158.2.3事故的应急救援措施基本要求158.3联络168.4疏散168.5外架失稳的应急措施178.6高处坠落、物体打击应急措施179文明施工保证措施18招商花园城地下防水施工方案1编制依据1.1地下工程防水技术规范(GB50108-2008)
2、1.2地下防水工程质量验收规范(GB50208-2002)1.3广东省建筑防水工程技术规程 设防标准做法(DBJ15-97)确定为二级防水等级。1.4中南标05ZJ3111.5招商花园城(BC)地块施工图纸2工程概况招商花园城(BC)地块工程包括12栋高层住宅、会所、幼儿园及地下室,面积约29.4万,其中地下室建筑面积为66922,根据业主“建设工程施工总包的招标文件”的规定,地下室主体结构侧墙,底板和顶板,采用抗渗自防水混凝土并在迎水面做柔性防水层,地下室具体施工做法如下: 地下室防水工程具体采用:地下室外墙采用双组份聚氨酯涂膜防水2.5mm厚非焦油聚氨酯911.,4mm厚(300克/)的无

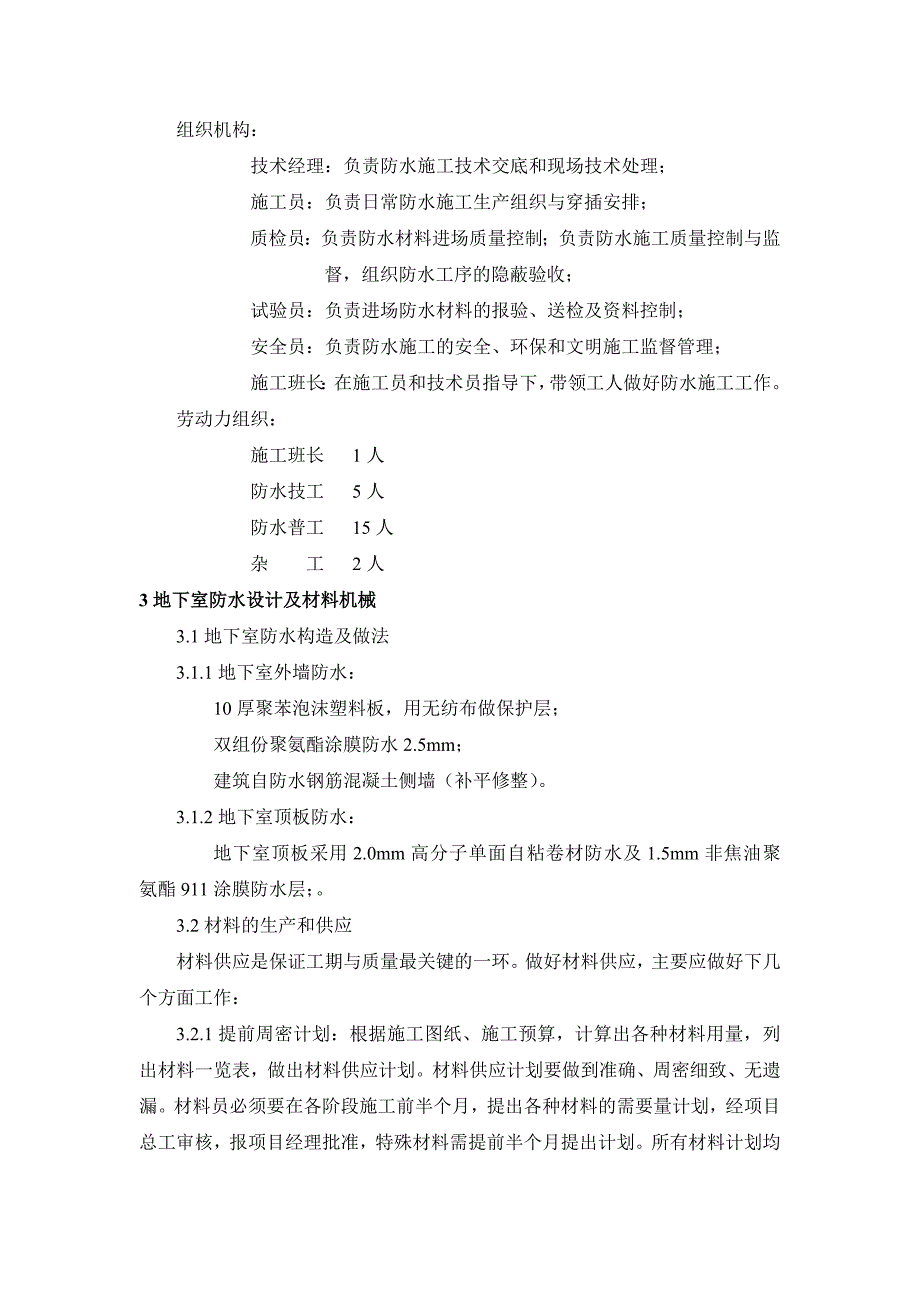

3、纺布隔离层;地下室顶板采用2.0mm高分子单面自粘卷材防水及1.5mm非焦油聚氨酯911涂膜防水层。2.1施工组织2.1.1施工目标:质量目标:地下防水子分部工程质量等级优良;安全目标:无工伤死亡和重伤事故;无中毒事故;无火灾事故;轻伤事故控制在10人次/Y以内;环保目标:无扰民噪声; 有毒有害废弃物有序排放; 现场目视无扬尘;固体废弃物有序排放; 生产污水有序排放。工期目标:2010年底完成地下室防水。组织机构:技术经理:负责防水施工技术交底和现场技术处理;施工员:负责日常防水施工生产组织与穿插安排;质检员:负责防水材料进场质量控制;负责防水施工质量控制与监督,组织防水工序的隐蔽验收;试验员
4、:负责进场防水材料的报验、送检及资料控制;安全员:负责防水施工的安全、环保和文明施工监督管理;施工班长:在施工员和技术员指导下,带领工人做好防水施工工作。劳动力组织:施工班长 1人防水技工 5人防水普工 15人杂 工 2人3地下室防水设计及材料机械3.1地下室防水构造及做法3.1.1地下室外墙防水:10厚聚苯泡沫塑料板,用无纺布做保护层;双组份聚氨酯涂膜防水2.5mm;建筑自防水钢筋混凝土侧墙(补平修整)。3.1.2地下室顶板防水:地下室顶板采用2.0mm高分子单面自粘卷材防水及1.5mm非焦油聚氨酯911涂膜防水层;。3.2材料的生产和供应材料供应是保证工期与质量最关键的一环。做好材料供应,
5、主要应做好下几个方面工作:3.2.1提前周密计划:根据施工图纸、施工预算,计算出各种材料用量,列出材料一览表,做出材料供应计划。材料供应计划要做到准确、周密细致、无遗漏。材料员必须要在各阶段施工前半个月,提出各种材料的需要量计划,经项目总工审核,报项目经理批准,特殊材料需提前半个月提出计划。所有材料计划均及时、准确提供给建设单位、监理单位。3.2.2及时生产:本防水工程所选防水材料均为深圳蓝盾之星科技有限公司生产的材料,为保证材料的及时供应,将在进场施工前将所需材料用量上报材料厂按量生产。3.2.3及时供应:按照施工进度计划和材料计划的要求,及时组织材料的运输供应,安排材料进场,避免在施工中出
6、现停工待料的情况。3.2.4仔细检查:所有进场各种材料均应有合格证明,严禁次品或不合格材料进场。材料进场时,工地质安部须组织认真的抽查、复检工作。建立材料员、质安部、工地施工人员层层把关的检验制度,使材料合格率达到100,不合格者坚决清出施工现场。3.3拟投入的主要施工机械设备项目机具名称规格用途运输工具大型货车运输量为:8000-10000材料转运小型材料采购基层处理剂及防水涂料涂刷专用工具滚动刷涂刷基层处理剂毛刷长300mm细部涂布基层处理剂、胶粘剂或涂料用橡胶刮板涂布胶粘剂或涂料卷材铺贴施工专用机具剪刀普通型裁剪卷材壁纸刀切割卷材卷材展铺器用于卷材展开和铺贴弹线盒弹基准线钢压辊300mm
7、,长400mm滚压大面卷材小压辊50mm,长100mm搭接边及复杂细部滚压专用腻子刀或嵌缝枪嵌填密封材料备注以上工具实际施工时将根据工程现场实际情况及具体需要进行具体选用并确定具体数量。除了以上的施工机具外,还需准备足够的小型手工工具,如橡胶刮板、抹子、平铲等,以满足施工需要。4施工方法4.1结构自防水施工措施1)、模板要求拼缝严密,支撑牢固,外墙采用对穿止水螺杆贯穿混凝土墙来固定模板,止水钢板必须满焊,防止渗水通路。外墙模板应待混凝土浇筑3天后方可拆除。同时拆模时不得动摇止水螺杆。2)、商品混凝土供应站应做好抗渗混凝土配合比试验,确保防水混凝土必须达到设计要求的抗渗强度等级,混凝土的水灰比不
8、宜过大,且不宜太多的粉煤灰,加强对商品混凝土的进场检验,测试坍落度,并留置试块。3)、机械振捣过程中,严格掌握振捣时间,注意不宜振捣过长,也不得漏振、欠振,不能出现冷缝。4)、必须加强对混凝土墙面养护工作,充分保持墙面湿润,养护时间不得少于14d,外墙可采用养护液进行养护。5)、地下室外墙的水平筋间距要满足设计要求,有效地防止地下室外墙裂缝的产生。6)、分层浇筑时,每次浇筑高度不得大于500,混凝土浇筑路线要确保浇筑上层混凝土时,下层混凝土不致产生初凝现象,不致产生施工冷缝。7)、施工缝的处理:将施工缝处松散的混凝土凿除,清除浮粒与杂物,用水冲洗干净,保持湿润,再铺上与混凝土灰砂比相同的水泥砂
9、浆,然后再浇混凝土,尽量少留施工缝。4.2 防水层施工方法4.2.1基层要求、基层表面应抹平、坚实并充分干燥无空鼓、起砂、裂缝、松动、掉灰和凹凸不平;、表面平整,用2m长度直尺检查,直尺与基层平面的间隙不应大于5mm,允许平缓变化,但每米长度内不得多于一处,表面无积水,排水坡度符合设计要求;、地下室平立面交接处、顶板与突出顶板结构的连接处及基层的转角处,均应做成半径为50mm的圆弧或45/135折角;、基层若有缺陷或积水现象必须进行前期处理;、穿过墙面、屋面的构/管件安装完毕后方可进行防水施工;、基层经检查符合要求后,应进行彻底清理并清扫干净;、作业条件准备,施工应在良好天气条件下进行,雨、五
10、级以上大风和低于5的气候不宜施工,如工期需要应采取必要质量保证措施;、做好安全、消防防备工作,配备足够的消防器材,保障消防道路的畅通。、对突出防水基面的对拉杆螺栓,应割掉并至基面内2cm,对割除的拉杆螺栓端头,用防水砂浆修平。、若发现挡土墙或顶板有表面裂缝的,先沿裂缝用500宽玻纤布黏贴加强。4.2.2施工工艺 4.2.2.1施工工艺流程施工工艺流程图4.2.2.2施工操作要点1)、卷材铺贴顺序和粘贴方式:铺贴顺序:高低跨相毗邻时,先做高跨,后做低跨;同等高度的基层即先远后近,同一平面内先铺雨水口、管道、伸缩缝、女儿墙转角等细部,然后从较低处开始铺贴。先铺外墙,再铺顶板,平立面应交叉搭接,接缝
11、应留在平面上,距立面不应小于600。卷材不同部位的粘贴:卷材与基层采用满自粘,其粘结粘实率(面积)不小于70%,;卷材搭接缝:必须满粘粘实,必要时采用手持压轮进行压缝处理;附加层卷材与基层,一般部位应满粘,应力集中部位只需要轻微压贴即可,如变形缝、天沟和檐沟与平立面交角处。相邻两层自粘卷材的短边接缝应错开至少350,如下图:上下两层的接缝应错开1/31/2幅宽,且两层卷材不得相互垂直铺贴。2)、涂刷基层处理剂:在大面涂刷前应用毛刷对细部、周边和拐角处先行涂刷,然后在大面基层上涂刷,涂刷应均匀一致,不得有漏涂,基层处理剂参考用量为0.20.3kg/;待基层处理剂干燥后方可进行卷材铺贴。注意:涂刷
12、基层处理剂后的基层应尽快铺贴卷材,以免受到二次灰尘污染。受到灰尘二次污染的基层必须重新涂刷基层处理剂。应在当日内将已涂上处理剂的部位全部粘贴卷材。若隔日应重新涂刷基层处理剂。4.2.2.3防水卷材施工基层处理:防水基面必须平整,无空鼓、剥落等缺陷,如有上述情况应先对基面进行修补处理。涂刷基层处理剂:在卷材施工前,均匀、无露底地满刷一道配套底油,底油不能刷得过多或过少,以深褐色为宜。涂刷时,按一个方向进行,厚薄均匀,不漏底、不堆积,晾放至指触不粘。节点细部处理:基层处理剂干燥后,首先按设计要求对地下室需做附加层的部位进行处理,在阴阳角、后浇带做附加增强处理,做法详见节点图。确定卷材铺贴顺序和铺贴
13、方向并在基层弹线,然后铺贴卷材。卷材铺贴:a.卷材铺贴顺序为:高低跨相毗邻时,先做高跨,后做低跨;同等高度的基层即先远后近。b.弹线、试铺:在涂好基层处理剂的基层上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺卷材。根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜、难以纠正的现象。卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。c.大面积铺贴卷材:大面积粘贴自粘卷材方法,在实际施工中,施工人员可根据现场环境、温度、日照等条件,自行确定粘贴方式,但基本的排气、压实、防皱要求仍然相同。将卷材对准基准线试铺约5m长,用裁纸刀将隔离纸轻轻划开,注意不要划伤卷
14、材,将隔离纸从卷材背面缓慢撕开,同时将卷材沿基准线慢慢向前推铺。将前面试铺的约5m长的卷材卷回,依上述方法同样粘铺在基层上。铺贴时,端部的防水卷材应对准、对齐侧边和接缝处,至少留有100mm重叠区,同时用滚筒用力压实,确保防水卷材之间完全粘接。d.直面从下至上施工:在垂直面铺贴卷材时,在各个墙角应做增强层,从卷材顶部开始向下滚压。以保证卷材下无残留空气。卷材边缘最小搭接不小于100mm,顶端搭接最小为100mm,应将所有边缘牢固的压复,严禁张口,并用配套密封膏密封。e.平立面应交叉搭接,接缝应留在平面上,距立面不应小于600。搭接时应对准搭接控制线,搭接宽度长边100mm,短边100mm。f.
15、卷材搭接密封:通常按前述要求粘贴的卷材搭接缝处不需要专门进行另外密封,但薄弱的部位,如卷材短边搭接、管道包裹、异型部位卷材剪裁较多的情况应采用封边膏密封。g.在施工中如有卷材搭接部位受到污染,可用基层处理剂进行清洁,亦可用干净的湿布清洁卷材。卷材收头:保护层施工时防止硬物铬伤,小推车腿应用橡胶板等轻质材料包扎严密。需堆放砂浆等物品时应放木板保护,防止保护层施工时破坏防水层。保护层应密致、紧凑、整体性好。注意事项a.变形缝、易踩踏的阳角、管根、落水口等部位必须按规范、设计图纸以及防水构造图要求增加附加层。b.相邻两层卷材的短边接头应相互错开1/31/2幅宽,且两层卷材不得相互垂直,以免多层接头重叠而使得卷材粘贴不平伏。c.基层处理剂要用力薄涂,使其渗透到基层毛细孔中,待
