《杭州某拆迁房卸料钢平台专项施工方案.doc》由会员分享,可在线阅读,更多相关《杭州某拆迁房卸料钢平台专项施工方案.doc(22页珍藏版)》请在第壹文秘上搜索。

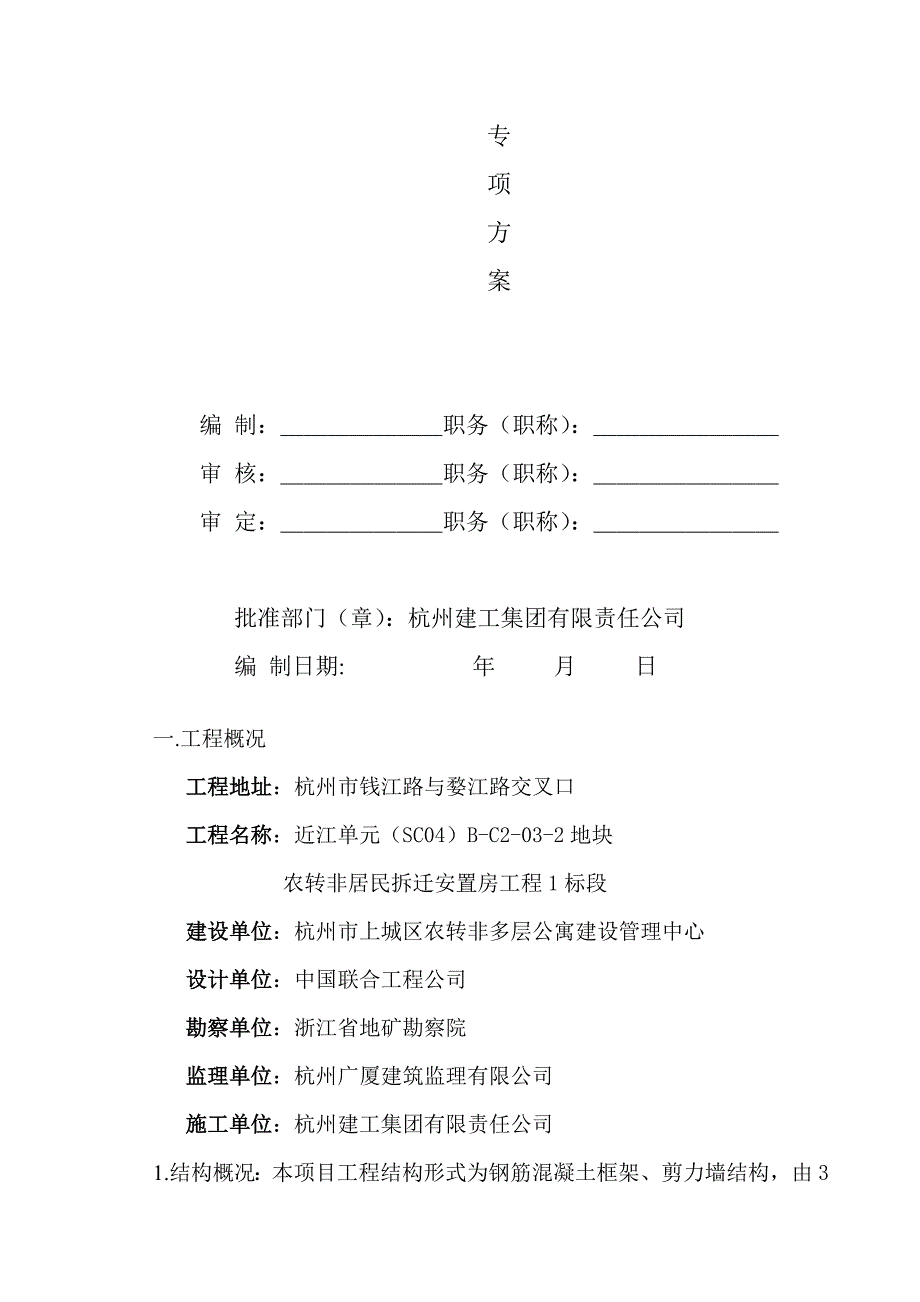

1、近江单元(SC04)B-C2-03-2地块 农转非居民拆迁安置房工程一标段卸料平台施工专项方案编 制:职务(职称):审 核:职务(职称):审 定:职务(职称):批准部门(章):杭州建工集团有限责任公司编 制日期: 年 月 日一.工程概况工程地址:杭州市钱江路与婺江路交叉口工程名称:近江单元(SC04)B-C2-03-2地块 农转非居民拆迁安置房工程1标段建设单位:杭州市上城区农转非多层公寓建设管理中心设计单位:中国联合工程公司勘察单位:浙江省地矿勘察院监理单位:杭州广厦建筑监理有限公司施工单位:杭州建工集团有限责任公司1.结构概况:本项目工程结构形式为钢筋混凝土框架、剪力墙结构,由3栋28层主
2、楼和2层地下室以及配套用房(地上3层)组成,建筑物主楼高度84.99米,配套用房高度11.40米(结构板面),总建筑面积86738m2,工程总用地面积30246m2。建筑结构安全等级为2级,设计使用年限为50年。抗震设防类别为乙类,设防烈度为6度。建筑耐火等级为1级,地下室防水等级为2级,屋面防水等级为2级。本工程0.000相当于国家基准高程7.300米。2.计算依据建筑施工安全检查标准(JGJ59-99)和钢结构设计规范(GB50017-2003)、建筑施工高处作业安全技术规范(JGJ 8091)。 由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算,悬挂式卸料平台的计算参
3、照连续梁的计算进行。3.悬挑式卸料钢平台概况:悬挑式钢平台以槽钢作次梁与主梁,上铺冲压钢板,并与槽钢焊接固定牢,周边做1.2米高护栏,荷载设计值与强度设计值取值按照现行建筑施工规范大全,钢丝绳的取用按现行结构安装工程施工操作规程YSJ404-89的规定执行。二. 卸料平台的构造和制作加工说明1、受力体系:荷载平台板次梁主梁钢丝绳建筑物2、结构连接:平台采用焊接连接,钢丝绳采用索具螺旋扣拉紧。3、结构用材:1)、型钢用材主梁型钢采用 16#槽钢,次梁型钢采用14a 槽钢。2)、焊接用材采用E43系列的焊条。3)、其他配套用材(637+1)直径26mm钢丝绳(公称抗拉强度1400N/mm2)、4.
4、1号索具卸扣、索具螺旋扣、Y-26钢丝绳轧头,26mm钢丝绳用普通套环、483.5钢管。20(HRB235)钢筋,10mm厚钢板,3mm厚冲压钢板。(一)、卸料平台的构造要求2、卸料平台采用悬挑式钢板结构固定式平台。尺寸为宽2.0米长6.15米。卸料平台骨架由主梁16槽钢(长6.15米)和次梁14a槽钢焊接而成。卸料平台上满铺3mm冲压钢板,与主梁次梁槽钢连结牢固并焊接。次梁间距0.66m(共6根14a槽钢),施工操作面2m3.3m,容许承载力施工活荷载1.50kN/m2,卸料平台最大堆放材料荷载10.00kN(1吨)。3、平台侧面正面均设置1.2m高防护栏杆,护栏立杆间距1.1米,栏杆采用4
5、8钢管和脚手板挡板栏杆,出料口正面设1m宽空档。4、平台的斜拉钢丝绳采用4根(6*37+1)26钢丝绳,上部与上层梁柱板预埋20的钢筋吊环固定,3只Y-26钢丝绳轧头卡牢,下部与焊在钢平台上的吊环拉结,每边3只Y-26钢丝绳轧头卡牢。5、平台上料口设两根16型槽钢伸入楼面1650,然后与埋在楼板上预埋的锚环(20)进行拉结固定。6、楼面处设平台卡位钢筋(20)进行定位,平台进料口处需搭设斜坡通道以便于上料。(二)、卸料平台的加工1、平台应在平地上焊接,焊前应将场地平整压实,准备好各种材料和施工器具。2、按设计尺寸将平台主梁18槽钢铺放平整,依次将次梁14a槽钢铺平焊牢,卸料平台长向中间也用14
6、a型槽钢铺平焊牢,焊缝高度大于8mm。3、在主次梁上平铺钢板连接,与此焊接牢固。4、焊接钢管护栏和水平杆,护栏立杆1.1米一道。立杆与槽钢、立杆与横杆应焊接牢固。5、将平台的6个吊钩(10mm厚钢板)依次焊接牢固,焊缝宽度12mm,厚度8mm,长度不小于150mm。7、平台焊接加工完毕后,按设计要求进行验收,焊缝、构造等均符合设计要求后,方可起吊(采用塔吊进行平台吊运)。8、卸料平台首次使用前,必须进行荷载试验,荷载按其承受的最大使用荷载分三次均匀加荷每次4小时,重点检查架体变形下沉,焊缝开脱,拉索承载力,砼墙体有无破坏,试验合格方可正式投入使用。单个卸料平台主要用料及规格详附图1。 三、参数
7、信息:1.平台受力设计及荷载参数脚手板类别:冲压钢脚手板,脚手板自重:0.48kN/m2;栏杆挡板类别:薄钢板焊接封闭栏杆,栏杆自重:0.14kN/m;施工人员等活荷载:1.50kN/m2;最大堆放材料荷载:10.00kN(1吨)。平台尺寸(施工操作面)为3.3m(长)2m(宽)。次梁选用槽钢14a制作,焊接在主梁凹槽内,其间距为0.66m。14a槽钢截面特性:重量0.14kN/m,Wx=80.5cm3,h=140mm,b=58mm, t=9.5mm。 2.次梁设计计算2.1荷载计算(1)面板自重标准值:标准值为0.48kN/m2; Q1 = 0.480.66=0.317kN/m(2)槽钢自重
8、荷载 Q2=0.14kN/m(3)施工活荷载为1.50kN/m2;Q3 = 1.500.66=0.99kN/m荷载组合: q = 1.2(Q1+ Q2)+ 1.4Q3= 1.2(0.317+0.14)+1.40.99 = 1.934kN/mP = 1.410.00=14.00kN2.2、内力计算内力按照集中荷载P与均布荷载q作用下的简支梁计算,内侧钢丝绳不计算,计算简图如下 最大弯矩M的计算公式为经计算得到,最大弯矩计算值 M =1.934 22/8+14.002/4=7.967kNm2.3、抗弯强度计算 f 其中 x 截面塑性发展系数,取1.05; f 钢材抗压强度设计值, f = 205N
9、/mm2;经过计算得到强度=7.967106/(1.0580500.00)=94.26N/mm2;次梁槽钢的抗弯强度计算 f ,满足要求!2.4、整体稳定性计算主次梁焊接成整体此部分可以不计算 f 其中b 均匀弯曲的受弯构件整体稳定系数,按照下式计算:经过计算得到b=5709.558.0235/(2000.0140.0235.0)=1.122由于b大于0.6,按照钢结构设计规范(GB50017-2003)附录B其值用b查表得到其值为0.710经过计算得到强度=7.976106/(0.71080500.00)=139.39N/mm2;次梁槽钢的稳定性计算 f ,满足要求!3.主梁的计算卸料平台的
10、内钢绳按照建筑施工安全检查标准作为安全储备不参与内力的计算。主梁选择16号槽钢U口水平槽钢,其截面特性为:面积A=25.162cm2,惯性距Ix=935cm4,转动惯量Wx=117cm3,回转半径ix=6.10cm。 截面尺寸 b=65.0mm,h=160.0mm,t=10.0mm 3.1.荷载计算(1)栏杆自重标准值:标准值为0.23kN/m Q1 = 0.23kN/m(2)槽钢自重荷载 Q2=19.752kg/m=0.194kN/m经计算得到,静荷载计算值 q = 1.2(Q1+ Q2) = 1.2(0.23+0.194) = 0.509kN/m经计算得到,各次梁集中荷载取次梁支座力,分别
11、为P1=1.2(0.48+1.50)0.33+0.142.0/2=0.924kNP2=1.2(0.48+1.50)0.66+0.142.0/2=1.736kNP3=1.2(0.48+1.50)0.66+0.142.0/2=1.736kNP4=1.2(0.48+1.50)0.66+0.142.0/2+14.00/2=8.736kNP5=1.2(0.48+1.50)0.66+0.142.50/2=1.736kNP6=1.2(0.48+1.50)0.60+0.142.50/2=1.736kN3.2.内力计算悬挑卸料平台主梁计算简图经过连续梁的计算得到:外侧钢丝绳拉结位置支撑力为14.581kN最大弯
12、矩 Mmax=14.03kNm3.3.抗弯强度计算 f 其中x 截面塑性发展系数,取1.05; f 钢材抗压强度设计值, f = 205.00N/mm2;经过计算得到强度:=14.03106/1.05/+15.411000/2516.2=120.33N/mm2主梁的抗弯强度计算强度小于 f ,满足要求!3.4.整体稳定性计算主次梁焊接成整体此部分可以不计算,故略。4.钢丝绳的内力计算钢丝绳夹角越小,受力越大,为安全起见,受力钢丝绳隔层安装,高度按22.8m=5.6m计算,令钢丝绳夹角为。则sin=0.751水平钢梁的轴力RAH和拉钢绳的轴力RUi 按照下面计算其中RUicosi为钢绳的拉力对水
13、平杆产生的轴压力。各支点的支撑力 RCi=RUisini按照以上公式计算得到由左至右各钢绳拉力分别为 RU1=17.52kN5.钢丝绳的强度计算钢丝拉绳(斜拉杆)的轴力RU我们均取最大值进行计算,为 RU=17.52kN 如果上面采用钢丝绳,钢丝绳的容许拉力按照下式计算:其中Fg 钢丝绳的容许拉力(kN); Fg 钢丝绳的钢丝破断拉力总和(kN); 计算中可以近似计算Fg=0.5d2,d为钢丝绳直径(mm); 钢丝绳之间的荷载不均匀系数,对619、637、661钢丝绳分别取0.85、0.82和0.8; K 钢丝绳使用安全系数,取10。 选择拉钢丝绳的破断拉力要大于1017.52/0.820=2
14、13.7kN。 选择公称抗拉强度1400N/2,规格637+1,直径26mm的镀锌钢丝绳,破断拉力F351.0KN213.7kN。6.吊环设计在钢平台主梁16中吊环位置,焊2441008钢板(四周围焊),焊缝高度6mm,钢板上部割40圆孔,利用圆孔作吊环。为防止钢板锐角切割钢丝绳,在圆孔处钢板两面各焊圆环12钢筋,与孔平,详见剖面图节点A。(1)钢板割孔处强度按下式计算:fN=T=17.52kN(见钢丝绳计算)An=(10040)8=480mm217520/48036.5N/ mm2f=215 N/ mm2满足要求(2)焊缝验算焊缝高6mm,有郊厚度为he=0.7hf=0.76=4.2mm,焊缝周长L为(160+1
