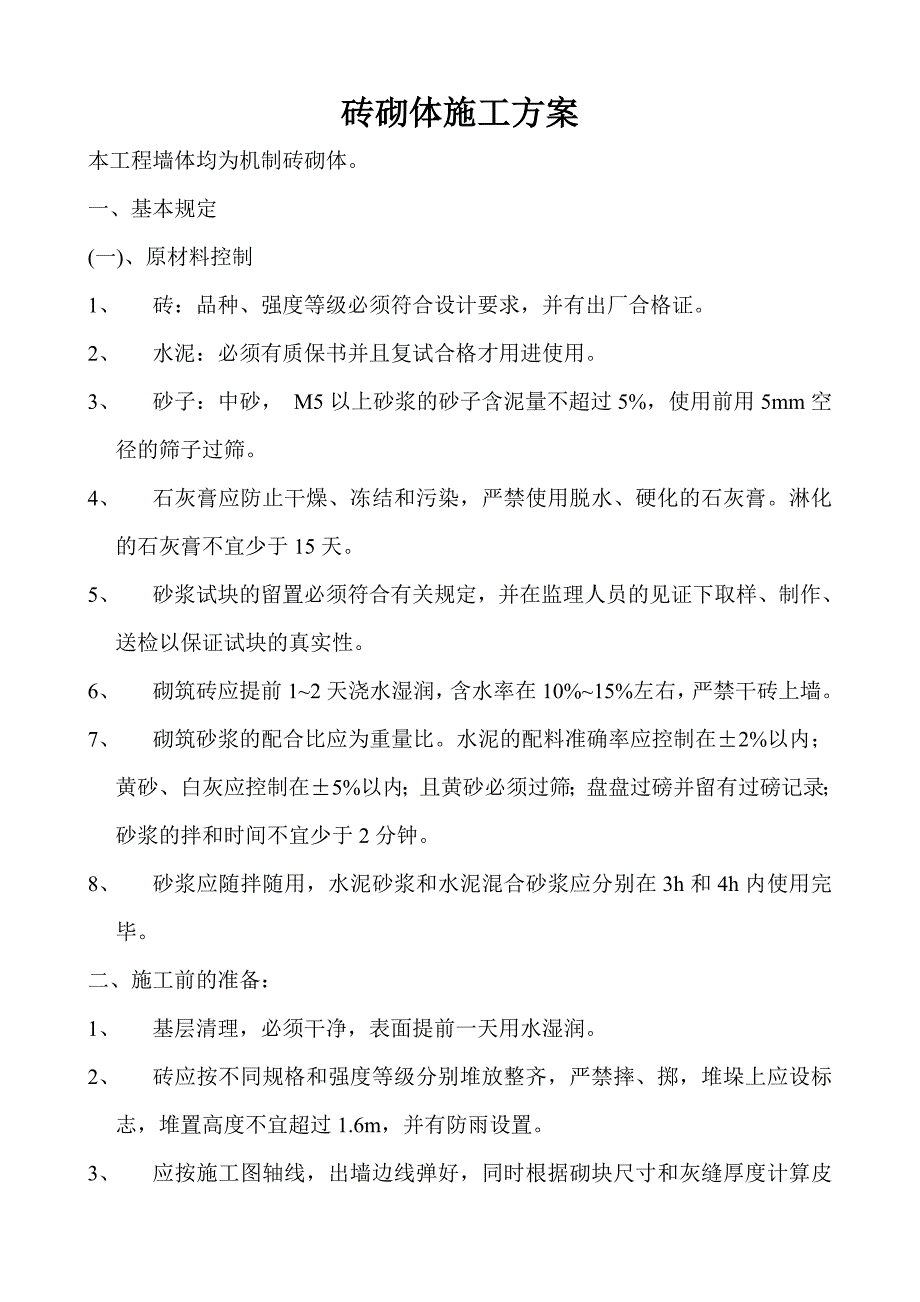

1、 某某二期工程砖砌体施工方案某某股份有限公司某某二期项目经理部编 制: 审 核: 批 准: 砖砌体施工方案本工程墙体均为机制砖砌体。一、基本规定(一)、原材料控制1、 砖:品种、强度等级必须符合设计要求,并有出厂合格证。2、 水泥:必须有质保书并且复试合格才用进使用。3、 砂子:中砂, M5以上砂浆的砂子含泥量不超过5%,使用前用5mm空径的筛子过筛。4、 石灰膏应防止干燥、冻结和污染,严禁使用脱水、硬化的石灰膏。淋化的石灰膏不宜少于15天。5、 砂浆试块的留置必须符合有关规定,并在监理人员的见证下取样、制作、送检以保证试块的真实性。6、 砌筑砖应提前12天浇水湿润,含水率在10%15%左右,

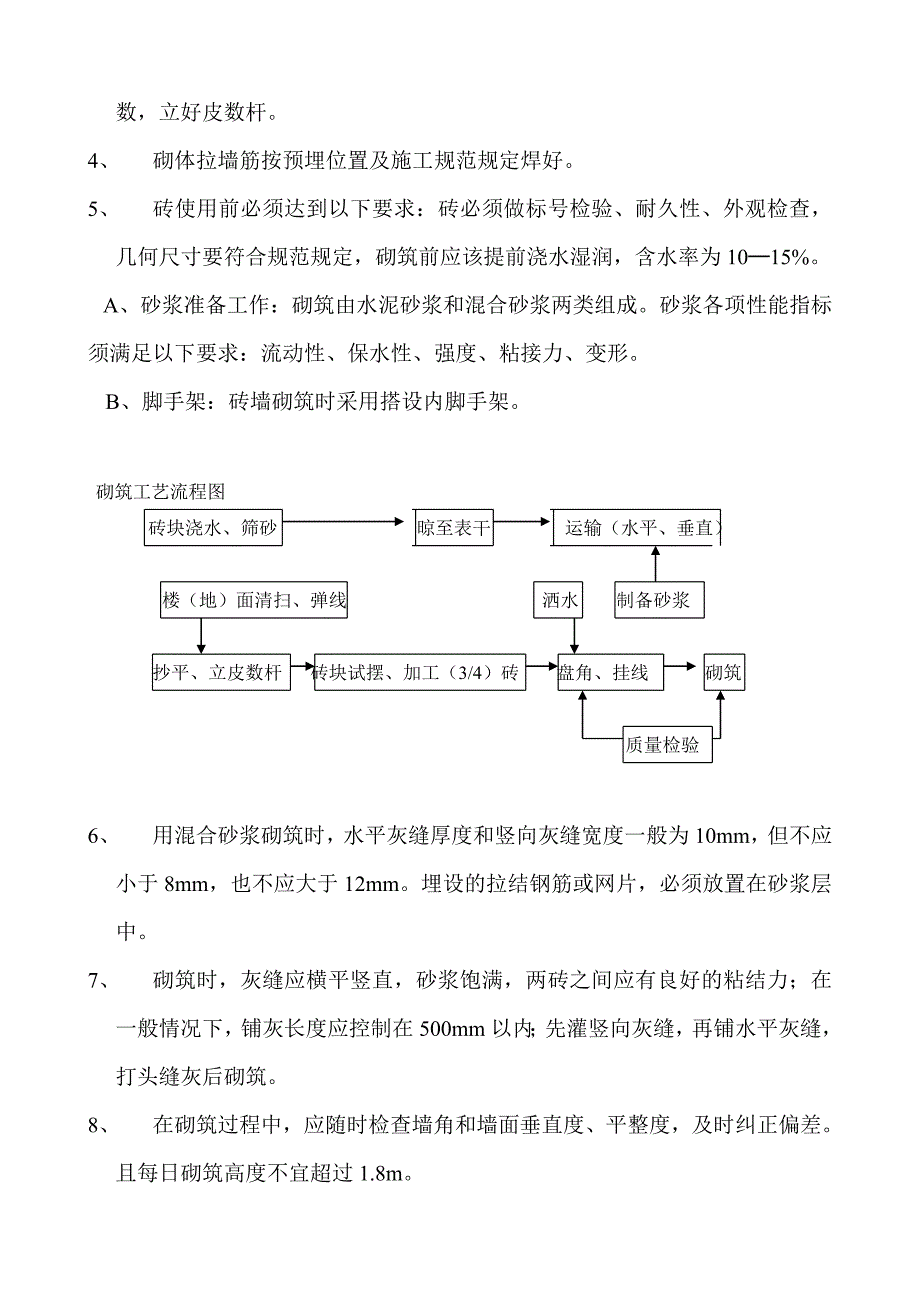

2、严禁干砖上墙。7、 砌筑砂浆的配合比应为重量比。水泥的配料准确率应控制在2%以内;黄砂、白灰应控制在5%以内;且黄砂必须过筛;盘盘过磅并留有过磅记录;砂浆的拌和时间不宜少于2分钟。8、 砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕。二、施工前的准备:1、 基层清理,必须干净,表面提前一天用水湿润。2、 砖应按不同规格和强度等级分别堆放整齐,严禁摔、掷,堆垛上应设标志,堆置高度不宜超过1.6m,并有防雨设置。3、 应按施工图轴线,出墙边线弹好,同时根据砌块尺寸和灰缝厚度计算皮数,立好皮数杆。4、 砌体拉墙筋按预埋位置及施工规范规定焊好。5、 砖使用前必须达到以下要求:砖必须

3、做标号检验、耐久性、外观检查,几何尺寸要符合规范规定,砌筑前应该提前浇水湿润,含水率为1015%。A、砂浆准备工作:砌筑由水泥砂浆和混合砂浆两类组成。砂浆各项性能指标须满足以下要求:流动性、保水性、强度、粘接力、变形。B、脚手架:砖墙砌筑时采用搭设内脚手架。砌筑工艺流程图砖块浇水、筛砂 晾至表干 运输(水平、垂直) 楼(地)面清扫、弹线 洒水 制备砂浆 抄平、立皮数杆 砖块试摆、加工(3/4)砖 盘角、挂线 砌筑 质量检验6、 用混合砂浆砌筑时,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。埋设的拉结钢筋或网片,必须放置在砂浆层中。7、 砌筑时,灰缝应横平竖直

4、,砂浆饱满,两砖之间应有良好的粘结力;在一般情况下,铺灰长度应控制在500mm以内;先灌竖向灰缝,再铺水平灰缝,打头缝灰后砌筑。8、 在砌筑过程中,应随时检查墙角和墙面垂直度、平整度,及时纠正偏差。且每日砌筑高度不宜超过1.8m。9、 砌体灰缝应饱满,水平灰缝的砂浆饱满度不得低于80%,竖向灰缝宜采用加浆填灌的方法,使其砂浆饱满,不得有透缝现象,严禁用水冲浆灌缝。10、 构造柱的设置按图纸设计要求:门窗洞口大于2000mm时洞口两侧,纵横墙交接处和墙转角处,挑梁端部,墙长大于5m时中部增设一根,截面宽度同墙厚,截面高度为200,墙高超过4m时,墙体半高处(或门洞上皮)设置与柱连接且沿墙全长贯通

5、的钢筋砼板带,截面宽度同墙厚,截面高度为100m。女儿墙构造柱第隔3m设一根,拐角处必设。11、 砌体接槎时,必须将接槎处的表面清理干净,浇水润湿,并应填实砂浆,保持灰缝平直。12、 墙体抗裂措施:砌体工程的顶层和底层应设置通长现浇钢筋砼窗台梁,高度不宜小于12mm,纵筋不少于410,箍筋6200,其他层在窗台标高处,应设置通长现浇砼板带,板带的厚度不小于60mm,砼强度等级不应小于C20,纵向配筋不宜少于38。13、 凡有与外墙平台接触处均应采取防止渗水、漏水措施。如施工图无要求时,在砌体底部用高底不小于100mm的砼浇筑止水台。14、 砌墙时,砌体上不得留脚手眼(洞),宜采用双排外脚手。埋

6、入墙体或穿墙的铁件、金属管道、管线支架等,均应涂防腐漆二度。15、 填充墙砌至接近梁,板底时,应留一定空隙,等填充墙砌筑后并至少间隔15天后按图纸设计要求:采用C20微膨胀干硬性砼塞实,高度不应小于50mm。,16、 预留门窗洞口用水泥砂浆找平洞口,厚度为10cm,门窗安装完毕后,用发泡剂填密 实,上下窗口垂直误差控制在20mm以内。17、 质量允许偏差(1) 轴线位移允许偏差10mm,检验方法用经纬仪或拉线和尺量检查。(2) 垂直度每楼层允许偏差5mm,检验方法用2m脱线板检查。(3) 表面平整度8mm,用2m靠尺和塞尺检查。(4) 水平灰缝平直度10mm。(5) 水平灰缝厚度8mm.(十皮

7、累计)。18、 成品保护:(1)墙体拉结筋、造柱钢筋、各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。(2)砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。19、 其它事项按施工规范要求去执行。注意:植筋必须经拉拔试验合格后方可砌筑。三、安全技术措施1、在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后才可施工。2、墙身砌体高度超过地坪1.2m以上时,应搭设脚手架,在一层以上或高度超过3.2m时,采用外脚手架应望风设护身栏杆和挡脚板后方可砌筑。3、脚手架上堆料量不得超过规定荷载,堆夸高度不得超过单行侧摆三层,同一块脚手板上的操作人员不应超过2人。4、不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠加一层,脚手板不允许有空头现象,不准用24木料或钢模板作立人板。5、砍砖时应面向内打,注意碎砖跳出伤人。6、砖料运输车辆车前后离平道上不小于2米,坡道上不小于10米,装砖时要先取高处后取低处,防止倒塌伤人。7、如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,使砌体倒塌。8、人工垂直向上或往下传递砖块,架子上的站人板宽度不小于90厘米。9、在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员必须戴好安全帽。 某某集团某某二期项目部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
