江苏某市政道路建设工程临时围堰施工方案.doc

上传人:p** 文档编号:952017 上传时间:2024-05-22 格式:DOC 页数:6 大小:20KB
下载 相关 举报
江苏某市政道路建设工程临时围堰施工方案.doc_第1页
第1页 / 共6页
江苏某市政道路建设工程临时围堰施工方案.doc_第2页
第2页 / 共6页
江苏某市政道路建设工程临时围堰施工方案.doc_第3页
第3页 / 共6页
江苏某市政道路建设工程临时围堰施工方案.doc_第4页
第4页 / 共6页
江苏某市政道路建设工程临时围堰施工方案.doc_第5页
第5页 / 共6页
江苏某市政道路建设工程临时围堰施工方案.doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《江苏某市政道路建设工程临时围堰施工方案.doc》由会员分享,可在线阅读,更多相关《江苏某市政道路建设工程临时围堰施工方案.doc(6页珍藏版)》请在第壹文秘上搜索。

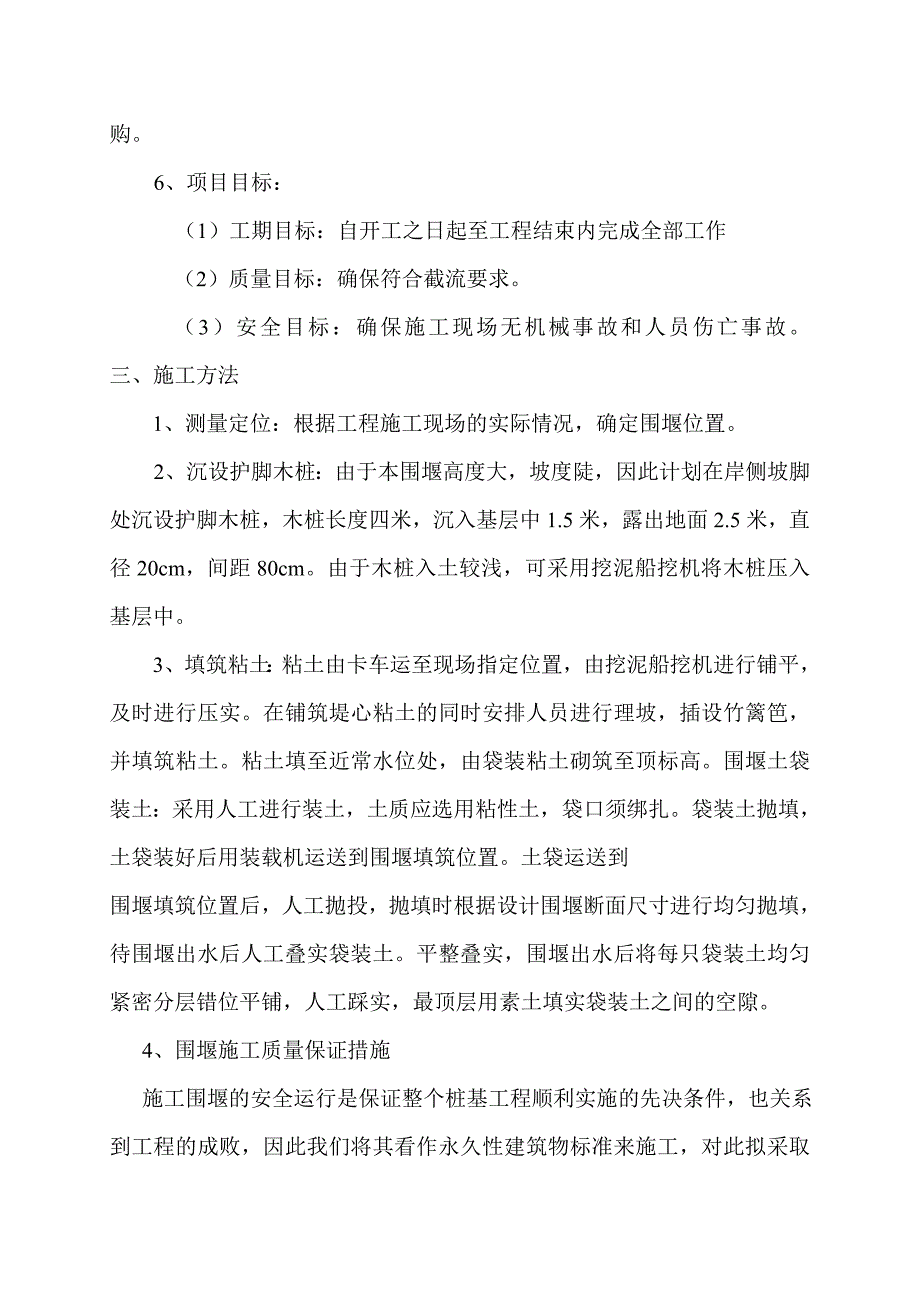

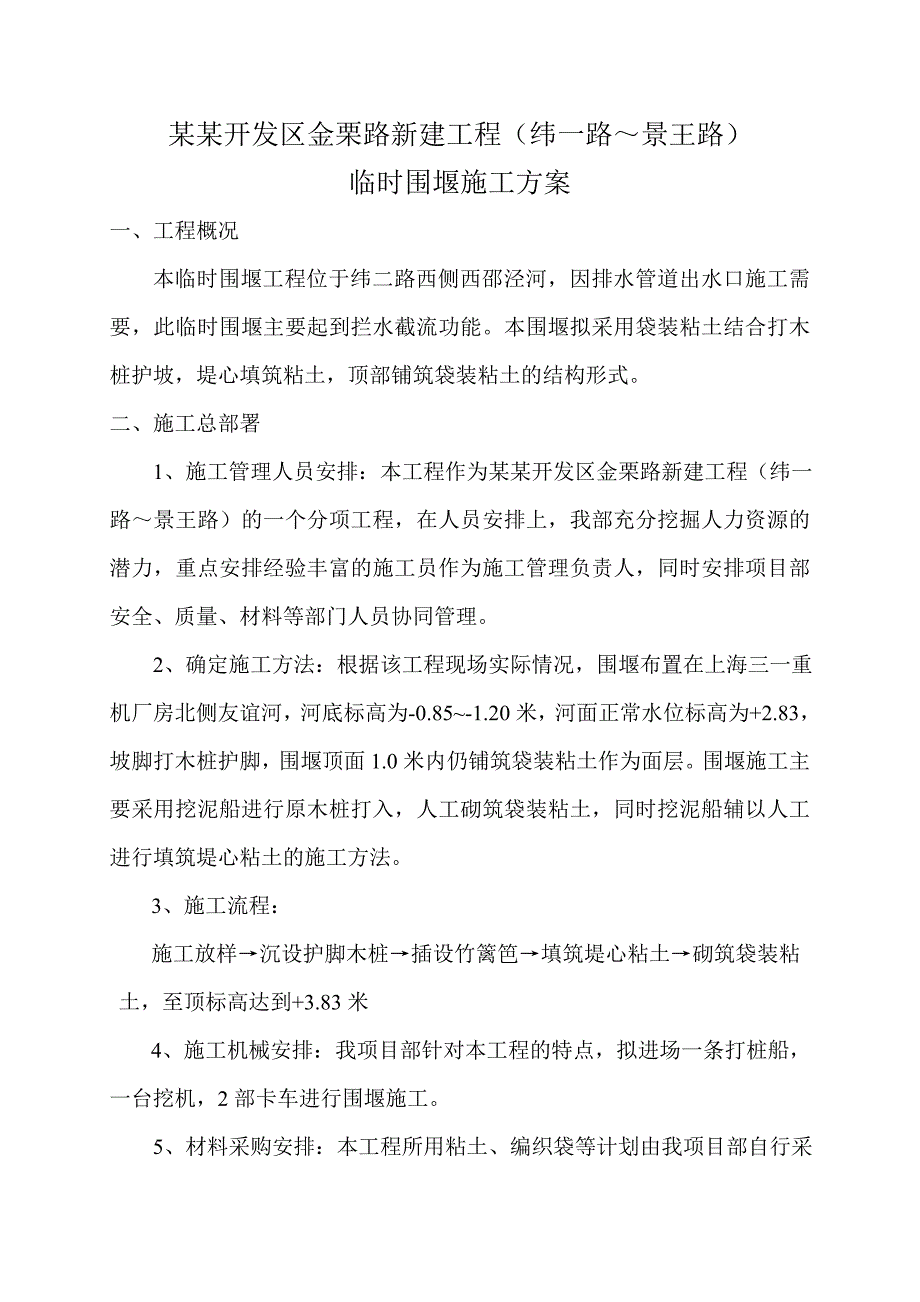

1、某某开发区金栗路新建工程 (纬一路景王路)围堰施工方案某某建设工程有限公司某某开发区金栗路新建工程(纬一路景王路)临时围堰施工方案一、工程概况本临时围堰工程位于纬二路西侧西邵泾河,因排水管道出水口施工需要,此临时围堰主要起到拦水截流功能。本围堰拟采用袋装粘土结合打木桩护坡,堤心填筑粘土,顶部铺筑袋装粘土的结构形式。二、施工总部署 1、施工管理人员安排:本工程作为某某开发区金栗路新建工程(纬一路景王路)的一个分项工程,在人员安排上,我部充分挖掘人力资源的潜力,重点安排经验丰富的施工员作为施工管理负责人,同时安排项目部安全、质量、材料等部门人员协同管理。 2、确定施工方法:根据该工程现场实际情况,

2、围堰布置在上海三一重机厂房北侧友谊河,河底标高为-0.85-1.20米,河面正常水位标高为+2.83,坡脚打木桩护脚,围堰顶面1.0米内仍铺筑袋装粘土作为面层。围堰施工主要采用挖泥船进行原木桩打入,人工砌筑袋装粘土,同时挖泥船辅以人工进行填筑堤心粘土的施工方法。3、施工流程: 施工放样沉设护脚木桩插设竹篱笆填筑堤心粘土砌筑袋装粘土,至顶标高达到+3.83米4、施工机械安排:我项目部针对本工程的特点,拟进场一条打桩船,一台挖机,2部卡车进行围堰施工。 5、材料采购安排:本工程所用粘土、编织袋等计划由我项目部自行采购。6、项目目标: (1)工期目标:自开工之日起至工程结束内完成全部工作 (2)质量

3、目标:确保符合截流要求。 (3)安全目标:确保施工现场无机械事故和人员伤亡事故。 三、施工方法1、测量定位:根据工程施工现场的实际情况,确定围堰位置。2、沉设护脚木桩:由于本围堰高度大,坡度陡,因此计划在岸侧坡脚处沉设护脚木桩,木桩长度四米,沉入基层中1.5米,露出地面2.5米,直径20cm,间距80cm。由于木桩入土较浅,可采用挖泥船挖机将木桩压入基层中。3、填筑粘土:粘土由卡车运至现场指定位置,由挖泥船挖机进行铺平,及时进行压实。在铺筑堤心粘土的同时安排人员进行理坡,插设竹篱笆,并填筑粘土。粘土填至近常水位处,由袋装粘土砌筑至顶标高。围堰土袋装土:采用人工进行装土,土质应选用粘性土,袋口须

4、绑扎。袋装土抛填,土袋装好后用装载机运送到围堰填筑位置。土袋运送到围堰填筑位置后,人工抛投,抛填时根据设计围堰断面尺寸进行均匀抛填,待围堰出水后人工叠实袋装土。平整叠实,围堰出水后将每只袋装土均匀紧密分层错位平铺,人工踩实,最顶层用素土填实袋装土之间的空隙。 4、围堰施工质量保证措施 施工围堰的安全运行是保证整个桩基工程顺利实施的先决条件,也关系到工程的成败,因此我们将其看作永久性建筑物标准来施工,对此拟采取以下措施保证施工围堰质量。 (1)、围堰填筑必须按照作业规程进行,专人值班指挥。确保围堰下不形成包心淤泥。项目部成立以项目经理为首的施工管理机构,明确质量责任人,事事有人抓。 (2)、施工

5、前对机械手和工人进行技术交底,控制各个施工环节,让每一个都知道自己怎么做,如何做。并实行质量管理责任制,达不到质量要求必须进行返工,同时制定相应的奖惩措施。 (3)、将围堰填筑位置的淤泥、杂物清除干净,围堰填筑用土严禁夹带淤泥、杂草、石渣、砼块等杂物。围堰填筑时由推土机采用进占法从两侧向中间施工,堰址河底位置淤泥采用抓斗式挖泥清除,围堰合拢时,再用人工配合挖掘机将挤压在一起的淤泥土清除。 (4)、围堰填筑高于常水位后,每层厚度控制在25cm,直至设计标高。 (5)、基坑抽水过程中围堰填筑完成后在抽排水期间,严格控制降水速率,加强围堰变形观测,防止抽水过快造成堰体滑坡,并及时做好堰体加固工作。

6、(6)备足防汛、抢险应急机械、材料、器具,制定抢险应急预案,围堰安全全天侯值班。 5、围堰运行过程的监测、维护和保养 (1)、加强监测,由于本工程位于闽江边,因此对围堰的安全监测非常重要。施工围堰填筑完成后,拟在上下游设自制水尺四根,并顺围堰方向做好纵向位移观测点,在围堰运行过程中,安排专人值班,做好围堰上下游水位观测和纵向位移观测并记录,每天定时二次。加强暴雨期间的值班工作,并做好围堰的经常性检查,发现问题及时上报。 (2)、加强维护和保养,定期检查和维护施工围堰,发现透水、松动等及时堵漏、填平、压实;同时备足防汛物资和机械,以确保施工期围堰安全;制定抢险应急预案,备足防汛、抢险应急机械、材

7、料、器具,发生超标准洪水时,根据水位情况对施工围堰进行加宽、加固和加高。 6、围堰拆除 桩基工程完工验收后,根据总体进度计划安排,拆除施工围堰。围堰拆除包括水上方及水下方的拆除。 (1)、围堰水上方的拆除 桩基工程完工验收后,根据总体工期安排,拆除上下游施工围堰。围堰水上方土方拆除采用挖掘机装自卸车方式进行。 (2)、围堰水下方的拆除 围堰水下方拆除采用抓斗式挖泥进行开挖,水下方弃土弃至弃土区,围堰拆除后按设计河道断面恢复原状,并在管道出水口处填埋块石,以保证河床不被冲刷。四、安全保证措施由于本工程施工面狭窄,安全隐患主要为机械事故和水运事故,因此在工程开工前要对挖泥船操作人员和卡车司机进行安

8、全交底,特种机械操作人员必须持证上岗。现场交通方面合理组织,在交通繁忙时安排专人在现场负责指挥交通,在大堤岸侧设置安全警示标志,夜间设置警示灯,避免出现交通车辆翻下河堤的事故。安排安全员、机管员对现场机械、设备进行安全专项检查,排除安全隐患。五、环保措施由于粘土需要从场地外运进工地,运输卡车需要通过市政道路,我项目部将对驾驶员进行专项交底,避免粘土掉落污染市政道路。在工地周围道路上安排专人负责,清理路面。六、防汛措施在汛期时我项目部将成立防汛领导小组,组织10人的抢险队伍,落实好防汛抢险物资(蛇皮袋、铁锹、潜水泵、棕绳)。准备足够数量的袋装粘土堆放在围堰周围,随时准备对围堰进行加固。汛期安排专人在围堰上值班巡逻,并配备通讯设备,实时监测水文状况,发现异常状况立即组织人员进行抢险,确保新围堰的安全。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
