《江苏某社区配套用房及配套设施建筑节能工程专项施工方案.doc》由会员分享,可在线阅读,更多相关《江苏某社区配套用房及配套设施建筑节能工程专项施工方案.doc(19页珍藏版)》请在第壹文秘上搜索。

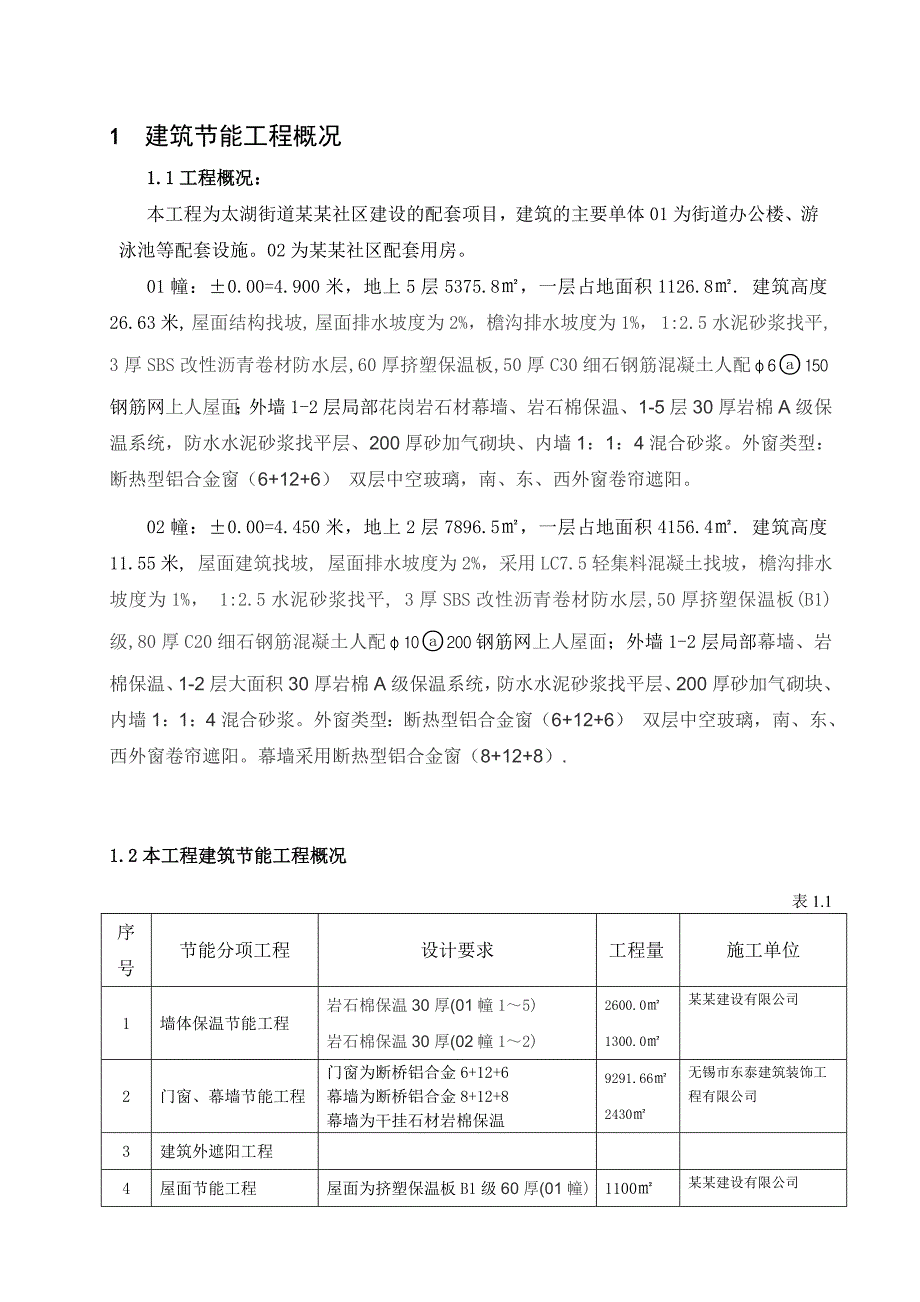

1、建筑节能工程专项施工方案(标准化格式文本)工程名称: 某某社区配套用房、太湖街道配套设施 编制人: 审核人: 批准人: 编制单位: 某某建设有限公司某某项目部 日 期: 某某省住房和城乡建设厅监制1 建筑节能工程概况1.1工程概况:本工程为太湖街道某某社区建设的配套项目,建筑的主要单体01为街道办公楼、游泳池等配套设施。02为某某社区配套用房。01幢:0.00=4.900米,地上5层5375.8,一层占地面积1126.8. 建筑高度26.63米, 屋面结构找坡, 屋面排水坡度为2%,檐沟排水坡度为1%, 1:2.5水泥砂浆找平, 3厚SBS改性沥青卷材防水层,60厚挤塑保温板,50厚C30细石
2、钢筋混凝土人配6150钢筋网上人屋面;外墙1-2层局部花岗岩石材幕墙、岩石棉保温、1-5层30厚岩棉A级保温系统,防水水泥砂浆找平层、200厚砂加气砌块、内墙1:1:4混合砂浆。外窗类型:断热型铝合金窗(6+12+6) 双层中空玻璃,南、东、西外窗卷帘遮阳。02幢:0.00=4.450米,地上2层7896.5,一层占地面积4156.4. 建筑高度11.55米, 屋面建筑找坡, 屋面排水坡度为2%,采用LC7.5轻集料混凝土找坡,檐沟排水坡度为1%, 1:2.5水泥砂浆找平, 3厚SBS改性沥青卷材防水层,50厚挤塑保温板(B1)级,80厚C20细石钢筋混凝土人配10200钢筋网上人屋面;外墙1
3、-2层局部幕墙、岩棉保温、1-2层大面积30厚岩棉A级保温系统,防水水泥砂浆找平层、200厚砂加气砌块、内墙1:1:4混合砂浆。外窗类型:断热型铝合金窗(6+12+6) 双层中空玻璃,南、东、西外窗卷帘遮阳。幕墙采用断热型铝合金窗(8+12+8).1.2本工程建筑节能工程概况表1.1序号节能分项工程设计要求工程量施工单位1墙体保温节能工程岩石棉保温30厚(01幢15)岩石棉保温30厚(02幢12)2600.01300.0某某建设有限公司2门窗、幕墙节能工程门窗为断桥铝合金6+12+6幕墙为断桥铝合金8+12+8幕墙为干挂石材岩棉保温9291.662430无锡市东泰建筑装饰工程有限公司3建筑外遮

4、阳工程4屋面节能工程屋面为挤塑保温板B1级60厚(01幢)屋面为挤塑保温板B1级50厚(02幢)11002470某某建设有限公司5地面节能工程6采暖节能工程7通风与空调节能工程8空调与采暖系统的冷热源及管网节能工程9配电与照明节能工程10监测与控制节能工程11可再生能源工程12其它节能工程(注:工程量的单位根据实际情况填写)2 编制依据2.1 经建筑节能专项审查合格的设计文件。2.2 经批准的单位工程施工组织设计。2.3 本项目适用的建筑节能工程相关现行法律法规、技术标准规范及图集。建筑节能工程相关现行法律法规、技术标准规范及图集一览表 表2.1名称编号年号批准部门民用建筑热工设计规范GB50
5、1761993夏热冬冷地区居住建筑节能设计标准JGJ1342010某某省居住建筑热环境和节能设计标准DGJ32/J 712008某某省民用建筑工程施工图设计文件(节能专篇)编制深度规定2009某某省太阳能热水系统施工图设计文件编制深度规定2008 国家、省、市现行的相关法律、法规3 施工管理组织机构图项目经理陈宝忠 张立新技术负责人 陈国芳质检员方思全 黄洁 安全员张燕玲 高斌图3.1管理组织机构图4 施工方案4.1 建筑节能分项工程(按不同分项工程分别制定施工方案)4.1.1材料、设备及部品进场计划见表4.1表4.1名称规格数量主要技术指标复验项目抽样计划进场时间岩石棉保温30厚(01幢15
6、)岩石棉保温30厚(02幢12)1200*600*3001幢30260002幢301300干表观密度、导热系数、抗压强度、吸水率干表观密度、导热系数、抗压强度、吸水率每栋3组2013.3.10挤塑保温板B1级1200*600*601200*600*5011002470粘结砂浆35T耐水强度、原强度耐水强度、原强度每栋3组2013.3.10抹面砂浆32T耐水强度、压折比、原强度耐水强度、压折比、原强度每栋3组2013.3.10耐碱网格布6*6 160g单位面积质量、断裂强力、耐碱断裂强力保留率、断裂伸长率单位面积质量、断裂强力、耐碱断裂强力保留率、断裂伸长率每栋3组2013.3.104.1.2施
7、工机具见表4.2表4.2序号名称数量主要参数进场时间4.1.3操作工艺施工操作执行的标准:(1)民用建筑工程节能管理规定建设部令143号 。(2)外墙外保温建筑构造10J121 。(3)岩棉保温外墙外保温系统应用技术规程苏JG/T046-2011 。1、工艺流程(明确本分项工程的操作流程,并制作流程图,如采暖系统施工流程。)预留、预埋管道预制支架安装管道安装管道冲洗试压材料进场、验收暖气片安装系统调试系统验收管道二次冲洗、试压图4.1采暖系统施工流程2 2、准备工作(1)材料、设备进入施工现场时,查验、检查方法: 检验材料外观质量、尺寸型号是否符合设计要求 。(2)材料进入施工现场卸车、堆放时
8、,为避免材料破损所采取的措施 轻拿轻放,分类归堆,卸完后拿油毡盖好 。(3)材料的堆放排列图: / 。(4)门窗洞口建筑节能构造措施 在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,作为控制阳角上下竖直的依据,门窗洞口四角部位的发泡水泥板应采用整块 岩棉板裁成“L”型进行铺贴,不得拼接。接缝距洞口四周距离应不小于100mm 。(5)定位放线、放线的依据、方法、要求:挂基准线,在外墙各大角(阳角、阴角)及其它必要处挂垂直基准线,在每个楼层的适当位置挂水平线,以控制岩棉板的垂直度和水平度 。(6)其他: / 。3、施工操作(1)对基层的处理要求:岩棉板铺贴之前应清除表面浮尘 。(2)对材料的拌
9、合(如粘结剂、砂浆等)要求:用砂浆搅拌机搅拌均匀,搅拌时间自投料完毕后不小于5min,一次配制用量以4h内用完为宜(夏季施工时间宜控制在2h内) 。(3)对首次施工、操作基点的要求:岩棉板施工应从首层开始,并距勒脚地面300mm处弹出水平线,用1:3水泥砂浆并按照要求添加一定的防水剂,粉刷和岩棉板相同厚度的防水层做托架,干固后自下而上沿水平方向横向铺贴发泡岩棉板,上下排之间岩棉板的粘贴应错缝1/2板长 。(4)对冷、热桥施工的措施: / 。(5)对锚固件的锚固要求:锚固件锚固应在第一遍抹面砂浆(并压入网布)初凝时进行,使用电钻在发泡水泥板的角缝处打孔,将锚固件插入孔中并将塑料圆盘的平面拧压到抹
10、面砂浆中,有效锚固深度:混凝土墙体不小于25mm;加气混凝土等轻质墙体不小于50mm。墙面高度在20m以下每平方米设置4-5个锚拴,20m以上每平方米设置7-9个锚拴 。(6)对现场拌材料的配制要求:粘结砂浆和抹面砂浆均为单组份材料,水灰比应按材料供应商产品说明书配制,用砂浆搅拌机搅拌均匀,搅拌时间自投料完毕后不小于5min,一次配制用量以4h内用完为宜(夏季施工时间宜控制在2h内) 。(7)对施工过程中质量控制的要求:施工管理人员必须对操作人员进行交底,并且在施工过程中严格按照质量要求施工每道工序 。(8)施工过程中辅助措施的要求(必要时附图): / 。 (9)门窗洞口的节能构造措施:应先弹
11、出垂直基准线,作为控制阳角上下竖直的依据,门窗洞口四角部位的岩棉板应采用整块 岩棉板裁成“L”型进行铺贴,不得拼接。接缝距洞口四周距离应不小于100mm 。 (10)砌体与门窗框的连接要求: / 。 (11)墙上留孔、洞的要求: / 。 (12)堵塞孔、洞时要求: C20细石砼 二次赌塞孔洞 / 。 (13)管线埋设对基体、电线管,埋设管线、开槽的要求: / 。(14)埋设管线后,对槽口的处理要求: / 。 (15)各种设备、辅助部品的安装要求(按设备分节编写): / 。(16)其他要求: / 。 4、成品保护(1)对有养护的构件提出养护的要求: / 。(2)材料、制品运输、装卸的要求(分格线、滴水槽、门窗框、管道、槽盒): / 。(3)施工过程中半成品(如墙体拉结筋、构造柱和圈梁钢筋以及各种预埋件,暖卫、电气管线等)保护的要求: /
