江苏某车间内外装饰抹灰工程施工方案.doc

上传人:p** 文档编号:952116 上传时间:2024-05-22 格式:DOC 页数:18 大小:63KB
下载 相关 举报
江苏某车间内外装饰抹灰工程施工方案.doc_第1页
第1页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第2页
第2页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第3页
第3页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第4页
第4页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第5页
第5页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第6页
第6页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第7页
第7页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第8页
第8页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第9页
第9页 / 共18页
江苏某车间内外装饰抹灰工程施工方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《江苏某车间内外装饰抹灰工程施工方案.doc》由会员分享,可在线阅读,更多相关《江苏某车间内外装饰抹灰工程施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

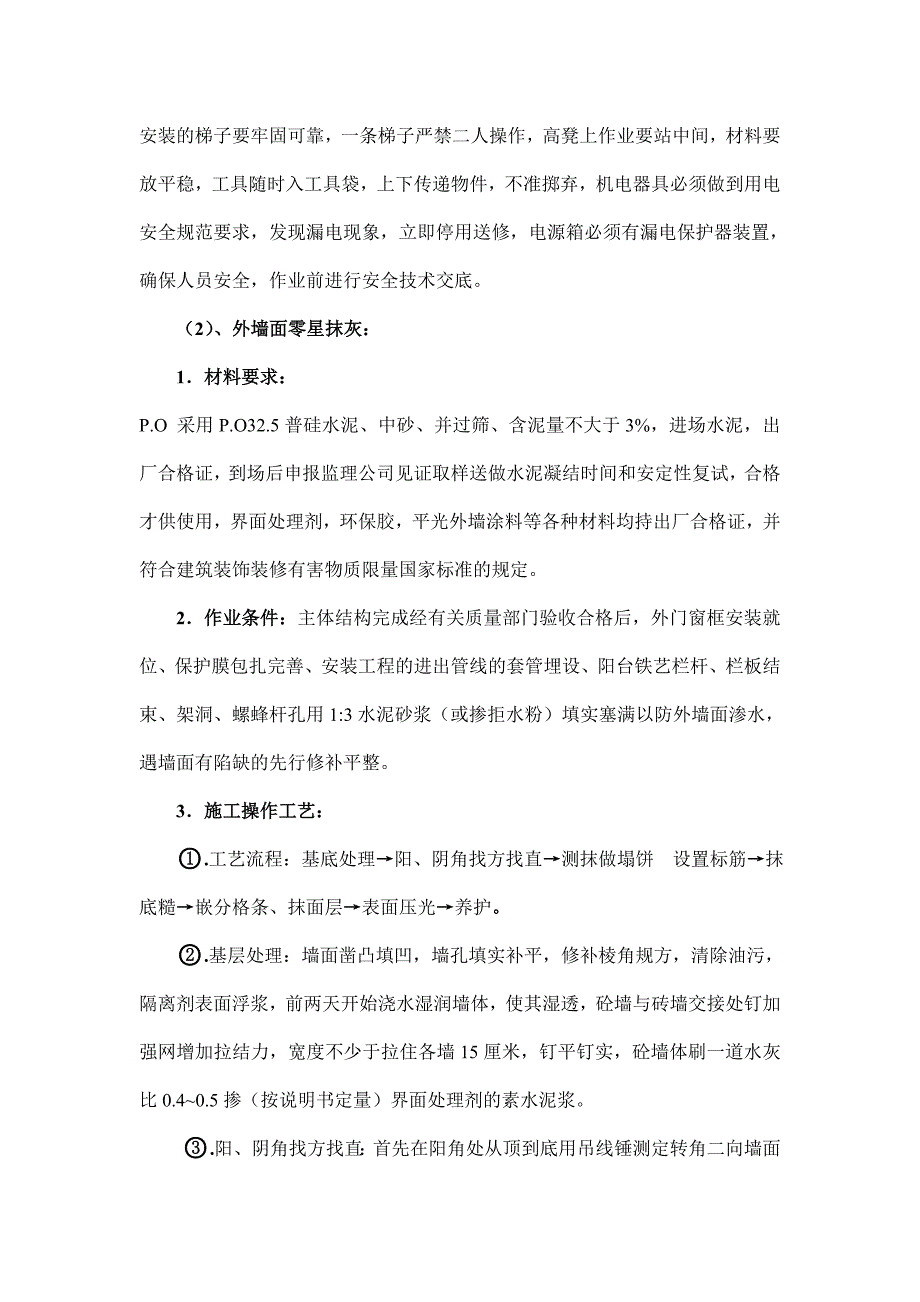

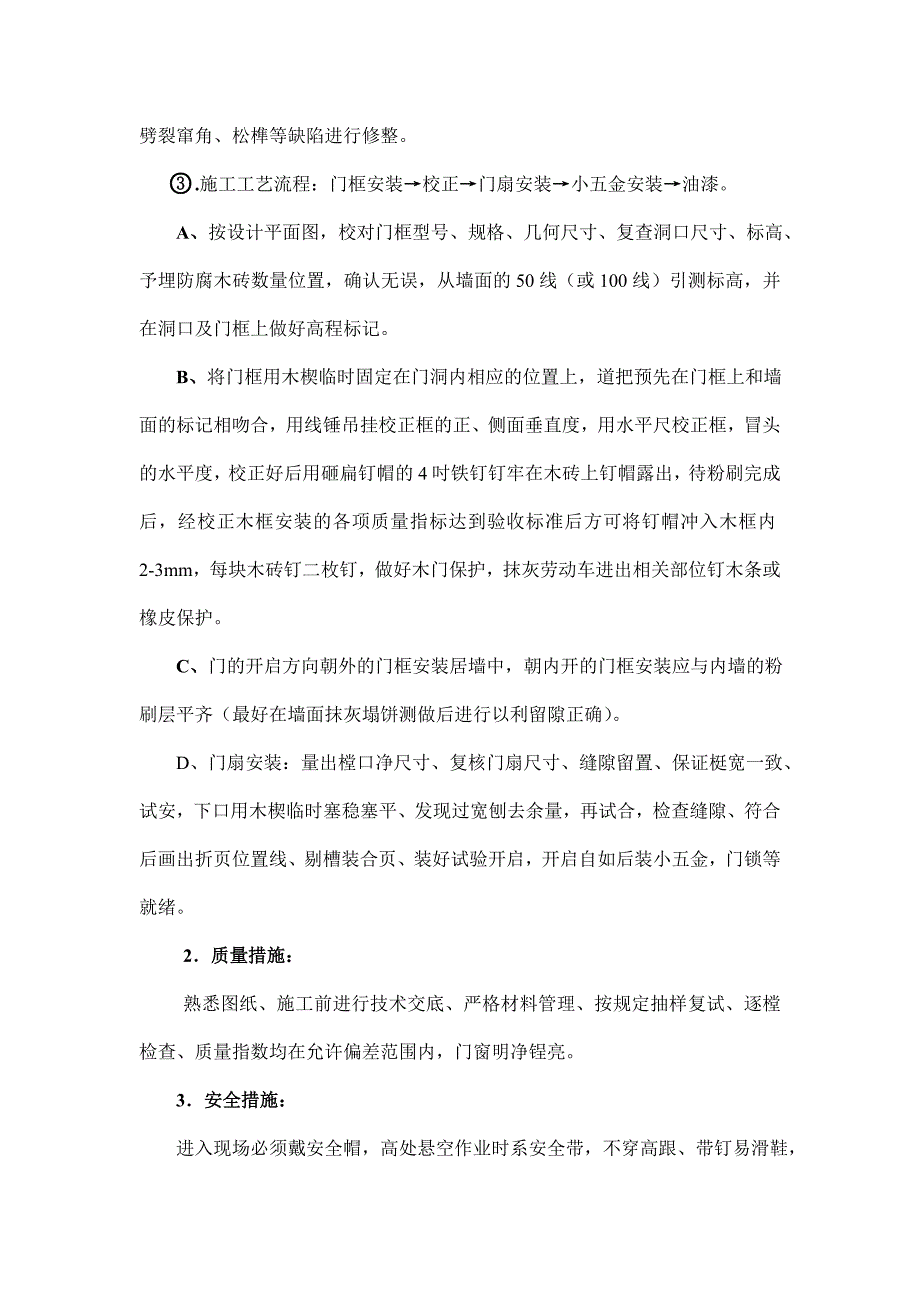

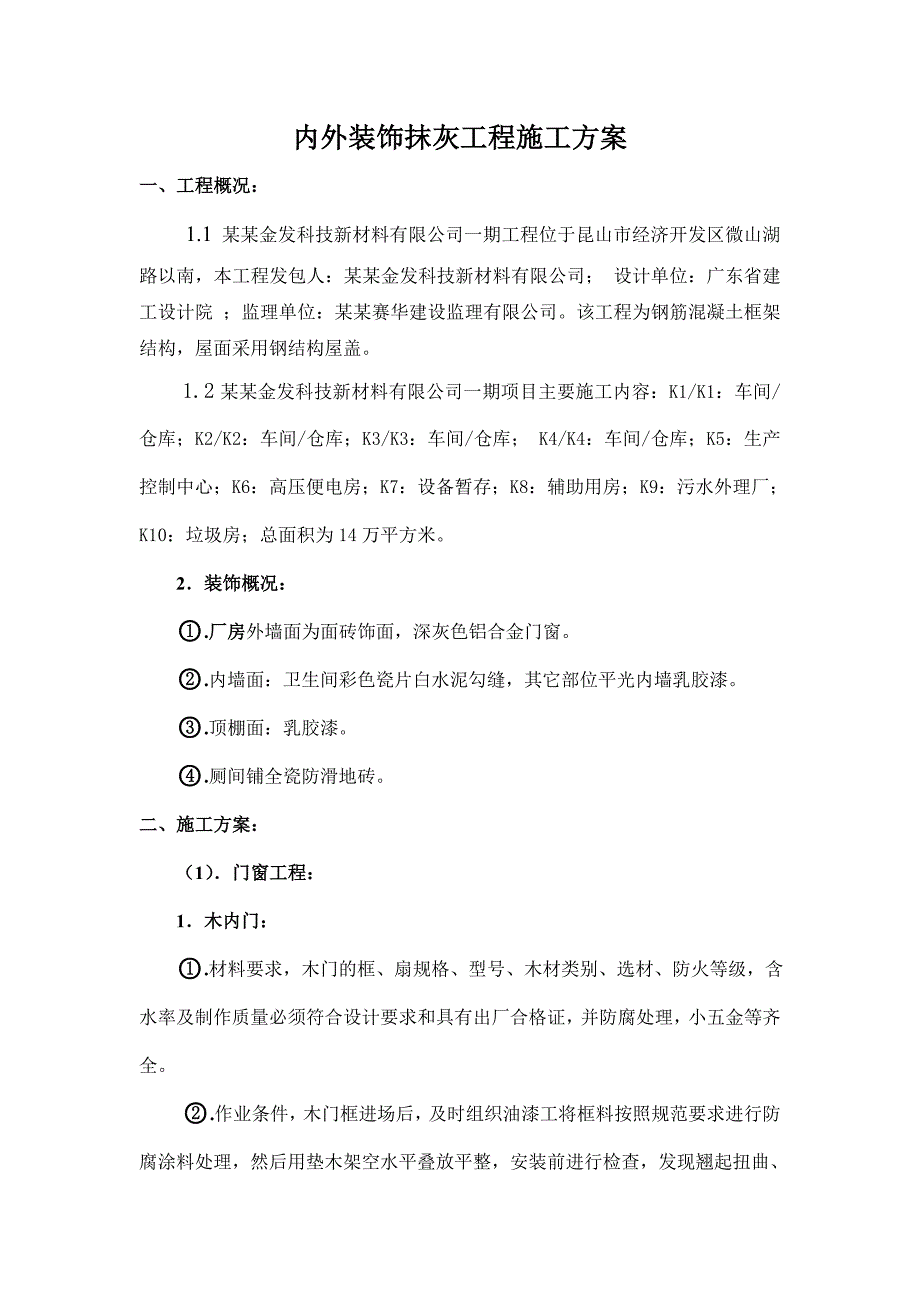

1、内外装饰抹灰工程施工方案一、工程概况: 1.1 某某金发科技新材料有限公司一期工程位于昆山市经济开发区微山湖路以南,本工程发包人:某某金发科技新材料有限公司; 设计单位:广东省建工设计院 ;监理单位:某某赛华建设监理有限公司。该工程为钢筋混凝土框架结构,屋面采用钢结构屋盖。1.2某某金发科技新材料有限公司一期项目主要施工内容:K1/K1:车间/仓库;K2/K2:车间/仓库;K3/K3:车间/仓库; K4/K4:车间/仓库;K5:生产控制中心;K6:高压便电房;K7:设备暂存;K8:辅助用房;K9:污水外理厂;K10:垃圾房;总面积为14万平方米。 2装饰概况: .厂房外墙面为面砖饰面,深灰色铝

2、合金门窗。 .内墙面:卫生间彩色瓷片白水泥勾缝,其它部位平光内墙乳胶漆。 .顶棚面:乳胶漆。 .厕间铺全瓷防滑地砖。二、施工方案:(1)门窗工程: 1木内门: .材料要求,木门的框、扇规格、型号、木材类别、选材、防火等级,含水率及制作质量必须符合设计要求和具有出厂合格证,并防腐处理,小五金等齐全。.作业条件,木门框进场后,及时组织油漆工将框料按照规范要求进行防腐涂料处理,然后用垫木架空水平叠放平整,安装前进行检查,发现翘起扭曲、劈裂窜角、松榫等缺陷进行修整。 .施工工艺流程:门框安装校正门扇安装小五金安装油漆。 A、按设计平面图,校对门框型号、规格、几何尺寸、复查洞口尺寸、标高、予埋防腐木砖数

3、量位置,确认无误,从墙面的50线(或100线)引测标高,并在洞口及门框上做好高程标记。 B、将门框用木楔临时固定在门洞内相应的位置上,道把预先在门框上和墙面的标记相吻合,用线锤吊挂校正框的正、侧面垂直度,用水平尺校正框,冒头的水平度,校正好后用砸扁钉帽的4吋铁钉钉牢在木砖上钉帽露出,待粉刷完成后,经校正木框安装的各项质量指标达到验收标准后方可将钉帽冲入木框内2-3mm,每块木砖钉二枚钉,做好木门保护,抹灰劳动车进出相关部位钉木条或橡皮保护。 C、门的开启方向朝外的门框安装居墙中,朝内开的门框安装应与内墙的粉刷层平齐(最好在墙面抹灰塌饼测做后进行以利留隙正确)。 D、门扇安装:量出樘口净尺寸、复

4、核门扇尺寸、缝隙留置、保证梃宽一致、试安,下口用木楔临时塞稳塞平、发现过宽刨去余量,再试合,检查缝隙、符合后画出折页位置线、剔槽装合页、装好试验开启,开启自如后装小五金,门锁等就绪。2质量措施:熟悉图纸、施工前进行技术交底、严格材料管理、按规定抽样复试、逐樘检查、质量指数均在允许偏差范围内,门窗明净锃亮。 3安全措施: 进入现场必须戴安全帽,高处悬空作业时系安全带,不穿高跟、带钉易滑鞋,安装的梯子要牢固可靠,一条梯子严禁二人操作,高凳上作业要站中间,材料要放平稳,工具随时入工具袋,上下传递物件,不准掷弃,机电器具必须做到用电安全规范要求,发现漏电现象,立即停用送修,电源箱必须有漏电保护器装置,

5、确保人员安全,作业前进行安全技术交底。(2)、外墙面零星抹灰: 1材料要求:P.O 采用P.O32.5普硅水泥、中砂、并过筛、含泥量不大于3%,进场水泥,出厂合格证,到场后申报监理公司见证取样送做水泥凝结时间和安定性复试,合格才供使用,界面处理剂,环保胶,平光外墙涂料等各种材料均持出厂合格证,并符合建筑装饰装修有害物质限量国家标准的规定。2作业条件:主体结构完成经有关质量部门验收合格后,外门窗框安装就位、保护膜包扎完善、安装工程的进出管线的套管埋设、阳台铁艺栏杆、栏板结束、架洞、螺蜂杆孔用1:3水泥砂浆(或掺拒水粉)填实塞满以防外墙面渗水,遇墙面有陷缺的先行修补平整。3施工操作工艺:.工艺流程

6、:基底处理阳、阴角找方找直测抹做塌饼 设置标筋抹底糙嵌分格条、抹面层表面压光养护。 .基层处理:墙面凿凸填凹,墙孔填实补平,修补棱角规方,清除油污,隔离剂表面浮浆,前两天开始浇水湿润墙体,使其湿透,砼墙与砖墙交接处钉加强网增加拉结力,宽度不少于拉住各墙15厘米,钉平钉实,砼墙体刷一道水灰比0.40.5掺(按说明书定量)界面处理剂的素水泥浆。.阳、阴角找方找直:首先在阳角处从顶到底用吊线锤测定转角二向墙面的垂直线,挂20#铁丝上下固定,同样方法测定并固定阴角处二向墙面的垂直线,使每个墙面有里外二处垂直线,尔后水平方向拉线连接4条垂直线,在交角处测定角度90,不通方的角结合抹灰层的厚薄适当调整,直

7、至通方,做到顶、底二处测角。 .测做塌饼:按照各条从顶到底的垂直线拉水平线连接每个墙面的二条垂直线,用1:2-1:2.5水泥砂浆做抹灰层厚度相应的40402000的塌饼,从上到下整个墙面满布,控制抹灰面的垂直度、平整度、塌饼面距垂直线保留6厚抹面层灰的厚度。 .刮底糙:用料1:3水泥砂浆,在已浇透水湿润的墙面上先刷环保胶素水泥浆(内掺水并3-5的环保胶)一道,一次不刷太多,待刷后无水渍即可上砂浆抹糙底,视糙底层厚薄,分层赶平,每层厚度控制在6-8,搓板磨平压实、直尺纵横刮平,平整度、垂直度、达到验评规定,隔夜浇水养护。 .嵌分格条、抹面层、修整压光: A、在平整呈毛底糙做好的墙面按照设计要求从

8、左到右,从上到下按设计立面图和规范要求,分划弹出门窗垂直通线和各种规格的水平通线,四周交圈,包括落水管排列垂直线,按分格线用掺环保胶的素水泥浆粘贴20宽塑料分格条,拉线粘直贴平,二侧抹灰浆呈八字形,隔夜浇水养护。 B、分格条完毕的墙面则可开始抹面层,用料1:2.5水泥砂浆,砂浆配制的水泥全楼同批量,砂同一产地,墙面底色一致,抹灰时从上到下兜圈圈粉刷,以一个分格为段落,上完一格磨砂压实一格,(中间不间歇)二米直尺刮平一格,二遍收浆压光成活,并经全面检查垂直度、平整度、阳、阴角方正顺直、门窗洞口位置正确、尺寸符合、上下各层成一线。 C、细部处理:窗台、窗盘、挑檐、露台、雨篷、挑板的底面距边30-4

9、0用嵌条子或粉凸线方式做出鹰嘴形的滴水线、滴水槽、窗台口在框料下口抽出R=1520的圆弧,台面向外流水坡坡度16,女儿栏板的流水坡向内。 D、养护:水泥砂浆外墙面抹灰后隔夜即浇水充分养护,养护期七天以上。 .墙面合成树脂乳液平光外墙涂料: A、工艺流程:基层处理满涂封闭底胶刮腻子打砂皮刷第一道涂料有缺陷部位补腻子,打砂皮刷第二道涂料。 B、当抹灰墙面九成干燥(含水率10%),气温5-35c之间相对湿度不大于60%,即可进行涂料施工清理基层,剔除沾浆硬块,磨砂平整、刷扫污尘。 C、涂料进场经验收检查,必须具有出厂合格证及检验报告(环保)调配好颜色后备用。 D、刷涂封闭乳胶底涂料(抗碱)一道,干燥

10、后批刮腻子,室外乳胶腻子配制按乳胶:白水泥:水=1:5:1(重量比),腻子批刮以墙面平整度而论,一般三遍,首遍用胶皮刮板横向满刮,一刮板紧接一刮板,接头不留槎,干燥后打砂皮,将浮腻子及斑痕磨平后刷扫干净,次遍用胶皮刮刀竖向满刮,干燥后与头遍同样磨光,末遍用钢皮刮板补腻子,钢皮刮板满刮腻子,干燥后用细砂纸磨平磨光,注意不漏磨或把腻子磨穿。 E、施涂第一遍涂料:施涂前将所需的涂料搅拌均匀后分开装盛,用前再重新搅拌均匀,用辊刷及长柄辊刷横竖满涂第一遍涂料,干燥后打砂皮,不平的地方批刮腻子填补,干燥后细砂纸磨平、刷扫干净、再涂刷第二遍涂料,施工方法同头遍,从一头开始涂向另一头,注意上下顺直,纹路细腻、

11、不漏刷。干燥后观察,不足之处局部补充涂刷,做到颜色调配恰当,深浅分明。 4质量措施和质量要求: .熟悉图纸,施工前进行安全技术交底,材料进场严格验收,并通过业主、设计认可。.要求抹灰层与基层及各抹灰层之间必须粘结牢固、无空鼓、裂缝现象,表面光滑洁净。涂料颜色均匀、无抹纹、分格缝、灰线清晰美观。.检查外墙抹灰以500-1000m为一验收批,按批每100m至少抽查一处,每处不得小于10m。.所有墙面用敲鼓锤跟踪敲击检查,出现空鼓立即切割铲除返修。.分格缝设置应符合设计要求,宽度和深度均匀、表面光滑、棱角整齐,滴水槽、滴水线整齐顺直,门窗套方正、挑板水平。各项质量检查结果均在验评标准允许偏差范围内。

12、 5成品保护: A、抹灰层在凝结硬化前防止快干、水冲、振动和挤压、拆除脚手架时逐根拆,保证不损坏抹灰墙面。 B、涂料涂刷前应清理好周围环境,如脚手架清理、室内地面清理,防止灰尘污染。在涂刷时不得污染窗台、阳台、门窗框、门窗玻璃等,必要时采取遮挡措施,不得在完成的部位上乱写乱画而造成污染。 6安全措施: A、进入施工现场必须戴好安全帽、高处作业系安全带、穿防滑鞋。用机用电严格按操作规程持证上岗、涂料操作工应戴口罩、穿防护衣等个人保护用品。 B、工程所用材料必须符合国家有关建筑装饰,装修材料有害物质限量标准的规定,遵守有关环境保护法律法规,采取有效措施控制对周围环境造成污染和危害,各项工程作业开始

13、前做好安全技术交底。C、定期检查脚手架。不准随意拆除脚手架杆件,尤其是连墙杆。在二层或多层脚手架上操作时尽量避免在同一垂直线上作业。(3)、内墙面、顶棚抹灰装饰:1材料要求:采用P.032.5普硅水泥、白石灰膏、中粗砂(含泥量不大于3%)过筛。进场水泥必须具有出厂合格证、试验报告、到场后申报监理公司见证取样复试、界面处理剂、环保胶、乳胶漆等各种材料均应有出厂合格证及质检报告。2作业条件:主体结构砼、砖砌体、栏板施工结束、并经质检等有关部门验收合格,内外门窗框安好。埋敷的水、电安装管槽填补平整,消火栓箱、配电箱、电视、电话等箱体安装完毕,消火栓箱背钢丝网拉钉露明部分,墙体上的各种孔洞填塞密实平整

14、、凸露出墙体的及松散处等剔凿清楚,悬挂的螺杆,露出的钢筋用气割处理平。门窗框与墙缝隙浇水湿润后,刷掺环保胶的素水泥浆一道后,用1:3水泥砂浆或1:0.2:3水泥石灰膏砂浆填满塞实。3施工操作工艺:.工艺流程:基底处理阳、阴角找方测做塌饼、设置标筋墙面刮糙、抹面层、修整、表面压光养护。.基底处理:墙面剔除胀模部位,砼墙与砖墙交接处钉加强网,宽度不小于30厘米(或依设计要求)。清除墙面油污、隔离剂、表面浮浆。提前两天开始浇水湿润梁、板及墙体,使其湿透。砼墙体、梁、板表面刷一道水灰比0.40.5的(按说明书定量)界面处理剂,并浇水养护3天。.阳、阴角找方、找直:各房间内墙面用线锤找出垂直线钉小铁钉每

15、条线不少于二处,每面墙不少于二条垂直线。.做塌饼、设置标筋:按照前面测设的墙面垂直线,拉水平线做灰饼,以资控制墙面平整度及抹灰层厚度,灰饼间距不大于2米,以2米刮直尺纵横抹刮能碰到为宜,通常2.9m层高的墙面设上下二道即可,抹灰层底糙厚度要求砖墙13mm、砼墙10mm、面层厚度要求砖墙5mm、砼墙6mm、做灰饼时应达到此要求。.抹底糙: A、界面剂有强度后再刮底糙。 B、用料:卫生间、门窗洞口的护角及砼墙体采用1:3水泥砂浆刮糙,其它砖墙面采用1:0.2:3水泥白石膏砂浆。C、抹糙底厚度:每层刮糙厚度不大于10mm,先冲筋后展大面刮糙,做到分层赶平,用2米刮尺纵横刮平整。 D、砼墙面:先测结构面平整度及墙面垂直通方情况,能符合要求的区段用手提磨砂机将模板楼缝等凸处磨平后,直接批灰。涂料作业前用按陕97J01的腻子批刮、磨平磨光、再批刮、磨平磨光、涂料二遍。 .抹面层: A、用料:除厕间不做面层外,门窗洞口的护角及砼墙体采用1:2.3水泥浆6厚罩面,砖墙面采用1:0.2:2.3水泥白石灰膏砂浆5厚罩面。 B、糙底抹好12小时后(或隔夜

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
