河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc

上传人:p** 文档编号:952381 上传时间:2024-05-22 格式:DOC 页数:16 大小:78.98KB
下载 相关 举报
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第1页
第1页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第2页
第2页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第3页
第3页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第4页
第4页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第5页
第5页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第6页
第6页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第7页
第7页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第8页
第8页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第9页
第9页 / 共16页
河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc》由会员分享,可在线阅读,更多相关《河北某高校框架结构教学楼混凝土钻孔灌注桩施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

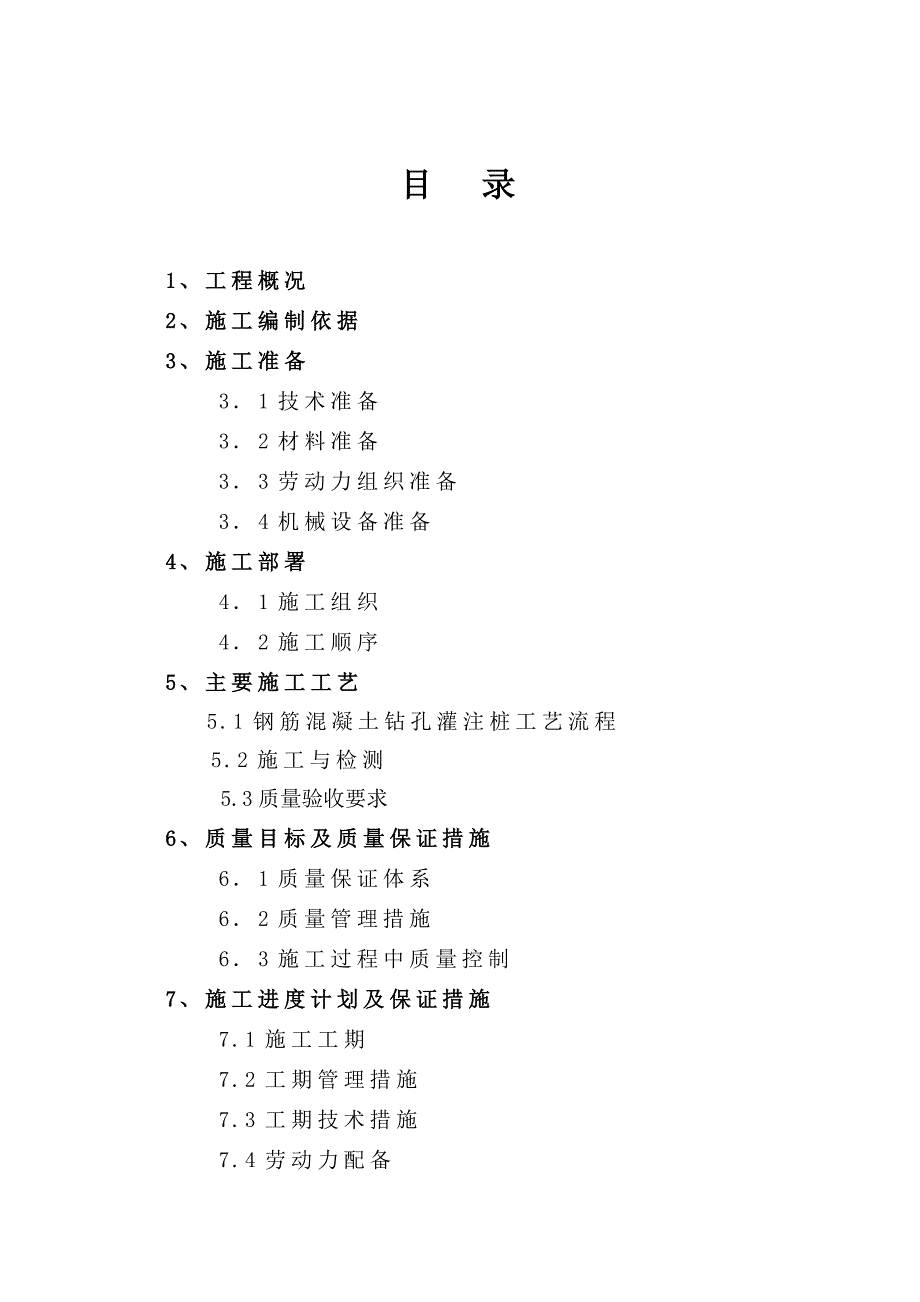

1、 某某医科大学西教学楼工程混凝土钻孔灌注桩施工方案 审核:审定:编制:某某诚地岩土工程有限公司 年 月 日目 录1、工程概况2、施工编制依据3、施工准备31技术准备32材料准备33劳动力组织准备34机械设备准备4、施工部署41施工组织42施工顺序5、主要施工工艺 5.1钢筋混凝土钻孔灌注桩工艺流程5.2施工与检测5.3质量验收要求6、质量目标及质量保证措施 61质量保证体系 62质量管理措施 63施工过程中质量控制 7、施工进度计划及保证措施 7.1施工工期7.2工期管理措施 7.3工期技术措施 7.4劳动力配备 7.5机具设备配备 8、安全目标及安全保证措施 81安全生产体系 82具体安全措

2、施 83现场施工用电 84施工机具使用 9、现场文明施工措施 91现场场容、场貌 92生活卫生 93环境保护措施 10、降低工程成本的技术措施 1、工程概况工程名称某某医科大学西教学楼工程施工单位某某诚地岩土工程有限公司建设单位某某医科大学监理单位某某博大项目管理有限公司设计单位某某天艺建筑设计有限公司总包单位某某宏远建筑安装有限公司建筑地点石家庄市东岗路309号,某某医科大学院内项目经理张志安技术负责人高保波项目经理(分包)孙雷技术负责(分包)王清建筑面积11866.5平方米结构类型框架结构层数地上5层/地下1层建筑高度23.25米开工日期2012年6月21日竣工日期2013年7月16日1、

3、基本情况本工程为某某省医科大学西教学楼工程,位于石家庄市东岗路309号,某某医科大学东校区院内,交通便利。2、结构设计1)、基础:本工程基础采用钢筋混凝土灌注桩基础。2)、结构:本工程结构为框架结构绝对高程66.900m,地下一层,地上五层,主体高度23.25m。设计采用钢筋混凝土钻孔灌注桩作为桩基础,按桩径、有效桩长可分为三种桩,桩1有效桩长15.0m,笼长7.0m,桩径600mm,共28根;桩2有效桩长19.5m,笼长10.0m,桩径600mm,共117根;桩3有效桩长14.6m,笼长8.0m,桩径400mm,共182根;混凝土强度等级为C25,钢筋HRB235、HRB335,最外层钢筋保

4、护层厚度为35mm。2、施工编制依据21勘察院的相关勘察报告及设计院提供的平面图;22国家现行建筑及施工验收规范;建筑地基基础设计规范(GB50007-2002)低强度混凝土桩复合地基技术规程(DB13(J)322002)建筑地基处理技术规范(JGJ79-2002)建筑地基基础工程施工质量验收规范(GB50200-2002)建筑基桩检测技术规范(JGJ106-2003)基桩低应变动力检测规程(JGJ/T93-95)建筑工程施工质量验收统一标准(GB50300-2001)建筑工程施工安全检查标准(JGJ59-99)建筑工程技术资料管理规程(DB13(J)352002)建筑工程文件归档整理规范(G

5、B/T50328-2001)23施工现场条件和地质勘察报告。24国家和省施工工法及企业施工工法。25同类工程的施工经验及国家技术标准。3、施工准备 31技术准备 (1)作好施工方案的准备工作,认真踏勘现场,使施工方案的设计在质量、工期、工艺技术等方面能适应当地建材、施工设备等的水平,为施工扫除障碍。 (2)熟悉和审查施工图纸。在建设单位的主持下,与设计及监理单位共同作好图纸会审工作,形成图纸会审纪要。组织作好图纸自审及技术交底工作。了解该工程上部的建筑和结构特点,熟悉桩基工程的主要施工工艺流程。 32材料准备由总包方提供施工所需的钢筋、混凝土等材料。33劳动力组织准备按施工进度计划所需技工两人

6、、司机两人、焊工两人、壮工八人,选择技术实力雄厚的班组。特殊工种持证上岗,不准无证的非技术工人进行特殊工种作业以保证施工质量和施工安全,杜绝返工和安全事故的出现。节假日不放假,保证照常施工。建立、健全各项规章制度,加强遵纪守法教育。34机械设备准备根据施工进度计划及现场条件定一台桩机进场。机械设备的及时到场是保证项目工期目标实现的基础,施工中由项目经理部及时申报项目设备需用计划。设备处负责对机械设备维修保养及设备的定期检查和操作人员的培训。公司设备处根据项目设备需用计划提供装备先进、性能优越、状态良好、经济合理的施工机械,提前调试,保证机械正常运转。设备的维修保养:为使设备保持正常运转,项目使

7、用的施工设备进行分类保养和计划修理。由公司设备处编制计划并组织实施。定期保养:保养项目内容及保养标准执行建筑机械修理、保养规程。修理后,按规定填写机械设备维修保养记录,并按要求归档。设备检查:为使施工机械保持完好状态,分公司每月组织管理、维修人员对现场设备使用状况进行一次全面检查,总公司每季组织一次定期检查。操作人员培训:为提高操作人员的政治、技术素质,保证按操作规程作业,避免机械事故,操作人员每年组织一次集中培训,培训内容考卷归档在公司设备处。准备好备用机具如发电机等以满足工程急需(如机械故障),确保连续生产和总进度计划的实现。3.5场地准备场地应达到“三通一平”的施工条件,另外总包方提供钢

8、筋原材及钢筋笼成品堆放场地。4、施工部署41施工组织为保证按期、优质高速完成任务,公司抽调技术精干、组织能力强的人员组成:“某某医科大学西教学楼工程项目部”。下设:质量安全、工程技术、材料设备、后勤保障等职能部门,项目部对全场的施工生产、质量安全、文明施工、成本节约目标的实现进行协调、监管并承担全部责任。4.2施工顺序为有效保证工期,打桩顺序按桩位布置就近施工,但挡土墙下桩间距小于3倍桩径时,钻孔时实行隔一打一施工,待混凝土凝固后方可钻相邻的孔。施工顺序详见附图。5、主要施工工艺5.1钢筋混凝土钻孔灌注桩工艺流程布桩、验线钻机就位调整垂直度钻孔拔钻下钢筋笼混凝土灌注。施工技术要求 测量放线:根

9、据甲方提供的基准点及坐标配合总包方测放控制桩位及主轴线。并经复核无误后,按桩位平面布置图用校检的钢尺测放桩位,用钢钎插孔灌入石灰,放桩误差控制在2cm以内。经监理验收合格后即转入下道工序。 桩机就位就位时要使钻锥中心对准测量放线时所测设的桩位即可,其对中误差不得大于5cm。 调整垂直度钻头对准桩点,校正机身水平, 通过桩机大臂上浮标,使钻杆垂直地面。钻孔启动钻机使钻头回转钻进,钻至设计桩底标高后,低速慢钻,以免扰动桩底,同时减少孔底虚土,将其挤向桩侧。拔钻钻到桩底标高后,开始拔钻,拔钻应缓慢均匀,并保持桩机机身水平,钻杆垂直地面,防止钻杆碰到孔壁。下钢筋笼拔钻后,把周围虚土拍实,以防止其落入孔

10、内,然后下钢筋笼,钢筋笼就位对中后,应使钢筋笼垂直地面,以便顺利下到预定标高处,钢筋笼吊放时应防止产生变形,放入桩孔至其标高后,用外加筋固定在方钢上并使其在孔内居中,以保证最外层钢筋有足够的保护层厚度,如钢筋笼下不去,不应压笼、墩笼,提笼后重新复孔再下钢筋笼。混凝土灌注下钢筋笼后,开始灌注混凝土,单桩要求在2小时之内完成,砼应连续灌注,停灌时间不超过45min,桩身浇注完毕后,将新成的桩头用钻孔土覆盖养护。桩身采用强度等级为C25的砼。在施工现场要留有砼试块,每50m取一组,每组三块,采用标准条件养护,规格为100100100 mm。5.3、施工与检测钻孔灌注桩实际灌注高度应比设计桩顶高500

11、mm,以保证桩顶标高以下混凝土达到设计强度。单桩竖向承载力特征值应通过单桩竖向静载荷试验确定在同一条件下得试装数量,不宜少于总桩数的1%,桩身完整性用低应变动测法检测,检测数量不少于总桩数的20%,且不得少于10根。5.2、质量验收要求标准工艺要求 a、桩位允许偏差:小于或等于0.4d b、垂直允许偏差:小于或等于1.0%;c、桩径及桩长:满足规范要求;6、质量目标及保证体系质量目标:优良6.1质量保证体系为在有效的工期内保质保量的完成本次任务,我公司针对工程特点建立起比较完善的质量保证体系,具体情况详见下表:项目经理:孙雷施工组:技术组:王清质检组:赵一鸣安全组:王从芸统计组:刘奎全6.2质

12、量保证措施1、质量保证程序方案 经审批方可实施人员 基本要素质量 材料 原材半成品检验操作 按工艺标准要求机具 检测合格方可使用方案保证人员素质保证原材结构内容操作过程保证机具保证产品质量保证 实施中优化总结行岗位责任执制 技术资料保证周检维修保养 熟悉图纸6.3施工人员素质保证本工程均由我公司自有职工施工,素质好觉悟高,均具有多年的施工经验,组织纪律严明,从根本上保证项目所需劳动者的素质,从而为工程质量奠定了坚实的基础。6.4施工过程中质量控制(1)认真抓好职工质量意识教育,使精品意识深入到每个岗位。 (2)认真进行图纸会审、定位放线、预检复核、施工操作、材质检验、成品保护等关键工作,确保工

13、程质量。严格执行设计采用的规范、施工图、设备技术文件及说明书进行施工,若需修改原设计,应经设计、监理同意后,方可施工。(3)合理选择先进施工机械,搞好维护保养工作,确保机械设备处于良好状态。(4)各工序施工完后,施工班组要进行自检,合格后才能进行下道工序,并将自检数据填写在自检记录上。班组每个操作人员,要严格按施工图和标准规范施工。对自己的施工负责,发现不合格时,及时返工,不留质量隐患。在自检的基础上,质检员根据施工进度,做好工序跟踪检查,并及时做好记录。(5)项目工程师针对本工程的重点分项工程编制作业指导书,其内容符合分公司编制的特殊工序、关键工序作业指导书编制管理规定。(6)对所有进入施工

14、现场的施工材料、设备要认证核对,并确认是否有质量证明书、材质合格证等。如无上述证明,需对其进行验证和检验,凡发现不符合要求的应立即通知项目经理停止使用,并报请监理。7、施工进度计划及保证措施7.1施工工期由于钢筋混凝土钻孔灌注桩施工工艺较复杂,每根桩成桩时间约为2小时,一昼夜成桩10根,总桩数为327根,约需要33天,加上检测15天,工期定位48天。7.2工期管理7.2.1组成以公司生产经理项目经理项目工长为主体的三级施工计划保证体系。工长安排好现场各班组的任务分配、协调、督促,以保证工期目标的实现。(施工计划保证体系见框图)公司生产经理项目经理公司工程管理处项目工长项目各班组7.2.2推行“项目管理”,配齐管理人员,投入足够的精干队伍,从组织上保证工程进度的如期实现

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
