河北省某河道治理工程基坑开挖专项施工方案.doc

上传人:p** 文档编号:952417 上传时间:2024-05-22 格式:DOC 页数:23 大小:125.08KB
下载 相关 举报

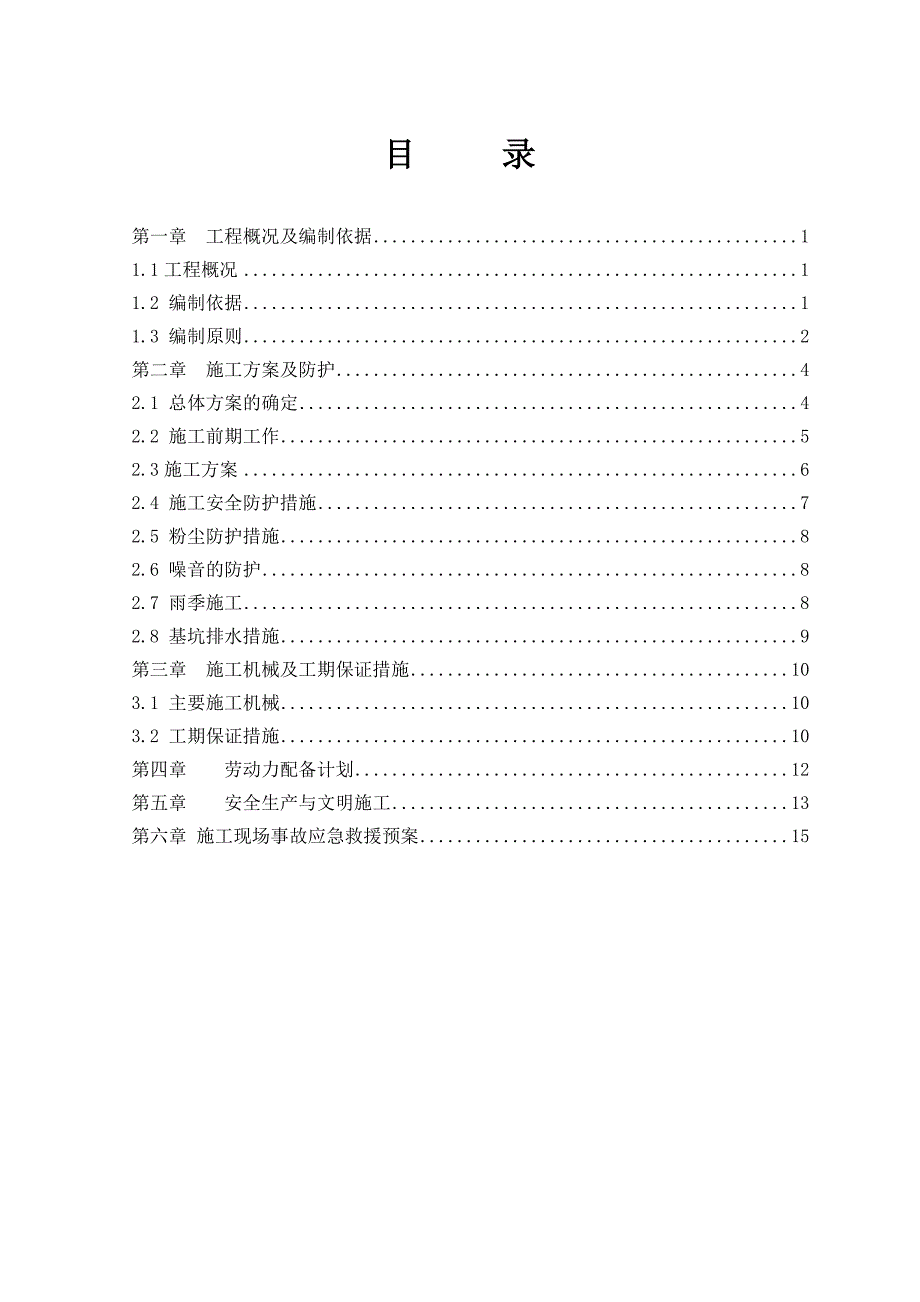

河北省某河道治理工程基坑开挖专项施工方案.doc_第1页
第1页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第2页
第2页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第3页
第3页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第4页
第4页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第5页
第5页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第6页
第6页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第7页
第7页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第8页
第8页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第9页
第9页 / 共23页
河北省某河道治理工程基坑开挖专项施工方案.doc_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《河北省某河道治理工程基坑开挖专项施工方案.doc》由会员分享,可在线阅读,更多相关《河北省某河道治理工程基坑开挖专项施工方案.doc(23页珍藏版)》请在第壹文秘上搜索。

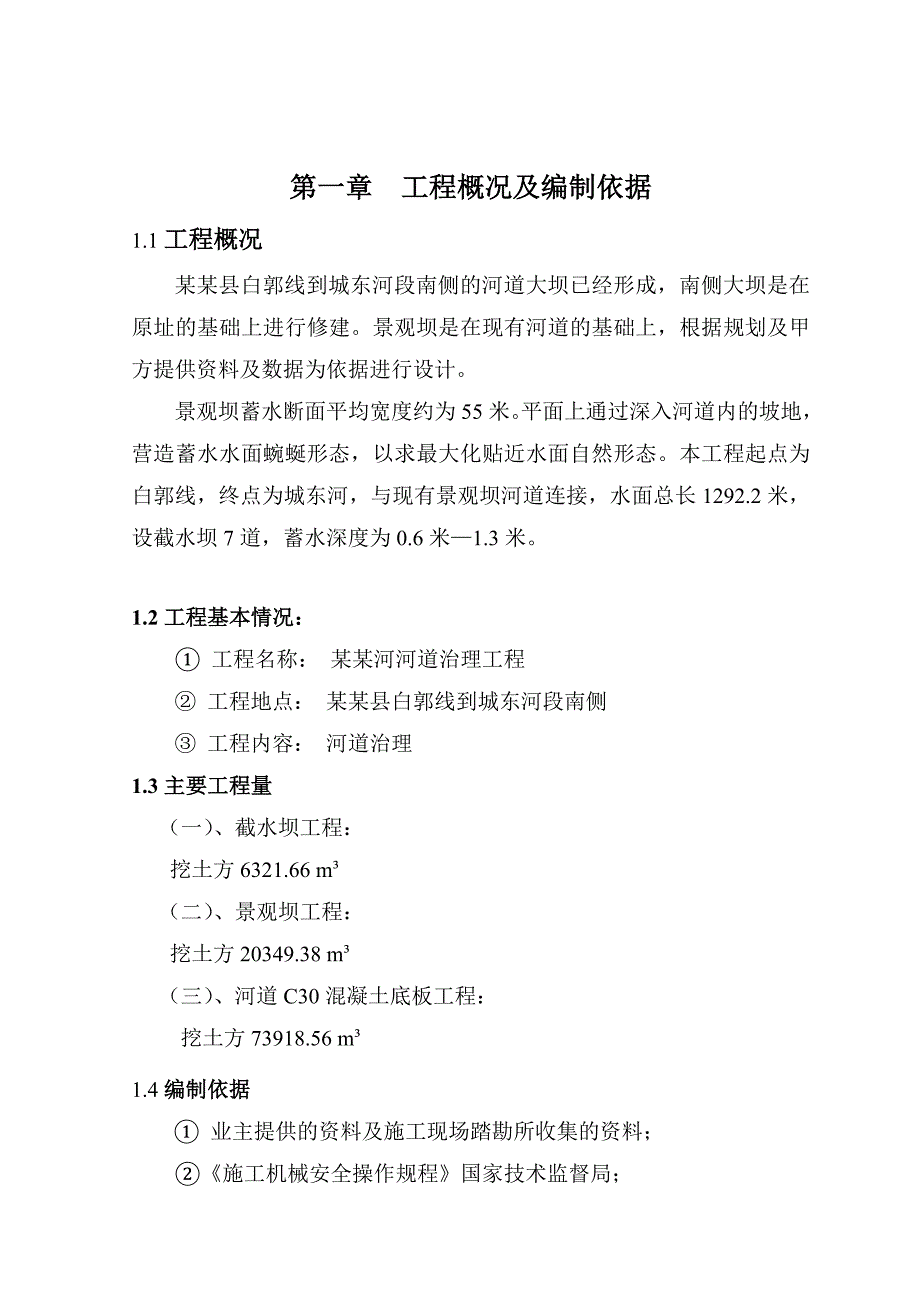

1、某某县某某河河道治理工程基坑开挖专项施工方案 目 录第一章 工程概况及编制依据11.1工程概况11.2 编制依据11.3 编制原则2第二章 施工方案及防护42.1 总体方案的确定42.2 施工前期工作52.3施工方案62.4 施工安全防护措施72.5 粉尘防护措施82.6 噪音的防护82.7 雨季施工82.8 基坑排水措施9第三章 施工机械及工期保证措施103.1 主要施工机械103.2 工期保证措施10第四章 劳动力配备计划12第五章 安全生产与文明施工13第六章施工现场事故应急救援预案15 第一章 工程概况及编制依据1.1工程概况某某县白郭线到城东河段南侧的河道大坝已经形成,南侧大坝是在原

2、址的基础上进行修建。景观坝是在现有河道的基础上,根据规划及甲方提供资料及数据为依据进行设计。景观坝蓄水断面平均宽度约为55米。平面上通过深入河道内的坡地,营造蓄水水面蜿蜒形态,以求最大化贴近水面自然形态。本工程起点为白郭线,终点为城东河,与现有景观坝河道连接,水面总长1292.2米,设截水坝7道,蓄水深度为0.6米1.3米。1.2工程基本情况: 工程名称: 某某河河道治理工程 工程地点: 某某县白郭线到城东河段南侧 工程内容: 河道治理1.3主要工程量(一)、截水坝工程:挖土方6321.66 m(二)、景观坝工程:挖土方20349.38 m(三)、河道C30混凝土底板工程:挖土方73918.5

3、6 m1.4编制依据 业主提供的资料及施工现场踏勘所收集的资料;施工机械安全操作规程国家技术监督局;工程测量规范(GB50026-2007);地基与基础工程施工及验收规范(GB50202-2002) 有关部门颁布的现行技术标准及规范; 本企业的公司安全生产管理制度汇编。1.5 编制原则编制本方案是以达到投资省、安全、优质、按期、高效完成施工任务为目的。通过对施工过程中的生产力、 物资等进行施工组织,使工程施工能连续、均衡、有计划地进行。本施工方案按照项目法管理的要求,对本工程实行全员、全过程、全方位动态管理,推行规范化、标准化、专业化作业。施工时本公司将根据现场实际情况对该设计方案进一步深化、

4、细化、完善,形成操作性强,工艺先进的实施性施工组织设计和施工计划。在编制设计方案时遵循如下原则:1、遵循设计文件的基本要求,做到统一标准,规范编制。2、遵循设计规范标准的原则。在编制主要项目的工序和施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量和进度。3、坚持实事求是,一切从实际出发的原则。在制定施工方案中,根据自身的施工能力、施工经验、技术水平,坚持科学组织、合理安排、均衡生产、平行作业,尽量避免施工高峰,确保高速度、高质量、高效能完成本项施工任务。4、坚持施工全过程严格管理的原则。在工序施工中,严格执行监理工程师的指令,尊重监理意见,与其全面合作,严格

5、管理。5、坚持积极推广和应用“四新”成果的原则。在各工序施工中,对于能够保证工程质量、提高施工进度及降低工程成本的新技术、新设备、新工艺、新材料均将积极采用和推广。6、坚持专业化作业与综合管理相结合的原则。在施工组织方面,以专业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时采用综合管理的手段,合理调配,以达到总体优化的目的。7、始终坚持“质量第一、服务第一、信誉第一”的原则,加强外界联系与合作,协调各方关系,使该工程达到业主要求的质量标准。第二章 施工方案及防护2.1 总体方案的确定本工程的开挖施工特点是面积大、厚度大、只有一个上部工作面。施工技术难度高,而且此区域开挖后的高程要低于

6、邻近地块的高程,属大面积地坪下降的开挖。针对面积大,厚度相对较小的开挖工程,可采用爆破开挖、静态破碎、机械和钻孔相结合破碎的施工方法。对其比较如下:1、 爆破开挖优点:施工进度快,效率高,爆破后石块较小,易挖运,施工成本低;缺点:施工过程会产生噪音,爆破过程易产生飞石及爆破地震波,需要采取必要的防护措施,与周边居民签订安全协议,工作量较大,较难。2、 静态破碎优点:操作简单,环保,安全,无噪音;缺点:破碎威力较小,钻孔工作量极大,进度缓慢,若破碎剂质量不合格则需2次爆破,成本高昂。3、 机械破碎优点:施工安全,简单,施工成本低;配合钻孔,有较高的破碎效率。缺点:施工过程会产生噪音,扬尘,需要一

7、定的工作面。从工程现场规模、施工进度和施工环境、安全等各方面等因素考虑,工程东侧路段交通繁忙,附近住宅区较近,不宜采用爆破开挖的方法;再者工程进度要求较快,造价不应过高,故不宜采用静态破碎。综上所述,该工程宜采用机械破碎与钻孔相结合的施工方法(但当实际施工时第三套方案无法实施时应不计成本、工期采用第二套方案)。据施工区的实际情况,普坚石可直接采用液压破碎机机械破碎,遇特坚石,首先用110mm的钻机(采用无粉尘、噪音小的进口液压钻机)钻孔,为机械破碎创造膨胀面,再进行机械破碎,方便施工,加快进度。2.2施工前期工作主要包括施工准备、技术准备、施工测量等工作。1、施工准备 (1)根据施工需要绘制施

8、工顺序安排平面图; (2)提前修建生活、生产用房及材料库,解决好通讯工具,修建供风、供电、供水、供油等设施; (3)及时组织机械设备、人员进场,办理工程施工相关手续; (4)清理工程施工范围内的各种防碍物(如废弃建筑、树木等),保证工程开工后能正常施工; (5)设立必要的工程责任牌及各种安全标志及警示牌。 2、技术准备 (1)全面熟悉工程设计资料文件及施工设计方案; (2)进行施工现场调查和核对,掌握工程施工的重点和难点; (3)及时组织人员核对工程量,熟悉工程施工图; (4)根据现场收集到的情况、核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,编制实施性的施工细则; (5

9、)收集并了解类似工程的施工经验资料; (6)结合本工程特点,对职工进行技术交底和安全培训工作。 3、施工测量 (1)根据建设单位提供的平面控制桩和水准点,做好测量桩点的交接工作; (2)根据设计资料认真组织搞好测量布孔工作,保证满足工程施工要求; (3)校核业主提供的控制点,发现有出入及时报告有关部门。 (4)根据复测好的测量桩点,做好工程用地界桩及边界控制点; (5)做好工程范围内的原始地形复测工作,为工程验收和计量做好原始记录。2.3施工方案一、土石方工程土方开挖及回填应注意以下事项:(1) 施工前须清除工程范围内的垃圾,运至指定区域。(2) 挖方段要先进行清表,清表土要集中堆放,运至指定

10、地点。(3) 个别填方段需清除原河道中的淤泥,清除厚度至原状土,然后分层回填碾压至设计高程,每层土料铺筑厚度不大于0.3m,其回填密度应不低于重型击实的93%。1、土方开挖土方开挖主要指蓄水河段基础土方开挖、基坑土方开挖,各部分的土方开挖基本施工程序为:测量放线清基土方开挖基础面处理质量检查与验收。1.1测量放线在进行土方开挖之前,首先应根据招标文件有关技术条款的规定在原地面上进行开挖开口线的精确测放,并在开挖开口线上做明显标志。在整个施测过程中,其测量精度和程序均须满足水利水电工程施工测量技术规范的有关规定。测量完成后,按规定向监理工程师提交相应的测量放线成果资料,待监理工程师对测量成果认可

11、后,方可进行开挖作业。1.2蓄水河段基础土方开挖蓄水河段基础土方开挖深度较小,开挖长度较长,拟采用1.0m反铲挖掘机分段一次性开挖成型,建基面20cm以内及边脚部位采用人工开挖和修整,开挖土料只留回填量就近堆放,以备回填,大部分装车运输至弃置点。1.3开挖基础面处理待主体土方开挖完成后,根据设计要求分段采用人工配合机械对基础建基面进行整平和压实,其平整度和压实度均应满足设计及规范要求。1.4土方开挖质量检查和验收1.4.1土方开挖前的质量检查和验收1.4.1.1开挖前,应对用于开挖工程量计量的地形测量剖面进行复核检查。1.4.1.2按建筑物设计尺寸对开挖剖面测量放样成果进行检查和验收。1.4.

12、1.3对开挖区周围的排水和防洪保护设施的质量进行检查和验收。1.4.2土方开挖过程中的质量检查和验收。在土方开挖过程中,应定期测量校正开挖平面尺寸、标高和平整度。2.4 施工安全防护措施本施工区域环境复杂,东临海莲路,南侧18.5m为祥云山庄住宅楼,北43m为路下沙村安置房,东44.9m为金色港湾住宅楼。施工时应加强防护措施,防止任何可能出现的危害。安全防护措施如下:1.坚持“安全第一,预防为主”的方针,加强班组管理,落实安全工作,加大反习惯性违章力度,杜绝重大事故,尽量减少一般事故,控制年事故轻伤频率在1.5%以下,坚持以安全文明生产为基础,各级领导是安全第一责任人,安全意识思想到位,加强施

13、工人员自我保护意识,坚持各班组控制事故的逐级责任制,使安全工作“纵向到底,横向到边”。2.距离施工区域北面安置房,施工时应搭设双排脚手架防护,脚手架高度约7m,挂设安全网或彩条布防护。3.地下室基坑开挖到一定深度后,在上部开口位置应用钢管围栏防护,防止人、物坠落,液压破碎机驾驶室的玻璃用铁丝网防护,以免伤到驾驶人员。4.施工过程中,开挖区比周边低26m,按设计开挖形成边坡后应及时清理坡面,防止坡面碎石坠落伤人伤物。专职安全员应管理到位,密切注意新开挖边坡状况及地下室基坑上部情况。5.张贴安民告示。2.5 粉尘防护措施施工区域附近居民较多,距离交通要道近,为了更好解决粉尘对过往行人及居民区居民生

14、活的影响,采用如下施工措施:1)、在钻孔时带水钻孔,减少粉尘;2)、采用液压钻机和液压破碎机,减少粉尘;3)、在北面安置房前搭设双排脚手架防护,用安全网或彩条布围护隔离,减少扬尘。2.6 噪音的防护为了有效地减少噪音对附近居民的影响,首先采用液压钻机和液压破碎机减少噪音;其次在规定时段内施工,尽量避开居民休息时段,具体如下:1、早上:6:3011:302、下午:14:0018:002.7 雨季施工(1)雨季施工前, 应根据实际情况编制实施性的雨季施工组织计划,修建临时排水设施和施工便道,保证雨季作业的场地不被洪水淹没并能及时排除地面水,保证施工道路畅通;(2)住地、库房、车辆机具停放场地,生产设施都尽量设在最高洪水位以上地点或高地上,并储备足够的工程材料和生活物资。(3)施工区西侧为山体边坡,雨季施工时要注意山体边坡临时截水沟情况,保证水流顺利排出施工区域;(4)注意天气变化,及时掌握天气预报情况,降水时间长或雨量过大时,应停止作业,加强施工监测,观察边坡活动情况。若出现紧急情况,应将人员及时撤离施工现场,并及时向上级部门汇报情况。2.8 基坑排水措施在基底四周转角处各设置集水坑一只,集水坑用排水沟和窨井进行连接,过滤后用水泵排入市政雨水系统。具体平面布置见地下室基坑开挖平面示意图。第三章 施工机械及工期保证措施3.1 主要施工机械主要施工机械见下表:序号名 称单 位型 号数

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
