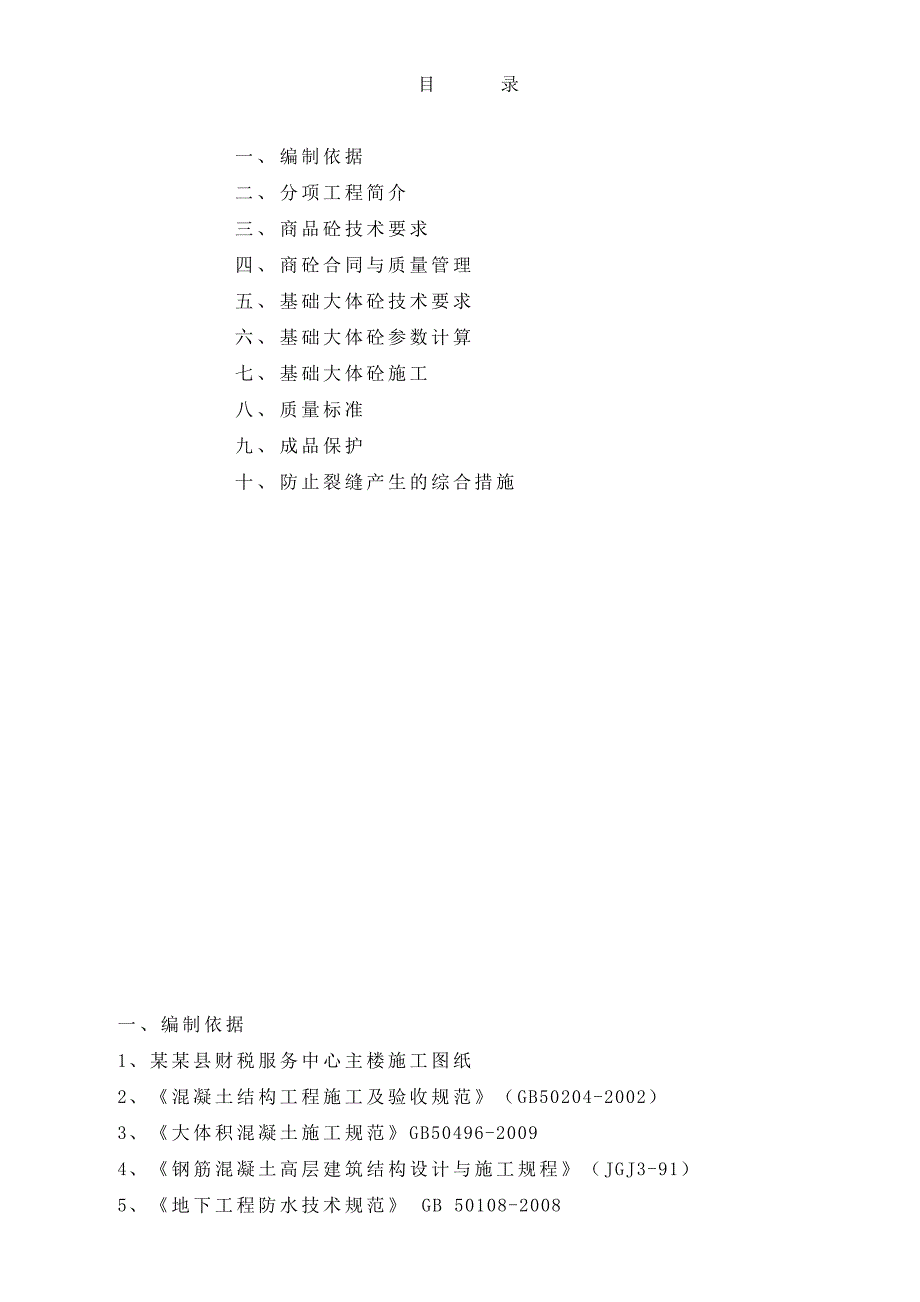

1、某某县财税服务中心主楼 大体积砼施工方案 编制:审核:批准: 某某建股份有限公司某某县财税服务中心工程项目经理部目 录一、 编制依据二、 分项工程简介三、 商品砼技术要求四、 商砼合同与质量管理五、 基础大体砼技术要求六、 基础大体砼参数计算七、 基础大体砼施工八、 质量标准九、 成品保护十、 防止裂缝产生的综合措施一、编制依据1、某某县财税服务中心主楼施工图纸2、混凝土结构工程施工及验收规范(GB50204-2002)3、大体积混凝土施工规范GB50496-20094、钢筋混凝土高层建筑结构设计与施工规程(JGJ3-91)5、地下工程防水技术规范 GB 50108-2008二、分项工程简介1

2、、本工程基础形式为钢筋砼筏板基础, 底板标高为-4.23m(配电室部分-5.0m),厚度1000mm。2、东西长为66.8米,南北宽为16.9米。面积1188m2.3、底板砼为C35S6抗渗砼,板墙砼为C40S6;4、底板砼施工总量约1200m3。三、施工准备1、商品砼技术要求(1)水泥:采用P042.5普通硅酸盐水泥,水泥须有产品合格证及认证书,复试合格后方可使用。(2)石子:选用粒径0.5至2.0cm的碎石,含泥量不大于1%,经复试合格后使用。针片状含量不大于10%,其他指标必须符合JGJ53-2006的要求。(3)砂子:采用粗中砂,含泥量不大于3%,经复试合格后使用。(4)水:砼用水为冷
3、水。(5)外加剂及掺合料:外加剂采用LQ-5高效缓凝减水剂和MPC膨胀剂,掺量按配比;掺合料采用一级粉煤灰,掺量按配比。(6)商品砼:坍落度要求140至160mm,砼到现场的温度10-15。商品砼搅拌站距工地5公里,行车时间约30分钟,同时考虑到卸料时间和浇筑振捣时间,以及下一辆砼罐车进场和卸料的时间,再加上一些不可抗力因素可能造成的间歇时间,水泥的初凝时间和外加剂的缓凝作用决定商品砼的初凝时间不得低于6小时,同时要求砼运输车进场时间间隔能保证砼浇筑的连续性。(7)商品砼合格证、复试单、砼的配合比、外加剂的复试单、开盘鉴定等一切手续随时交给工地一式三份。2、泵送要求(1)选用2台汽车砼泵。 (
4、2)泵送前应先用适量的与砼同配比水泥砂浆润滑输送管壁,开始泵送时,应使砼处于低速运转,等到泵压和各部分工作正常后,再提高动转速度,加大行程转入正常泵送。(3)在泵送过程中,受料斗内应具有足够的砼,以防吸入空气产生阻塞,如吸入空气,应立即反泵,将砼吸回料斗内,去除空气后再转入正常泵送。在泵送时应注意砼的坍落度,随时进行检查。 (4)正常泵送过程中,宜保持泵送连续性,尽量避免中断,若砼供应不及时,宁可放慢泵送速度,也要保持泵送连续性。 (5)泵送过程中一旦因故中断时,砼泵应每隔4至5分钟开泵一次,每次使泵正转和反转两个冲程,防止输送管内砼拌和物离析和堵塞,这时受料斗内的砼料应保持一定高度,否则将造
5、成吸空和堵塞。预计泵送间歇时间超过45分钟或当砼出现离析现象时,应立即用压力水或其它方法冲冼管内残留的砼。 (6)砼泵使用完毕后,应立即清洗,输送管也应冲洗干净,以防砼残留在管中,影响下次砼泵送。四、商品砼合同与质量管理(一)商品砼合同管理 商品砼厂家选用经县建委部门进行了资质条件审查和签发了企业等级证书的搅拌站,本工程采用华第、大亨砼搅拌站生产的砼。在使用前应签订供应合同,并应明确如下内容:工程名称及部位、工程量、砼强度等级、坍落度要求、原材料的品种、规格、砼的抗渗性能要求、运输及泵送方式、供应时间、砼的初凝时间和供货速度等。砼使用材料准用证、合格证、材料复试单、砼配合比、外加剂复试单等一切
6、手续随车交工地存档。(二)商品砼质量管理 1、砼生产单位与使用单位之间,应建立对砼质量和数量的交接验收手续,交接验收手续应在交货地点进行。生产单位和使用单位均应委派专人负责,根据发货单交接验收并签章。2、使用商品砼应控制好四个时间,即:出站时刻、到场时刻、路上时间、卸料时间、浇完时刻、浇灌时间。认真填写商品砼浇灌记录,做好对商品砼的动态质量管理。3、砼坍落度应符合合同技术要求,要求坍落度每工作班至少检测二次,其检测结果不得超过20mm的允许偏差值。4、砼质量不合格,不得使用, 对不合格或不符合合同质量要求的砼必须拒收和退货。当砼坍落度不适宜泵送或浇筑时,应经工地技术负责人批准,采取处理措施,并
7、应做好处理记录,双方任何人都不得擅自加水。(三)生产供应保证措施1、供应单位的领导班子、各级职能部门,各生产班组认真做好本岗位的准备工作。2、各供应单位要作好生产供应前的设备检查、保养、维修工作。3、各参加单位要听从现场总值班的统一指挥和调度,要从大局出发,保证施工顺利进行。五、基础大体积砼技术要求(一)大体积砼技术要求1、基础底板砼,按设计要求和规范规定留置后浇带。2、底板厚度为1000mm,采用逐段分层阶梯式推进连续浇筑法分二层浇筑,每层500。下层砼初凝前浇筑上层砼,阶梯式推进浇筑,呈S型布料。浇筑时用标尺检查分层厚度。3、先浇筑集水坑电梯井部位,后浇底板大面积砼。4、在底板砼初凝前浇筑
8、上泛板墙砼,浇筑板墙砼前一定用板墙强度等级砼将泵管内浇筑底板的砼全部顶出来,或者用单独的汽车泵浇筑板墙。(二)大体积砼养护、测温1、砼早期养护目的在于保持适宜的温度条件,防止砼内的温度受到大气的不利影响而产生太大的差异,使砼底板产生温度裂缝,故砼成形后及时测温,覆盖草帘浇水养护,保证砼中心温度与表面温度不超过25,养护时间不少于14天。2、若砼内部温度与表面温度差及砼表面与环境温度差过大,将在砼中产生温度裂缝故须加以控制。测温孔采用20的薄壁钢管制作,管长1.0m,管下端用镀锌铁皮焊死,预埋入混凝土内,管口高出混凝土面50mm。每个测温点在垂直方向距砼上表面100 mm、500、900mm,采
9、用电子测温仪测温。砼浇筑12h后,开始测温记录,在砼温度上升阶段每4h测一次,温度下降阶段每8h测一次,同时应测大气温度。所有测温孔均有编号,进行砼内部不同深度和表面温度的测量,测量温度人员应经过培训,由责任心强的专业人员来进行,测温记录应交技术负责人阅鉴,并作为砼施工和质量控制的依据,控制好砼的内外温差和降温曲线的速率,温度骤降不超过2/d。测温工作要持续到内外温差基本一致。3、防水砼抗渗性能应以标准条件下养护砼抗渗试块试验结果评定。连续浇筑砼每500m3应留置一组抗渗试件,每个单位工程不得少于两组试块,在浇筑地制作,其中至少一组在标准条件下养护,其余试块应与构件相同条件下养护,试块养护期不
10、少于28天。4、大体积砼泌水处理技术措施大体积砼浇捣至最后施工部分,一般较容易产生泌水的现象,泌水现象严重时,会影响相应部分砼的强度指标,为此必须采取积极措施,消除和排除泌水。首先搅拌车出料,必须抽检到场砼的坍落度,确保泵送砼符合砼设计要求,搅拌车出料时严禁加水。最后施工部位的砼泌水,必须适时用平底的小型抽水泵进行抽除,确保大体积砼施工质量。六、基础大体积砼参数计算1、本工程底板浇筑方量为1200 m32、汽车泵台数和泵车数量(1)浇筑时间的确定每台砼泵的实际平均输出量:QA=Qmax=1000.80.7=56m3/hQA每台混凝土泵的实际平均输出量(m3/h)Qmax每台混凝土泵的最大输出量
11、(m3/h)配管条件系数。可取0.80.9作业效率。可取0.50.7本工程采用2台汽车泵同时输送砼,故浇筑时间10.7小时。 (2)每台泵配运输车数 = =3.7(台) 式中: N 混凝土搅拌运输车台数(台); Q1 每台混凝土泵的实际平均输出量(m3/h); V 每台混凝土搅拌运输车的容量(m3); S 混凝土搅拌运输车平均行车速度(km/h); L 混凝土搅拌运输车往返距离(km); Tt 每台混凝土搅拌运输车总计停歇时间(h)。取N=4,交通不畅,所以每台地泵应有,1台储备运输车,所以每台运输车需配备5台混凝土运输车。2台泵车同时泵送时需10辆运输车。3、大体积砼热工计算3.1水泥水化热
12、的计算3.1.1 水泥的水化热 式中:Q在龄期天时的累积水化热(kJ/kg); Q0水泥水化热总量(kJ/kg);根据厂家提供资料,水泥3d水化热为240(kJ/kg),7d水化热为270(kJ/kg),计算得Q0=297.9 (kJ/kg) 3.1.2 水化热总量的计算 Q= k Q0 = 0.954*297.9=284.2 (kJ/kg) 式中: Q胶凝材料水化热总量(kJ/kg); k不同掺量掺合料水化热调整系数,粉煤灰掺16.6%,查表的0.954.3.2混凝土的绝热温升的计算混凝土的绝热温升按下式计算: (B.1.4) 式中: T(t)混凝土龄期为t时的绝热温升(); W每m3混凝土
13、的胶凝材料用量(kg/ m3); C混凝土的比热,一般为0.921.0kJ/(kg.);取0.96 kJ/(kg.) 混凝土的重力密度,24002500(kg/ m3);取2400(kg/ m3) m与水泥品种、浇筑温度等有关的系数,0.30.5(d-1);取0.4(d-1) t混凝土龄期(d)。3.2.1砼最高水化热绝热温升Tmax= WQ/c=(349*257)/(0.96*2400)=38.923.2.23d的绝热温升T(3)=38.92*(1-e-0.4*3)=38.92*0.699=27.20T(3)=27.2-0=27.2 3.2.37d的绝热温升T(7)=38.92*(1-e-0.4*7)=38.92*0.939=36.55T(7)=36.55-27.20=9.35 3.2.315d的绝热温升T(15)=38.92*(1-e-0.4*15)=38.92*0.998=38.82T(15)=38.92-36.55=2.37 3.3
