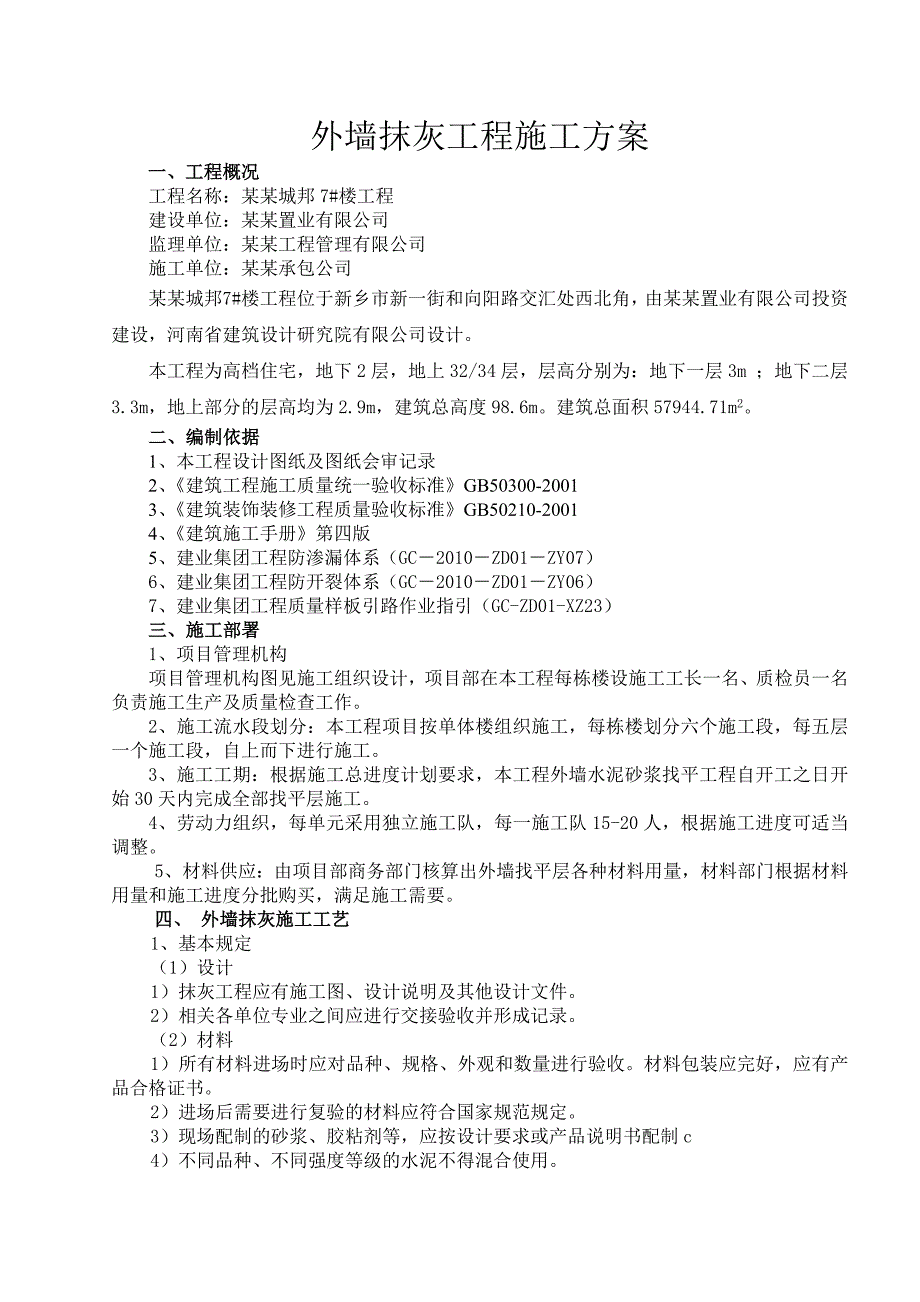

1、新乡某某城邦7#楼外墙抹灰施工方案编 制: 审 核: 审 批: 编制日期: 外墙抹灰工程施工方案一、工程概况工程名称:某某城邦7#楼工程建设单位:某某置业有限公司监理单位:某某工程管理有限公司施工单位:某某承包公司某某城邦7#楼工程位于新乡市新一街和向阳路交汇处西北角,由某某置业有限公司投资建设,河南省建筑设计研究院有限公司设计。本工程为高档住宅,地下2层,地上32/34层,层高分别为:地下一层3m ;地下二层3.3m,地上部分的层高均为2.9m,建筑总高度98.6m。建筑总面积57944.71m2。二、编制依据1、本工程设计图纸及图纸会审记录2、建筑工程施工质量统一验收标准GB50300-2
2、0013、建筑装饰装修工程质量验收标准GB50210-20014、建筑施工手册第四版5、建业集团工程防渗漏体系(GC2010ZD01ZY07)6、建业集团工程防开裂体系(GC2010ZD01ZY06)7、建业集团工程质量样板引路作业指引(GC-ZD01-XZ23)三、施工部署1、项目管理机构项目管理机构图见施工组织设计,项目部在本工程每栋楼设施工工长一名、质检员一名负责施工生产及质量检查工作。2、施工流水段划分:本工程项目按单体楼组织施工,每栋楼划分六个施工段,每五层一个施工段,自上而下进行施工。3、施工工期:根据施工总进度计划要求,本工程外墙水泥砂浆找平工程自开工之日开始30天内完成全部找平
3、层施工。4、劳动力组织,每单元采用独立施工队,每一施工队15-20人,根据施工进度可适当调整。5、材料供应:由项目部商务部门核算出外墙找平层各种材料用量,材料部门根据材料用量和施工进度分批购买,满足施工需要。四、 外墙抹灰施工工艺1、基本规定(1)设计1)抹灰工程应有施工图、设计说明及其他设计文件。2)相关各单位专业之间应进行交接验收并形成记录。(2)材料1)所有材料进场时应对品种、规格、外观和数量进行验收。材料包装应完好,应有产品合格证书。2)进场后需要进行复验的材料应符合国家规范规定。3)现场配制的砂浆、胶粘剂等,应按设计要求或产品说明书配制c4)不同品种、不同强度等级的水泥不得混合使用。
4、(3)施工1)在施工中严禁违反设计文件擅自改动建筑主体、承重结构或主要使用功能,严禁未经设计确认和有关部门批准擅自拆改水、暖、电、燃气、通讯等配套设施。2)各工序应按施工技术标推进行质量控制,每道工序完成后,应进行“工序交接”检验。3)相关各专业工种之间,应进行交接检验,并形成记录,未经监理工程师或建设单位技术负责人检查认可,不得进行下道工序施工、4)施工过程质量管理应有相应的施工技术标准和质量管理体系,加强过程质量控制管理。5)施工完成验收前应将施工现场清理干净。6)施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废弃物、噪声、振动等对周围环境造成的污染和危害。
5、(4)质量要求表面光滑、洁净、接槎平整,分格线应清晰。2、施工准备2.1 技术准备(1)抹灰工程的施工图、设计说明及其他设计文件完成。(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。(3)施工组织设计(方案)已完成,经审核批准并已完成交底工作。(4)施工技术交底(作业指导书)已完成。2.2 材料要求(1)水泥宜采用普通水泥或硅酸盐水泥。水泥强度等级宜采用32.5级以上颜色一致、同一批号、同一品种、同一强度等级、同一生产厂家的产品。水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。(2)砂宜采用平均
6、粒径0.350.5mm的中砂,在使用前应根据使用要求过筛,筛好后保持洁净。(3)掺加材料 当使用胶粘剂或外加剂时,必须符合设计及国家规范要求。2.3 主要机具(1)砂浆搅拌机:可根据现场使用情况选择强制式或小型鼓筒混凝土搅拌机等。(2)手推车:室内抹灰时采用窄式卧斗或翻斗式,室外可根据使用情况选择窄式或普通式斗车。手推车宜采用胶胎轮或充气胶胎轮,不宜采用硬质胎轮。(3)施工工具:铁锹、筛子、水桶(大小)、灰槽、灰勺、刮杠(大2.5m,中1.5m)、靠尺板、线坠、钢卷尺(标、验*)、方尺(标、验*)托灰板、铁袜子、木抹了、塑料抹子、八字靠尺、方口尺(标、验*)、阴阳角抹子、长舌铁抹子、金属水平尺
7、(标、验*)、捋角器、软水管、长毛刷、鸡腿刷、钢丝刷、笤帚、喷壶、小线、钻子(尖、扁)、粉线袋、铁锤、钳子、钉子、托线板等。*标:指检验合格后进行的标识。验:指量具在使用前应进行检验合格。2.4 作业条件(1)主体结构必须经过相关单位(建设单位、施工单位、质量监理、设计单位)检验合格并已验收。(2)抹灰前应检查需埋设的接线盒、电箱、管线、管道套管是否固定牢团:连接处缝隙应用1:3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,将其填塞密实。(3)将混凝土过梁、梁垫、圈梁、混凝土柱、梁等表面凸出部分剔平,将蜂窝、麻面、露筋、疏松部分剔到实处,用胶粘性素水泥浆或界面剂涂刷表面。然后用
8、1:3的水泥砂浆分层抹平。脚手架和废弃的孔洞应堵严,窗台砖补齐,墙与楼板、梁底等交接处应用斜砖砌严补齐。(4)配电箱、消火栓等背后裸露部分应加钉铅丝网固定好,可涂刷一层界面剂,铅丝网与最小边搭接尺寸不应小于10cm。(5)对抹灰基层表面的油渍、灰尘、污垢等清除干净。(6)抹灰前屋面防水最好是提前完成,如没完成防水及上一层地面需进行抹灰时,必须有防水措施。(7)抹灰前应熟悉图纸、设计说明及其他文件,做好样板间,经检验达到要求标准后方可正式施工。(8)外墙抹灰施工要提前按安全操作规范搭好外架子。架子离墙20cm25cm以利于操作。为保证减少抹灰接搓,使抹灰面平整,外架宜铺设三步板,以满足施工要求。

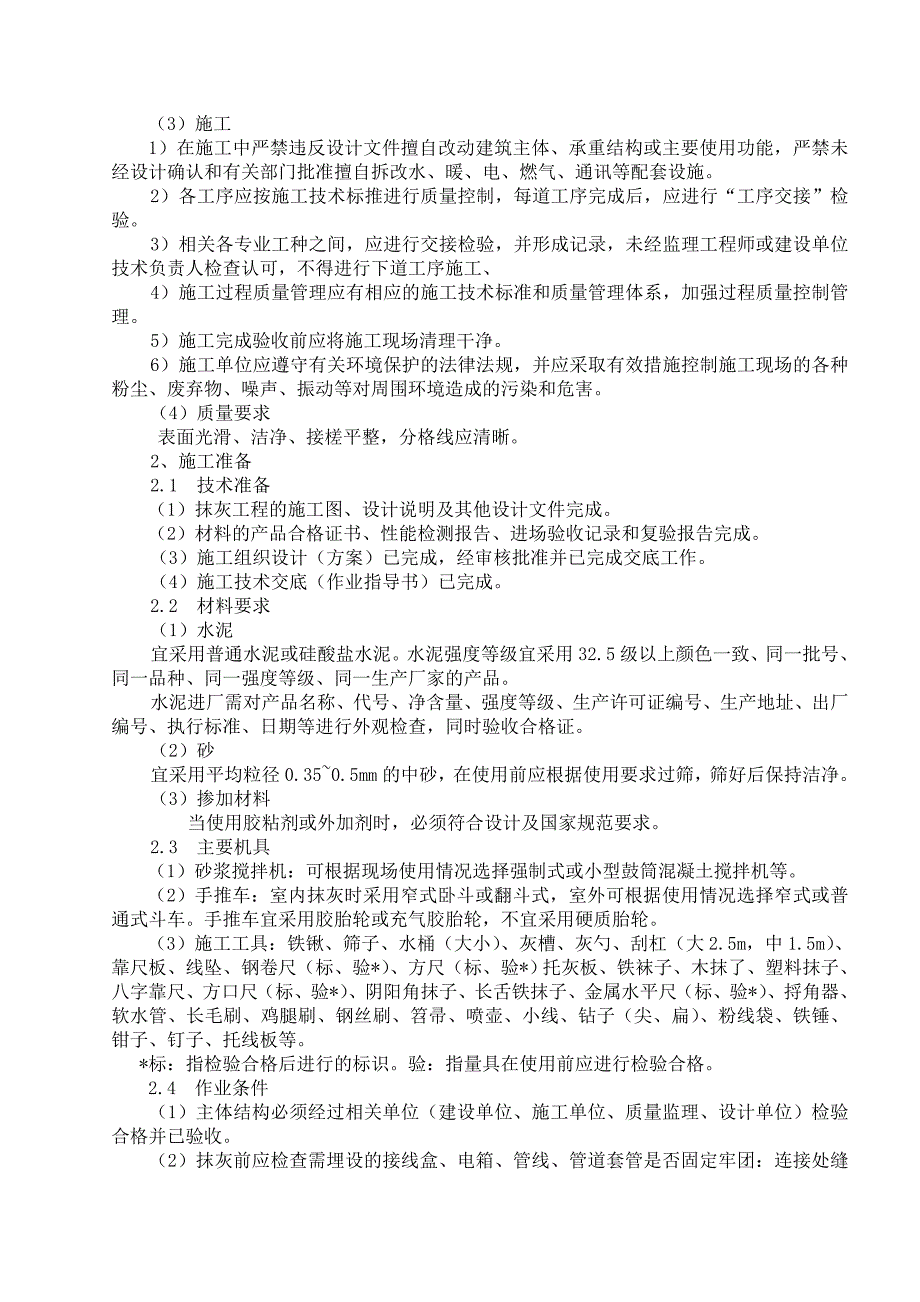

9、为保证抹灰不出现接缝和色差,严禁使用单排架子,同时不得在墙面上预留临时孔洞等。(9)抹灰开始前应对建筑整体进行表面垂直、平整度检查,在建筑物的大角两面、阳台、窗台等两侧吊垂直弹出抹灰层控制线,以做为抹灰的依据。(10)外墙脚手眼及对拉螺栓孔已按处理方案进行施工完毕,并经监理验收合格。3、材料和质量要点3.1 材料关键要求(1)水泥:使用前或出厂日期超过三个月必须复验,合格后方可使用。不同品种、不同强度等级的水泥不得混合使用。(2)砂:颗粒坚硬,不含有机有害物质,含泥量不大于3% 。(3)胶粘剂:应符合环保要求。(4)进入现场的材料应按相关标准规定要求进行检验。3.2 技术关键要求(1)冬期施工
10、温度最低不低于5。(2)抹灰前基层处理,必须经验收合格,并填写隐蔽工程验收记录。(3)不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加网时,加强网与各基体的搭接宽度不应小于l50mm。(4)当施工砂浆采用外加剂时,应符合设计或相关标准规范的要求。3.3 质量关键(1)注意防止出现空鼓、开裂、脱落。1)基体表面要认真清理干净,浇水湿润。2)基体表面光滑的要进行毛化处理。3)准确控制各抹灰层的厚度,防止一次抹灰过厚。4)大面积抹灰应分格、防止砂浆收缩,造成开裂。5)加强养护。(2)注意防止阳台、雨罩、窗台等抹灰面水平和垂直方向出现不一致。1)抹灰前拉通线,吊垂直线检查调整,确定抹灰
11、层厚度。2)抹灰时在阳台、雨罩、窗口、柱垛等处水平和垂直方向拉通线找平、找正套方。(3)注意防止抹灰面不平整,阴阳角不方正、不垂直。1)抹灰前应认真对整个抹灰部位进行测量,确定抹灰总厚度,对坑凹不平的应分层补平。 2)抹阴阳角时要充筋,并使用专用工具操作以控制其方正。4、施工工艺4.1 工艺流程墙面基层清理、浇水湿润堵门窗缝及脚手眼、孔洞挂网、喷浆吊垂直、套方、找规矩、抹灰饼、充筋抹底层灰、中层灰弹线分格、嵌分格条抹面层灰、起分格条抹滴水线养护4.2 操作工艺(1)墙面基层清理、浇水湿润1)砖墙基层处理:将墙面上残存的砂浆、舌头灰剔除干净,污垢、灰尘等清理干净、用清水冲洗墙面,将砖缝中的浮砂、
12、尘土冲掉,并将墙面均匀湿润。2)混凝土墙基层处理:因混凝土墙面在结构施工时表面比较光滑,故应将其表面进行处理,其方法:采用脱污剂将墙面的油污脱除干净,晾干后采用机械喷涂或苕帚涂刷一层薄的胶粘性水泥浆或涂刷一层混凝土界面剂,使其凝固在光滑的基层上,以增加抹灰层与基层的附着力,不出现空鼓开裂。再一种方法可采用将其表面用尖钻子均匀剔成麻面,使其表面粗糙不平,然后浇水湿润。3)加气混凝土墙基层处理加气混凝土砌体其本身强度较低孔隙率较大,在抹灰前应对松动及灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实。将墙面凸出部分或舌头灰剔凿平整,并将缺棱掉角、坑凹不平和设备管线槽、洞等同时用砂浆整修密实、平顺。
13、用托线板检查墙面垂直偏差及平整度,根据要求将墙面抹灰基层处理到位然后喷水湿润。(2)堵门窗口缝及脚手眼、孔洞等堵缝工作要作为一道工序安排专人负责。堵脚手眼和废弃的孔洞时,应洞内杂物、灰尘等物清理干净,浇水湿润然后用砖将其补齐砌严。a、首先清理洞眼内杂物,提前12天用水冲洗干净,保持湿润。b、内侧墙体架眼用木模板封堵,模板要固定牢靠,从外侧用微膨胀C20细石砼分2次封堵捣实,表面凹进10-15mm,再1:2水泥水泥防水砂浆10mm厚一道,四周各宽出洞口100mm。c、等混凝土具有一定强度后,将模板拆除,用凿子将突出混凝土表面剔平。小圆孔、扁孔宜用微膨胀水泥砂浆分两次填塞密室,如暂不粉外墙时应浇水
14、养护,堵砌洞眼时应专人封堵。对于混凝土墙支模穿墙螺栓孔,室外侧用冲击钻进行扩孔,将塑料管打掉扩深50mm,洞口先用木塞堵塞50mm,从室内用聚氨酯发泡胶将螺栓孔嵌填饱满至墙面平。拔掉木塞再分两次隔一天用12防水砂浆补嵌密实至墙面平。在粉刷前,须由专人负责时办理专项隐蔽验收手续,符合验收要求方可粉刷作业。(3)不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于150mm。然后表层甩浆、拉毛处理:1:1稀粥状水泥砂浆掺适量界面剂,用扫把均匀甩于墙面,硬化至手掰不动(4)吊垂直、套方、找规矩、做灰饼、充筋根据建筑高度确定放线方法,高层建筑可利用墙
15、大角、门窗口两边,用经纬仪打直线找垂直。多层建筑时,可从顶层用大线坠吊垂直,绷铁丝找规矩。横向水平线可依据楼层标高或施工+50cm线为水平基准线进行交圈控制,然后按抹灰操作层抹灰饼,做灰饼时应注意横竖交圈,以便操作。每层抹灰时则以灰饼做基准充筋,使其保证横平竖直。(5)抹底层灰、中层灰根据不同的基体,抹底层灰前可刷道胶粘性水泥浆然后抹l:3水泥砂浆,每层厚度控制在57mm为宜。分层抹灰抹与充筋平时用木杠刮平找直,木抹搓毛,每层抹灰不宜跟的太紧,以防收缩影响质量。(6)弹线分格、嵌分格条根据图纸要求弹线分格、粘分格条。分格条宜采用塑料分格条(18mm宽)。粘时在条两侧用素水泥浆抹成45度八字坡形。粘分格条时注意竖条应粘在所弹立线的同一侧,防止左右乱粘,出现分格不均匀。条粘好后待底层呈七八成干后可抹面层灰。(7)抹面层灰待底灰呈七八成干时开始抹面层灰,将底从墙面浇水均匀湿润,先刮一层薄的素水泥
