浙江某商业网点式住宅冬季施工专项方案.doc

上传人:p** 文档编号:952662 上传时间:2024-05-23 格式:DOC 页数:19 大小:68.50KB
下载 相关 举报
浙江某商业网点式住宅冬季施工专项方案.doc_第1页
第1页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第2页
第2页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第3页
第3页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第4页
第4页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第5页
第5页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第6页
第6页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第7页
第7页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第8页
第8页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第9页
第9页 / 共19页
浙江某商业网点式住宅冬季施工专项方案.doc_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《浙江某商业网点式住宅冬季施工专项方案.doc》由会员分享,可在线阅读,更多相关《浙江某商业网点式住宅冬季施工专项方案.doc(19页珍藏版)》请在第壹文秘上搜索。

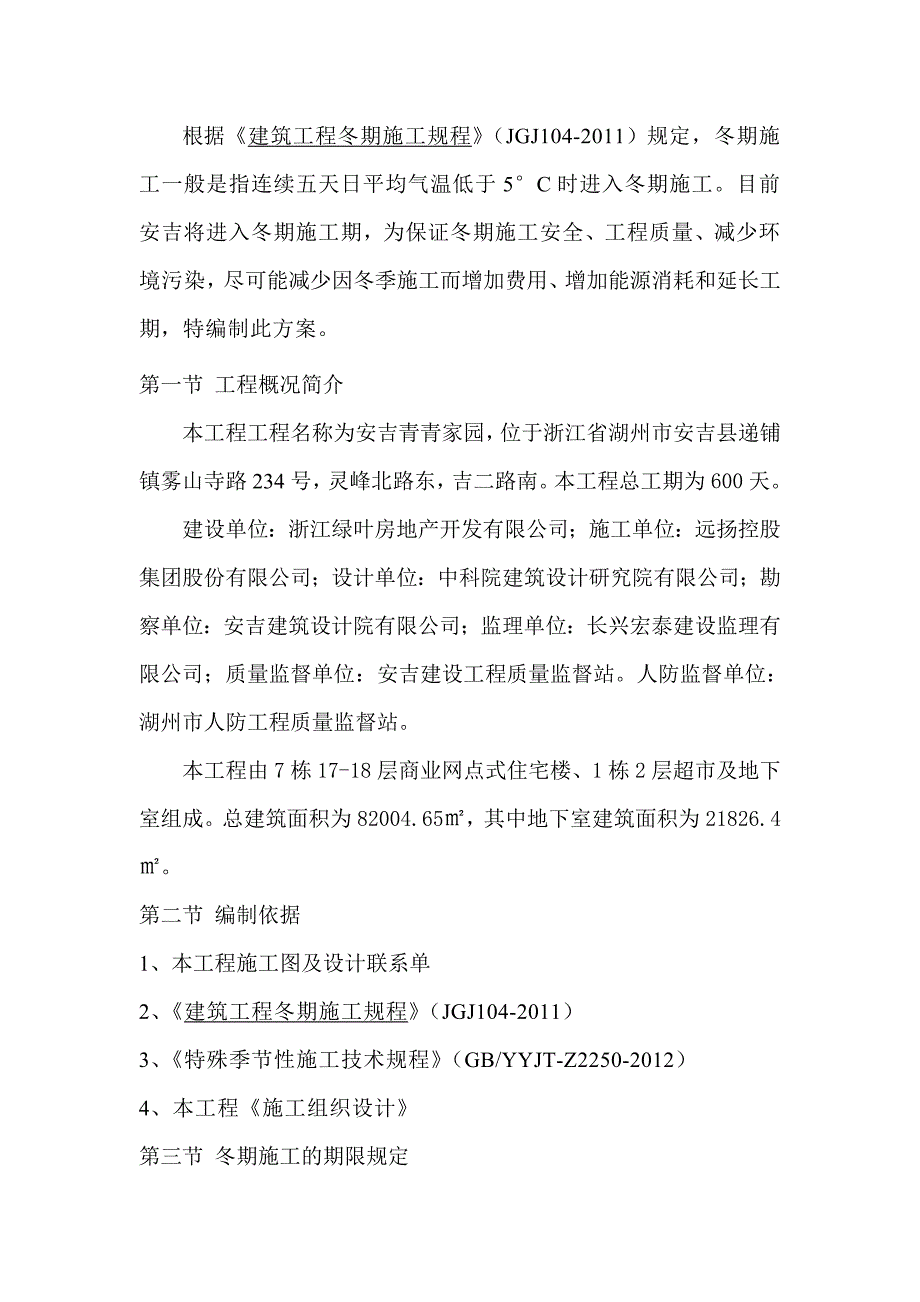

1、目 录第一节 工程概况简介2第二节 编制依据2第三节 冬期施工的期限规定.2第四节 冬期施工项目及部位3第五节 冬季组织管理措施3第六节 冬季施工方法及技术措施4一、基坑土方开挖工程.4二、地基与基础工程.5三、混凝土工程.8四、商品混凝土10五、钢筋工程14六、地下防水工程16第七节 安全生产和消防措施.16第八节 环境保护措施.18根据建筑工程冬期施工规程(JGJ104-2011)规定,冬期施工一般是指连续五天日平均气温低于5C时进入冬期施工。目前安吉将进入冬期施工期,为保证冬期施工安全、工程质量、减少环境污染,尽可能减少因冬季施工而增加费用、增加能源消耗和延长工期,特编制此方案。第一节

2、工程概况简介本工程工程名称为安吉青青家园,位于浙江省湖州市安吉县递铺镇雾山寺路234号,灵峰北路东,吉二路南。本工程总工期为600天。建设单位:浙江绿叶房地产开发有限公司;施工单位:远扬控股集团股份有限公司;设计单位:中科院建筑设计研究院有限公司;勘察单位:安吉建筑设计院有限公司;监理单位:长兴宏泰建设监理有限公司;质量监督单位:安吉建设工程质量监督站。人防监督单位:湖州市人防工程质量监督站。本工程由7栋17-18层商业网点式住宅楼、1栋2层超市及地下室组成。总建筑面积为82004.65,其中地下室建筑面积为21826.4。第二节 编制依据1、本工程施工图及设计联系单2、建筑工程冬期施工规程(

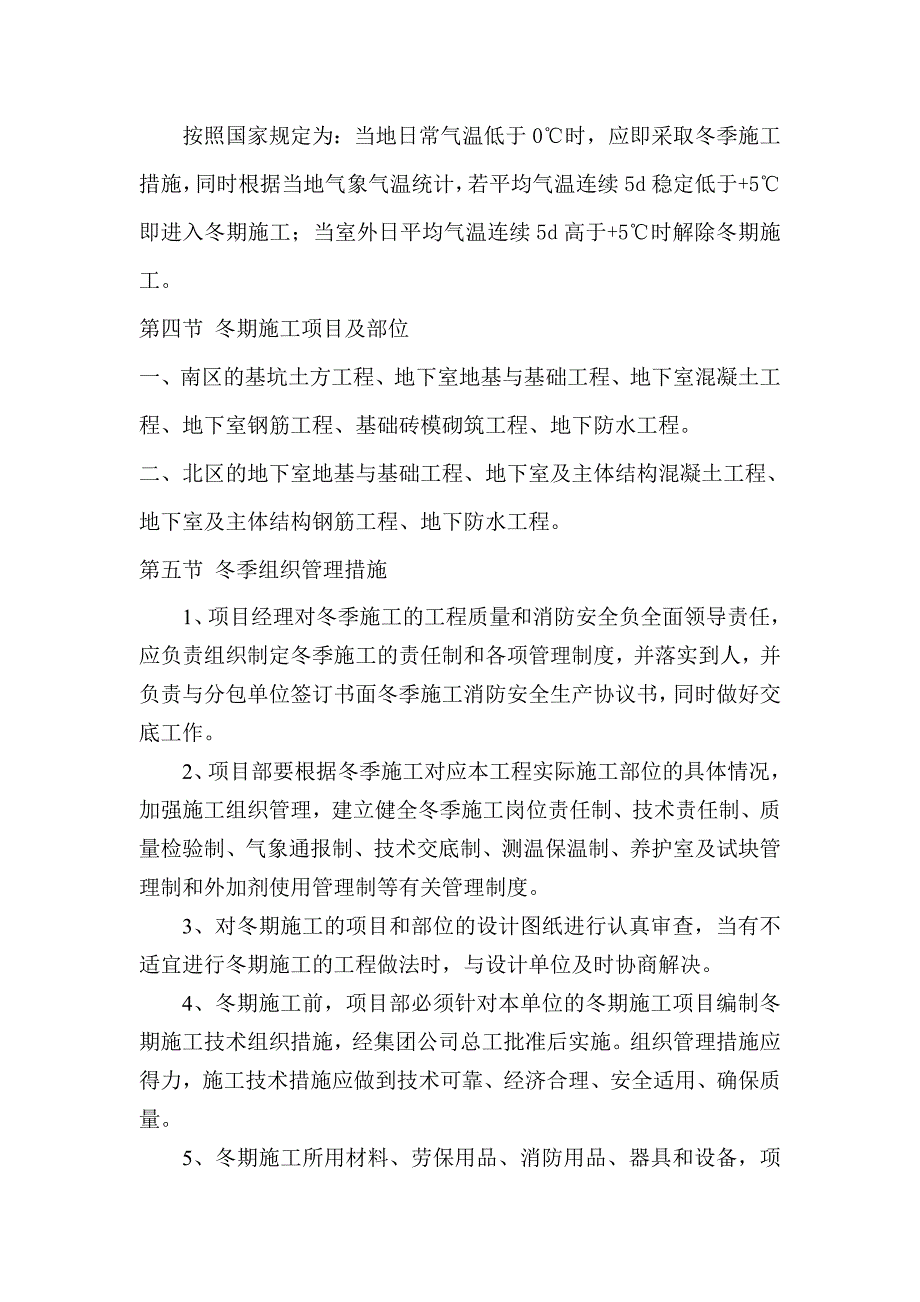

3、JGJ104-2011)3、特殊季节性施工技术规程(GB/YYJT-Z2250-2012)4、本工程施工组织设计第三节 冬期施工的期限规定按照国家规定为:当地日常气温低于0时,应即采取冬季施工措施,同时根据当地气象气温统计,若平均气温连续5d稳定低于+5即进入冬期施工;当室外日平均气温连续5d高于+5时解除冬期施工。第四节 冬期施工项目及部位一、南区的基坑土方工程、地下室地基与基础工程、地下室混凝土工程、地下室钢筋工程、基础砖模砌筑工程、地下防水工程。二、北区的地下室地基与基础工程、地下室及主体结构混凝土工程、地下室及主体结构钢筋工程、地下防水工程。第五节 冬季组织管理措施1、项目经理对冬季施

4、工的工程质量和消防安全负全面领导责任,应负责组织制定冬季施工的责任制和各项管理制度,并落实到人,并负责与分包单位签订书面冬季施工消防安全生产协议书,同时做好交底工作。2、项目部要根据冬季施工对应本工程实际施工部位的具体情况,加强施工组织管理,建立健全冬季施工岗位责任制、技术责任制、质量检验制、气象通报制、技术交底制、测温保温制、养护室及试块管理制和外加剂使用管理制等有关管理制度。3、对冬期施工的项目和部位的设计图纸进行认真审查,当有不适宜进行冬期施工的工程做法时,与设计单位及时协商解决。4、冬期施工前,项目部必须针对本单位的冬期施工项目编制冬期施工技术组织措施,经集团公司总工批准后实施。组织管

5、理措施应得力,施工技术措施应做到技术可靠、经济合理、安全适用、确保质量。5、冬期施工所用材料、劳保用品、消防用品、器具和设备,项目部应提出详细计划,经集团公司批准后根据冬季施工进度的需要一次性或分阶段、分批采购进场。6、项目部应加强施工现场临时给、排水管、阀门、水龙头、水箱等给、排水系统管道的保温,装饰房间的门窗洞口封闭,大模板、框架模板的保温,测量控制桩、水准点的维护以及现场内路面、建筑物楼地面、脚手板、登高面、楼梯、作业面范围内的防滑措施等。7、冬期停缓建项目,项目部应根据相应规范的规定有计划地施工到合理部位再停工,并采取必要的保温、维护措施。8、冬季前,项目部要组织对现场的管理人员、各工

6、种班组长、操作人员,现场内所有成员进行培训,使他们了解和掌握冬季施工的有关规定和注意事项。9、项目部在进入冬季施工前后及期间,安排专人收听天气预报,掌握天气变化情况。当遇有气温突然下降、遭受寒流袭击、风雪和霜冻等不良天气情况时,应及时向项目经理和技术负责人汇报,以便及时采取应对措施。10、结合有关规范、规程、公司的企业标准、工艺标准及施工组织设计、冬季施工技术措施的规定,项目技术负责人、施工员应做好分部、分项、检验批工程施工的技术交底,并督促检查,促使认真贯彻执行。11、各有关施工技术管理人员必须认真填写冬季施工记录,及时交资料员保存。第六节 冬季施工方法及技术措施一、基坑土方开挖工程(一)土

7、方开挖1、尽量缩小冬期土方工程的施工范围,力争在上冻前开挖完。如必须在冬期挖土时,对于大面积的土方工程,宜采用翻松耙平法;对于开挖面积较小的槽(坑),宜采用保温材料覆盖法;冻土厚度小于500mm时,可采用挖掘机直接开挖。当边坡土含水率较大,容易发生冻融塌方时,应适当加大放坡系数。2、基槽(坑)开挖时,不宜一次挖至设计标高,应预留200300mm土,在基础垫层或换填地基施工前人工突击开挖。3、基槽(坑)开挖后,应在基槽(坑)底部用保温材料覆盖,防止基土受冻。(二)土方回填1、填土方前应清除基底上的冰雪和保温材料。2、回填土的每层铺土厚度宜比常温施工时适当减少,预留沉陷量宜比常温施工时增加。3、室

8、外的基槽(坑)或管沟可采用含有冻土块的土回填,但冻土块粒径不大于15cm,含量不得超过15%,且应均匀分布。但管沟底至管顶以上50cm范围内不得用含有冻土块的土回填。4、室内回填不得采用含有冻土块的土,且回填应连续进行并分层夯实。5、冬季施工记录:土壤防冻保温热工计算、大气温度测温记录、施工记录。二、地基与基础工程1、换填地基和基础的基土层为冻胀性土且遭受冻结时,应全部挖除,或将冻土融化夯实后,方可进行换填地基和基础的施工,此后应采取保温或回填土等措施,避免基土层冻结。2、灰土、砂石等换填地基不应使用冻结材料。灰土地基施工应做到随筛土、随拌合、随铺设、随夯压、随覆盖保温。砂石地基施工应做到随铺

9、设、随碾压、随覆盖保温。当需调整垫层材料含水量时,应采用含有氯盐防冻剂的水。3、同一建筑物各部位的基槽(坑)开挖和基础施工应同时进行,避免同一建筑中一部分基础进行施工,另一部分未施工而使地基遭到冻结。基础施工完毕及时回填基侧土,当不具备回填条件时,应填松土进行保温。4、强夯地基冬期施工时,应首先将冻土击碎,然后再按各点规定的夯击数施工。5、喷射混凝土冬期施工时,若不掺防冻剂,喷射作业区的气温不应低于+5;当掺防冻剂时,防冻剂的规定温度可比日最低气温低5,且必须采取覆盖保温措施;混合料进入喷射机的温度不应低于+5;气温低于+5时,不得喷水养护;混凝土强度在未达到受冻临界强度时不得受冻。7、冬季施

10、工记录:大气测温记录、施工记录。8、基础砖模砌筑工程(1)冬期施工期限以外,当日最低气温低于0时,砌筑工程应执行冬期施工技术措施。(2)当日最低气温高于-25时,砌筑砂浆强度应提高一级,当日最低气温等于或低于-25时,应提高两级。(3)砌筑工程中粘土砖在气温高于0时,应适当浇水湿润,当气温在0或0以下时,可不浇水,但砂浆稠度应适当加大。(4)当用水泥砂浆代替水泥石灰混合砂浆时,应考虑水泥砂浆的强度降低因素,经与设计单位会商,重新确定砂浆强度等级。(5)砌筑工程的冬期施工应优先采用外加剂法。(6)砌筑砂浆选用的外加剂中,不得掺有能挥发氨气的氨水、尿素和硝酸铵等。(7)下列情况的砌体砂浆中不得掺用

11、含有氯盐的外加剂:1)处于潮湿环境的砌体。2)经常处于地下水位变化范围内,而未设防水层的砌体。3)配筋、埋件铁件无可靠的防腐处理措施的砌体。(8)配筋和设预埋件砌体采用掺盐砂浆法施工时,砌体内配制的钢筋和预埋的铁件均应预先涂刷红丹防绣漆或沥青漆,做好防腐处理。(9)当采用掺盐砂浆法施工时,氯盐外加剂可在现场自行配置,氯盐(以无水状态计算)的掺量见表1。表1 氯盐掺量(占用水重量 %)氯盐及砌体材料种类日最低气温()-10-11-15-16-20-21-25单盐氯化钠砖、砌块357砌石4710复盐氯化钠砖、砌块57氯化钙23氯盐外加剂溶液应由专人配制,先配成具有规定浓度的溶液置于专用容器中,再按

12、规定掺量换算成溶液体积加入搅拌机中拌制。其他外加剂的掺量、配制方法、掺用方法应符合产品使用说明书的规定,应有专人负责。(10)当日最低气温等于或低于-15时,掺外加剂砌体的砌筑砂浆强度等级应提高一级。(11)掺外加剂砌体砌筑时,砂浆的上墙温度不应低于+5。(12)采用冻结法施工砌体时,应与设计单位协商,对解冻期间砌体的强度和稳定进行验算,并制定施工过程和解冻期间的加固措施。(13)采取水、砂加热的拌合材料应采取随拌合随使用的方法,使砌筑砂浆上墙时的温度不低+10。(14)砂浆宜用普通硅酸盐水泥拌制;砂子不得含有冰块和大于10mm的冻结块;水泥砖等在砌筑前应清除表面污物、冰雪等,遭水浸和受冻的砖

13、或砌块不得使用。(15)日最低气温在-10以上时,采取水加热;日最低气温在-10以下时,增加砂子加热,均以达到砂浆的上墙温度为准。拌合砂浆时,水温不得超过80,黄砂温度不得超过40。当水温超过60时,应先将水和砂子拌合后,再加水泥搅拌。(16)砖砌体按“三一”砌砖法施工,砌块砌体在每铺一块的灰浆随即砌一块砌块的方法,石砌体用座浆法砌筑,均应避免大面积摊灰。(17)收工时和临时停止砌筑时,应及时用保温材料在砌体表面进行保护性覆盖,且砌体表面不得留有砂浆。在继续砌筑时,应先清扫砌体表面的霜雪或杂物。(18)砂浆试块的留置,应另增设两组与砌体同条件养护的试块,分别用于检验相应龄期的砂浆强度和转入常温

14、28天的砂浆强度。(19)冬季施工记录:室外大气温度、天气情况、暖棚温度、水温、砂温、拌合砂浆温度、砂浆上墙温度、外加剂品种与掺量、同条件养护砂浆试块试验强度和施工记录等。三、混凝土工程1、混凝土工程的冬期施工,一般情况下采用蓄热法和综合蓄热法,为提高混凝土强度的增长速度,加快模板周转,应辅以简易暖棚短时加热。本技术措施主要针对蓄热法、综合蓄热法和暖棚法编制,当采用蒸汽养护法、电加热养护法、负温养护法、使用硫铝酸盐水泥等施工时,应另编制专门技术措施。2、混凝土的受冻临界强度规定如下:(1)未掺早强剂、防冻剂的混凝土,采用普通硅酸盐水泥配置时,应为设计混凝土强度标准值的30%;采用矿渣硅酸盐水泥配置时,应为设计混凝土强度标准值的40%;但混凝土强度等级为C10及以下时,不得小于5.0N/mm。(2)掺用早强剂、防冻剂的混凝土,当室外最低气温不低于-15时,不得小于4.0N/mm,当室外最低气温在-15-30范围时,不得小于5.0N/mm。3、混凝土的原材料及外加剂(1)配置冬期施工的混凝土应优先选用普通硅酸盐水泥,也可采用矿渣硅酸盐水泥,抢工期工程、构件接头和小体积混凝土可选用硫铝酸盐水泥

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 商业合同

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
