浙江某小高层商品房住宅项目深基坑工程施工方案.doc

上传人:p** 文档编号:952686 上传时间:2024-05-23 格式:DOC 页数:36 大小:178KB
下载 相关 举报
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第1页
第1页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第2页
第2页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第3页
第3页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第4页
第4页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第5页
第5页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第6页
第6页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第7页
第7页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第8页
第8页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第9页
第9页 / 共36页
浙江某小高层商品房住宅项目深基坑工程施工方案.doc_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《浙江某小高层商品房住宅项目深基坑工程施工方案.doc》由会员分享,可在线阅读,更多相关《浙江某小高层商品房住宅项目深基坑工程施工方案.doc(36页珍藏版)》请在第壹文秘上搜索。

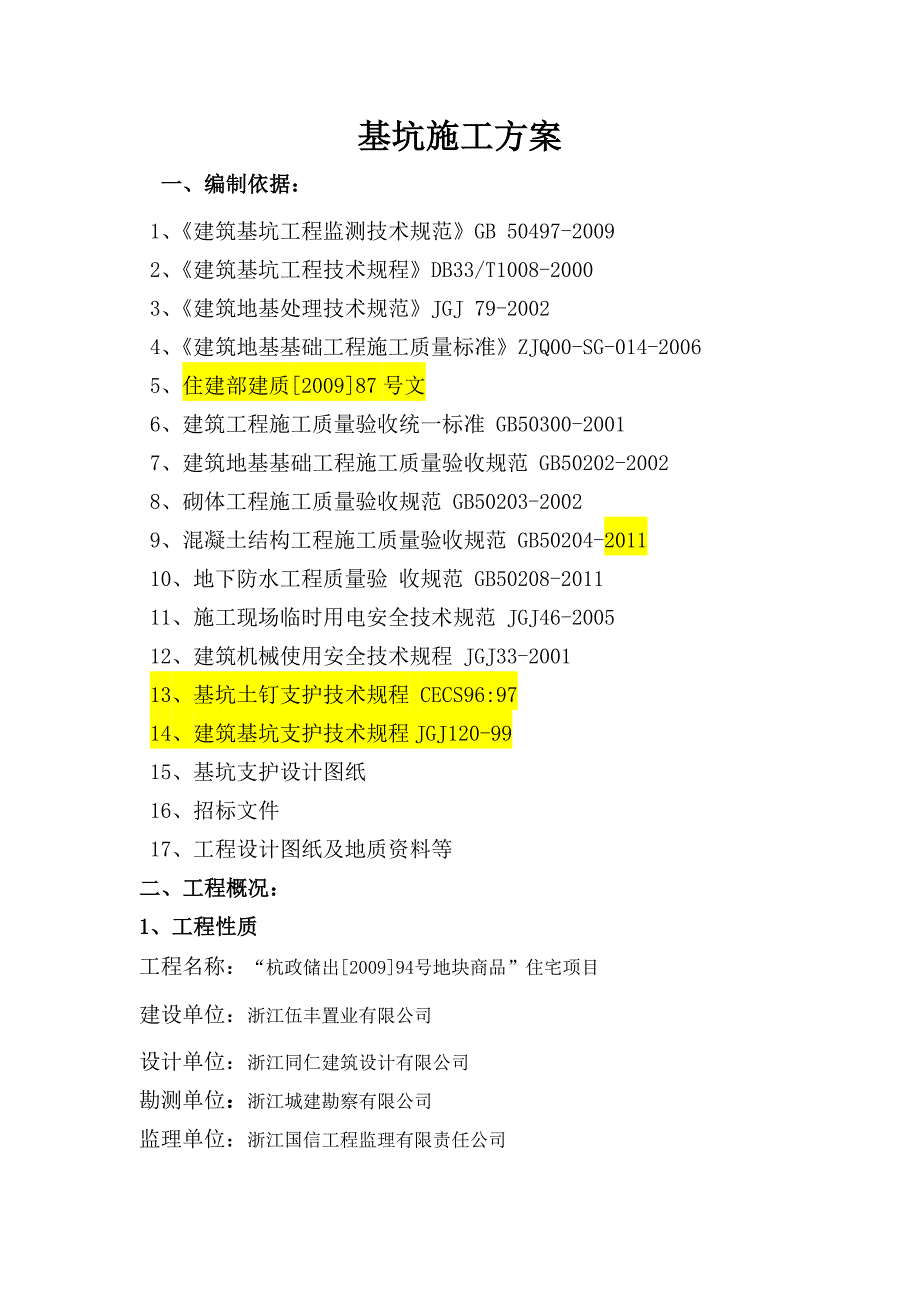

1、基坑施工方案一、编制依据: 1、建筑基坑工程监测技术规范GB 50497-2009 2、建筑基坑工程技术规程DB33/T1008-2000 3、建筑地基处理技术规范JGJ 79-2002 4、建筑地基基础工程施工质量标准ZJQ00-SG-014-2006 5、住建部建质200987号文6、建筑工程施工质量验收统一标准 GB50300-2001 7、建筑地基基础工程施工质量验收规范 GB50202-20028、砌体工程施工质量验收规范 GB50203-20029、混凝土结构工程施工质量验收规范 GB50204-201110、地下防水工程质量验 收规范 GB50208-201111、施工现场临时用

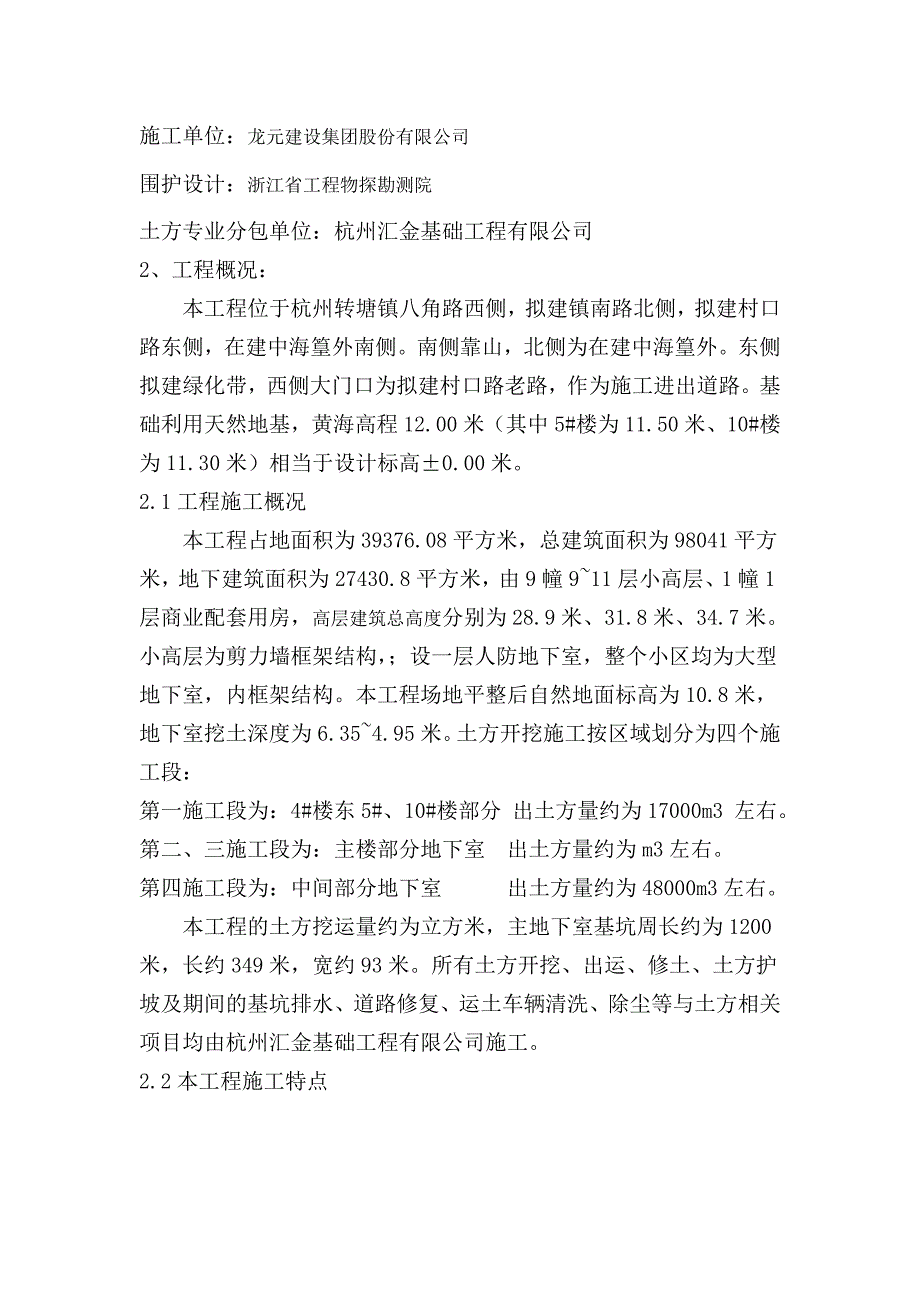

2、电安全技术规范 JGJ46-200512、建筑机械使用安全技术规程 JGJ33-200113、基坑土钉支护技术规程 CECS96:9714、建筑基坑支护技术规程JGJ120-9915、基坑支护设计图纸16、招标文件 17、工程设计图纸及地质资料等二、工程概况:1、工程性质工程名称:“杭政储出200994号地块商品”住宅项目 建设单位:浙江伍丰置业有限公司设计单位:浙江同仁建筑设计有限公司勘测单位:浙江城建勘察有限公司监理单位:浙江国信工程监理有限责任公司施工单位:龙元建设集团股份有限公司围护设计:浙江省工程物探勘测院土方专业分包单位:杭州汇金基础工程有限公司2、工程概况:本工程位于杭州转塘镇八

3、角路西侧,拟建镇南路北侧,拟建村口路东侧,在建中海篁外南侧。南侧靠山,北侧为在建中海篁外。东侧拟建绿化带,西侧大门口为拟建村口路老路,作为施工进出道路。基础利用天然地基,黄海高程12.00米(其中5#楼为11.50米、10#楼为11.30米)相当于设计标高0.00米。2.1工程施工概况 本工程占地面积为39376.08平方米,总建筑面积为98041平方米,地下建筑面积为27430.8平方米,由9幢911层小高层、1幢1层商业配套用房,高层建筑总高度分别为28.9米、31.8米、34.7米。小高层为剪力墙框架结构,;设一层人防地下室,整个小区均为大型地下室,内框架结构。本工程场地平整后自然地面标

4、高为10.8米,地下室挖土深度为6.354.95米。土方开挖施工按区域划分为四个施工段:第一施工段为:4#楼东5#、10#楼部分 出土方量约为17000m3 左右。 第二、三施工段为:主楼部分地下室 出土方量约为m3左右。第四施工段为:中间部分地下室 出土方量约为48000m3左右。本工程的土方挖运量约为立方米,主地下室基坑周长约为1200米,长约349米,宽约93米。所有土方开挖、出运、修土、土方护坡及期间的基坑排水、道路修复、运土车辆清洗、除尘等与土方相关项目均由杭州汇金基础工程有限公司施工。2.2本工程施工特点2.2.1施工现场周边环境情况:本工程所处地点位于杭州市西湖区转塘镇,两面建筑

5、红线紧邻道路,场地北侧紧贴在建中海篁外新建小区其室外标高为黄海高程9.3米,南侧为山坡高程为18米,西临村口路作为工地出入口高程为13.5米,东侧为待建工地地面高程为9米,整个场地呈西南高东北低的趋势。本工程地下无管线,但基坑开挖后施工周转空间较小。根据招标文件,本工程对施工噪音、环境、及基坑安全文明施工的要求较高。2.2.2根据现场实际情况,利用基坑西侧约7米宽,100米长的条形场地。在条形场地中部设置办公区及工地出入主大门。工地西侧利用山坡回填设置工人生活区;主要材料加工及存放区设置在场地中间,根据土方施工进展情况进行调整。利用场地中间后挖的大地下室作为土方出土道路,东西贯通,设立两个出入

6、口,西侧的大门和东侧的临时土方出入口。2.2.3方案简述2.2.3.1围护方案简述:本工程基坑支护采用土钉墙支护体系,土钉墙采用C20喷射砼,面板厚度100mm,分二层施工。喷射第一层混凝土厚度为3040mm,然后成孔、安装土钉、绑扎钢筋网片、喷射混凝土第二层混凝土至设计厚度。所有土钉墙面层均配6.5200200钢筋网。土锚钉施工南侧山坡高程15米以上采用三道土锚钉,第一道48锚管,长度6米1.3米,余下为2道9米20锚杆1.5米。高程11米以上为三道12米20锚杆1.5米。高程11米以下为四道米锚杆上两道9米,下两道6米。所有锚杆向下100倾角锚入基壁土层。6.5200200挂网,C20喷砼

7、100厚。西侧靠路高程12米以上48锚管二道,长度6米1.3米。9米高程以上20锚杆二道,长度9米1.5米。高程9米以下20锚杆二道,长度上9米下6米1.5米,6.5200200挂网,C20喷砼100厚。北侧和东侧1:0.5放坡6.5300300挂网,C20喷砼80厚.具体见围护评审方案。2.2.3.2挖土方案内容: 本工程基坑土方挖运采用机械挖运为主,局部采用人工配合机械进行挖运(基底200mm)。施工机械采用反铲挖掘机、排土车。土方回填采用两种方案备选,1、回填粘土;2、回填砂土。根据招标文件要求,我公司严格按照围护施工方案要求,根据不同的支护条件,采用不同的支护形式。在基坑维护重点支护段

8、(基坑南侧、西侧与山体距离最近处)采用逐段放坡土钉墙进行支护,确保基坑的安全。基坑东、南侧场地位置允许的部位,采用放坡后的土钉墙支护形式,以达到节约造价、简化施工程序,紧缩工期的方案优化。挖土采用先支护后开挖的方式进行,以保证施工安全。3、工程地质概况:3.1、杭州市属北亚热带季风气候区,气候总的特点是:四季分明,温暖湿润。年平均降雨量1400.7mm。年平均相对湿度76%82%,无霜期230天260天。每年有两个雨季,46月份为梅雨季节,79月为台风季节,冬季为寒冷季节,土层冻结深度 约为2030cm。若雨季期间施工,时有暴雨等强降雨天气,会对基坑开挖作业带来较大影响,因此,在基础及地下室施

9、工时应该尽量避免避开台风季节。3.2、基坑开挖影响范围内地层主要为、-1、-2土层。 1)、 杂填土层:杂色、灰褐色,松散,性质不均,土性主要为粘性土,夹有部分碎石、碎砖、石块等建筑垃圾和生活垃圾;局部地段夹含淤填土和素填土,含植物根茎,厚0.54.5m。 2)、-1 含角砾粉质粘土:灰色、灰黄色,硬可塑,含少量氧化铁斑点和高岭土团块,该层含角砾,砾石含量约1035%不等,粒径一般0.53cm,呈亚棱角形亚圆形,成分以砂岩为主。3)、-2 含碎石粉质沾土:灰黄色、褐红色、硬可塑,含氧化铁斑点和高岭土团块。该层含碎石和砾砂,含量1040%不等,粒径一般15cm,粒径大者大于100 m m,成份以

10、砂岩为主。4、根据地质勘察报告,场地地下水对砼具有微腐蚀性。本工程地下水分为上下两部,上部为潜水,下部为岩隙水。潜水受季节性变化,岩隙水主要存在于强风化岩中,水量贫乏,不影响基础施工,因此本工程、不考虑基坑井点降水。三、挖运前的准备工作1、基坑开挖前,与城管、交警、环保部门联系办理废土运输、堆放、夜间施工等施工手续。2、与监理及建设单位协调确定挖土方案,明确挖土顺序,运输车辆行走路线等,并建立安全质量责任制,报业主及监理单位审批。并进行评审。3、对出入工地的运输车辆进行保洁。 对出入工地的运输车辆出口拟设在西侧村口路上,东侧八角路口设土方临时出入口,在出口处设置洗车池,对进出车辆用高压水枪进行

11、清洗,保证出入车辆不带泥,确保路面及运输车辆的清洁。4、 组织挖土机械及运输车辆进场。5、 施工准备5.1管理组织准备结合本工程体量大,施工质量要求高的特点,我公司计划选派相关施工方案施工经验丰富,技术水平高,施工组织、实施能力强的施工管理人员组建本项目组织管理机构,全面负责本工程的计划及过程控制和实施工作。并组建公司级监督管理机构对项目全过程进行指导、监督、检查。确保工程的顺利实施。5.1.1项目组织机构人员组成5.1.1. 1项目经理:1人,负责本工程的施工生产、工期控制、质量监督、安全保障、及协调施工中的各种关系,对本工程全面负责。5.1.1.2项目技术负责人:1人,全面负责本工程的技术

12、工作,确保工程质量。5.1.1.3项目施工员:3人,协助技术负责人完成本工程项目技术实施,检查工作。5.1.1.4项目测量工程师:4人,全面负责本工程施工测量工作。 5.1.1.5质量检查员:2人,负责施工中的施工质量检查工作。5.1.1.6项目安全员:3人,负责本工程施工安全部署及监督检查工作。 1.1.7材料员:1人,负责本工程材料的采购和供应。1.1.8预算员:1人,负责本工程的预决算工作。施工组织机构见附录 5.2技术准备 项目管理机构在开工前首先进行施工图纸的认知和施工现场周边、地下环境的详细调查工作。调研施工场地工程地质条件,选择适合的技术控制方法。制定适用于本工程并满足施工设计图

13、纸要求的施工技术措施。认真研究并完善施工方案,对重点的施工技术要求较高部位进行细致分析,制定备用方案和完善保证措施。做好测量监测的准备工作,明确现场水平控制点及标高控制点,做好现场及周边构、建筑物的初步测量工作。为施工中进行的基坑开挖、施工定位放线;基坑位移监测;周边环境变化监测提供初步数据。5.2材料准备根据施工图纸要求,提取材料需用种类、性能及数量,按照各阶段施工内容建立相应的材料供应计划。制定材料预选、审核、采购、供应计划表。在项目施工中,按照各工序需用材料计划,材料供应计划及时供应优质,满足施工要求的材料。并确保在施工前对材料的检验检测合格。5.3设备准备施工机械设备是实现施工机械化的

14、重要物质基础,对施工项目的进度、质量均有直接影响。为此,本工程施工机械设备的选用,综合考虑本工程施工现场的条件、结构型式、机械设备性能、施工工艺和方法、施工组织与管理、建筑技术经济等各种因素进行多方案比较,优选符合本工程施工要求,运行状态良好的机械设备用于本工程施工。5.4现场准备根据相关图纸进行现场勘查,明确现有地下管线的实际位置,使用情况,周边排水系统的排水能力、道路运输能力;施工现场可利用的施工资源(水、电等)的现有情况。根据实际需要办理相关施工手续,以及施工用水用电的接驳工作。做好一切前期施工准备。5.4.1根据现场实测图,结合场地周边特点,绘制施工总平面图,划分管理区,施工作业区,材

15、料存放区。规范管理,确保施工现场整洁。5.4.2做好现场临建布设准备工作。搭建工人住宿宿舍、食堂、厕所等临时设施;场内构建材料堆放场、加工作业场等。做好施工区域的划分。5.4.2按照招标文件要求,构建建设单位现场办公室,做好办公区。努力创造良好的办公环境。5.4.3实施计划管理,严格按施工程序及施工计划施工。加强对材料、设备、人员的进出场及施工过程的计划控制。5.4.3建立文明施工管理制度,规范施工人员生活、作业行为,进行现场封闭管理的准备工作,设立门卫房。防火消防设备设立及各种标志牌的安设工作,做到施工现场紧张有序,忙而不乱。场外不挤占道路、不影响临近环境。四、开挖方案的选择1、土方开挖工程概况 本工程设计0.000为相当于黄海表高12.00m,目前自然地坪为标高-1.0m,基坑面积约为33000m2,大面积开挖深度为4.956.35m,最深为电梯井,开挖深度为6.87米。2、基坑机械化挖土施工工艺 机械化挖土具有机动灵活、运转方便、生产效率高、施工速度快等特点,施工以设计图和有关规范为依据。 主要施工机械有挖掘机、配套自卸汽车等。3、作业条件:3.1场地已有建设单位负责清除挖土区域内所有障碍

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
