浙江某酒店工程冲击钻孔灌注桩施工方案.doc

上传人:p** 文档编号:952744 上传时间:2024-05-23 格式:DOC 页数:31 大小:162KB
下载 相关 举报
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第1页
第1页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第2页
第2页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第3页
第3页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第4页
第4页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第5页
第5页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第6页
第6页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第7页
第7页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第8页
第8页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第9页
第9页 / 共31页
浙江某酒店工程冲击钻孔灌注桩施工方案.doc_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《浙江某酒店工程冲击钻孔灌注桩施工方案.doc》由会员分享,可在线阅读,更多相关《浙江某酒店工程冲击钻孔灌注桩施工方案.doc(31页珍藏版)》请在第壹文秘上搜索。

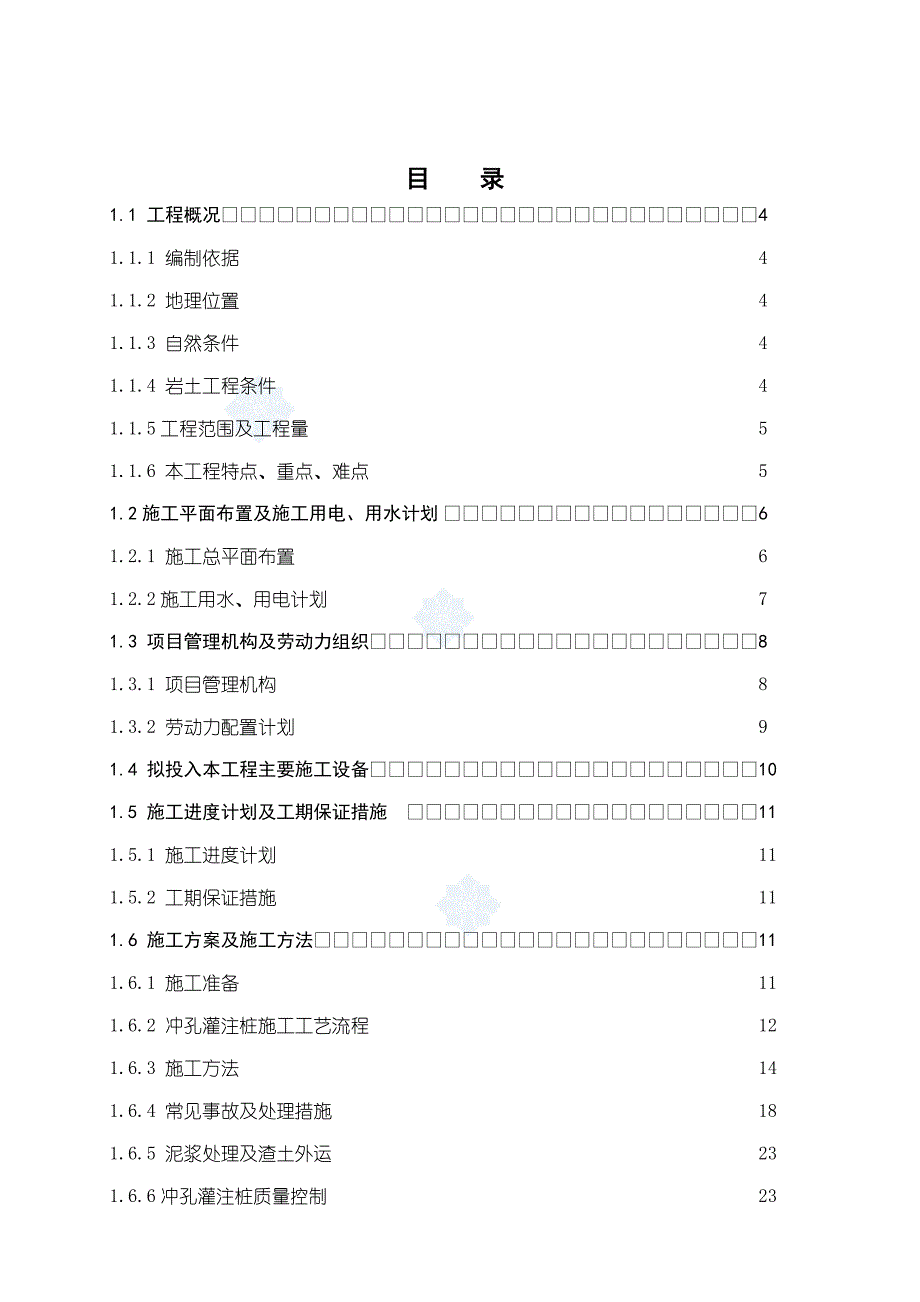

1、杭州天溪湖酒店工程冲击钻孔灌注桩施工方案编制人:_审核人:_审批人:_ 龙元建设集团股份有限公司 2013年6月28日 目 录1.1 工程概况41.1.1 编制依据41.1.2 地理位置41.1.3 自然条件41.1.4 岩土工程条件41.1.5工程范围及工程量51.1.6 本工程特点、重点、难点51.2施工平面布置及施工用电、用水计划61.2.1 施工总平面布置61.2.2施工用水、用电计划71.3 项目管理机构及劳动力组织81.3.1 项目管理机构81.3.2 劳动力配置计划91.4 拟投入本工程主要施工设备101.5 施工进度计划及工期保证措施 111.5.1 施工进度计划111.5.2

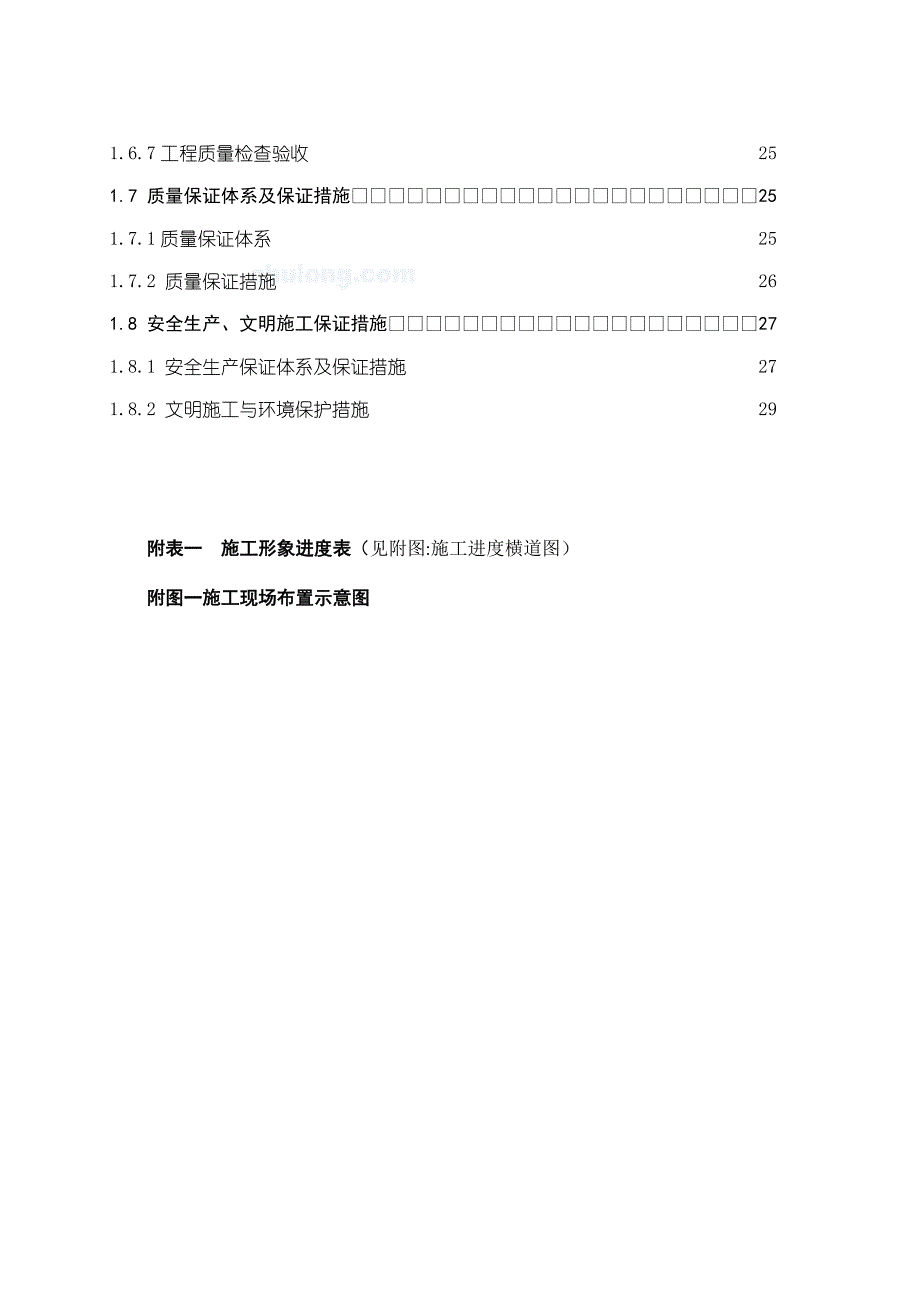

2、 工期保证措施111.6 施工方案及施工方法111.6.1 施工准备111.6.2 冲孔灌注桩施工工艺流程121.6.3 施工方法141.6.4 常见事故及处理措施181.6.5 泥浆处理及渣土外运231.6.6冲孔灌注桩质量控制231.6.7工程质量检查验收251.7 质量保证体系及保证措施251.7.1质量保证体系251.7.2 质量保证措施261.8 安全生产、文明施工保证措施271.8.1 安全生产保证体系及保证措施271.8.2 文明施工与环境保护措施29附表一 施工形象进度表(见附图:施工进度横道图)附图一施工现场布置示意图 冲击钻孔灌注桩施工方案1.1 工程概况1.1.1编制依据

3、国家、省市相关标准、规范、规程 1、本工程设计图纸2、工程测量规范(GB50026-2007)3、工程测量基本术语标准(GBT50228-2011)4、土工试验方法标准(GB/501232007版)5、建筑地基基础设计规范(GB500072011)6、建筑抗震设计规范(GB500112011)7、混凝土结构工程施工及验收规范(GB50204-2010)8、建筑桩基技术规范(JGJ94-2008)9、建筑地基处理技术规范(GB50204-2010年修订版)10、建筑工程质量检验评定标准(GBJ301-新版)11、建筑地基基础工程施工质量验收规范(GB50202-2010) 12、建设工程监理规范

4、(GB50319-2011)1.1.2地理位置杭州桐庐县分水镇天溪湖畔1.1.3岩土工程条件2#楼原设计为人工挖孔灌注桩,现经业主同意改为冲击钻孔灌注桩,2#楼自上而下布的岩土层主要有松散稍密状的回填层和类素填土,-1强风化钙质泥岩,-2中风化钙质泥岩组成。1.1.4工程范围及工程量表4-1 工程范围及暂定工作量表序 号桩 径桩 数工程量(m3)备 注180035根280212004根801.1.5 本工程特点、重点、难点(1) 工程特点本工程2#楼施工内容:原来图纸设计为人工挖孔灌注桩,因2#楼基础范围为回填花岗岩块石,土质松散。经业主要求现改为冲孔灌注桩,总工程量约360m3,工期30天。

5、工程位于杭州桐庐县分水镇天溪湖畔,花岗岩块石回填层厚(最厚达12 m多)、强度高(最高达50Mpa以上),成孔难度大,且容易导致工程质量事故。局部区域发育流塑软塑状淤泥质土。因此,本工程具有工期紧、成孔难度大、费用高等特点。(2) 工程重点因为上述特点,本工程的重点要放在工期保证上。为保证工期,应对可能影响施工进度的各种因素进行估计,制定相应的预防和处理措施;加强施工管理,确保因管理水平而影响施工进展的事情不发生;制定切实可行的工期保证措施。(3) 工程难点本工程施工场地第一层回填层和第二层-1强风化钙质泥岩,-2中风化钙质泥岩组成。将给桩基施工带来很大困难。第一层回填层厚度大,平均11m,广

6、泛分布于全场区,大部分还未完成其固结作用。在回填土层中成孔时,由于回填土层不均一、不密实,尤其在遇到探头石时,极易造成偏孔、孔口坍塌和护壁泥皮的破坏等事故。在施工中应根据勘探资料提供的地质情况,采取相应的措施。在浅层填土层中,采用低锤密击且不停抛洒回填粘性土,以击碎填石并填充桩周土层空隙。在冲击过程中,应保持孔内泥浆面的稳定,及时清渣。对填石层厚的桩,在浅部成孔时,可考虑高冲程干冲击成孔,并不停回填黄土,起到黄土泥浆护壁作用。以夯实下部填石,冲至2米时,再用优质泥浆清理孔内石粉并使孔壁形成保护泥皮。待孔内基本不消耗泥浆时,采用低锤密击继续冲击成孔。对地质条件特别差的桩,上部填石层将考虑下钢护筒

7、等进行护壁。由于淤泥质土还未完成其固结作用,在上部填石的冲击成孔过程中,给淤泥质土带来很大的上覆压力,在此层的施工中,应采用低锤疏击的方法成孔,以便使上覆压力均匀载荷,避免淤泥质土层中产生大的塌方和挤压流动,影响周围桩基施工。在本场地施工中,为避免桩机间相互影响,在施工中相邻桩距小于6米的桩不应同时施工。1.2施工平面布置及施工用电、水1.2.1 施工总平面布置施工场地总平面布置涉及到施工时该地区交通、环保、供电、供水及排污等设施的影响,施工前必须与有关部门协调落实,方能确保在本工程施工时,本地区交通和水电等设施正常运转。根据招标文件的有关条款,结合本场区地形、场地条件等实际情况,按以下原则进

8、行施工总体布置: (1) 临时设施的布置尽量与工程施工顺序、施工进度相适应,使其不致于因为施工的进展而形成相互矛盾,妨碍永久建筑物的施工。(2) 保证交通运输方便,尽量减少各种材料在工地内部的运输距离和转运次数,避免运输线路互相干扰。(3) 确保防火安全,满足文明施工要求。(4) 有利于生产,便于管理。进场施工前遵照以上原则,按业主指示进行施工总平面布置见附图一。1.2.2施工用水、用电计划(1) 施工用水 生产用水 由于本工程桩基础冲孔灌注桩,混凝土采用商品砼,所以生产用水主要为制备泥浆和钻进过程中的泥浆循环用水:Q生产=K1Q2N2K3/8Q生产生产用水量;N2施工机械台班用水定额;K1施

9、工用水系数(1.051.15);Q2同一种机械台数;K3施工机械用水不均匀系数;Q生产=1.15202.528=14 m3/h 生活用水(现场施工区域与生活区域已分开,单独供水) 总用水量Q总= Q生产(m3/h),采用DN100(供水压力为1.5KG/cm2)水管可以满足生产生活需要。(2) 施工用电 生产用电我公司拟进场3台钻(冲)孔桩机,额定功率为62KW,其它主要用电设备为电焊机,生产用电量为: P=1.05(P1+P2)其中 P1=0.7(362)=131KWP2=0.5(315)=23KW 故生产用电量为:P=1.05(131+23)=162KW。 生活用电(现场施工区域与生活区域

10、已分开,单独供电)施工用水、用电线路按业主批示从现场接驳。1.3、项目管理机构及劳动力组织1.3.1 项目管理机构 一旦中标,我公司将全力投入本工程的施工,实行项目法施工管理,施工全过程由我公司施工队伍独立承担,并派出最优秀的管理人员负责本工程的施工管理工作,具体管理人员及其业绩、资质参见本投标文件“表3.1、项目经理简历表”、“表3.3主要施工管理人员表”、“表3.5劳动力计划表”和“图3-2施工项目管理机构”。项目经理技术负责安全主任副经理工程施工工程技术资料管理测试检验文明施工质量安全材料管理设备管理后勤保障财务管理图3-2施工项目管理机构1.3.2 劳动力配置计划 为了确保工程质量、安

11、全及施工工期,我公司将组成一支技术过硬、经验丰富的项目班子,投入的人员及分工,见劳动力组织计划表(表3-2)表3-2 劳动力配置计划表序 号人 员数 量序 号人 员数 量1项目经理110材料员12项目副经理111修理工23安全主任112司机24技术负责113电工25技术员114桩机工人356测量员115灌浆工人107质安员216钢筋工人158施工员417杂工69财务118饭堂5合计911.4 拟投入本工程主要施工设备设备配置上要充分考虑本工程成孔难度大、工期紧等特点,结合本公司以往类似施工经验,计划投入钻(冲)孔桩机3台。另外,配备足够的辅助设备,详见设备配置表(表3-3)。 表3-3 主要设

12、备配置表序号设备名称规格型号主要技术指标数量用途1钻孔桩机TXB-10001台成孔2冲孔桩机JK-6卷扬能力6t2台3泥浆泵3PN3台泥浆正循环4吸砂泵PNJ-42台泥浆反循环清孔5导管250自产2套混凝土灌注6钢筋弯切机H-4001台钢筋笼制作7钢筋调直机CT14-401台8电焊机ZX5、BX11台9对焊机WN1-1001台10土方车15T3台拉运黄土11载重汽车15T3辆泥浆外运12汽车起重机8T最大超吊重量8T1台13全站仪拓普康GTS3111台测量定位14水准仪江苏1台15计算机联想P42台办公设备16打印机LBP-660A41台17复印机TOSHIBA-15601台18数码相机柯达D

13、XP49001台19柴油发电机组75200KW2套备用20水泵100D1668台1.5 施工计划及工期保证措施1.5.1 施工计划施工准备5天,用于临时设施搭建,组织设备、人员进场,技术资料编制、报批,技术交底,材料采购,泥浆池构筑等准备工作。基础桩施工30天。1.5.2 工期保证措施为了确保本工程施工按上述进度计划顺利进行,按计划工期完工,我公司确定以下工期保证措施。(1) 由于本工程工期要求紧,工作量较大,尽量采用全面铺开、齐头并进的施工方法。(2) 公司成立协调办公室、项目部成立计划调度组,协调与业主、材料供应商的关系,以及项目部内部各部门、各班组间的关系。确保现场施工条件满足要求,以及施工设备、人力、材料到位,备用资源充足。1.6 施工方案及施工方法1.6.1施工准备(1) 准备相关资料收集施工场地工程地质资料和必要的水文地质资料。桩基工程施工图与图纸会审。施工场地和邻近区域内的地下管线(管

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
