海南某港口扩建工程陆域地基处理强夯施工方案.doc

上传人:p** 文档编号:952790 上传时间:2024-05-23 格式:DOC 页数:9 大小:797.50KB
下载 相关 举报
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第1页
第1页 / 共9页
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第2页
第2页 / 共9页
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第3页
第3页 / 共9页
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第4页
第4页 / 共9页
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第5页
第5页 / 共9页
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第6页
第6页 / 共9页
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第7页
第7页 / 共9页
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第8页
第8页 / 共9页
海南某港口扩建工程陆域地基处理强夯施工方案.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《海南某港口扩建工程陆域地基处理强夯施工方案.doc》由会员分享,可在线阅读,更多相关《海南某港口扩建工程陆域地基处理强夯施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

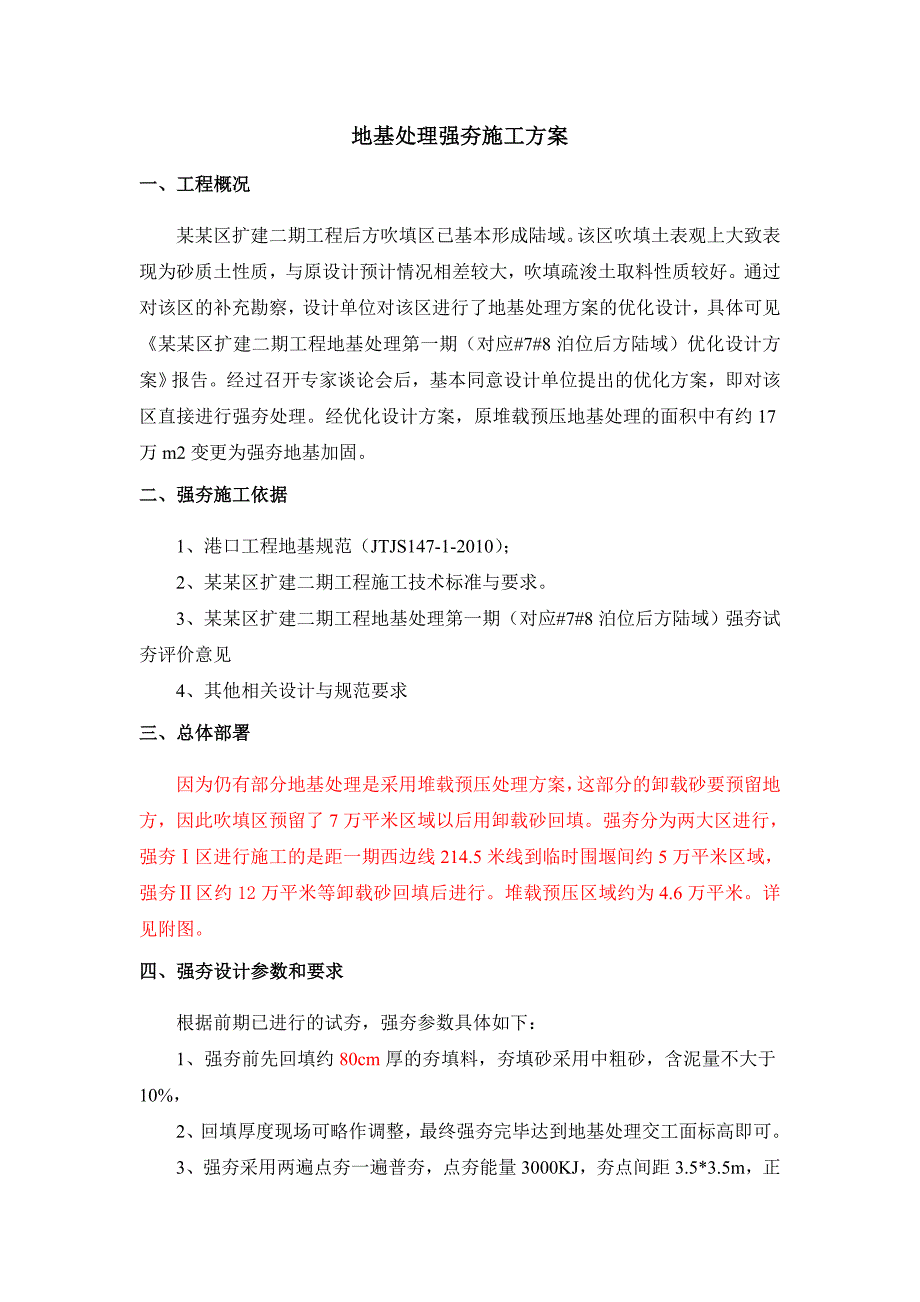

1、某某区扩建二期工程地基处理强夯施工方案编制单位:某某航局某某区扩建二期工程项目经理部编 制 人: 技 术 负 责 人: 编 制 日 期: 地基处理强夯施工方案一、工程概况某某区扩建二期工程后方吹填区已基本形成陆域。该区吹填土表观上大致表现为砂质土性质,与原设计预计情况相差较大,吹填疏浚土取料性质较好。通过对该区的补充勘察,设计单位对该区进行了地基处理方案的优化设计,具体可见某某区扩建二期工程地基处理第一期(对应#7#8泊位后方陆域)优化设计方案报告。经过召开专家谈论会后,基本同意设计单位提出的优化方案,即对该区直接进行强夯处理。经优化设计方案,原堆载预压地基处理的面积中有约17万m2变更为强夯

2、地基加固。二、强夯施工依据1、港口工程地基规范(JTJS147-1-2010);2、某某区扩建二期工程施工技术标准与要求。3、某某区扩建二期工程地基处理第一期(对应#7#8泊位后方陆域)强夯试夯评价意见4、其他相关设计与规范要求三、总体部署因为仍有部分地基处理是采用堆载预压处理方案,这部分的卸载砂要预留地方,因此吹填区预留了7万平米区域以后用卸载砂回填。强夯分为两大区进行,强夯区进行施工的是距一期西边线214.5米线到临时围堰间约5万平米区域,强夯区约12万平米等卸载砂回填后进行。堆载预压区域约为4.6万平米。详见附图。四、强夯设计参数和要求根据前期已进行的试夯,强夯参数具体如下:1、强夯前先

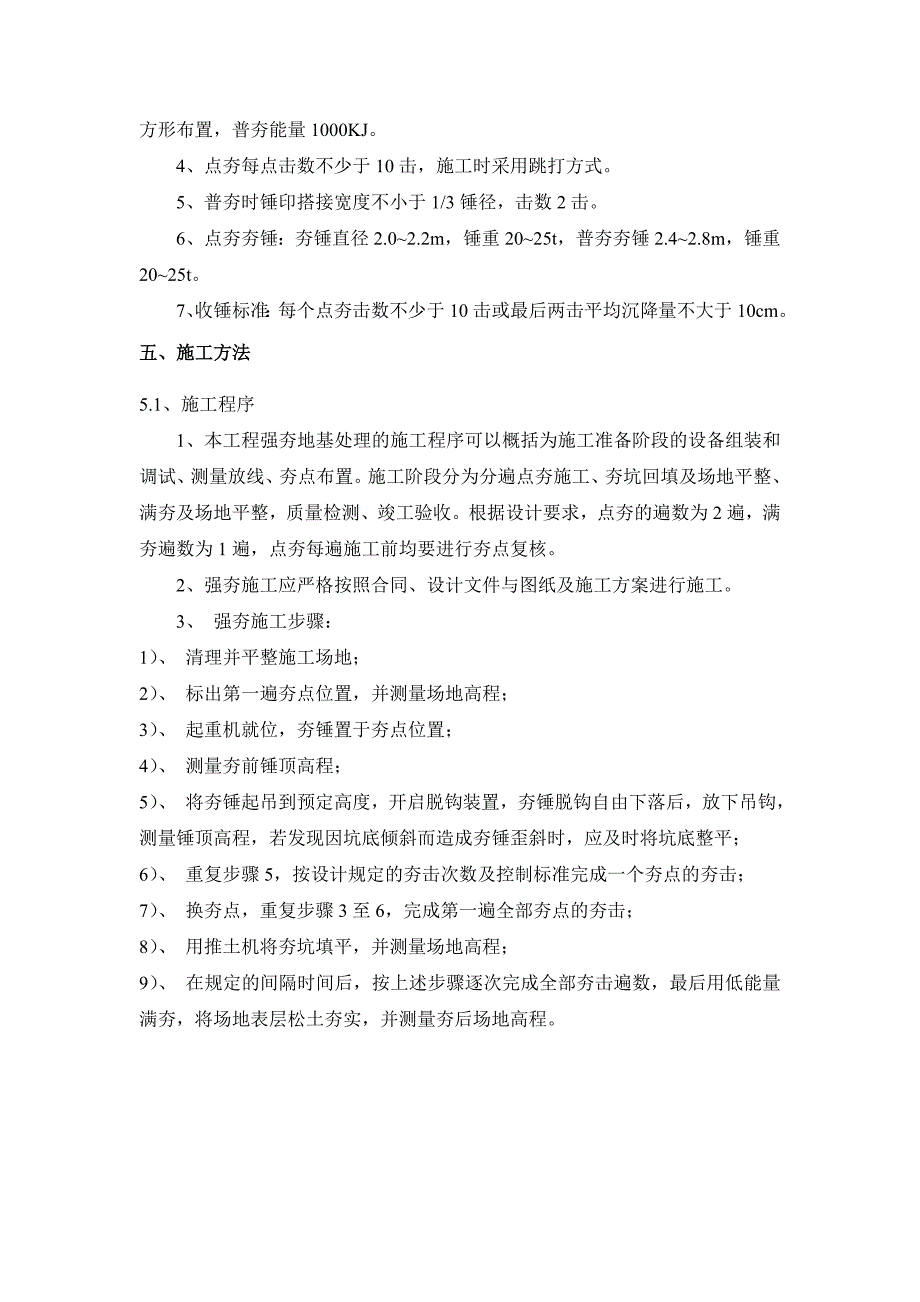

3、回填约80cm厚的夯填料,夯填砂采用中粗砂,含泥量不大于10%,2、回填厚度现场可略作调整,最终强夯完毕达到地基处理交工面标高即可。3、强夯采用两遍点夯一遍普夯,点夯能量3000KJ,夯点间距3.5*3.5m,正方形布置,普夯能量1000KJ。4、点夯每点击数不少于10击,施工时采用跳打方式。5、普夯时锤印搭接宽度不小于1/3锤径,击数2击。6、点夯夯锤:夯锤直径2.02.2m,锤重2025t,普夯夯锤2.42.8m,锤重2025t。7、收锤标准:每个点夯击数不少于10击或最后两击平均沉降量不大于10cm。五、施工方法5.1、施工程序1、本工程强夯地基处理的施工程序可以概括为施工准备阶段的设备

4、组装和调试、测量放线、夯点布置。施工阶段分为分遍点夯施工、夯坑回填及场地平整、满夯及场地平整,质量检测、竣工验收。根据设计要求,点夯的遍数为2遍,满夯遍数为1遍,点夯每遍施工前均要进行夯点复核。2、强夯施工应严格按照合同、设计文件与图纸及施工方案进行施工。3、 强夯施工步骤:1)、 清理并平整施工场地;2)、 标出第一遍夯点位置,并测量场地高程;3)、 起重机就位,夯锤置于夯点位置;4)、 测量夯前锤顶高程;5)、 将夯锤起吊到预定高度,开启脱钩装置,夯锤脱钩自由下落后,放下吊钩,测量锤顶高程,若发现因坑底倾斜而造成夯锤歪斜时,应及时将坑底整平;6)、 重复步骤5,按设计规定的夯击次数及控制标

5、准完成一个夯点的夯击;7)、 换夯点,重复步骤3至6,完成第一遍全部夯点的夯击;8)、 用推土机将夯坑填平,并测量场地高程;9)、 在规定的间隔时间后,按上述步骤逐次完成全部夯击遍数,最后用低能量满夯,将场地表层松土夯实,并测量夯后场地高程。5.2、施工工艺流程5.3、强夯布点图3000kJ强夯加固夯点布置示意图为第遍点夯,为第二遍点夯,强夯布点图上以米为表示单位5.4、施工方法1、总体施工顺序从南向北进行,即从8#泊位后方临时隔堤往北护岸方向推进,优先进行仓库区域的施工。2、吹填港池疏浚物施工面平整完毕后,回填区表面铺设厚度为0.80m吹填砂土,含泥率小于10%,夯前标高为5.35m。3、场

6、地平整完毕后,选用45t吊机,21.982t、直径为2.1m夯锤进行强夯。4、强夯采用两遍点夯一遍普夯,点夯能量3000kJ,夯锤落距13.93m,夯点间距3.53.5m,正方形布置。点夯每点夯击次数不小于10击,每遍点夯最后两击平均夯沉量不大于10cm。施工时采用跳打方式,每一遍夯击过后应推平夯坑,进行标高测量,布点并复核后再进行下一遍夯击。5、普夯能量1000kJ,击数2击。普夯每排均以第一个夯点为基准,各夯点锤印相互搭接1/3,夯至规定击数,逐点推挤,直至完成该排全部夯点。整排推进或隔排推进,直至完成全部满夯。6、强夯施工属于特种作业,特别需要注意施工过程的安全防护工作,施工作业区域周围

7、必须设置防护栏杆,布置安全网或设置安全警示带,由专职的安全人员现场监管,非作业人员不得进入施工区域内;施工安全距离没有规范明确说明,专业论文研究结果揭示:使用快速傅立叶变换对强夯施工过程的振动数据进行频谱分析,发现强夯振动主频与大多数建筑物的主频非常接近,而且竖向振动主频也在人的敏感频率带内。参照国际通用振动界限,得到建筑物的振动安全距离为17m,人体舒适性降低极限距离为19m,工效降低极限距离为11.5m,暴露极限距离为8.5m。为防止飞沙溅石对施工人员造成伤害,施工人员必须站立在夯锤下落点周边20m半径范围以外。为了安全考虑,施工人员在挂好夯锤后可站立在履带吊侧后方20米以外。五、质量控制

8、措施5.1、验收标准强夯工程施工按JTS257-2008水运工程质量检验标准的规定进行质量检查和隐蔽工程验收。强夯地基允许偏差、检验数量和方法如下序号项 目允许偏差(mm)检验单元和 数 量单元测点检验方法1夯 击 点中心位置150每夯击点(抽查5%)2用经纬仪,拉线和钢尺量纵横两个方向2夯后整平标 高+20-50每 处(100一处)1用水准仪按10m方格网测量5.2质量控制点及质量控制措施1、 根据本工程的具体情况,确定地基强夯处理的质量控制点为:测量放线时,要设控制桩,保证各遍放线的误差不超过5cm,以防漏夯或不均匀夯击,最后两击平均夯沉量符合规范要求。2、夯锤的排气孔要保持畅通,如被堵塞

9、,应立即疏通,以防产生气垫效应,影响强夯施工质量。3、落锤要保持平稳,如发现偏移或坑底倾斜,要重新就位或整平坑底。强夯置换施工须保证填料的质量符合规范要求。4、夯锤的重量、能级必须满足规范要求,满夯时要按规范要求进行搭接。5.3、施工过程控制1、对施工现场的回填情况、密实度及标高按照进行检查。2、按照施工图进行测量放线。测量放线后,对定位控制点,场地标高及夯点位置进行复核。3、对施工设备进行验证,对夯锤的型号、直径、重量、起重落距进行检查和确认。4、对施工所用的所有设备按照规定进行维护保养。5、测量人员对每个夯点的夯击能、夯击数、最后两击的平均夯沉量进行控制,并填写强夯施工纪录。过程控制中的各

10、类文件和资料进行管理存档。6、按质量要求进行监视和测量。并在相应施工纪录上签字认可。六、施工进度安排强夯施工计划于2013年1月25日开始,2013年4月30日结束。工期95天。为了确保强夯区5万m2施工按期完成,施工效率按平均300m2/(台天)考虑,需配备5套强夯设备(5台履带吊,5个强夯锤,5个普夯锤)。工期计划已考虑春节停工和设备维护等因素的影响。强夯期施工计划于2013年10月开始。七 、机械计划和劳动力计划根据生产需求,人员机械安排如下表所示7.1 主要施工船机配置序号设备名称规格型号单位数量主要用途1履带吊45t台5起吊夯锤及摆位2强夯锤2.1m、21.982t个5点夯地基3普夯

11、锤2.5m个5满夯地基4推土机台2场地整平5水准仪台5标高观测6全站仪台2放样7.2 施工人员配置序号工 种单位数量备注1技术管理人员人22测量工人53吊机手人54推土机司机人25普工人10合计人278、安全保证措施1、凡进入施工现场的员工必须遵守相关安全操作规程及有关安全法规、制度和规定,穿戴好本工种劳动防护用品;2、施工现场由现场主管统一指挥,工作期间各操作人员不准擅自离岗、串岗;3、加强宿舍区的管理,严禁烧电炉、乱拉电线等,消除火灾、触电等安全隐患;4、施工现场的各种管线、机电设备、交通道路和各种危险设施等必须设置安全标志和警示,未经许可任何人不准拆动安全防护设施;5、夜间作业时必须安装

12、足够的照明设施,保证安全生产;6、熟悉现场及周围情况,对各种设备的防风、防滑、防火、防爆、防潮、防雷、防晒、防泄等情况进行及时检查并采取相应措施;发生情况,一时解决不了时应及时报项目部,共同排除险情;7、严禁施工过程中交叉作业,严禁酒后作业;8、设备组装时严格按照说明书进行组装,并专业人员操作;9、作业前将作业现场周边围挡上安全网,防止强夯过程中石头等飞溅,并禁止非作业人员进入施工区;作业人员穿戴好劳保用品,必须位于规定的安全距离以外。10、在施工时挂钩人员在夯锤挂好后应站在夯机的侧后方,撤离夯机后面20米以外;11、严格做到“三不”:不被别人伤害、不伤害别人、不伤害自己;一但发生事故,应立即报项目部并组织人员抢救,保护现场的同时采取有效措施,避免事故扩大或再次发生。12、在施工现场布设标志牌,用于施工现场的安全提示、警告、禁止标识。13、施工机械由具有上岗证的熟练工操作。14、安全员要经常与当地气象台、站取得联系,随时了解天气情况,遇到雷雨、六级和六级以上的大风时,必须停止施工,并提前做好防范措施。附图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 岩土与地质勘察

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
