湖北某框混结构厂房钢筋工程施工方案(附示意图).doc

上传人:p** 文档编号:952878 上传时间:2024-05-23 格式:DOC 页数:35 大小:532.66KB
下载 相关 举报
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第1页
第1页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第2页
第2页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第3页
第3页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第4页
第4页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第5页
第5页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第6页
第6页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第7页
第7页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第8页
第8页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第9页
第9页 / 共35页
湖北某框混结构厂房钢筋工程施工方案(附示意图).doc_第10页
第10页 / 共35页
亲,该文档总共35页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《湖北某框混结构厂房钢筋工程施工方案(附示意图).doc》由会员分享,可在线阅读,更多相关《湖北某框混结构厂房钢筋工程施工方案(附示意图).doc(35页珍藏版)》请在第壹文秘上搜索。

1、某某玻璃膜项目一期工程钢筋工程施工方案编 制 人: 审 核 人: 审 批 人: 某某建筑工程有限公司目 录一 工程概况11.1 编制依据11.2 建筑与结构概况11.3 工程特点分析2二 施工方案22.1 管理组织机构及人员组成分工22.2 劳务队伍选择42.3 施工方法选择42.4 施工工艺流程42.5 施工机具选择52.6 钢筋的采购5三 施工方法53.1 施工准备53.2 钢筋绑扎作业条件73.3 钢筋工程质量控制程序83.4 钢筋原材控制83.5 配筋及钢筋连接相关要求103.6 钢筋堆放及标识要求123.7 钢筋的保护及除锈133.8 钢筋的加工制作133.9 剥肋滚压直螺纹套筒连接

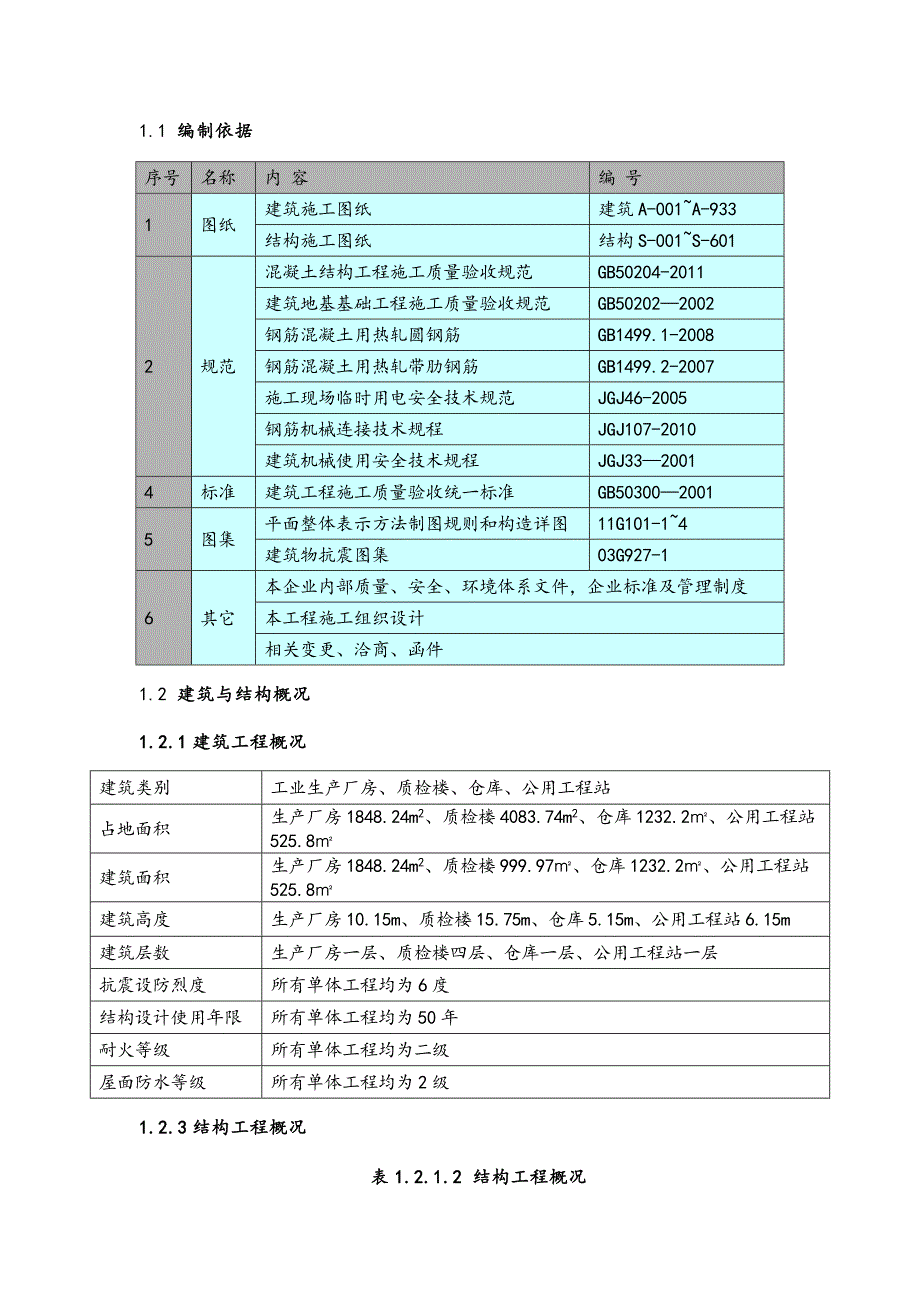

2、工艺143.10 钢筋连接控制183.11 各部位钢筋绑扎具体施工方法及控制要点19四 劳动力组织27五 材料、设备等供应计划27六 工期安排及保证措施286.1 施工进度计划286.2 工期保证措施28七 质量标准及保证措施297.1 质量标准297.2 质量保证措施31八 成品保护措施32九 安全防护和保护环境措施339.1 安全防护措施339.2 环境保护措施35十 季节性施工措施(冬、雨季施工)36一、工程概况1.1 编制依据序号名称内 容编 号1图纸建筑施工图纸建筑A-001A-933结构施工图纸结构S-001S-6012规范混凝土结构工程施工质量验收规范GB50204-2011建筑

3、地基基础工程施工质量验收规范GB502022002钢筋混凝土用热轧圆钢筋GB1499.1-2008钢筋混凝土用热轧带肋钢筋GB1499.2-2007施工现场临时用电安全技术规范JGJ46-2005钢筋机械连接技术规程JGJ107-2010建筑机械使用安全技术规程JGJ3320014标准建筑工程施工质量验收统一标准GB5030020015图集平面整体表示方法制图规则和构造详图11G101-14建筑物抗震图集03G927-16其它本企业内部质量、安全、环境体系文件,企业标准及管理制度本工程施工组织设计相关变更、洽商、函件1.2 建筑与结构概况1.2.1建筑工程概况建筑类别工业生产厂房、质检楼、仓库

4、、公用工程站占地面积生产厂房1848.24m2、质检楼4083.74m2、仓库1232.2、公用工程站525.8建筑面积生产厂房1848.24m2、质检楼999.97、仓库1232.2、公用工程站525.8建筑高度生产厂房10.15m、质检楼15.75m、仓库5.15m、公用工程站6.15m建筑层数生产厂房一层、质检楼四层、仓库一层、公用工程站一层抗震设防烈度所有单体工程均为6度结构设计使用年限所有单体工程均为50年耐火等级所有单体工程均为二级屋面防水等级所有单体工程均为2级1.2.3结构工程概况表1.2.1.2 结构工程概况地基基础形式独立承台结构类型框混结构屋面结构类型(生产厂房、仓库)轻

5、钢屋架及彩钢板瓦混凝土强度等级要求基础垫层C15基础承台C30框架柱、梁、板C30圈梁、构造柱、现浇过梁等次要构件C25钢材类别钢筋:HPB300、HRB335、HRB400,型钢:Q235B抗震等级框架抗震为四级建筑结构安全等级二级本工程0.000m为绝对标高+30.3m,自然地坪相对标高平均为-0.2m,质检楼首层层高为4.5m,二层四层层高为3.6m,屋面花架梁层4.5m。1.3 工程特点分析1、本工程钢筋分项工程量约为200t,工程量不很大,但钢筋规格直径(6、8、10、10、12、14、16、18、20、22、25)较多;2、本工程所在地空气潮湿、雨水量较多易造成钢材腐蚀,应对钢材采

6、取防锈蚀措施;3、钢筋配筋率不高,梁柱节点钢筋不密,钢筋排布间距易保证。 2.0施工方案1.4 管理组织机构及人员组成分工1.4.1管理组织机构钢筋工程施工成立以项目经理为组长,以项目副经理、项目技术负责人、为副组长的的管理机构,分层落实方案及制定的措施,提供有力的组织及质量保证体系,确保钢筋工程的施工质量。施工组织机构如下:组 长:岳汉林副组长:张晓花、李大雄组 员:庞旭军 岳汉桥 徐建斯1.4.2 各人员职责分工1)项目经理:岳汉林负责钢筋工程的总协调,全面安排工程施工。2)张晓花(项目副经理)组织现场按方案实施,负责施工所需人、机、物的组织管理与控制,协调外围关系和组织项目周检。技术负责

7、:李大雄负责方案的编制、组织上报审核、审批工作;向项目经理部相关管理人员进行方案交底工作;负责技术交底的审核工作,落实方案及交底的实施,对发现的问题及时提出整改措施。3)庞旭军(施工员)、岳汉桥(质检员)、徐建斯(钢筋工班组长)负责按方案要求提出物资需用计划;对钢筋加工、安装进行现场指导;实施现场施工过程旁站监督,确保施工按方案实施;具体负责钢筋工程施工过程控制和对作业人员进行技术交底、安全交底和技术培训等;检查作业人员的上岗证件是否齐全有效;同时负责施工验收及资料的归档整理工作。按照国家试验标准对进场钢材和过程产品进行取样送检,做好试验记录。张百川(材料员)负责材料供应,对所供应的材料质量负

8、责,并按照国家标准对进场钢材进行验收,对现场材料保管、材料使用、材料节约等方面进行严格的控制。张(安全员)配合项目副经理进行安全检查,严格动火审批程序,确保施工安全。负责整个施工、使用过程的安全监控,参与进场物资验收,对不符合安全要求的支撑体系提出整改通知并检查整改落实情况。1.5 劳务队伍选择劳务队伍从本局合格分包商名录中选择,确定责任心强、业务技术水平高、无不良施工记录的专业施工队伍。施工前,项目部将进行多方考察,对存在不良施工记录的作业队和作业班组严禁进入施工现场。1.6 施工方法选择1、本工程钢筋规格直径较多、结构简单,钢筋接长采用冷搭接的接长方式,框架柱采用电渣压力焊接长方式。2、本

9、工程柱钢筋规格直径较多且柱钢筋根数不多,一层及基础柱插筋外露高度较高,在进行柱插筋时,采用搭设脚手架设置钢管柱箍固定柱插筋,以保证柱插筋的垂直度及位置。3、施工斜梁、柱、板结构、基础承台时,钢筋采取现场放样制作,以保证钢筋满足结构需求。1.7 施工工艺流程1、柱子钢筋绑扎套柱箍筋搭接绑扎竖向钢筋画箍筋间距线绑箍筋调整验收2、梁钢筋绑扎画主次梁箍筋间距放主次梁箍筋穿主梁底层纵筋及弯起筋穿次梁底层纵筋并与箍筋固定穿主梁上层纵向架立筋按箍筋间距绑扎穿次梁上层纵筋钢筋按箍筋间距绑扎调整验收3、板钢筋绑扎清理模板模板上画线绑板下受力筋加设马凳绑负弯矩钢筋调整验收4、基础承台钢筋绑扎清理基底轴线及基础定位

10、线测定绑扎基础承台钢筋网加混凝土垫块及钢筋马凳绑基础钢筋上层网柱钢筋插筋调整验收1.8 施工机具选择本工程用于钢筋工程的主要机具有:钢筋弯曲机、钢筋切断机、砂轮切割机、钢筋钩子、撬棍、扳手、钢丝刷子、粉笔、辅助工具(模具、检测工具)。1.9 钢筋的采购材料进场计划随工程进度,钢筋选用国家大型钢厂生产的钢筋,严格执行GB14992007质量标准和相关程序文件。钢材进场后应具备出厂合格证、出厂检验报告,经复验合格后,方允许使用。二 施工方法2.1 施工准备2.1.1 技术准备(1)管理人员需尽快熟悉图纸,并及时发现图纸中存在的问题,进行图纸会审。(2)组织管理人员学习相关的规程、规范、标准;依据图

11、纸、施工组织设计编制施工方案。(3)向材料部门提供详细的材料计划,作好劳动力、材料及机械台班需用量分析。(4)钢筋施工前组织技术人员、质量人员、工长及班组长对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并落实到各个施工环节和每个操作工人身上。(5)了解混凝土保护层厚度、钢筋弯曲、弯钩等规定,计算钢筋下料长度和根数。(6)确定钢筋的连接方式,明确混凝土保护层厚度,核实结构中梁与梁、梁与板、梁与柱的钢筋穿插排列设计节点详图。(7)钢筋混凝土结构中纵向钢筋的锚固长度及钢筋构造要求应符合设计要求。2.1.2 测量准备根据平面控制

12、网,在基础垫层上放出轴线和墙、柱位置线;基础钢筋绑扎完成后测量人员必须组织测放墙、柱插筋位置线(每跨至少两点用红油漆标注)。砼浇注完成后,支设竖向模板前,在基础混凝土上放出平面控制轴线。待竖向钢筋绑扎完成后,在竖向钢筋上标出标高控制点。2.1.3 机具准备1、主要机具见下表:施工机具名称型号单位数量功率进场日期钢筋切断机GQ32台15KW2012-11-10钢筋弯曲机GW32台15KW2012-11-10砂轮切割机/台12KW2012-11-10钢筋调直机/台13KW2012-11-10电焊机/台1500A2012-11-10施 工 扳 手/把10/2012-11-102、工具:力矩检测扳手、

13、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。2.1.4 劳动力准备根据本工程的施工进度安排和施工流水段划分,为配合整体施工进度,必须保证钢筋工不少于25人。2.1.5 图审准备施工前认真查阅图纸(包括与建筑图对应情况)、设计变更、方案、相关安全质量规范,做到图纸上问题提前与设计院联系解决,审查无误后,方可出具详细的钢筋下料单。2.1.6 管理人员及劳务人员培训项目技术质量部将按规定对项目相关部门及分包单位进行方案、措施交底(包括书面和口头),由分包管理层向其钢筋操作层进行方案、措施交底(包括书面和口头)。2.1.7 材料准备1、进场钢筋需符合设计要求,有出厂合格证,进场后由土

14、建工长检查,按钢筋品种、规格分类验收,并进行标识;由试验员负责钢筋现场取样,进行复试,取样时必须要报请建设单位和监理单位见证;材料检验复试合格后,将试验结果报送监理,监理通过后,按照钢筋下料单进行钢筋加工。钢筋表面应无老锈和油污,钢筋应平直、无损伤。2、绑扎铁丝采用22号铁丝,铁丝的切断长度要满足使用要求。3、钢筋保护层垫块:根据图纸要求保护层厚度,对于基础底板、基础柱等地下构件的钢筋保护层采用现场预制混凝土的方式;对于地上梁、柱等构件的竖向钢筋保护层采用塑料垫块或预制混凝土垫块的方式。2.2 钢筋绑扎作业条件1、垫层和顶板砼浇筑完毕,现场垃圾清理干净,验线合格后,可绑扎柱钢筋。2、梁模内垃圾清理干净,剩下一面侧模未支时,方可绑扎梁钢筋。3、顶板模板支设完毕,模板验收合格后,方可绑扎顶板钢筋。4、钢筋进场后应检查是否有出厂材质证明、做完复试,并按施工平面图中指定的位置,按规格、使用部位、编号分别堆放在

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
