湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc

上传人:p** 文档编号:952989 上传时间:2024-05-23 格式:DOC 页数:30 大小:100.90KB
下载 相关 举报
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第1页
第1页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第2页
第2页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第3页
第3页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第4页
第4页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第5页
第5页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第6页
第6页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第7页
第7页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第8页
第8页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第9页
第9页 / 共30页
湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

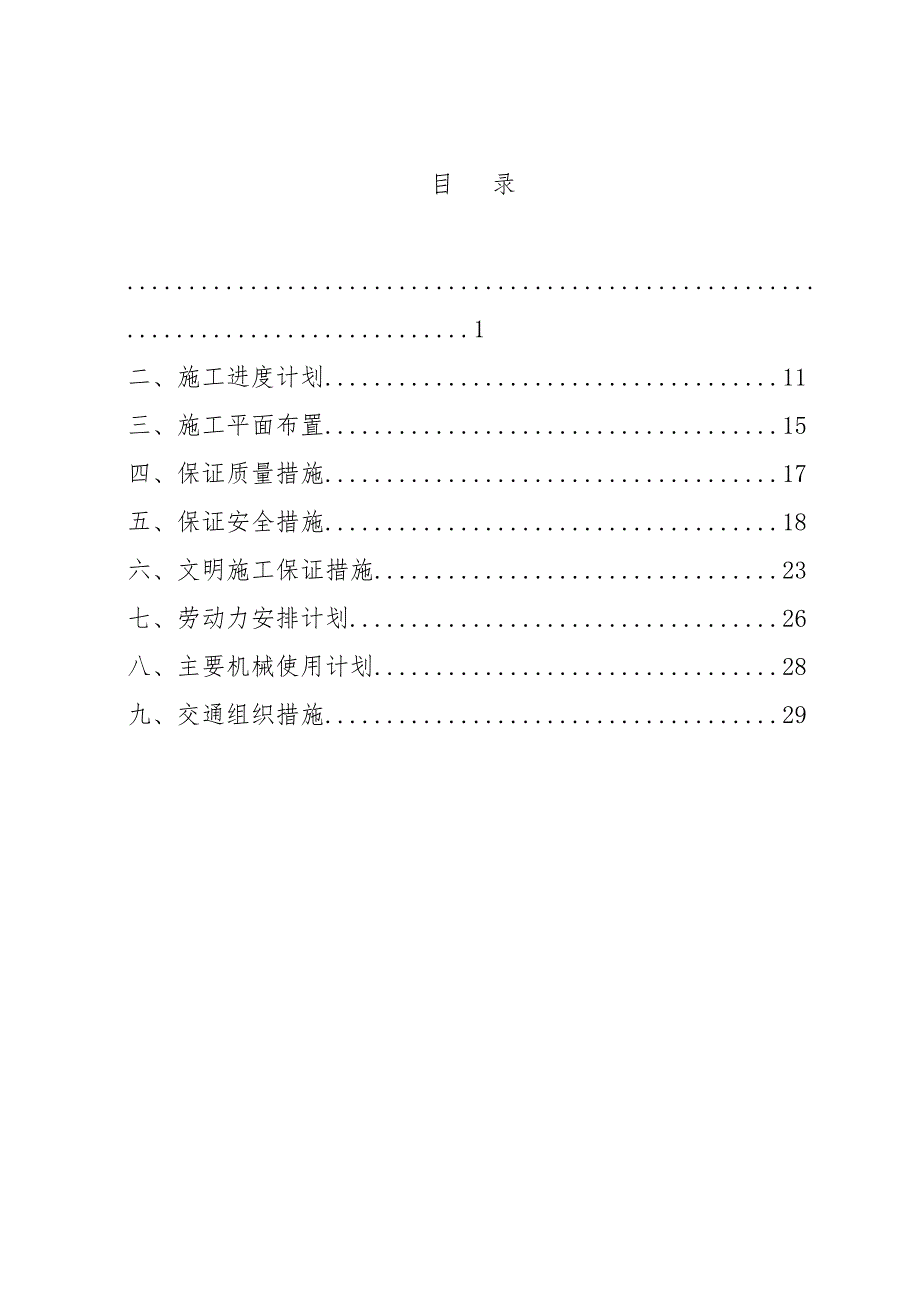

《湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc》由会员分享,可在线阅读,更多相关《湖南某多层砖混结构医院门诊楼拆除工程施工方案.doc(30页珍藏版)》请在第壹文秘上搜索。

1、目 录.1二、施工进度计划.11三、施工平面布置.15四、保证质量措施.17五、保证安全措施.18六、文明施工保证措施.23七、劳动力安排计划.26八、主要机械使用计划.28九、交通组织措施.29一、施工方案1.1工程概况 本工程为某某市第一人民医院旧门诊大楼,座落在本院南门东侧。为改善医院的医疗条件及体现医院的整体形象。新的门诊大楼已竣工在即,择日开诊,故该栋使用了数十年的旧门诊大楼即将拆除,原址将建成院内花园及停车坪。 该工程为砖混结构,五层,局部四层,共30个开间,建筑面积4437m2,屋面高度21米,主要构造为: 墙体:普通烧结粘土砖; 楼面:预制空心板,面层水磨石; 现浇部位:楼梯、

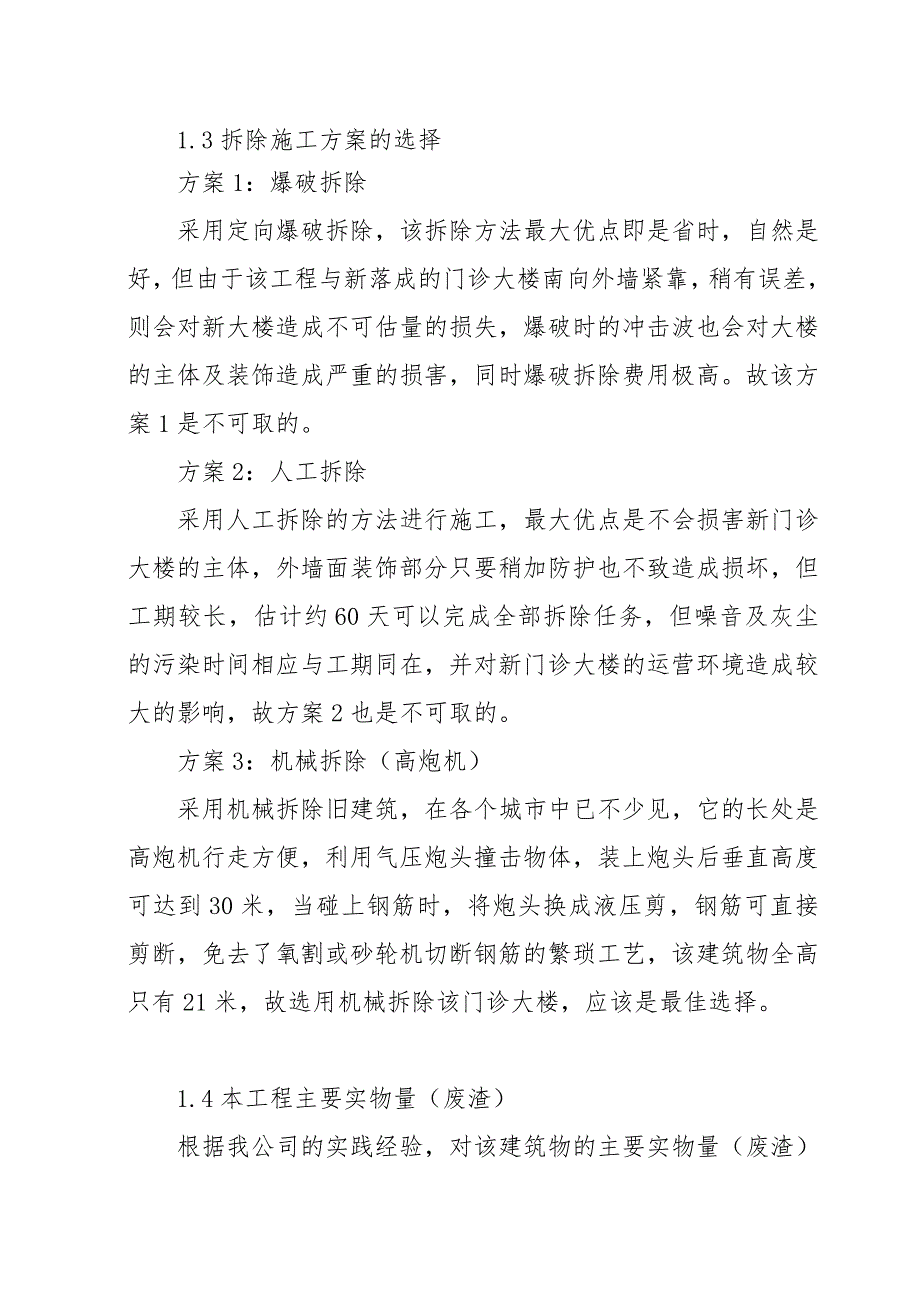

2、大厅楼面,局部大梁; 门窗:木制; 装饰:内墙普通抹灰;外墙西北面为清水墙,东南面为洗刷石饰面; 屋面:平屋面,东西头上人屋面。1.2施工条件 该工程北面紧靠新建的门诊大楼,间距最小为0.1米,最大为1.8米;东向紧靠院外围墙,无空地;南向、西向有部分空坪,可做停放施工设备及运输车辆使用;总之,该工程周边场地狭小,施工条件较差,故拆除施工中安全隐患不可避免。1.3拆除施工方案的选择 方案1:爆破拆除 采用定向爆破拆除,该拆除方法最大优点即是省时,自然是好,但由于该工程与新落成的门诊大楼南向外墙紧靠,稍有误差,则会对新大楼造成不可估量的损失,爆破时的冲击波也会对大楼的主体及装饰造成严重的损害,同

3、时爆破拆除费用极高。故该方案1是不可取的。 方案2:人工拆除 采用人工拆除的方法进行施工,最大优点是不会损害新门诊大楼的主体,外墙面装饰部分只要稍加防护也不致造成损坏,但工期较长,估计约60天可以完成全部拆除任务,但噪音及灰尘的污染时间相应与工期同在,并对新门诊大楼的运营环境造成较大的影响,故方案2也是不可取的。 方案3:机械拆除(高炮机) 采用机械拆除旧建筑,在各个城市中已不少见,它的长处是高炮机行走方便,利用气压炮头撞击物体,装上炮头后垂直高度可达到30米,当碰上钢筋时,将炮头换成液压剪,钢筋可直接剪断,免去了氧割或砂轮机切断钢筋的繁琐工艺,该建筑物全高只有21米,故选用机械拆除该门诊大楼

4、,应该是最佳选择。1.4本工程主要实物量(废渣) 根据我公司的实践经验,对该建筑物的主要实物量(废渣)估算总重量约5750吨。其中: 砖砌体:2100吨;钢筋:80吨;砾石:1350吨;河砂:2220吨;门窗约:500樘。1.5施工组织部署及管理目标1.5.1施工组织部署1.5.1.1组织机构(见组织机构框图)本工程采用项目法施工管理:成立项目经理部,直属公司领导,委派施工管理经验丰富、专业技术能力强,具有丰富拆除施工经验的专业技术人员担任项目部技术负责人。项目经理部成立职能科室,配齐各科室负责人,使该工程在施工过程中各项工作均得到全面、有效的管理和控制。本工程一旦开工,将由公司统一协调指挥,

5、优化配置资源,充分保证本项目的人、财、物需要,加强本项目的管理力度。本工程项目管理重点:大力加强内部施工技术、安全管理,强化项目竞争机制,优化劳动组合,层层落实岗位责任制,项目的组织职能管理采用直线与职能综合式组织形式,在项目管理中按安全保证管理手册及相应的程序文件进行工程安全管理。项目组织机构框图项 目 部项目经理项目副经理项目技术负责人生产经营科材料设备科综合办公科财务劳资科技术质安科各 专 业 施 工 队1.5.1.2施工准备工作确保项目经理部人员及时到位,正常全面开展各项工作。投入先进精良的机械设备,并按需要及时组织进场。按照本工程临时设施规划,修建好施工现场办公室及生产临时设施、根据

6、总平面图进行临时设施搭建,施工进场道路的修筑。协助建设单位做好临建生产设施的用水用电申请。做好施工设备的进场准备工作,按工程进度要求组织进场。熟悉地形情况,编制工程施工组织设计和施工作业方案及有关特殊工序作业指导书,制定工程级施工网络计划和施工作业计划。严格按照安全体系安全标准要求,编制本工程项目安保手册,确保工程安全管理行为制度化、规范化、标准化、确保工程安全。办理开工手续,组织劳动力、材料、机具设备进场。1.5.1.3劳动力组织根据劳动需用计划,做好劳动力进场前期工作,与班组签订合同,做好进场施工人员的技术培训考核工作,学习安全标准和各项管理制度。组织一批技术素质好、责任心强、能征善战、能

7、打硬仗的施工队伍进场施工。各施工班组劳动力组合根据分工不同组成四个班组:第一施工组主要负责拆除施工;第二施工组主要负责装载废渣;第三施工组主要负责废渣的运输;第四施工组主要负责弃土场的施工。1.5.1.4施工组织安排根据本工程的特点,本工程施工工期紧。在施工中应抓住全过程的关键线路,合理安排施工顺序。认真处理好各项工序的内在关系,搞好施工过程中的协调管理,有效的运用施工全过程时间、空间和资源,组织流水交叉作业。总体施工部署为:整个拆除工程分为个施工段,组织二班人员同时施工,分别从西向东推进拆除,以确保工期目标的实现。充分加快机械设备的周转使用,提高设备的利用率。搞好道路运输,及时将废渣运出拆除

8、现场,不影响高炮机的施工。1.5.1.5主要施工机具设备的选择拆除二层以上选用2台高炮机作业,二层以下选用1台挖掘机拆除并配合装载,装载选用1台装载机,废渣运输选用10台20吨后8轮自卸汽车,弃土场选用1台推土机整理作业。1.5.2施工管理目标工期目标:实行承诺总工期目标管理,网络计划控制,确保自开工之日起10(日历)天竣工。安全目标:杜绝重大伤亡事故,不发生火灾事故,不发生生产交通事故,不发生重大设备事故,轻伤事故频率控制在3以内。文明施工管理目标:达到现场文明施工标准。综合治理管理目标:加强员工的素质教育,提高其遵纪守法、维护社会治安的自觉性。妥善处理好与周边居民的利益关系。杜绝社会纠纷现

9、象发生。环境保护:施工期间采取技术措施降低施工噪声、控制扬尘、污水排放污染,保护周围环境,保护好树木花草,确保优美的施工环境。1.6机械拆除(高炮机)施工方案施工程序现场准备房屋拆除废渣运输弃土场填筑交工验收1.6.1现场准备(第一天)室内水电源:拆除工作开始前,先将室内水电源通往被拆除建筑物的支线切断或迁移,有条件时,能有利用价值的电器设备尽量做到施工前拆除掉,不要损坏。安全围栏:在旧门诊部的西头与院内主道路以东及新建门诊大楼的南外墙和新门诊楼的东北角设置安全围栏,围栏高度不低于2米;拆除现场的西头留设大门通道一个,宽度为6米;旧门诊大楼大厅(南向)对面的坡道铁门,实行关闭;当拆除东头墙体时

10、,则将小巷二头封闭施工;各个安全危险区域挂设警示标志,安全保卫人员即日上岗。临时水电:按照施工总平面布置图安装降尘使用的给水管道,终点离旧门诊楼西山墙的距离控制为8米,以防止拆除机械压坏;为配合夜间施工需要,沿铁砂岭路北向挡土墙底架设临时供电线路,并确定好探照灯的摆放位置。旧门窗拆除:根据估算,该建筑物内有木制门窗约500樘左右,运用经济价值观念,应当在当日全部完好无损的拆除下来。树木移栽:在旧门诊楼西、南向有少量的名贵树种,为防止拆除过程中的损坏,应将该批树木移到异地重栽。设备进场:第1天进场设备为高炮机一台,第2天下午进场设备为第二台高炮机、挖掘机一台、装载机一台,载重汽车为下午6点以后进

11、场,弃土场推土机于载重汽车进场时间相同,停放到所选定好的弃土场内。弃土场:弃土场的选址则根据余湖新城指挥部的要求,确定在白马工业园内。1.6.2房屋拆除(第二天至第九天)1.6.2.1拆除建筑物按照拆除方案,自西向东、自上而下、自南而北,逐段逐层的拆除原则,先拆除非承重结构,再拆除承重结构,拆除过程中由专人负责监测被拆建筑物结构状态,并做好记录。当发现有不稳定状态的趋势时,必须停止作业,采取有效措施,消除隐患后方可继续作业。拆除建筑物时,楼面上及所有室内不得有人滞留,拆除某部分时,要防止其它部分发生坍塌,拆除较大或较重的砼梁时,应用起重机械吊下。拆除程序应严格按照本方案(2.4拆除施工段划分及

12、工日计划板块图)实施。1.6.2.2高炮机拆除作业:拆除二层以上时选用中型高炮机(臂长30米),二层以下则选用挖掘机,挖掘机功效快,并可协助装载机装渣。高炮机凿物体时,应控制好冲击锤的角度,锤尖应向下或向内撞击,不得向上或向外进行撞击,特别是与新门诊楼南向紧靠的墙体,要防止被拆墙体向外倒塌而损坏新门诊楼建筑外墙,造成不应有的损失。每层的墙体或每块墙拆除后,要及时将废渣清出至地面,防止楼面超荷载堆积造成楼面板断裂垮塌;拆除楼面空心板时,要一块块的进行拆除,并及时清出至地面堆放,不得积压在下层楼面板上;当遇有砼梁时,应先将砼破碎后再用高炮剪将砼梁钢筋截断,不得将整段砼梁从高层向下推放。拆除物体均安

13、排在白天施工,不得超过晚上8时。1.6.3废渣运输(第二天至第九天)装渣:配制轮胎式装载机装小型(松散)碎渣,大块的砼块及空心板块采用挖掘机装载。运输:调配10台20吨的后8轮大型自卸载重汽车做为废渣运输车,运输废渣时间确定在晚上6点10点,白天不安排废渣运输任务,所有运渣车辆车厢采用蓬布遮盖严密,防止对沿途造成灰尘污染。1.6.4弃土场填筑弃土场选择在余湖新城白马工业园,离施工现场较近(约4km)。由于采用大型载重汽车运输,故弃土场配置D85推土机一台进行平整整理,功率较大,推平一车时间约五分钟,故大大加快了运输车辆的卸货速度。技术要求:填方施工应按接近水平的分层填筑,当填方高度在10米以内

14、,采用1:1.5放坡,填方高度超过10米,可做成折线形放坡,上部采用1:1.5放坡,下部采用1:1.75放坡;为使填土场能尽可能做到雨后在最短时间内开工,将在弃土场的主要进场道路上做表面硬化处理,以保证运输车辆顺利通行。因弃土场填筑的是旧房拆除废渣,废渣内含有少量的钢筋、电线等其它有价值的废品,故在填筑过程中必然有少数的村民进入弃土场捡拾或抢夺,因此在弃土场周边设置警戒线,除我公司派员守护外,必要时从市保安公司特请专业人员进行护场保卫工作,以防止安全事故的发生。二、施工进度计划及保证措施拆除过程中,我们将更进一步制定合理的二次网络计划,不断加强检查和调整,做好生产要素的合理配置,严格执行施工方案和安全操作规程,调动一切积极因素,确保进度目标的实现。2.1施工工期我公司根据企业资金雄厚,运用科学的施工方法以及配备强有力

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
