湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc

上传人:p** 文档编号:953009 上传时间:2024-05-23 格式:DOC 页数:28 大小:3.55MB
下载 相关 举报
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第1页
第1页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第2页
第2页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第3页
第3页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第4页
第4页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第5页
第5页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第6页
第6页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第7页
第7页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第8页
第8页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第9页
第9页 / 共28页
湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc》由会员分享,可在线阅读,更多相关《湖南某小区高层框剪结构住宅楼筏板基础大体积混凝土施工方案.doc(28页珍藏版)》请在第壹文秘上搜索。

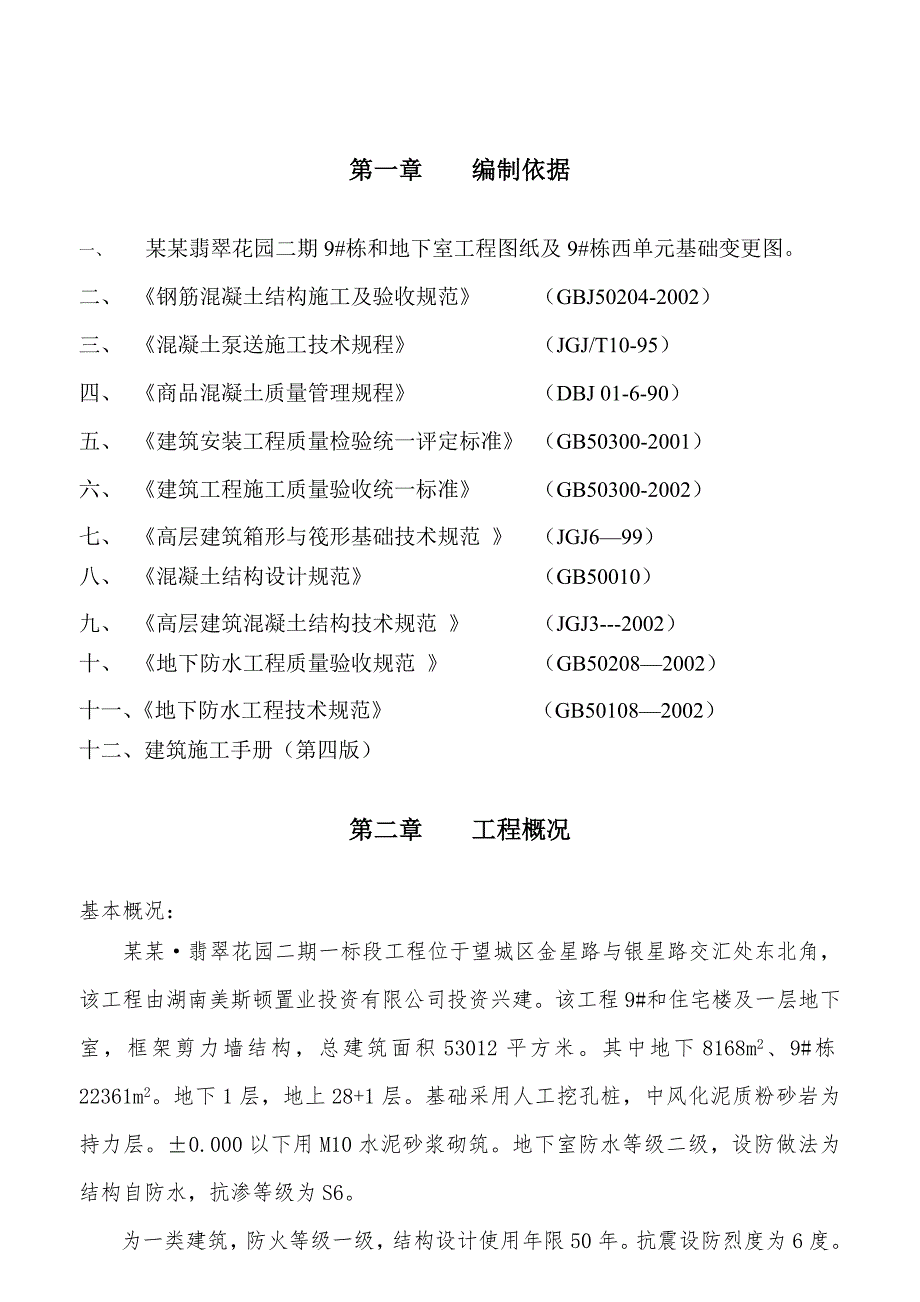

1、某某花园二期9#栋伐板基础大体积混凝土施工方案 编制:_ 审核:_ 审定:_编制单位:某某建筑股份有限公司编制日期:某某年 六 月 十 日目 录第一章编制依据3第二章工程概况3第三章施工准备4一、技术准备4二、施工机具的准备4三、劳动力安排6第四章大体积混凝土施工方法及施工区段的划分6第五章防止大体积混凝土产生裂缝的措施7一、原材料方面采取的措施9二、浇筑方面采取的措施8三、混凝土泌水处理和表面处理8四、混凝土养护与试块留置8五、温度监测19第六章大体积混凝土施工注意事项17第七章成品保护18第八章安全技术及施工临时用电要求19第九章文明环保要求21第十章其它保证措施21第一章 编制依据一、

2、某某翡翠花园二期9#栋和地下室工程图纸及9#栋西单元基础变更图。二、 钢筋混凝土结构施工及验收规范 (GBJ50204-2002)三、 混凝土泵送施工技术规程 (JGJ/T10-95) 四、 商品混凝土质量管理规程 (DBJ 01-6-90) 五、 建筑安装工程质量检验统一评定标准 (GB50300-2001) 六、 建筑工程施工质量验收统一标准 (GB50300-2002) 七、 高层建筑箱形与筏形基础技术规范 (JGJ699)八、 混凝土结构设计规范 (GB50010)九、 高层建筑混凝土结构技术规范 (JGJ3-2002)十、 地下防水工程质量验收规范 (GB502082002)十一、地

3、下防水工程技术规范 (GB501082002)十二、建筑施工手册(第四版)第二章 工程概况基本概况:某某翡翠花园二期一标段工程位于望城区金星路与银星路交汇处东北角,该工程由湖南美斯顿置业投资有限公司投资兴建。该工程9#和住宅楼及一层地下室,框架剪力墙结构,总建筑面积53012平方米。其中地下8168m2、9#栋22361m2。地下1层,地上28+1层。基础采用人工挖孔桩,中风化泥质粉砂岩为持力层。0.000以下用M10水泥砂浆砌筑。地下室防水等级二级,设防做法为结构自防水,抗渗等级为S6。为一类建筑,防火等级一级,结构设计使用年限50年。抗震设防烈度为6度。结构概况:1、本工程9#栋28+1层

4、,属高层建筑,为钢筋混凝土框架剪力墙结构,抗震设防烈度为六度。2、基础型式筏板基础。筏板厚为1500mm筏板顶标高5.7米(48.800m)。3、基础钢筋采用: HRB400(25)钢筋双向双层,间距150 (25150)。4、本基础筏板、暗梁混凝土板标号均为C40p6筏板为1500厚,且面积较大,体量大,属大体积砼。本方案主要针对筏板混凝土编制施工方案。第三章 施工准备一、 技术准备(其它准备详见施组)施工前进行详细的技术交底,严格执行三级交底制度,并要求参加施工的每一个技术人员及管理人员熟知技术指标、施工工艺及相关知识。施工前进行运输路线核实,对砼搅拌站进行确认,确保砼供应量及供应速度、供

5、应质量。对以前工作的验收浇筑,清点杂物,污染浇水湿润工作。二、 施工机具的准备本工程混凝土全部采用商品砼泵送施工,砼采用搅拌运输车输送,筏板采用泵送商品砼施工,计划主楼筏板砼施工工期为2d。依据工程所需砼量、工期保证等因素,拟采用下列机械设备:JC-10 混凝土搅拌运输车、中联HBT60/80砼泵。各设备技术参数如下表所示。机械设备HBT60/80JC-10最大理论排量(m3/h)58/78实际平均排量Q(m3/h)25(35)混凝土塌落度(cm)16-18额定容量(m3)10砼搅拌运输车往返约需 h=1h ,装料、卸料及其它停车约需 t=0.3h 。每台混凝土泵需配备混凝土搅拌车为:N=Q6

6、0(1+0.2)/(60V)式中:N-混凝土搅拌车数量h-砼搅拌运输车往返需时间(小时)t-混凝土搅拌车总停歇时间(小时)Q-每台混凝土泵的实际平均排出量(m3/h)V-每台混凝土搅拌车容量(m3)把各数据代入上式,得:N=40601.2/(6010)4.8辆依据施工现场场地情况及搅拌站实际供料能力及交通道路情况,拟采用一台地泵,选取5辆混凝土搅拌运输车能满足要求。直径 50mm 振捣棒 4 根(包括备用)、木抹子、平铁锹及相应的电源箱、电源插座、标有 500mm 标尺(12 钢筋)1 米长 4 根、碘钨灯 10 盏、行灯6个、水平尺2 把等。保证可视度和视觉良好,测量复核、高程控制、钢筋模板

7、验收、污染清理浇水湿润等。三、 劳动力安排底板砼分二班人轮流浇筑,每班分为两组,每组分配以下机具:4根振捣棒、相应电源箱、电源插座、 铁锹、木抹子等。每班人员安排如下:每根振捣棒 3 人、扶泵管 5 人、泵车后台 1 人、前台协调 1 人、后台协调 1 人、砼工 10 人,每组 22人。同时,木工护摸、钢筋工护筋、电工等人员跟班观察,以保证混凝土浇筑顺利进行。现场管理人员应根据实际情况组织确定祥见施组。第四章 大体积混凝土施工方法及施工区段的划分一、区域划分1、根据工程设计和现场的实际情况,该工程筏板基础一9#栋24轴往东向1米及9#栋23轴往东向1米,界分为 2个浇筑区,3个施工浇筑作业层;

8、基础底板长取30.2m,宽27.3m,厚1.50m,采用C40p6。按照分区逐一分层浇筑示意见附图。二、砼施工方法1、浇筑手段汽车泵停置在基坑边进行来回浇筑。2、浇筑顺序和控制原则:1)以浇筑主筏板、剪力墙、柱为主,基础梁作为调节。2)浇筑主筏板时先浇筑最低位置(电梯井),然后从短边开始往长向扩展,具体见浇筑示意图。3)在初凝前继续浇筑,过程中严格控制好暂留时间,严禁出现施工冷缝。4)筏板后浇带按设计要求时间60D后方可浇筑砼,后浇带砼为 C40微膨胀5)根据设计要求筏板后浇带加设膨胀止水条,在施工时设二道钢板网和两道密目铁丝网配合钢筋支撑进行封堵,在进行后浇带砼浇筑前,安排专人对基层进行处理

9、完毕后才能钉设滞水条,最后再灌注砼。 3、混凝土的振捣和收面混凝土的振捣采用50的插入式振动器,最大振动半径为50,浇筑时插点间距为300mm,振动点成梅花状布置。振动器振捣时严禁和电梯井预埋管和测温器接触,振动点要远离套管30左右进行振捣。砼要及时收面,收面分4次进行,第一次收面在混凝土下料完成时进行初平,第二次根据标高进行填补精平,第三次在混凝土初凝之前进行压光收面,第四次在混凝土终凝之前进行再次收面。收面收好后覆盖麻袋薄膜进行(保湿)养护。第五章 防止大体积混凝土产生裂缝的措施一、 原材料方面采取的措施1.、要求砼级配良好,不泌水,不离析,和易性良好,强度等级同设计要求,砼的入泵塌落度为

10、 140mm180mm,初凝时间宜为3-5小时 。 根据设计要求:筏板混凝土强度等级为C40,防水等级为p6。 2、混凝土搅拌站原材料称量装置要严格、准确,确保混凝土的质量。砂、石的含泥量及杂质含量严格按规范要求进行控制。石子宜选用540mm的粒径,砂石骨料的粒径要尽量大些做到级配良好,以减少砼的收缩;当水灰比不变时,水和水泥的用量对砼的收缩变形有显著影响,因此,在保证可泵性和水灰比一定的条件下,要尽量降低水泥浆量。保证出料的配合比、在浇筑混凝土、减少坍落度等措施。二、 浇筑方面采取的措施设计要求砼内部温度与外界温度之差不大于25,以防砼开裂。施工过程中严格控制混凝土出机温度和浇筑温度,使其不

11、致过低或过高。浇筑时采用分段分层浇筑,混凝土采用自然流淌分层浇筑,分层厚度控制在300mm左右可最大限度降低水化热;上层砼必须在下层初凝前开始浇筑,且振动棒振捣时须伸入下层砼约5深,以使两层砼间粘结紧密,不出现施工冷缝详见分层浇捣示意图。大体积混凝土降温散热措施因为本伐板基础有1.5米之厚加之又在夏季高温季节施工,室外温度达到36度以上,混凝土内部水化热根本无法自然散去,会累积增加温度上升到混凝土所承受的极限温度以上。防止基础大体积混凝土因内部高温损坏混凝土结构。需在混凝土内部安装50mm薄壁钢管,管内采用低温自来水进行循环散热降低混凝土内部温度,确保混凝土基础质量。具体做法是在伐板基础底往上

12、750mm高度水平位置,安装埋设一层间距为1.0米50mm薄壁钢管使之相互连通形成循环回路,在建筑基础的靠外角处从立管引出混凝土外,使基础内部埋设管道进行自来水循环散热来达到降低混凝土内部聚集的水化热,保护混凝土成品的质量。电梯井防渗漏措施:电梯井和集水井防渗漏措施: 地面、墙面抹灰是墙面防水防漏的关键工序,要通过对第一层砂浆的抹平、压实来实现切断抹灰层的毛细管,并通过在砂浆中掺加适量的聚合物来提高砂浆的拒水、防渗、防漏性能。此后,再满刷一道聚合物水泥浆作为抗渗加强层,从而达到使墙面、地面、不渗不漏的目的。混凝土泌水处理和表面处理为保证砼浇筑质量,减少表面因泌水、浮浆过多而开裂,在基础垫层施工

13、时两条后浇带交界处设置集水坑,筏板砼浇筑过程中的泌水排入坑内,通过水泵抽排出基坑,经二级沉淀后再排入市政管网。由于泵送混凝土表面的水泥浆(包括浮浆)较多较厚,在混凝土浇注到位后,及时把水泥浆赶至后浇带范围内,并安排专人将其转移基坑外,然后用刮尺按标高初步进行刮平,并用木搓板反复搓平压实,使混凝土硬化过程初期产生的收缩裂缝在塑性阶段就予以封闭填补,以防止混凝土表面龟裂。在砼收头处,易出现表面水泥浆太厚,不能排净的情况,可以适当加入同砼粒径的石子,再用平板振动器进行振动碾压,然后再按程序收平,也可减少砼表面的收缩开裂。三、 混凝土养护与试块留置1、砼的养护该工程基础主筏板为1.5m厚,属于大体积砼

14、施工,所以筏板砼的养护好坏是保证其质量成功的关键,因此必须加强养护措施,保证够养护时间。混凝土终凝后前三天采取“保温保湿养护”法进行混凝土养护,使混凝土内部温度缓缓下降,充分发挥徐变特性,减低温度应力;具体做法为先在混凝土表面上严密地覆盖一层薄膜,然后再覆盖一层毛毡;利用覆盖的保温层避免发生急剧的温度梯度降低。 “保温养护”法所需施工措施用材:毛毡、薄膜。砼的裂缝控制计算(依据建筑施工手册第四版)1底板混凝土内外温差计算 基础底板长取30.2m,宽27.3m,厚1.50m,采用C40P6,地基土为粘土层。浇筑C10垫层后,施工采用42.5级普通硅酸盐水泥,水泥用量控制在252/m3,采用一次性浇筑不留施工缝,计划混凝土的浇筑时间在7月初旬,月平均气温为35。1)由于水泥水化热引起混凝土内部绝热温升: T=WQ0(1-e-mt)/C式中:T-混凝土不同龄期的绝热温升(),W-每m3混凝土的水泥用量(/m3)取330/m3Q0-单位水泥28天的累计水化热(J/)取375103J/kgC-混凝土的比热,取993.70 J/K-混凝土容重,取2400/m3t-混凝土龄期(d)m-常数,与水泥品种、浇筑时温度有关 设计c340p6混凝土绝热温升计算如下: 令e-mt =0时,Q0=J/(42.5级普通硅酸盐水泥)T=252

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
