《陕西某铝厂住宅楼沉降观测施工方案.doc》由会员分享,可在线阅读,更多相关《陕西某铝厂住宅楼沉降观测施工方案.doc(7页珍藏版)》请在第壹文秘上搜索。

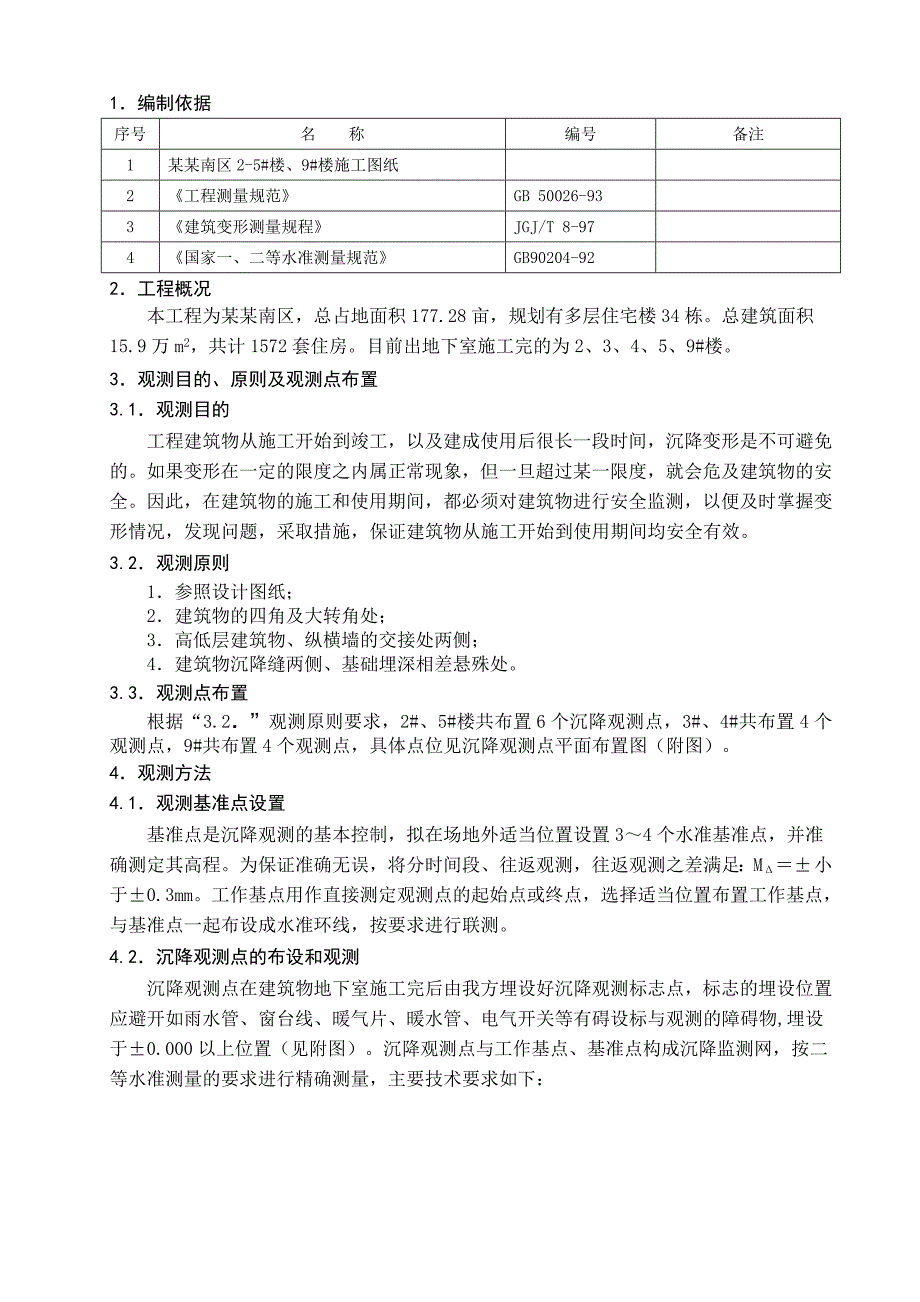

1、某某南区2-5#楼沉降观测施工方案编制人: 审核人: 审批人: 某某有限公司民建一部年3月目 录1编制依据12工程概况13观测目的、原则及观测点布置13.1观测目的13.2观测原则13.3观测点布置14观测方法14.1观测基准点设置14.2沉降观测点的布设和观测15观测周期25.1施工阶段25.2使用阶段25.3建筑物沉降稳定标准26观测仪器及人员组成26.1观测仪器26.2人员组成及职责37观测资料及整理37.1观测资料整理37.2观测成果31编制依据序号名 称编号备注1某某南区2-5#楼、9#楼施工图纸2工程测量规范GB 50026-933建筑变形测量规程JGJ/T 8-974国家一、二等
2、水准测量规范GB90204-922工程概况本工程为某某南区,总占地面积177.28亩,规划有多层住宅楼34栋。总建筑面积15.9万m2,共计1572套住房。目前出地下室施工完的为2、3、4、5、9#楼。3观测目的、原则及观测点布置3.1观测目的工程建筑物从施工开始到竣工,以及建成使用后很长一段时间,沉降变形是不可避免的。如果变形在一定的限度之内属正常现象,但一旦超过某一限度,就会危及建筑物的安全。因此,在建筑物的施工和使用期间,都必须对建筑物进行安全监测,以便及时掌握变形情况,发现问题,采取措施,保证建筑物从施工开始到使用期间均安全有效。3.2观测原则1参照设计图纸;2建筑物的四角及大转角处;
3、3高低层建筑物、纵横墙的交接处两侧;4建筑物沉降缝两侧、基础埋深相差悬殊处。3.3观测点布置根据“3.2”观测原则要求,2#、5#楼共布置6个沉降观测点,3#、4#共布置4个观测点,9#共布置4个观测点,具体点位见沉降观测点平面布置图(附图)。4观测方法4.1观测基准点设置基准点是沉降观测的基本控制,拟在场地外适当位置设置34个水准基准点,并准确测定其高程。为保证准确无误,将分时间段、往返观测,往返观测之差满足:M 小于0.3mm。工作基点用作直接测定观测点的起始点或终点,选择适当位置布置工作基点,与基准点一起布设成水准环线,按要求进行联测。4.2沉降观测点的布设和观测沉降观测点在建筑物地下室
4、施工完后由我方埋设好沉降观测标志点,标志的埋设位置应避开如雨水管、窗台线、暖气片、暖水管、电气开关等有碍设标与观测的障碍物,埋设于0.000以上位置(见附图)。沉降观测点与工作基点、基准点构成沉降监测网,按二等水准测量的要求进行精确测量,主要技术要求如下: 沉降监测网的主要技术要求 表4.1相邻基准点高差中误差(mm)每站高差中误差(mm)往返较差、附合或环线闭合差 (mm)检测已测高差较差(mm)使用仪器、观测方法及要求1.00.300.600.8DS05型仪器,按二等水准测量的技术要求(见表2.2)施测 二等水准测量的主要技术要求 表4.2等级每千米高差全中误差(mm)路线长度(km)水准
5、仪的型号水准尺观测次数往返较差、附合或环线闭合差与已知点联测附合或环线平地(mm)山地(mm)二等2DS05铟瓦往返各一次往返各一次4各次沉降观测是整个工作的主体,建筑物施工到各个时期的沉降变形量就在这一环节中反映出来,为保证测量的准确性,观测之前对所使用仪器按规范要求进行检验校正,观测按照采用相同的观测路线、使用同一仪器和水准尺、固定观测人员、在基本相同的环境和条件下工作的要求进行观测,精度严格遵行规范要求: 水准观测的主要技术要求 表2.3等级水准仪的型号视线长度(m)前后视较差(m)前后视累积差(m)视线离地面最低高度(m)基本分划、辅助分划读数较差(mm)基本分划、辅助分划所测高差较差
6、(mm)二等DS0550130.50.50.7注:二等水准视线长度小于20m时,其视线高度不应低于0.3m。5观测周期5.1施工阶段在建筑物地地下室施工完成后,拆模后进行沉降观测点布置,并进行首次观测。之后每增加一层荷载进行一次观测直至主体封顶。装修完成后观测一次。施工期间共进行8次观测。5.2使用阶段建筑物竣工后半年每隔23个月观测一次,以后每隔46个月观测一次,直至建筑物沉降稳定,预计共观测3次。当建筑物出现下沉、上浮,不均匀沉降比较严重,或裂缝发展迅速,应每日或数日连续观测。5.3建筑物沉降稳定标准地基变形沉降的稳定标准应由沉降量时间关系曲线判定。建筑变形测量规程(JGJ/T8-97)中
7、指出,一般工程若沉降速率小于0.010.04mm/d,可认为建筑物已经进入稳定阶段,具体取值宜根据各地区地基土的压缩性确定。本工程取值为0.04mm/d。6观测仪器及人员组成6.1观测仪器本次沉降观测使用天津欧波精密仪器股份有限公司生产的DS32型自动安平水准仪(带测微器),测量精度达0.4mm/km,精确读数至0.1mm,估读至0.01mm。水准尺使用2.0m铟钢尺。6.2人员组成及职责成立沉降观测组,成员包括技术负责人(庄泽勤)一人,观测人员二人(曲会民、刘彦君)。张飞鹏负责沉降观测的技术要求及技术交底;闫军负责沉降观测及沉降各册资料的报审及整理,合格后交资料员归档。7观测资料及整理7.1
8、观测资料整理观测结果应于当日整理完毕,并及时将成果报甲方、监理,若发现观测结果出现异常时,及时通知甲方、监理。如出现建筑物差异沉降超过1/1000L(L为相邻两沉降点之间距),必须立即上报项目技术负责人。7.2观测成果观测工作结束后,应提交下列成果:1建筑物竣工后一周内向业主提交竣工沉降监测报告,内容包括:沉降观测成果表;沉降观测点位分布图及各周期沉降展开图;v-t-s(沉降速率、时间、沉降量)曲线图;沉降观测分析报告。2沉降观测工作全部结束后一周内向业主提交沉降监测报告,内容包括:沉降观测成果表;沉降观测点位分布图及各周期沉降展开图;v-t-s(沉降速率、时间、沉降量)曲线图;沉降观测分析报告。附图:
