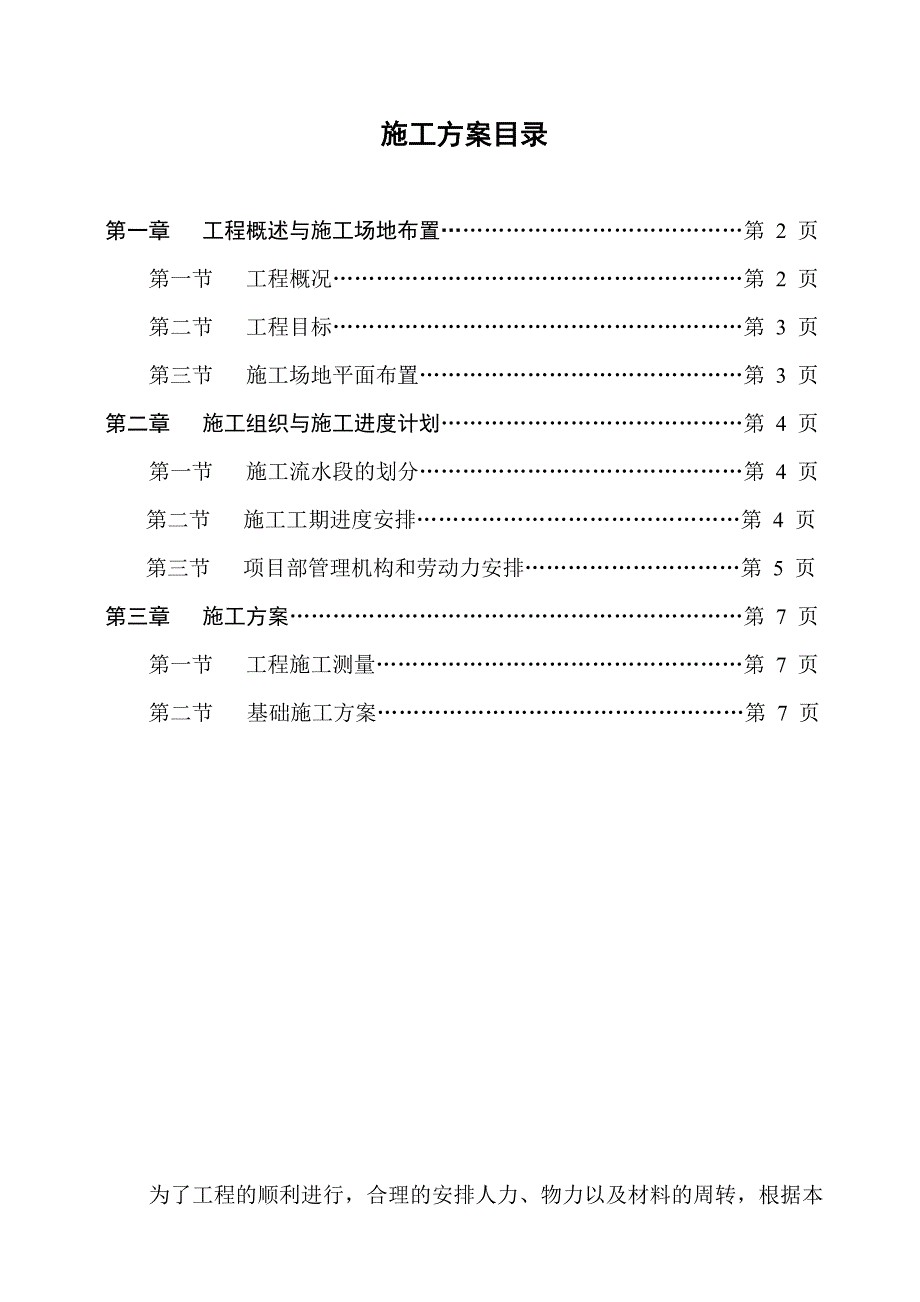

1、香榭丽舍工程0.000以下基础工程施工方案编制:审核:批准:某某团有限公司西安分公司香榭丽舍项目部施工方案目录第一章 工程概述与施工场地布置第 2 页第一节 工程概况第 2 页第二节 工程目标第 3 页第三节 施工场地平面布置第 3 页 第二章 施工组织与施工进度计划第 4 页第一节 施工流水段的划分第 4 页第二节 施工工期进度安排第 4 页第三节 项目部管理机构和劳动力安排第 5 页第三章 施工方案第 7 页第一节 工程施工测量第 7 页第二节 基础施工方案第 7 页为了工程的顺利进行,合理的安排人力、物力以及材料的周转,根据本工程的特点,依据建筑地基基础工程施工质量验收规范GB50202

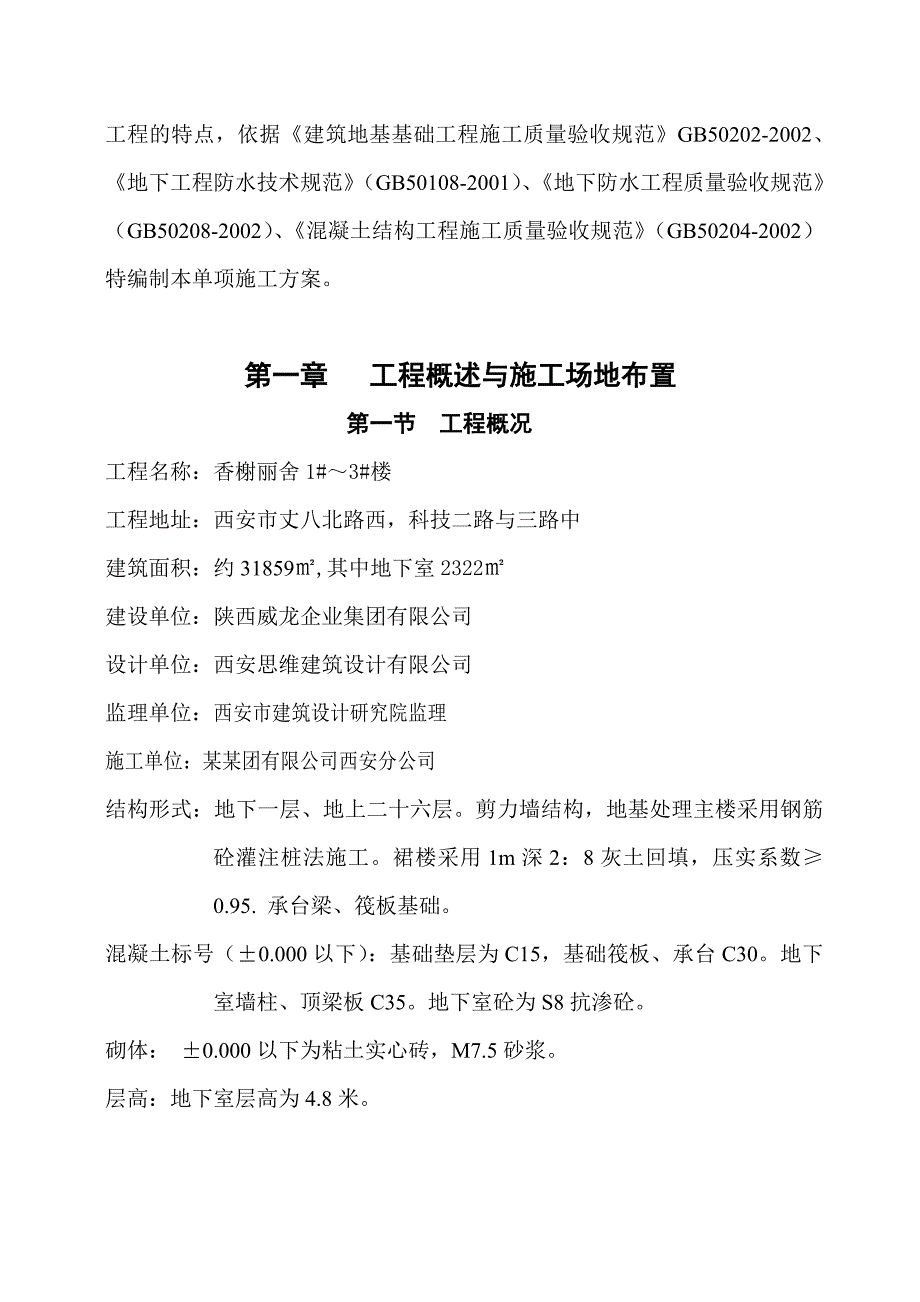

2、-2002、地下工程防水技术规范(GB50108-2001)、地下防水工程质量验收规范(GB50208-2002)、混凝土结构工程施工质量验收规范(GB50204-2002)特编制本单项施工方案。第一章 工程概述与施工场地布置第一节 工程概况工程名称:香榭丽舍1#3#楼工程地址:西安市丈八北路西,科技二路与三路中建筑面积:约31859,其中地下室2322建设单位:陕西威龙企业集团有限公司设计单位:西安思维建筑设计有限公司监理单位:西安市建筑设计研究院监理 施工单位:某某团有限公司西安分公司结构形式:地下一层、地上二十六层。剪力墙结构,地基处理主楼采用钢筋砼灌注桩法施工。裙楼采用1m深2:8灰土
3、回填,压实系数0.95. 承台梁、筏板基础。混凝土标号(0.000以下):基础垫层为C15,基础筏板、承台C30。地下室墙柱、顶梁板C35。地下室砼为S8抗渗砼。砌体: 0.000以下为粘土实心砖,M7.5砂浆。层高:地下室层高为4.8米。第二节 工程目标 我们将充分利用我项目部在生产经营、技术管理、计算机综合应用的各种优势,使香榭丽舍工程在管理、施工质量、文明施工等均创出一流水平!根据项目部的施工水平,自身管理素质,本工程要求达到: 1、地基与基础工程质量保证达到合格,争创市优质样板工程; 2、争创建筑业运用新技术示范工程; 3、争创市级文明工地。第三节 施工场地平面布置一、场地与道路根据现
4、场勘察,场地三通一平已经完成。在施工队伍进场后,对施工现场做有效合理的安排,为创建文明工地创造条件;按照土方开挖坡度的尺寸在基坑外围做好场地内的排水沟。二、现场临时供电供水在整个工程施工阶段,现场用水、用电主要是施工生产用电、用水,遇到施工道路采取地下埋管穿过去,线路与用电设备之间设开关箱,箱内设漏电保护器,严格实行一机一闸一漏保,进入现场电路采用架空电缆,该工程设置一个一级配电总箱;三个二级配电分箱,然后分接至施工现场的三级临时移动配电箱;施工用水在混凝土输送泵车、浴厕、门卫、食堂等处设置水龙头。三:生产临时设施布置本工程计划0.000以下段施工时,在场地的北面开设一个大门;现场还拟建门卫房
5、、办公房;卫生间,砂石料堆场、水泥库、钢筋棚、木工棚;混凝土标准养护室及配电房等,以满足文明施工的要求。四、垂直运输等机械的布置本工程在基础施工期间选择一台吴松80型塔吊,布置于2#楼西;根据要求砼均采用商品混凝土,因此拟定在建筑物西面设混凝土输送泵一台。第二章 施工组织与施工进度计划第一节 施工流水段的划分均衡流水施工是一种科学的施工组织方法,它的基本思路是运用各种先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实行节拍均衡流水作业,该施工方法能起到工期短、质量高、投入少的综合效果。根据本工程的特点,拟划分为三个施工段实行流水作业穿插施工,顺序依次为1#楼、2#楼、3
6、#楼以充分利用工作面,合理安排人力、物力。视具体情况而定浇砼时按三个施工段浇捣。第二节 施工工期进度安排 一、主要施工工期目标1、 一工段:挖土、灰土压实、破桩头、清槽施工 12日历天二工段:挖土、2:8灰土压实施工 5日历天三工段:挖土、破桩头、清槽施工 6日历天2、 一工段:垫层、防水及保护层施工 6日历天二工段:垫层、防水及保护层施工 3日历天 三工段:垫层、防水及保护层施工 4日历天 3、 一工段:承台、基础筏板施工 12日历天二工段:承台、基础筏板施工 10日历天三工段:承台、基础筏板施工 12日历天4、 一工段:地下室墙、柱施工 15日历天 二工段:地下室墙、柱施工 8日历天三工段
7、:地下室墙、柱施工 13日历天5、 一工段:地下室顶板、梁施工 6日历天 二工段:地下室顶板、梁施工 4日历天三工段:地下室顶板、梁施工 6日历天根据现场情况砼浇捣时分二个施工段。以上日历天均为有效日历天,安装工程与土建工程同步进行,不占用整体工期。本工程0.000以下工作分二个阶段,第一阶段是开工前准备阶段(挖土、破桩头、清基)工期为24日历天,第二阶段(从浇筑砼垫层到0.000以下完成)工期为40日历天,。第三节 项目部管理机构和劳动力安排一、管理机制:项目部有项目经理、总技术负责人、总施工负责人、质量员(测量员)、木工专业工长、钢筋专业工长、水电工长(分管现场施工管理)、安全员、资料员、
8、预算员、送检试验员、材料员、财务人员、仓库后勤;并下设各专业工种的班组长和小组长,所组成的管理班子,名单附后。二、劳动力的组织合理而科学的劳动力组织,是保证工程顺利进行的重要因素之一,根据工程实际情况、抓进度要求,及时调配劳动力,从劳动力安排上,做到用工人数逐步增加,避免窝工现象。本工程的施工队伍是我公司的骨干专业队伍,有高素质的施工管理员、熟练的专业技术工人,对高层施工积累了一定的经验,且熟悉陕西省施工环境,为本工程的质量要求、文明施工创造了较为有利的条件。三、劳动力使用安排1、充分尊重工人的劳动,关心人、爱护人、教育人,组织班组开展劳动竞赛,充分发挥劳务层的积极性和劳动创造性。2、实行劳务
9、作业经济承包制,即项目部与各承包作业班组之间实行经济承包,承包结算价与质量、工期、文明施工等指标挂钩浮动,用经济杠杆管理人,彻底杜绝吃大锅饭现象。3、劳动力的安全管理:除签定安全责任书外,更重要是要做好事故预防及安全教育工作,安全教育会每周各班组开一次,全体职工大会每月有项目部召开一次,机械工、电工、电焊工、架子工等均实行持证上岗。4、劳动力的文明形象管理:本工程地处丈八北路西、科技二路与三路中地段,因此结合创建文明工地,经常性教育广大职工应树立某某团有限公司建筑工人新形象,举止有方,文明用语,搞好社区关系,以保证工程的顺利进行。第三章 施 工 方 案第一节 工程施工测量一、测量仪器1、科力达
10、ET-02C经纬仪,精度22、ATG1自动安平水准仪,精度为0.3MM,博飞DEG3激光垂直仪。3、长城牌50米钢卷尺。二、工程定位建筑物位置根据甲方提供的规划红线、水准点和工程测量成果表的现场永久性坐标及总平面布置图,依据建筑物位置图定位而出,并请有关部门进行复验核准。三、水准点的控制和高程控制在现场四周可靠位置,设立临时水准点不少于4处,用国家标准DS2精密水准仪及5米水准尺引测出临时水准点标准,以此作为施工时水准测量的依据,引测采用闭合水准线路,对临时水准点标高在基础施工阶段要进行三次复核,发现误差及时调整。第二节 基础施工方案一、 基础施工工艺流程基础放线定位 挖土、破桩 清槽 混凝土
11、垫层 防水层施工 细石混凝土防水保护层 基础梁、柱、剪力墙放线、弹线 筏板、基础梁钢筋绑扎 基础梁、筏板模板安装 浇捣基础梁、筏板混凝土 地下室剪力墙、柱弹线 地下室剪力墙钢筋绑扎 地下室剪力墙模板安装 地下室剪力墙混凝土浇捣 地下室墙模板拆除 地下室顶梁、板模板安装 地下室顶梁、板钢筋绑扎 楼板混凝土浇捣 混凝土养护 外墙防水层施工 外墙防水保护墙施工 回填土分层夯实二、清槽因开挖好的基坑标高高于设计基底标高900mm,因此对基坑必须再次开挖,开挖方法采用机械挖土,人工修整,在开挖的过程中,采取跟踪测量来控制基底的标高,开挖时,每23平方米设置一个标桩,工作面展开以后,工人就开始按照标桩进行
12、基底开挖、修整工作,要求做到基底土方表面平整、无扰动,严格按照土方工程的质量要求进行施工。三、安全防护措施1、基坑临边围护基坑周边设置钢管483.5做防护栏杆,由上、下二道钢管扶手及立杆组成,上扶手离自然地面1.2m,下扶手离地面0.6m,立杆也采用483.5 钢管,间距2m,砸入土内0.4m,钢管刷黑黄油漆做标志,并用安全网整个围起来,且基坑边不得堆放材料,以免落下伤人。基槽开挖根据现场实际情况,制定切实可行的安全措施,特别是北边坡邻道路,重车通行,派专人定期检查,雨后巡查以免有危险。随时要关注天气预报,做好防雨的措施和准备工作,值班人员留守,抽水泵彩条布准备好。四、砼垫层工程施工1、设计要
13、求:地基处理采用砼灌注桩和2:8灰土,浇捣C15砼垫层。2、质量控制:根据本工程的特点,、灰土回填的工作较烦琐,为了能在较短的时间内完成艰巨的工作,并且又能保证工程的质量要求,因此本项目部组织了精干人员进行管理施工。在基槽开挖前对班组进行技术交底。1#3#楼基槽开挖用来分段开挖,完成灰土垫层,C15砼垫层的方案,防止雨季对灰土垫层施工质量的影响,所以验槽也是分段完成,请设计院勘察院即时配合。挖土次序:先挖1#楼主楼北面部分,要挖的土方量约为600m3,开挖深度至-7.25m,2:8灰土中回填需要300 m3,挖土机挖到图纸标高高200时,改用旋耕机和人工把2:8灰土拌均匀,再用压路机把灰土压实
14、,压实系数要0.95,合格后,铺第二,第三层灰土,这样层层铺土,直到设计标高,把多的土先拉走,要用的土翻到1#楼主楼东边,并留一条路开车等,计划这块地方用4天时间做好,靠近高层桩线采用人工开挖到位,避免扰动桩间土和槽底土层,同时挖土机挖1#楼主楼西面,土方的设计标高为-6.55m把桩间土拉走,平土打夯人工在后面跟着进行,1#楼桩间土大约580 m3,计划78天完成,清槽、平土、打夯等工作。2#楼需要挖的土方约为1266 m3,需回填土方为630 m3,2#楼挖土地,填2:8灰土的方法同1#楼。把大部分要回填的土堆在3#楼主楼边,用推土车、卷耕机和人工拌2:8灰土,压路机压实,计划用工6天。2#楼如果回填土不够,用3#楼主楼好的土回填,3#楼主楼要挖的土方约为610 m3,计划用工6天。灰土检查合格后进行c15砼的垫层施工
