1、某某高级中学综合楼土方开挖施工方案工程概况: 某某高级中学综合楼工程位于某某高级中学院内,属于框架结构:共4层;总建筑面积2418平方米;计划工期:150天。 工程采用一台大挖掘,一台小挖掘相互配合进行施工开挖(具体根据进度和施工需求来定)。 开挖完成时间约:7天 开挖事项:1、定位放线根据设计院提供的总平面图,确定建筑物位置,再按施工图尺寸,先主轴线,再放各细部轴线位置,反复校验无误后,请甲方及监理及质检部门共同验线,合格后将各点引到非施工区或加以保护。2、土方开挖及排水(1)本工程采用机械开挖基槽、基坑,场地内留一部分回填土,余土运出施工场地,基槽、基坑挖至设计标高处,如部分土质不符合地质

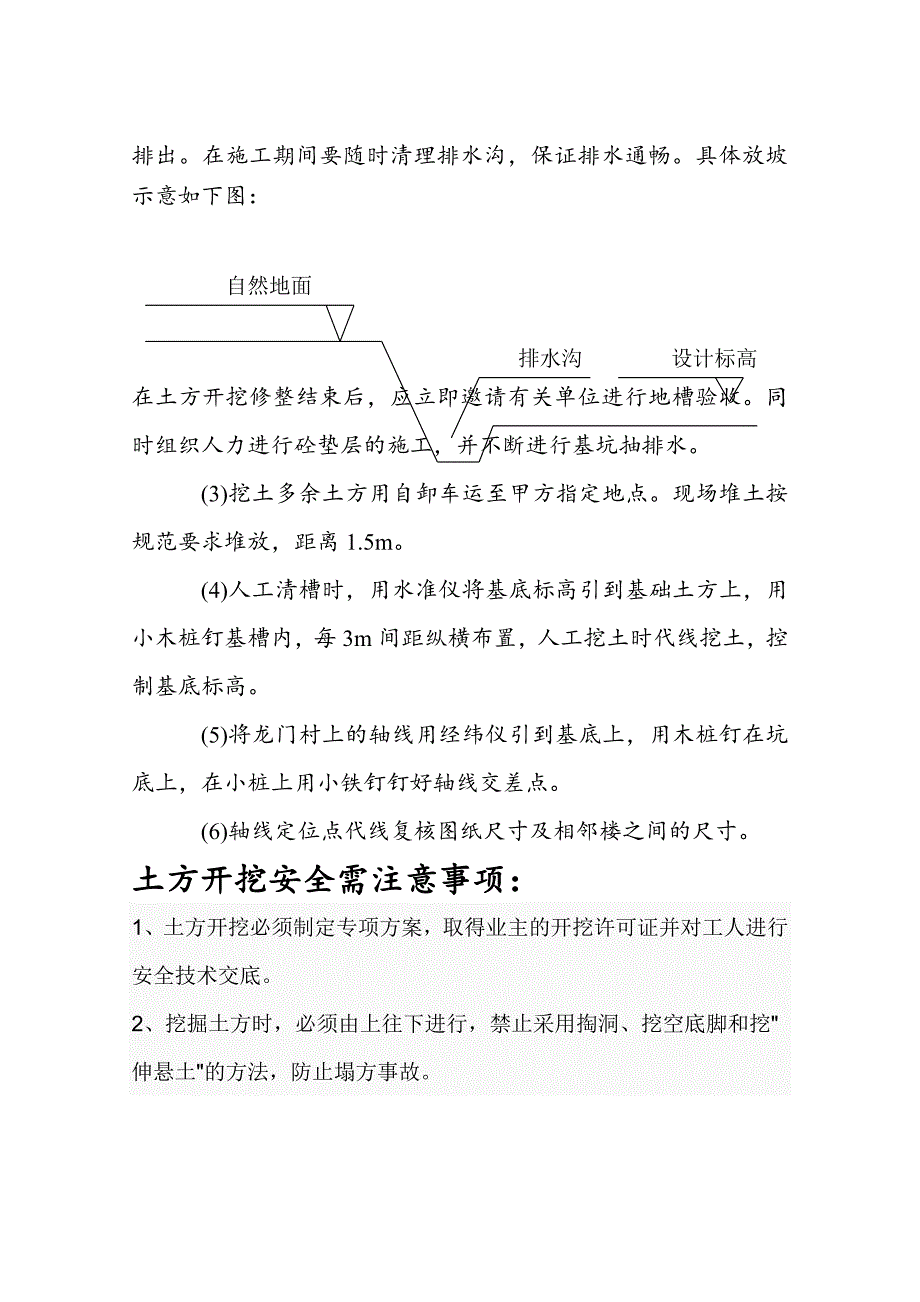

2、勘探要求,继续开挖直至符合要求,超深部分采用1:1砂石分层夯实至设计标高。 (2)放坡及排水:按照1:0.5放坡,局部土质不符合要求,可用钢管和木桩进行基坑围护。在坑顶四周1m外,设置通长封闭的截水沟,保证地面积水不流入基坑,在坑底(距垫层外30cm)设置集水沟,在集水沟内设置抽水坑,比原坑深800-1000mm,抽水坑下放200mm厚道碴,墙壁用砖至基坑底,保证坑底积水及时排出。在施工期间要随时清理排水沟,保证排水通畅。具体放坡示意如下图:自然地面设计标高排水沟在土方开挖修整结束后,应立即邀请有关单位进行地槽验收。同时组织人力进行砼垫层的施工,并不断进行基坑抽排水。(3)挖土多余土方用自卸车

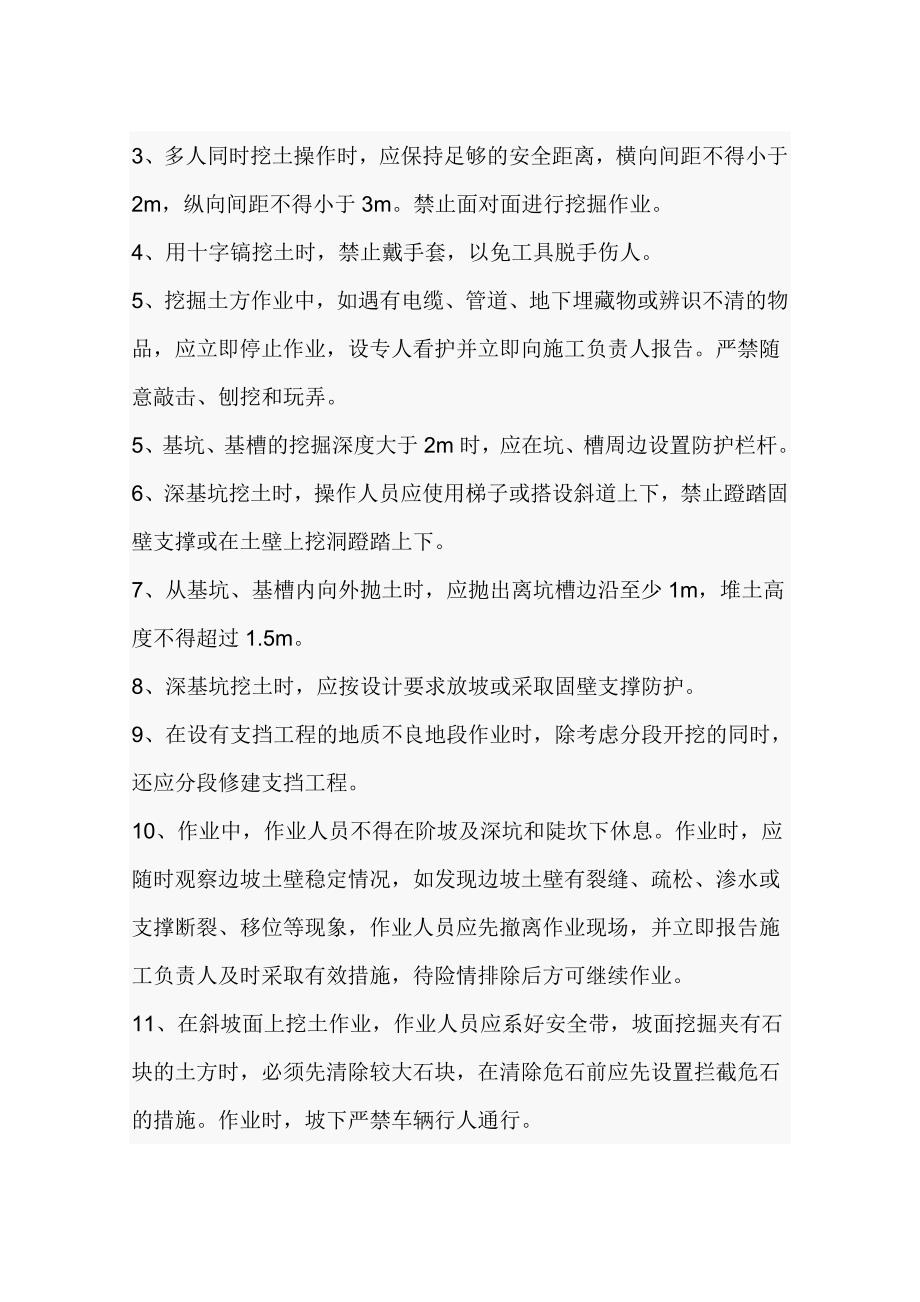

3、运至甲方指定地点。现场堆土按规范要求堆放,距离1.5m。(4)人工清槽时,用水准仪将基底标高引到基础土方上,用小木桩钉基槽内,每3m间距纵横布置,人工挖土时代线挖土,控制基底标高。(5)将龙门村上的轴线用经纬仪引到基底上,用木桩钉在坑底上,在小桩上用小铁钉钉好轴线交差点。(6)轴线定位点代线复核图纸尺寸及相邻楼之间的尺寸。土方开挖安全需注意事项:1、土方开挖必须制定专项方案,取得业主的开挖许可证并对工人进行安全技术交底。2、挖掘土方时,必须由上往下进行,禁止采用掏洞、挖空底脚和挖伸悬土的方法,防止塌方事故。3、多人同时挖土操作时,应保持足够的安全距离,横向间距不得小于2m,纵向间距不得小于3m
4、。禁止面对面进行挖掘作业。4、用十字镐挖土时,禁止戴手套,以免工具脱手伤人。5、挖掘土方作业中,如遇有电缆、管道、地下埋藏物或辨识不清的物品,应立即停止作业,设专人看护并立即向施工负责人报告。严禁随意敲击、刨挖和玩弄。5、基坑、基槽的挖掘深度大于2m时,应在坑、槽周边设置防护栏杆。6、深基坑挖土时,操作人员应使用梯子或搭设斜道上下,禁止蹬踏固壁支撑或在土壁上挖洞蹬踏上下。7、从基坑、基槽内向外抛土时,应抛出离坑槽边沿至少1m,堆土高度不得超过1.5m。8、深基坑挖土时,应按设计要求放坡或采取固壁支撑防护。9、在设有支挡工程的地质不良地段作业时,除考虑分段开挖的同时,还应分段修建支挡工程。10、
5、作业中,作业人员不得在阶坡及深坑和陡坎下休息。作业时,应随时观察边坡土壁稳定情况,如发现边坡土壁有裂缝、疏松、渗水或支撑断裂、移位等现象,作业人员应先撤离作业现场,并立即报告施工负责人及时采取有效措施,待险情排除后方可继续作业。11、在斜坡面上挖土作业,作业人员应系好安全带,坡面挖掘夹有石块的土方时,必须先清除较大石块,在清除危石前应先设置拦截危石的措施。作业时,坡下严禁车辆行人通行。12、在电杆附近挖土时,对于不能取消的拉线地垄及杆身,应留出土台。土台半径为:电杆10-15m,拉线15-25m,并视土质决定边坡坡度。土台周围应插标杆示警。13、在道路附近进行开挖土方作业时,应在作业区四周设置
6、围栏和护板,设立警告标志牌,夜间设红灯示警。14、每日必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物件堆在支撑上,不得在支撑下行走或站立。15、机械操作中进铲不应过深,提升不应过猛。16、机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。17、机械挖土应分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。18、机械施工区域禁止无关人员进入场地内。挖掘机工作回转半径范围内不得站人或进行其他作业。19、挖掘机行走和汽车装土行驶听从现场指挥;所有车辆严格按规定的开行路线行驶,防止撞车撞人。20、夜间作业,机上及工作地点必须有充足的照明。21、开挖区域及周围的排水必须良好,不得有积水。主要机械设备及劳力:1. 挖掘机:大小各1台2. 运土车辆至少5辆(根据运距灵活调整)3. 水泵:3台4.劳力:15人
