中盛公寓二期工程二区地下车库施工方案.doc

上传人:p** 文档编号:953407 上传时间:2024-05-27 格式:DOC 页数:38 大小:369.95KB
下载 相关 举报
中盛公寓二期工程二区地下车库施工方案.doc_第1页
第1页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第2页
第2页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第3页
第3页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第4页
第4页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第5页
第5页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第6页
第6页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第7页
第7页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第8页
第8页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第9页
第9页 / 共38页
中盛公寓二期工程二区地下车库施工方案.doc_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《中盛公寓二期工程二区地下车库施工方案.doc》由会员分享,可在线阅读,更多相关《中盛公寓二期工程二区地下车库施工方案.doc(38页珍藏版)》请在第壹文秘上搜索。

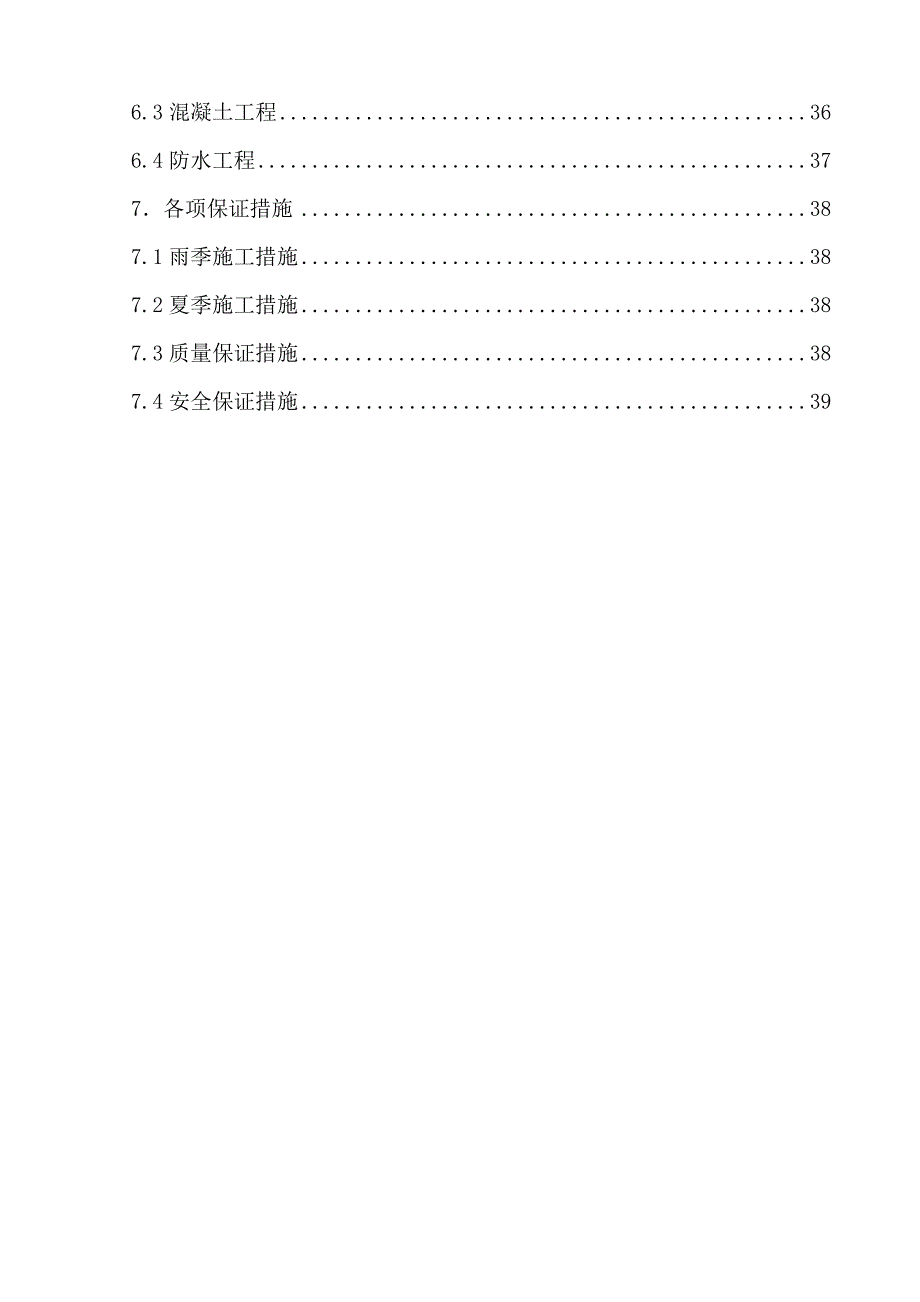

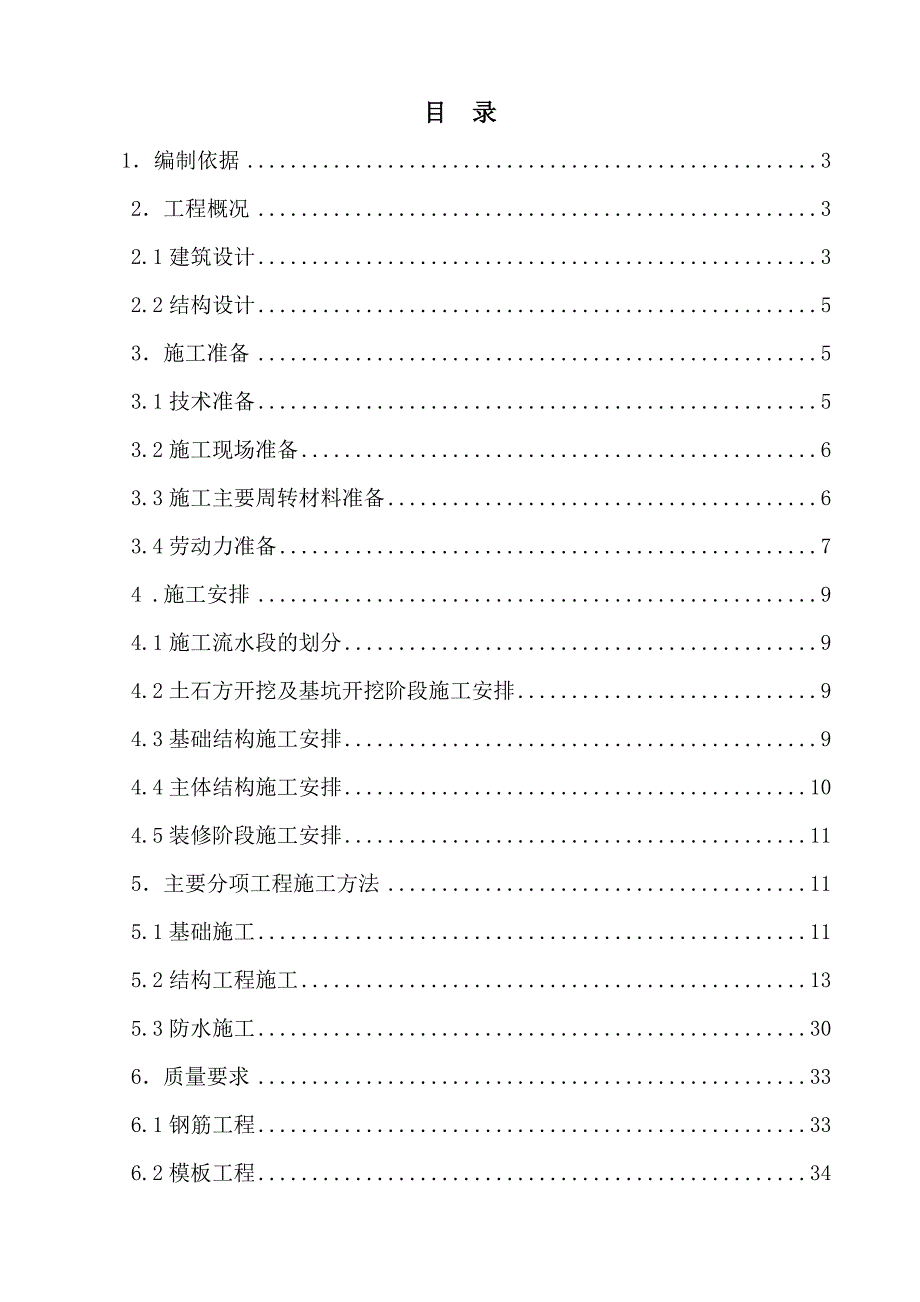

1、某某公寓二期工程二区地下车库施工方案编制人: 某某市某某城市建设有限公司某某公寓项目部某某年6月15日目 录1编制依据32工程概况32.1建筑设计32.2结构设计53施工准备53.1技术准备53.2施工现场准备63.3施工主要周转材料准备63.4劳动力准备74 .施工安排94.1施工流水段的划分94.2土石方开挖及基坑开挖阶段施工安排94.3基础结构施工安排94.4主体结构施工安排104.5装修阶段施工安排115主要分项工程施工方法115.1基础施工115.2结构工程施工135.3防水施工306质量要求336.1钢筋工程336.2模板工程346.3混凝土工程366.4防水工程377各项保证措施

2、387.1雨季施工措施387.2夏季施工措施387.3质量保证措施387.4安全保证措施391编制依据1.1某某公寓二期工程投标文件;1.2某某公寓二期工程二区地下车库建筑施工图、结构施工图。2工程概况2.1建筑设计本工程为某某房地产开发有限公司开发的某某公寓8#、11#住宅楼的地下车库工程,位于霸州市勝芳鎮芳清道北侧、胜贵路东侧。建筑面积为5064.23m22、墙体:300厚钢筋砼挡墙和200厚页岩空心砖。300厚钢筋砼挡墙的防水做法:钢筋砼自防水挡墙;2厚无机型水泥基防水涂料;120厚砖墙,MU10砖用M10水泥砂浆砌筑;20厚1:3水泥防水砂浆抹面。3、地面: 20厚1:3水泥砂浆找平层

3、;80厚C20防水混凝土底板,内配6双向200200钢筋,锯分隔缝60006000;2厚无机型水泥基防水涂料;100厚C15混凝土垫层;基岩(4:6砂夹碎石夯实,压实系数0.9)。4、楼面(即屋面):无纺布一层,上覆种植土;100300厚粒径520卵石滤水层;40厚C20细石混凝土,内配4200200钢筋;3厚SBS改性沥青防水卷材;10厚1:2.5水泥砂浆隔离层;2厚911聚胺脂防水涂膜;20厚1:2.5水泥砂浆找平层;30厚(最薄处)1:6水泥炉渣找坡;钢筋混凝土结构楼板。5、顶棚及内墙面:水泥砂浆抹面(楼梯、电梯间和管理用房为乳胶漆)。2.2结构设计1、基础形式:筏板基础;。2、结构形式

4、:钢筋混凝土框架及剪力墙结构。3、混凝土等级:垫层C20,基础C35P6,水池及挡墙C20,梁板柱C35P6。4、柱截面尺寸:800900、800800、800600、600600、6005005、梁截面尺寸:7501300、7001000、6001000、5001000、9001000、5001100、250900、6501000、8001000、3001000、500700、250600、2505003施工准备3.1技术准备1、接到图纸后项目主任工程师组织现场有关人员进行图纸会审,组织编制施工方案。2、对班组进行技术交底工作,针对施工重点、难点、质量通病及防治措施等对工人进行交底。3、进行

5、水准点及高程引入和建筑物定位工作。4、项目部技术组应根据工程的实际情况,编制有针对性和可操作性的工程试验技术交底,及时向试验工进行书面交底。3.2施工现场准备1、根据现场实际,布置封闭式围墙;高度不低于1.8m;整个施工现场围档已封闭严密,完整、牢固、美观。2、施工道路布置在建筑物的四周,施工道路约4m宽,对施工场地临时施工道路进行硬化,做到场地道路硬化不扬尘,具体道路做法详见临时设施方案。3、按平面布置图进行好现场临设、加工场等布置,以满足施工要求。4、提前将塔吊布置到位,塔吊布置详见附图。3.3施工主要周转材料准备主要周转材料用量表序号材料名称单位数量使用时间使用部位19竹胶板m23000

6、2006.06.152006.07.20楼梯、板2钢模板(各型)m210002006.06.152006.07.20墙 、柱模板318覆膜多层板m210002006.06.152006.07.20梁模板3100100木方m3802006.06.152006.07.20梁板、楼梯、墙 柱450100木方m31902006.06.152006.07.20梁板、楼梯、墙 、柱5250400050脚手板m3602006.06.152006.07.20脚手架、梁板6483.5钢管T3902006.06.152006.07.20防护、结构、装修7可调支座个60002006.06.152006.07.20梁

7、 、板9扣 件个620002006.06.152006.07.20防护、结构、装修10密目安全网m243502006.06.152006.07.20防 护11大眼安全网m210002006.06.152006.07.20防 护3.4劳动力准备根据本工程的特点及用工情况,决定组织混合作业队进行基础、结构、装修阶段的施工,主要施工工种有:石工、钢筋工、木工、砼工、砖工、电工、水暖工、抹灰工、油漆工等。基础施工阶段现场施工人员185人左右,结构及砌筑施工阶段人数在314人左右,粗装修施工阶段施工人员在181人左右。在选择施工队伍时,严格考查队伍的技术能力、人员数量,确保劳动力的总人数不少于劳动力计划

8、。为便于整体协调安排施工,施工队伍选择与我公司长期合作、承建制的专业施工队伍,劳动力按工程进度安排进场,并对进场的施工队组织安全、消防等教育和培训工作。劳动力需要量计划根据施工段的划分、施工工期要求,以及施工配合所选用的机具模架投入情况,按工种主要劳动力安排如下表:工种按工程施工阶段投入劳动力情况基础施工主体、砌筑施工装修施工石工4544钢筋工54804砼工18248普工162024抹灰工81560油工-25机械工686砖工-166水暧工61220电工81012木工221206电焊工256总计185314181主要机械用量计划序号机械名称型号单位数量额定功率(KW)1塔式起重机QTZ50吨.米

9、台437/台2砼输送泵HBT60台2112/台3砼搅拌机JS-500台210/台4砂浆搅拌机JS350台47.5/台5砼振捣棒HZ-50HZ-70根201.1/台6平板振动器PZ50台21.5/台7电渣焊机BX1-500套28.4/台8闪光对焊机UN1-100台18.2/台9钢筋切断机GJ40台25.5/台10钢筋弯曲机GW40台22.8/台11钢筋调直机GTJ414台11.5/台12木工圆锯机MJ106台44/台13木工平刨机MB-206台23/台14木工压刨机MB-514台13/台15空气压缩机YHP800台24.4/台16交流电焊机BX3-500-2台221/台17直螺纹设备台210/台

10、18蛙式打夯机HW-01台62/台19手把砂轮120mm个80.3/台20砂轮机200mm个11.5/台21手把电钻6-25个40.25/台22台式电钻Z4023台21.1/台23砂轮切割机400mm台42.2/台24污水泵WY-50台61.2/台4 .施工安排4.1施工流水段的划分本地下车库在结构施工中,我们将按结构横向划分为三个大流水段,段-轴;段-轴;段-轴。4.2土石方开挖及基坑开挖阶段施工安排本地下车库大量基坑土石方通过机械或爆破形式进行处理,直到地下车库地面所要求的深度,基坑按1:0.67进行边坡处理,此工作由重庆渝康建设工程有限公司进行,工期安排为一个月。独立基础和条形基础的基坑

11、岩石采用人工用风镐或水钻进行开挖处理。本阶段工期安排为一周。4.3基础结构施工安排基础施工的同时进行管沟、消防水池基础、废水坑的施工,完工后立即进行室内地坪垫层施工,以便于达到文明施工场地硬化的目的。基础施工时的排水:由于地下车库地坪低于小区室外地坪8米以上,下雨时极容易形成很大的积水,影响施工,在基础施工的同时按设计先施工废水坑,排水沟,有积水时再采用15米扬程50的污水泵抽排至基坑外。当设计的废水坑不能满足雨水排放要求时可加设临时集水坑。在地下车库基坑上沿口四周设置挡水墙和排水沟。挡水墙采用300高砖砌240墙,排水沟设在挡水墙外,防止雨水流入车库基坑。基础结构施工时的安全防护:由于地下车

12、库地坪低于小区室外地坪8米以上,为了保证施工安全,在地下车库上口外围坑边搭设钢管脚手架,以防止施工人员掉入坑内。基础施工工艺流程:定位、放线基坑土石方开挖人工挖坑、清槽验槽基础垫层施工基础放线墙、柱下基础施工管沟、水池、集水坑的施工室内回填夯实地坪砼垫层。4.4主体结构施工安排主体结构砼墙、柱模板采用60系列小钢模板,对拉螺杆、483.5钢管、50100木枋做模板背楞的模板支撑体系;梁模板采用18厚多层覆膜板,板模板采用9厚竹胶板,梁板支撑采用满堂红钢管脚手架支撑体系。结构施工时,在地下车库上口外围坑边搭设钢管脚手架。 结构工程施工工艺流程:地坪砼垫层完工后开始放线、验线,核验标高绑墙、柱钢筋

13、支墙、柱模板浇墙、柱砼拆墙、柱模板抄50cm控制线支梁板模板绑梁板钢筋预留洞口及埋件抄平浇梁板砼拆梁、板模板。4.5装修阶段施工安排在主体结构施工完后,才进行二次结构砌筑施工,待主体结构验收通过后再进行装修工作。装修期间的维护墙、内隔墙砌筑及室内装修所需砂浆由分设在区段内的砂浆搅拌机供应。5主要分项工程施工方法5.1基础施工1、施工工艺流程:a.基础定位、放线大面积土石方开挖人工进行基坑开挖验槽基础垫层施工绑基础钢筋基础砼混凝土养护。b.基础定位、放线大面积土石方开挖人工进行基槽开挖验槽基础垫层施工放线绑扎钢筋浇基础砼混凝土养护。2、测量放线:先放出建筑物主轴线、主轴线引线,再放出基础坑的边框线、基槽线,并将高程引测到坑底。3、基础坑(槽)开挖:使用水钻或风镐开挖岩石层,直至设计标高,人工摊座、剔凿。4、基础坑(槽)验收:开挖至设计深度,进行自检,自检合格后报监理验收,请监理单位确定基础坑(槽)抽样方案,钻取岩样,送试验室试验,待试验合格后,由总监组织建设、设计、监理、地勘等单位及质量监督机构对基础坑(槽)进行验收;验收合格,方

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
