《中联部脚手架施工方案.doc》由会员分享,可在线阅读,更多相关《中联部脚手架施工方案.doc(37页珍藏版)》请在第壹文秘上搜索。

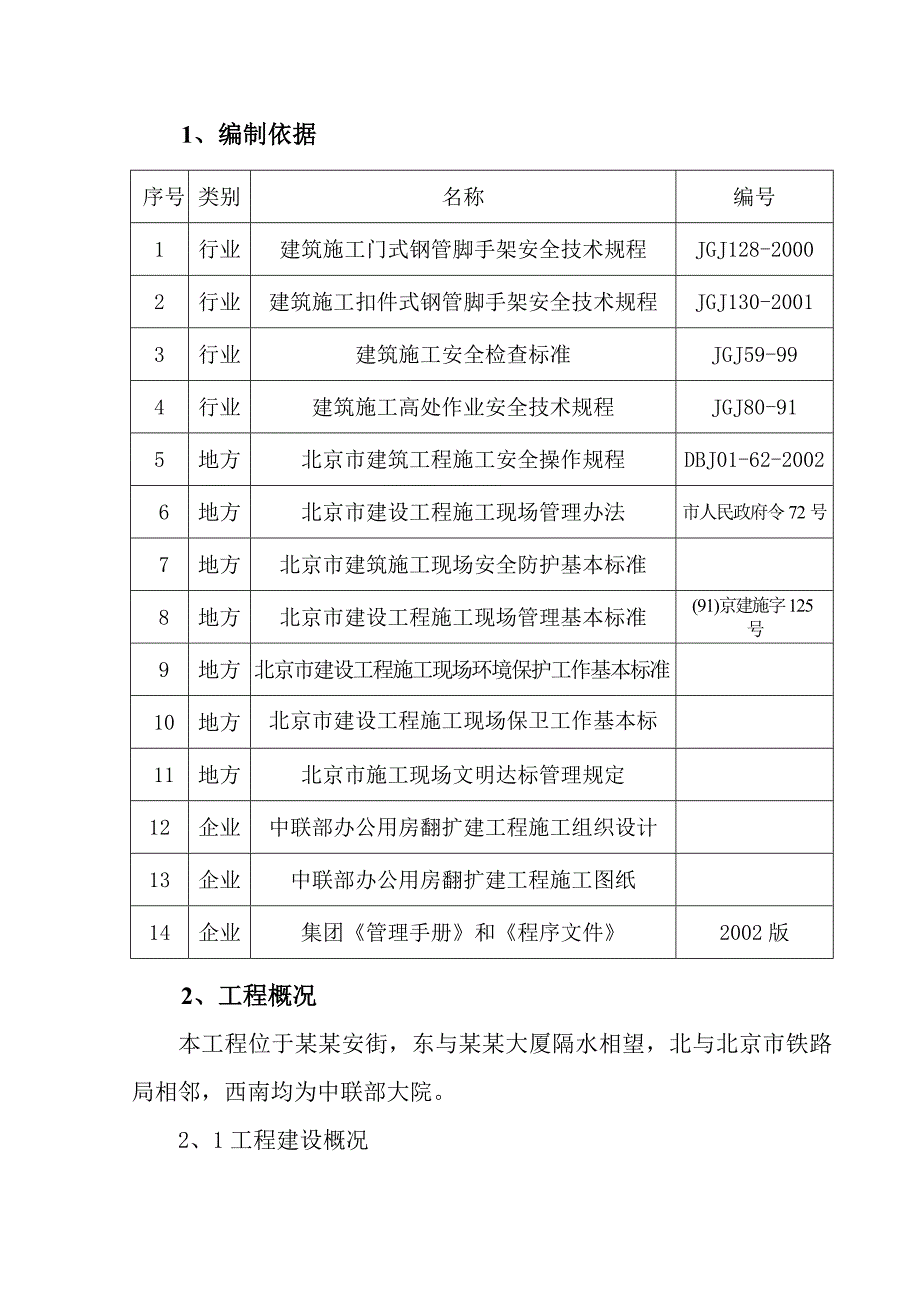

1、1、编制依据序号类别名称编号1行业建筑施工门式钢管脚手架安全技术规程JGJ128-20002行业建筑施工扣件式钢管脚手架安全技术规程JGJ130-20013行业建筑施工安全检查标准JGJ59-994行业建筑施工高处作业安全技术规程JGJ80-915地方北京市建筑工程施工安全操作规程DBJ01-62-20026地方北京市建设工程施工现场管理办法市人民政府令72号7地方北京市建筑施工现场安全防护基本标准8地方北京市建设工程施工现场管理基本标准(91)京建施字125号9地方北京市建设工程施工现场环境保护工作基本标准10地方北京市建设工程施工现场保卫工作基本标准11地方北京市施工现场文明达标管理规定1

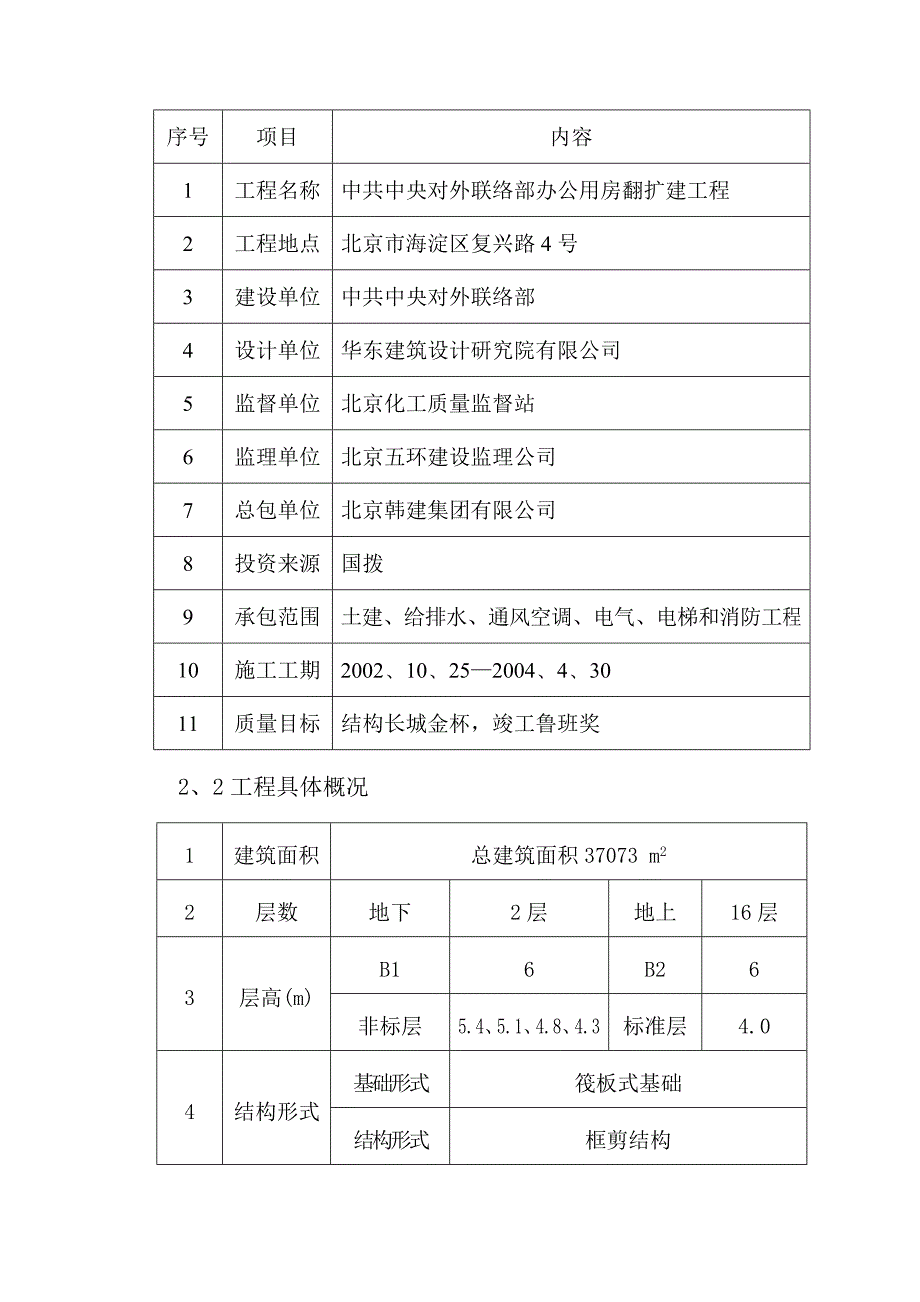

2、2企业中联部办公用房翻扩建工程施工组织设计13企业中联部办公用房翻扩建工程施工图纸14企业集团管理手册和程序文件2002版2、工程概况本工程位于某某安街,东与某某大厦隔水相望,北与北京市铁路局相邻,西南均为中联部大院。2、1工程建设概况序号项目内容1工程名称中共中央对外联络部办公用房翻扩建工程2工程地点北京市海淀区复兴路4号3建设单位中共中央对外联络部4设计单位华东建筑设计研究院有限公司5监督单位北京化工质量监督站6监理单位北京五环建设监理公司7总包单位北京韩建集团有限公司8投资来源国拨9承包范围土建、给排水、通风空调、电气、电梯和消防工程10施工工期2002、10、252004、4、3011

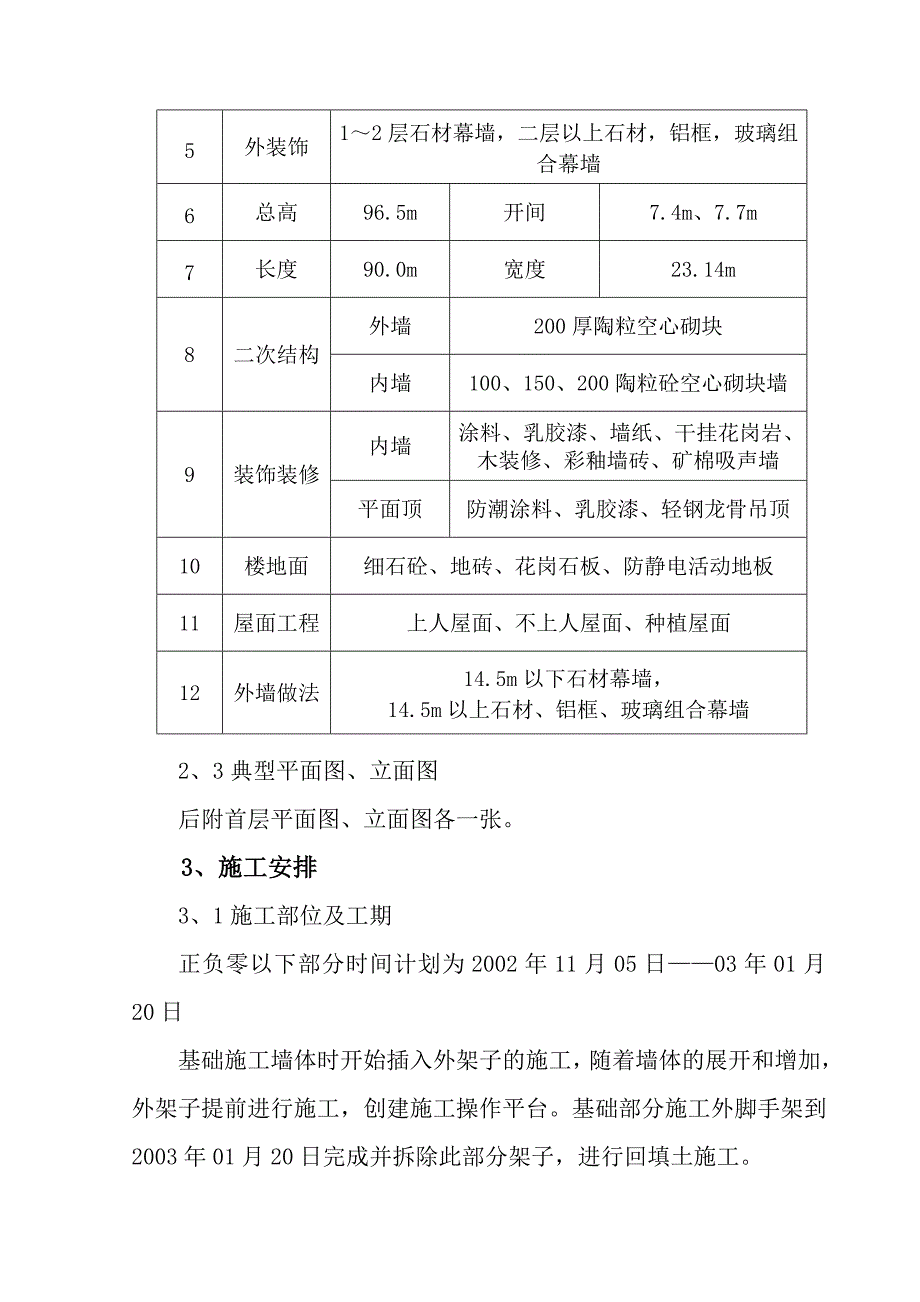

3、质量目标结构长城金杯,竣工鲁班奖2、2工程具体概况1建筑面积总建筑面积37073 m22层数地下2层地上16层3层高(m)B16B26非标层5.4、5.1、4.8、4.3标准层4.04结构形式基础形式筏板式基础结构形式框剪结构5外装饰12层石材幕墙,二层以上石材,铝框,玻璃组合幕墙6总高96.5m开间7.4m、7.7m7长度90.0m宽度23.14m8二次结构外墙200厚陶粒空心砌块内墙100、150、200陶粒砼空心砌块墙9装饰装修内墙涂料、乳胶漆、墙纸、干挂花岗岩、木装修、彩釉墙砖、矿棉吸声墙平面顶防潮涂料、乳胶漆、轻钢龙骨吊顶10楼地面细石砼、地砖、花岗石板、防静电活动地板11屋面工程上
4、人屋面、不上人屋面、种植屋面12外墙做法14.5m以下石材幕墙,14.5m以上石材、铝框、玻璃组合幕墙2、3典型平面图、立面图后附首层平面图、立面图各一张。3、施工安排3、1施工部位及工期正负零以下部分时间计划为2002年11月05日03年01月20日基础施工墙体时开始插入外架子的施工,随着墙体的展开和增加,外架子提前进行施工,创建施工操作平台。基础部分施工外脚手架到2003年01月20日完成并拆除此部分架子,进行回填土施工。正负零以上主体结构时间计划为2003年02月15日03年08月31日主体一、二层施工时采用基础阶段搭设的脚手架进行施工,至三层插入肥槽回填土时,外施脚手架根据回填土施工进
5、展逐步拆除,在回填土顶面支搭落地式双排全封闭脚手架,利用它进行安全防护及上部主体的施工。装修阶段时间计划为2003年09月01日03年12月31日装修期间外施脚手架延用主体结构施工时的脚手架进行施工。外装修自上而下进行,根据施工进度在外装下落过程中,逐层进行拆除,直至装修完毕,外施脚手架拆除完成。3、2劳动组织及职责分工3、2、1管理层负责人项目名称负责人项目名称负责人技术总负责李冬生测量负责康纪伟生产总负责康远贺材料供应于振有安全总负责张子华质量总负责李栋民3、2、2操作层负责人:李广学3、2、3劳务队负责人:贾金贵3、2、4队组人数及分工:架子工18人,配合土建施工,负责脚手架搭设、检修和
6、拆除。3、3顶板模板脚手架支搭本工程计划顶板模板支撑全部采用扣碗式快拆模板支撑体系。根据楼层高度,顶部加设可调顶丝,进行标高的适当调整。4、施工准备4、1技术准备4、1、1由技术负责人组织架子工专业及相关专业人员认真审核图纸,观察建筑物四周地形及搭设脚手架处的地基形式,并且根据施工总进度工序进行各阶段脚手架的设计。4、1、2加强新型脚手架资料的收集工作:技术、安全部门收集以往的脚手架的搭设方法及预控措施,材料部门收集脚手架租赁站对脚手架的租赁是否能满足施工进度要求的信息。4、2生产准备4、2、1根据施工进度计划及时督促采购进行脚手架所用材料租赁合同的签定。相关人员做好脚手架材料进场的验收工作,
7、确保脚手架所用材料的钢度、强度达到设计要求。4、2、2依据施工平面图设置脚手架堆放区,在规定区域码放整齐四周用架子管进行维护,并做好红白警戒标志。4、2、3提前做好搭设脚手架场地的平整夯实工作,确保脚手架的顺利、安全的支搭。4、2、4做好外施队伍的思想安全宣传教育,学习脚手架支搭操作工艺及验收标准,熟悉施工方案和技术交底。4、3构配件的规格及要求4、3、1悬臂梁:采用20槽钢,要求有出厂合格证,其力学性能必须符合国家标准的规定,外观检查没有裂缝、折痕和严重锈蚀现象。4、3、2脚手架钢管:为483.5的焊接钢管,材质为Q253钢、扣件,采用KT338标准码钢铁件。材质应符合脚手钢管及扣件的有关规
8、定。立杆、大横杆、剪力撑杆选用4.56m钢管,小横杆选用1.5m钢管,使用前钢管应涂刷防锈漆。碗扣件钢管所有构件必须经检验合格后,方可投入使用。4、3、3脚手板:采用松木脚手板,厚度50mm,宽度200mm,木板要求无腐朽、扭曲、斜纹、破裂、和大横透节,并要求距板两端8cm处用8#镀锌铅丝箍绕2-3圈或铁皮箍两道。4、3、4安全网、立网采用2000目绿色安全网,水平网采用6060mm菱形网目安全网,安全网网绳其直径,网眼尺寸及承载能力符合国标安全网(GB572585)的规定。安全网必须有国家指定的监督检测部门批量验证和检验员检验合格证。4、4构配件的数量序号材料名称规格单位合计1钢管48吨60
9、02直角扣件个700003对接扣件个150004旋转扣件个100005脚手板木脚手板m32006槽钢20m7007槽钢10m508槽钢18m509钢丝绳26m20010钢丝绳18.5m50011钢筋锚环20m50012安全网1.56、36菱形网m2540013安全网1.56密网绿色m285505、施工方法5、1架子设计5、1、1基础阶段5、1、1、1墙体架子采用单管双排敞开式脚手架,立杆横距1.2m,步距1.8m,立杆纵距1.5m,连墙杆两步三跨,脚手架外侧设剪刀撑与地面成45度角,扫地杆距地200,操作层满铺脚手板,四周挂密目绿网。5、1、1、2柱子采用单管双排敞开式脚手架,立杆横距1.2m
10、,步距1.8m,立杆纵距1.8m,脚手架外侧设剪刀撑与地面成45度角,扫地杆距地200,操作层满铺脚手板,四周挂密目绿网。5、1、2主体施工阶段5、1、2、1墙体架子采用单管双排敞开式脚手架,立杆横距1.2m,步距1.8m,立杆纵距1.5m,连墙杆两步三跨,脚手架外侧设剪刀撑与地面成45度角,扫地杆距地200,操作层满铺脚手板,四周挂密目绿网。柱子采用单管双排敞开式脚手架,立杆横距1.2m,步距1.8m,立杆纵距1.8m,脚手架外侧设剪刀撑与地面成45度角,扫地杆距地200,操作层满铺脚手板,四周挂密目绿网。5、1、2、2外脚手架5、1、2、2、1架子类型选择一至三层采用单管双排封闭式脚手架,
11、落地部分垫板采用18槽钢,主楼南侧1-4轴、16-22轴三层以上采用悬挑式双管双排脚手架,其余三面采用落地式双管双排脚手架,采用分层卸荷、分层搭设方法。5、1、2、2、2尺寸设计立杆横距m立杆纵距m步距m连墙杆内立杆距外墙m水平m垂直m1.151.51.534.50.25、1、2、2、3构造要求(1)纵向水平杆的要求(1、1)纵向水平杆宜设在立杆内侧,其长度不宜小于3跨。(1、2)纵向水平杆接长采用对接扣件连接,纵向水平杆的对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500,各接头中心至最近主节点的距离不宜大于纵距的1
12、/3,当使用木脚手板时纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。(2)横向水平杆的要求(2、1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除,主节点处两个直角扣件的中心距不应大于150,在双排脚手架中,靠墙一端的外伸长度不应大于0.4L且不应大于500。(2、2)作业层上非主节点处的横向水平杆宜根据支撑脚手板的需要等间距设置,最大间距不应大于纵距的1/2。(2、3)当使用木脚手板时双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上。(3)脚手板的要求(3、1)作业层脚手板应铺满、铺稳,离开墙面120150。(3、2)木脚手板应设置在三根横向水平杆上,当脚手
13、板长度小于2m时,可采用两根横向水平杆支撑,但应将脚手板两端与其可靠固定,严防倾翻。脚手板可采用对接平铺,接头处必须设两根水平杆,脚手板外伸长度,两块脚手板外伸长度的和不应大于300。(3、3)作业层端部脚手板探头长度应取150,其板长两端均应与支撑杆可靠固定。(4)立杆的要求(4、1)每根立杆底部应设置底座或垫板。(4、2)脚手架必须设置纵横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座上皮不大于200处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上,当立杆基础不在同一高度上时必须将高处的纵向扫地杆向低处延长2跨与立杆固定,高低差不应大于1,靠边坡上方的立杆轴线到边坡的
14、距离不应小于500。(4、3)脚手架底层步距不应大于2,立杆必须用连墙件与建筑物可靠连接。(4、4)杆接长除顶层顶部可采用搭接外,其余各层各步均采用对接扣件连接。(4、4、1)立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆两个相隔接头在高度方向错开距离不应小于500,各接头中心至主节点的距离不宜大于步距的1/3。(4、4、2)搭接长度不应小于1,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100。(4、5)立杆顶端宜高出女儿墙上皮1。高出檐口上皮1.5。(4、6)双管立杆中副立杆的高度不应低于3步,钢管长度不应小于6。(5)连墙杆的要求(5、1)连墙杆的布置应符合下列规定(5、1、1)宜靠近主节点设置,偏离主节点的距离不应大于300。(5、1、2)应从底层第一步纵向水平杆处开始设置,当该处设置有困难
