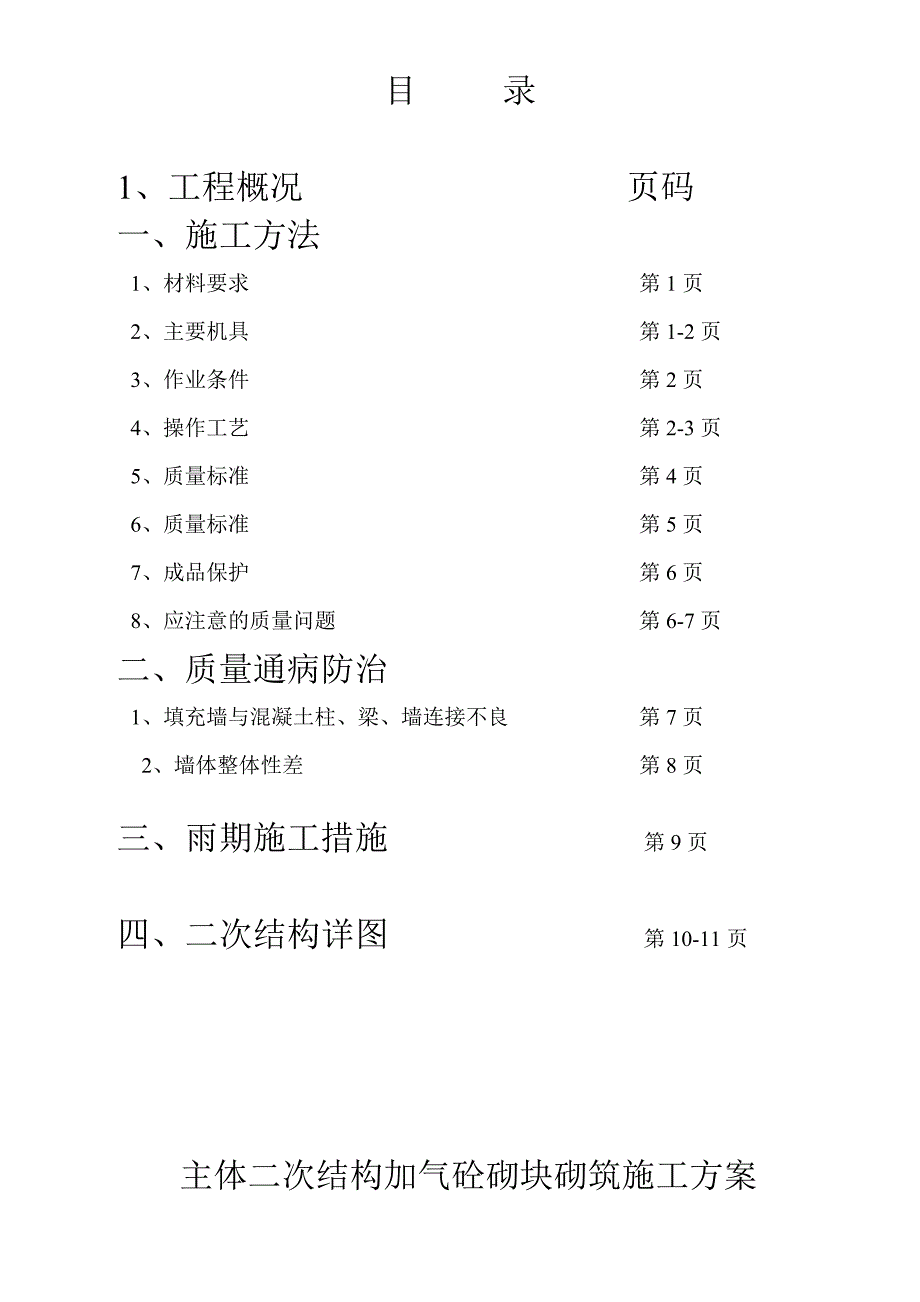

《主体二次结构加气砼砌块砌筑施工方案.doc》由会员分享,可在线阅读,更多相关《主体二次结构加气砼砌块砌筑施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

1、目 录 1、工程概况 页码 一、施工方法 1、材料要求 第1页 2、主要机具 第1-2页 3、作业条件 第2页 4、操作工艺 第2-3页 5、质量标准 第4页 6、质量标准 第5页 7、成品保护 第6页 8、应注意的质量问题 第6-7页 二、质量通病防治 1、填充墙与混凝土柱、梁、墙连接不良 第7页 2、墙体整体性差 第8页 三、雨期施工措施 第9页 四、二次结构详图 第10-11页 主体二次结构加气砼砌块砌筑施工方案一、 工程概况1.工程名称:2.工程地址:3.建筑设计:本工程为3幢楼均为钢筋混凝土框剪力墙架结构,地下车库为框架结构总建筑面积82828.09m2,其中1#建筑面积为22148
2、.80m2,其中地上18层建筑高度55.2米、2#楼建筑面积为23454.47m2地上19层建筑高度58.2米;3#楼建筑面积为23454.47m2地上19层建筑高度58.2米4. 结构设计:1#、2#、3#楼工程基础为桩承台基础,主体全部为钢筋混凝土框架剪力墙结构。5.安装设计:本安装工程由建筑电气、弱电、给排水、等构成。 本工程住宅楼基础为桩承台基础,主体为剪力墙结构,层高3米;地下车库为框架结构,层高4.5米。墙体厚度为100、150、200、300四种尺寸。依据设计图纸尺寸计算,加气砼砌块采用(长*高)600*240*100、600*240*200、600*240*150三种规格。一、
3、 施工方法1材料要求(1)蒸压加气混凝土砌块采用(长*高)600*240、600*200两种规格,蒸压加气混凝土块质量符合蒸压加气混凝土砌块(11ZJ103)的各项指标要求。(2)水泥:采用32.5普通硅酸盐水泥或复合硅酸盐水泥。(3)砂子:中砂,含泥量不超过5,过5mm孔径筛。(4)砖:MU3.5蒸养水泥砖。2主要机具(1)搅拌机,后台计量设备,5mm筛子、手推车、大铲、铁锹、刀锯、镂漕工具带齿刃、手摇钻、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等。3作业条件(1)现场存放场地应夯实,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏。并尽量减少二次

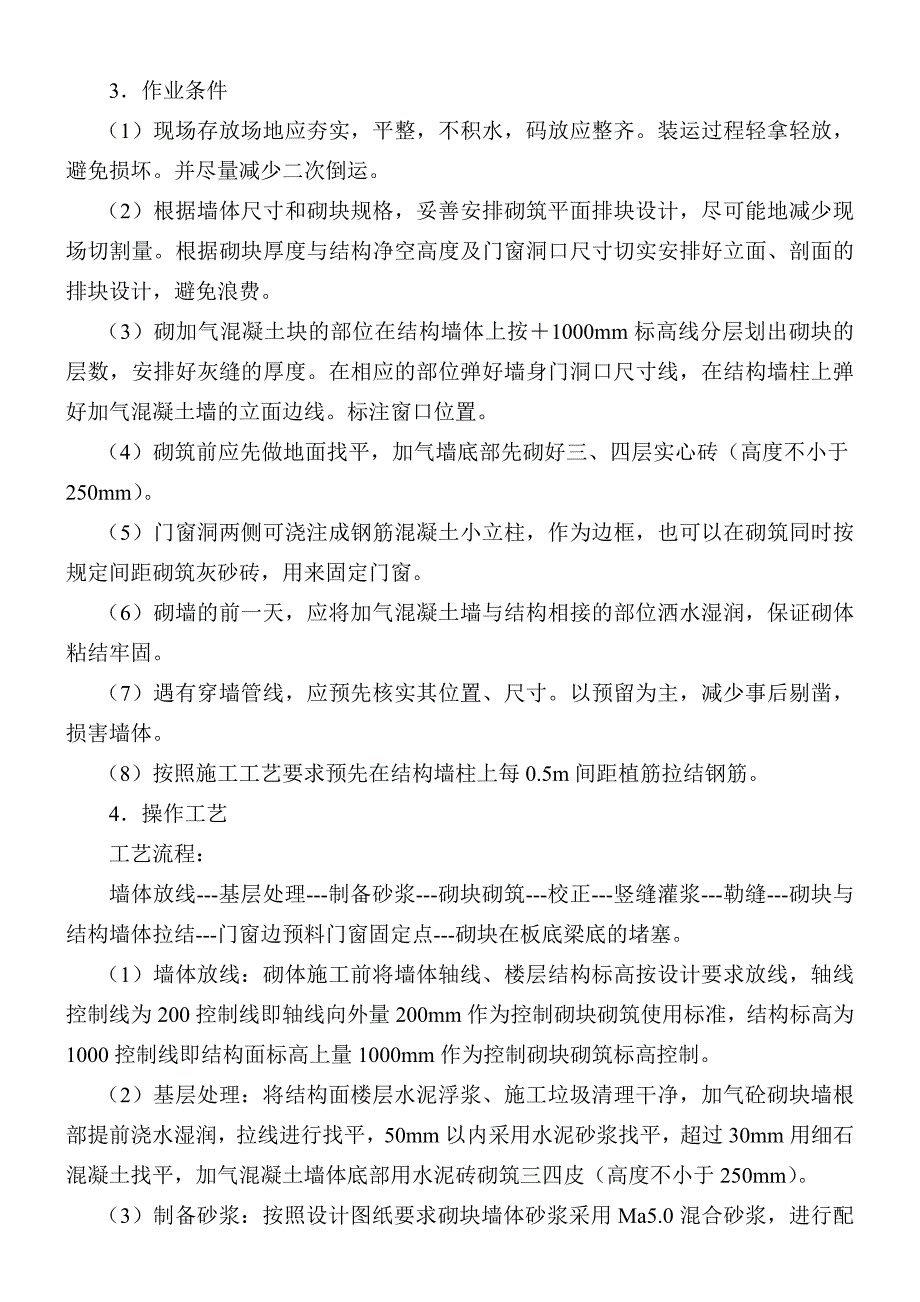

4、倒运。(2)根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少现场切割量。根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。(3)砌加气混凝土块的部位在结构墙体上按1000mm标高线分层划出砌块的层数,安排好灰缝的厚度。在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好加气混凝土墙的立面边线。标注窗口位置。(4)砌筑前应先做地面找平,加气墙底部先砌好三、四层实心砖(高度不小于250mm)。(5)门窗洞两侧可浇注成钢筋混凝土小立柱,作为边框,也可以在砌筑同时按规定间距砌筑灰砂砖,用来固定门窗。(6)砌墙的前一天,应将加气混凝土墙与结构相接的部位洒水湿润
5、,保证砌体粘结牢固。(7)遇有穿墙管线,应预先核实其位置、尺寸。以预留为主,减少事后剔凿,损害墙体。(8)按照施工工艺要求预先在结构墙柱上每0.5m间距植筋拉结钢筋。4操作工艺工艺流程:墙体放线-基层处理-制备砂浆-砌块砌筑-校正-竖缝灌浆-勒缝-砌块与结构墙体拉结-门窗边预料门窗固定点-砌块在板底梁底的堵塞。(1)墙体放线:砌体施工前将墙体轴线、楼层结构标高按设计要求放线,轴线控制线为200控制线即轴线向外量200mm作为控制砌块砌筑使用标准,结构标高为1000控制线即结构面标高上量1000mm作为控制砌块砌筑标高控制。(2)基层处理:将结构面楼层水泥浮浆、施工垃圾清理干净,加气砼砌块墙根部
6、提前浇水湿润,拉线进行找平,50mm以内采用水泥砂浆找平,超过30mm用细石混凝土找平,加气混凝土墙体底部用水泥砖砌筑三四皮(高度不小于250mm)。(3)制备砂浆:按照设计图纸要求砌块墙体砂浆采用Ma5.0混合砂浆,进行配合比实验,换算施工配合比制备砂浆。(4)砌筑加气混凝土砌块:1)砌筑时按墙长度尺寸和砌块的规格尺寸,进行排列摆块,不够整块时可以锯割成需要的尺寸,要求搭接长度不小于块体长度的13(60013mm),并且不小于150mm。灰缝控制竖缝宽15mm,水平灰缝20mm为宜。当最下一皮的水平灰缝厚度大于50mm时,应用细石混凝土找平。砌筑时,满铺满挤,上下丁字错缝,正反手墙面均进行扫
7、缝处理,保证灰缝宽度厚度均匀,横平竖直,灰浆饱满,饱满度不小于80%。横向灰缝的一次性铺灰长度不应大于2米,竖向灰缝应采用临时内外夹板夹紧后灰浆灌缝。搭接长度不宜小于砌块长度的13,转角处相互咬砌搭接。砂浆标号按设计规定。2)加气砼砌块墙与结构剪力墙柱连接处全部植筋26,必须按设计要求间距设置拉结筋。设计无要求时,竖向间距为0.5m左右,全长埋压26钢筋,拉结筋的末端应做40mm长90弯钩。埋直平铺在水平灰缝内,伸入剪力墙内不小于100mm。3)有抗震要求的加气砼砌块墙按设计要求应设置构造柱、圈梁,构造柱的宽度由设计确定,厚度一般与墙等厚,圈梁宽度与墙等宽,高度不应小于120mm。圈梁、过梁、
8、构造柱的插筋后植筋,预留长度符合设计要求。构造柱施工时按要求应留设马牙槎,马牙槎宜先退后进,进退尺寸不小于60mm,高度为250mm。按设计要求,构造柱应设置在填充墙的转角处、T形交接处及端部、窗间垛必设,间距不大于3.0米;当墙高大于4m时,应在二分之一墙高处加设一道系梁,外围填充墙在半层处设系梁一道。电梯井四角砌块墙体内加设构造柱,电梯井四边砌块墙体内在按电梯公司圈梁设置要求加设一道系梁。 (3)砌块与门窗口联结:1)如采用后塞口时,使用水泥砖按洞口高度在2m以内每侧砌三道,洞口高度大于2m时砌四道,砂浆要饱满密实。按照设计要求窗侧需设置构造柱的按照设计要求施工。2)门洞上角过梁端部或其它
9、可能出现裂缝的薄弱部位,应粘帖玻纤网,减少抹灰层裂缝。3)门窗口过梁部位,按设计要求做成钢筋混凝土圈梁。(4)砌块与楼板(或梁底)的联结:当两者之间距离在80-180mm之间时,在楼板底(梁底)斜砌一排砖,如两者之间距离小于80mm时用膨胀砼堵实,以保证加气混凝土墙体顶部稳定、牢固。5、质量标准1)加气混凝土砌块填充墙砌体的灰缝砂浆饱满度应符合施工规范80的要求,尤其是外墙,须防止因砂浆不饱满、假缝、透明缝等引起墙体渗漏,防止内墙的抗剪切强度不足引起质量通病。2)填充墙砌至接近梁底、板底时,应留一定的空隙,待填充墙砌筑完并至少间隔7d后,再将其补砌挤紧,防止上部砌体因砂浆收缩而开裂。方法为:当
10、上部空隙小于等于20mm时,用1:2水泥砂浆嵌填密实;稍大的空隙用细石混凝土镶填密实;大空隙用烧结标准砖或多孔砖呈60角斜砌挤紧,但砌筑砂浆必须密实,不允许出现平砌、生摆(填充墙上部斜砖砌筑时出现的干摆或砌筑砂浆不密实形成孔洞等)等现象。3)砌筑时,应向砌筑面适量浇水湿润,砌筑砂浆有良好的保水性,并且砌筑砂浆铺设长度不应大于2m,避免因砂浆失水过快引起灰缝开裂。4)砌筑过程中,应经常检查墙体的垂直平整度,并应在砂浆初凝前用小木锤或撬杠轻轻进行修正,防止因砂浆初凝造成灰缝开裂。5)砌体施工应严格按施工规范的要求进行错缝搭砌,避免因墙体形成通缝削弱其稳定性6质量标准(1)保证项目:1)使用的原材料
11、和加气混凝土块品种,强度必须符合设计要求,质量应符合蒸压加气混凝土砌块(11ZJ103)标准的各项技术性能指标,并有出厂合格证。蒸压加气混凝土砌块施工前,其产品龄期不应少于28d。2)蒸压加气混凝土砌块在运输、装卸过程中,严禁抛掷和倾倒。进场后应按品种、规格分别堆放整齐,堆置高度不应超过2m,并应采取措施,防止雨淋。3)砂浆的品种标号必须符合设计要求。砌块接缝砂浆必须饱满,按规定制作砂浆试块,试块的平均抗压强度不得低于设计强度,其中任意一组的最小抗压强度不得小于设计强度的75。(2)基本项目1)通缝:每道墙3皮砌块的通缝不得超过3处,不得出现四皮砌块及四皮砌块高度以上的通缝。灰缝均匀一致。2)
12、接槎:砂浆要密实,砌块要平顺,不得出现破槎、松动,做到接槎部位严实。3)拉结筋(或钢筋混凝土拉结带):间距、位置、长度及配筋的规格、根数符合设计要求。位置、间距的偏差不得超过一皮砌块,在灰缝中设置,视砌块的厚度而调整。(3)允许偏差项目:见表235。 加气混凝土砌体允许偏差表 表235项次项目允许偏差(mm)检验方法1墙面垂直5用靠尺及线坠检查2墙面平整度8用2m靠尺塞尺检查3轴线位移10尺量4水平灰缝平直(10m以内)10拉通长线用尺量5门窗洞口宽度5尺量6门口高度15 5尺量7外墙窗口上下偏移20以底层为准用经纬仪或吊线检查7成品保护(1)砌块在装运过程中,轻装轻放,计算好各房间的用量,分
13、别码放整齐。搭拆脚手架时不要碰坏已砌墙体和门窗口角。(2)落地砂浆及时清除,收集再用。以免与地面粘结,影响下道工序施工。(3)设备槽孔以预留为主,尽量减少剔凿,必要时剔凿设备孔槽不得乱剔硬凿损坏,可划准尺寸用刀刃镂划。如造成墙体砌块松动,必须进行补强处理。8应注意的质量问题(1)碎块上墙。原因是施工搬运中损坏较多,事前又不进行粘结,随意将破碎块砌墙,影响墙体的强度。应在砌筑前先将断裂块加工粘制成规格尺寸,然后再用。碎小块未经加工不得使用。(2)墙体与板梁底部的连接不符合要求,出现较大空隙。原因是标高尺寸计算不准确,没有做好事前排版工作。(3)粘结不牢。原因是用混合砂浆加107胶代替粘结砂浆使用
14、,导致粘结不牢。应按操作工艺要求的配合比调制粘结砂浆,砌筑时用力挤压密实。(4)拉结钢筋不符合规定。原因是拉结筋不按规定预留、设置,造成砌体不稳定。拉结筋应按设计要求留置,具体间距可视砌块灰缝而定。(5)门窗洞口构造做法不符合规定。原因是未事先没有做好构造大样图的规定,造成门窗洞口不牢。注意过梁梁端压接部位按规定放好四皮水泥砖。宜在门窗洞上口设钢筋混凝土带并整道墙贯通。(6)灰缝不匀。原因是砌筑前对灰缝大小不进行计算,不作分层标记,不拉通线,使灰缝大小不一致,应先对墙体尺寸及砌块规格进行安排,适当调配皮数,将灰缝作出标记,拉通线砌筑,做到灰缝基本一致,墙面平整,灰缝饱满。 (7)排块及局部做法不合理。原因是砌筑前对整体立面、剖面及水平砌筑时不按规定排块,
