主体及配套建设工程混凝土工程施工方案.doc

上传人:p** 文档编号:953490 上传时间:2024-05-27 格式:DOC 页数:16 大小:45KB
下载 相关 举报
主体及配套建设工程混凝土工程施工方案.doc_第1页
第1页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第2页
第2页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第3页
第3页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第4页
第4页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第5页
第5页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第6页
第6页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第7页
第7页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第8页
第8页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第9页
第9页 / 共16页
主体及配套建设工程混凝土工程施工方案.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《主体及配套建设工程混凝土工程施工方案.doc》由会员分享,可在线阅读,更多相关《主体及配套建设工程混凝土工程施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

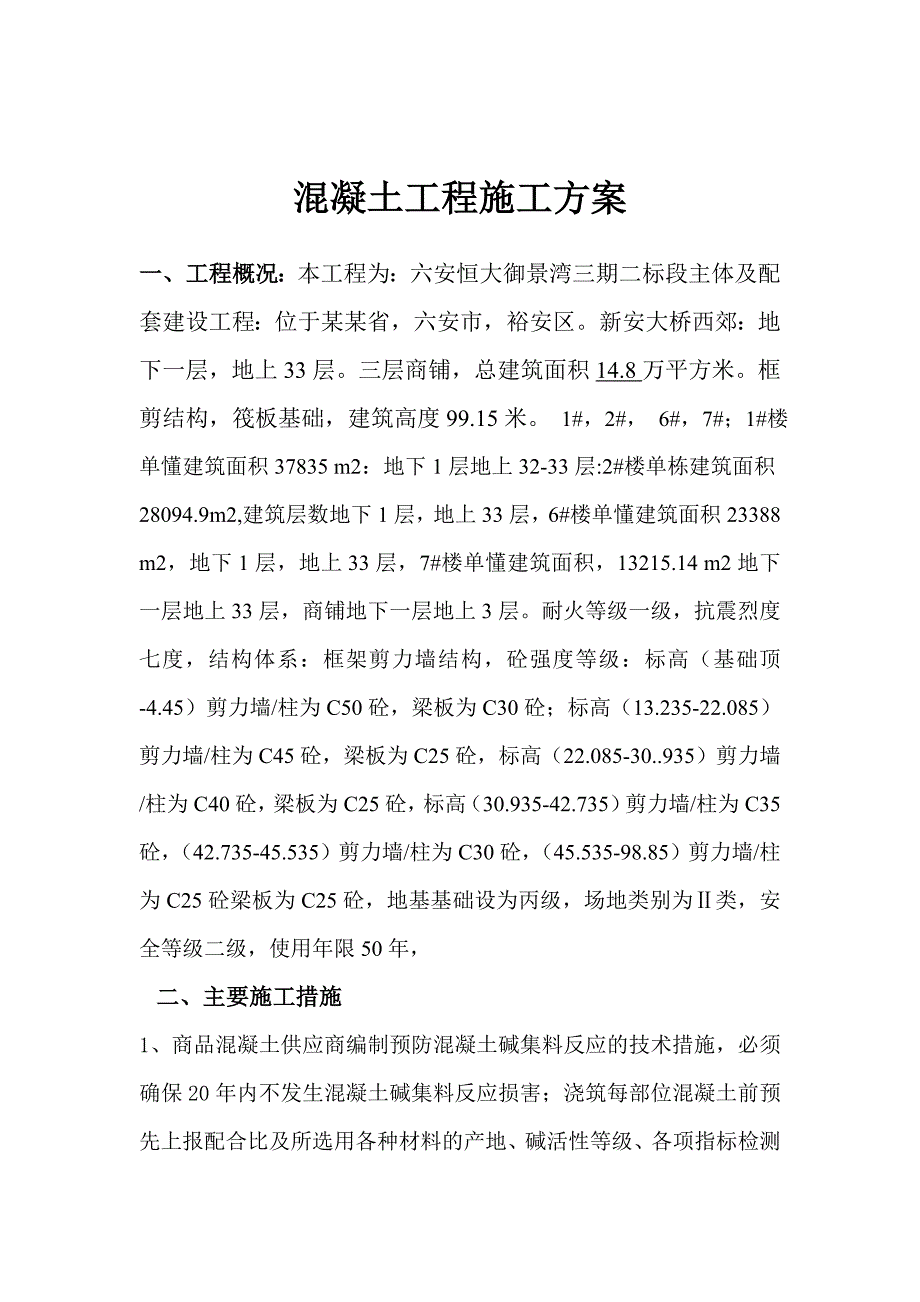

1、工程名称(主体及配套建设工程)混凝土工程施工方案某某建设集团某某创业建设工程有限公司 某某年八月二十八日目 录一、 .3二、 主要施工措施.3三、 基础砼浇筑.7四、 主体结构砼浇筑.9五、 混凝土养护.14六、 特殊部位的施工措施.15混凝土工程施工方案一、工程概况:本工程为:六安恒大御景湾三期二标段主体及配套建设工程:位于某某省,六安市,裕安区。新安大桥西郊:地下一层,地上33层。三层商铺,总建筑面积14.8万平方米。框剪结构,筏板基础,建筑高度99.15米。 1#,2#, 6#,7#;1#楼单懂建筑面积37835 m2:地下1层地上32-33层:2#楼单栋建筑面积28094.9m2,建筑

2、层数地下1层,地上33层,6#楼单懂建筑面积23388 m2,地下1层,地上33层,7#楼单懂建筑面积,13215.14 m2地下一层地上33层,商铺地下一层地上3层。耐火等级一级,抗震烈度七度,结构体系:框架剪力墙结构,砼强度等级:标高(基础顶-4.45)剪力墙/柱为C50砼,梁板为C30砼;标高(13.235-22.085)剪力墙/柱为C45砼,梁板为C25砼,标高(22.085-30.935)剪力墙/柱为C40砼,梁板为C25砼,标高(30.935-42.735)剪力墙/柱为C35砼,(42.735-45.535)剪力墙/柱为C30砼,(45.535-98.85)剪力墙/柱为C25砼梁板

3、为C25砼,地基基础设为丙级,场地类别为类,安全等级二级,使用年限50年, 二、主要施工措施1、商品混凝土供应商编制预防混凝土碱集料反应的技术措施,必须确保20年内不发生混凝土碱集料反应损害;浇筑每部位混凝土前预先上报配合比及所选用各种材料的产地、碱活性等级、各项指标检测及混凝土碱含量的评估结果。混凝土要用低活性集料配制,其混凝土含碱量不得超过5kg/m3 。2、为增强砼的可泵性,在砼中掺入适量的粉煤灰和减水剂,掺量必须经过实验确定,为保证砼的缓凝时间达到4小时以上,能够满足砼出机运至现场具有可泵送料的条件,在砼中掺入适量缓凝剂。严禁在砼中加水。砼入泵坍落度宜控制在160-180mm。 3、混

4、凝土浇筑:(1)垫层混凝土分区浇筑,采用平板振捣器振捣,表面抹平压光。(2)基础混凝土浇筑前,对模板内的杂物和钢筋上的油污等清理干净;对模板的缝隙和孔洞予以堵严。(3)梁板柱、梁混凝土均采用汽车泵浇筑。4、清理:在混凝土浇筑前先用一台12m3空压机将模板内杂物吹扫干 净。5、混凝土浇筑和振捣一般要求:(1)本工程分段流水施工,每一流水段内混凝土连续浇筑,如必须间歇,间歇时间尽量缩短,并在下层混凝土初凝前将上层混凝土浇筑完毕。(2)浇筑混凝土时为防止混凝土分层离析,混凝土由料斗、泵管内卸出时,其自由倾浇高度不得超过2m,超过时采用串筒或斜槽下落,混凝土浇筑时不得直接冲击模板。(3)浇筑竖向结构混

5、凝土前,底部先填以3050mm厚的同配比去石 子砂浆。(4)浇筑混凝土时设专人看模,经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发生变形移动位时立即停止浇筑,并在已浇筑的混凝土初凝前修整完好。(5)使用30棒或50棒插入式振捣棒要快插慢拔,插点呈梅花形布置,按顺序进行,不得遗漏。移动间距不大于振捣棒作用半径的1.5倍(50棒应为52.5cm,取50cm;30棒应为40.5cm限40cm)。振捣上一层时插入下一层混凝土5cm以消除两层间的接缝。平板振动器的移动间距,保证振动器的平板能够覆盖已振实部分的边缘。振捣时间以混凝土表面出现浮浆及不出现气泡、下沉为宜。6、泵送混凝土要求:(1)泵送

6、混凝土时,混凝土泵的支腿完全伸出,并插好安全销。(2)混凝土泵启动后,先泵送适量水以湿润混凝土泵的料斗、网片及输送管的内壁等直接与混凝土接触部位。(3)混凝土的供应,必须保证输送混凝土的泵能连续工作。(4)输送管线直,转弯缓,接头严密。(5)泵送混凝土前,先泵送混凝土内除粗骨料外的其他成分相同配合比的水泥砂浆。(6)开始泵送时,混凝土泵处于慢速、匀速并随时可反泵的状态。泵送速度,先慢后快,逐步加速。同时,观察混凝土泵的压力和各系统的工作情况,待各系统运转顺利后,方可以正常速度进行泵送。(7)混凝土泵送连续进行,必须中断时,其中断时间超过2小时必须留置施工缝。(8)泵送混凝土时,活塞保持最大行程

7、运转。混凝土泵送过程中,不得把拆下的输运管内的混凝土撒落在未浇筑的地方。(9)当输送管被堵塞时,采取下列方法排除:1)重复进行反泵和正泵,逐步收出混凝土至料斗中,重新搅拌后泵 送;2)用木棍敲击等方法,查明堵塞部位,将混凝土击粉后,重复进行反泵和正泵,排除堵塞;3)当上述两种方法无效时,在混凝土卸压后,拆除堵塞部位的输送管,排出混凝土堵塞物后方可接管。重新泵送前,先排除管内空气后,方可拧紧接头。(10)向下泵送混凝土时,先把输送管上气阀打开,待输送管下段混凝土有了一定压力时,方可关闭气阀。(11)混凝土泵送即将结束前,正确计算尚需用的混凝土数量,并及时告知混凝土搅拌站。(12)泵送过程中,废弃

8、的和泵送终止时多余的混凝土,按预先确定的处理方法和场所,及时进行妥善处理。(13)泵送完毕时,将混凝土泵和输送管清洗干净。(14)排除堵塞,重新泵送或清洗混凝土泵时,布料设备的出口朝安全方向,以防堵塞物和废浆高速飞出伤人。(15)在泵送过程中,受料斗内具有足够的混凝土,以防止吸入空气产生阻塞。 7、混凝土表面处理处理程序:初凝前一次抹压 临时覆盖塑料膜 混凝土终凝前1-2h掀膜二次抹压覆膜混凝土表面泌水应及时引导集中排除。混凝土表面浮浆较厚时,应在混凝土初凝前加粒径为2-4mm的石子浆,均匀撒布在混凝土表面用抹子轻轻拍平。四级以上风天或烈日下施工应有遮阳挡风措施。当施工面积较大时可分段进行表面

9、处理。混凝土硬化后的表面塑收缩裂缝灌注水泥素浆刮平。8、试块制作:常温时制作28d标养试块及备用试块,同条件试块(用于拆模和结构实体检验用)。同条件试块置于现场带篦加锁铁笼中做好标识同条件养护。试块留置组数按分段方法和浇筑量留设,每段同条件养护试块每检验批不少于2组。三、基础砼浇筑1、垫层混凝土浇筑:基槽验收合格后,钉控制桩(8*8m)进行混凝土浇筑。混凝土振捣采用平板式振捣器振捣,混凝土振捣密实后,以钢筋上标高及水平标高小棉线为准检查平整度,高的铲掉,凹的补平,用水平刮杠刮平,表面再用木抹子搓平,最后用铁抹子压光。混凝土养护采用蓄热法养护,在已浇筑混凝土表面覆盖一层塑料薄膜,加一层阻燃草帘。

10、2、基础筏板混凝土浇筑:(1)底板混凝土采用商品混凝土,罐车运输,汽车泵浇灌输送混凝土的泵管采用100的无缝直管,为保证底板整体性,每段混凝土一次连续浇筑完毕,不留垂直施工缝。(2)底板商品混凝土标号C30,坍落度160180mm,要求使用水化热较低的矿渣水泥,并掺入膨胀剂、缓凝剂、减水剂,以保证底板混凝土的各性能指标。(3)尽量降低混凝土配合比中的用水量和水泥用量。(4)本工程基础底板厚为0.5m,根据设计图纸后浇带留置位置分段进行浇筑。3、基础柱/墙混凝土浇筑:基础柱/墙混凝土浇筑前要先填以35cm与混凝土同配比减石子砂浆。柱混凝土分层浇筑,分层振捣,每次浇筑厚度根据现场使用振捣棒(50棒

11、或30棒)而定,为其有效长度的1.25倍(50棒应为43.75cm,取40cm;30棒应为33.75cm,取30cm),浇筑厚度采用尺杆控制。振捣棒不得触动钢筋和预埋件,除上面振捣外下面要有人随时敲打模板检查是否漏振。基础柱分直,切割时严格控制切割深度,不得触动钢筋。4、基础梁混凝土浇筑:梁按框架格顺序浇筑,每框架格先将梁根据高度分层浇筑成阶梯形,当达到板底位置时即与板的混凝土一起浇筑,随着阶梯形的不断延展,则可连续向前推进,倾倒混凝土方向与浇筑方向相反。梁帮及梁底部位要用50插入式振捣棒振捣密实,振捣时不得触动钢筋和预埋件。梁、柱节点钢筋较密时要用小直径振捣棒振捣,并加密棒点。混凝土浇筑完毕

12、及浇筑过程中设专人清理落地灰及玷污成品上的混凝土颗粒(配水管接消防立管)。四、主体结构砼浇筑1、材料及施工机械设备本工程采用商品混凝土,为加快浇筑速度尽量采用砼泵车直接布料浇筑,必要时采用地泵。砼浇浇前,应对班组进行详细的作业交底,同时检查机具,材料准备,保证水电供应,要掌握天气季节的变化情况,检查模板、钢筋予留洞等预检和隐蔽项目。检查安全设施,劳动力配备是否妥当,能否满足浇筑速度的要求。砼浇筑应连续进行,尽量缩短浇筑时间,不留施工缝,其允许间歇时间按下表采用:砼强度等级气 温252530180min150minC35150 min120min框架浇筑时应注意的要点 A)在浇筑工序中,应控制砼

13、振捣的均匀性和密实性,砼拌和物运到浇筑地点后,应立即浇筑入模。B)浇筑过程中,各专业需派专人负责各自项目的质量保证,应经常观察模板、支架、钢筋、预埋件和预留洞的稳定情况,当发现有变形、移位时,应立即停止浇筑,并立即采取措施在已浇筑的砼凝结前修整完好。C)每段楼层浇筑,尽量不留施工缝,若由于种种原因必须留置施工缝时,应严格符合规范规定。施工缝的位置宜沿次梁方向浇筑楼板砼,施工缝应留在次梁跨中的1/3范围内。施工缝的表面须与梁轴线垂直,不得留长斜槎,施工缝用木板或钢丝挡牢。D)框架浇灌时,为避免砼发生离析现象,柱等竖向结构浇筑高度超过2m时,应采用串筒、溜槽等措施。E)浇筑砼前,应先在底部填501

14、00mm厚与砼相同配比的水泥砂浆,保证砼达到匀质的要求,浇筑一排墙柱的顺序应从两端同时开始,向中间推进,以免因浇混凝土后由于模板吸水膨胀断面增大而产生横向推动,致柱子发生弯曲变形,柱子浇筑混凝土宜在梁板的模板安装后,钢筋未绑扎前进行,以便利用梁板应同时浇筑,以利于梁板的整体性;梁板砼浇应沿长边方向(纵轴线)推进,考虑施工气候条件及供料能力,砼每次铺展宽度宜为3-5m,以免铺开过大形成结构冷缝。F)砼入模后,应严格捣实,才能保证砼的密实性及成型的几何尺寸;梁柱采用插入式振捣器振实砼,即表面呈现浮浆和砼不再下沉,一般为2030S,振捣时振捣器应插入下面一层砼中不小于50mm,板采用平板振动器,其移

15、动距离应能保证振动器的平板压过已振实的砼边缘,一般压边3050mm,其在每个停放点连续振动时间约为2540S,以砼表面均为出现浮浆为宜。G)在浇过程中应经常检查模板、支撑、钢筋、预埋件和预留孔洞情况,发现模板有变形、移位时,应立即停止浇筑,并在已浇筑的砼初凝前修好。H)砼浇筑完毕后,在12小时内应将其外露的表面加以覆盖并进行养护,浇水养护的日期一般情况不少于7昼夜,每日浇水次数以能保持砼具有足够的湿润状态为佳;在砼强度达1.2Nmm2以前,不准在上面安装模板和支撑,以免振动破坏正在硬化的砼内部结构。I)该工程必须按要求留置砼试块,每段梁板要有两种试块,一种做同条件养护,一种标准养护,试块的组数按规定确定。2、混凝土季节性施

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
